地面火炬筒体施工方案

合集下载

封闭式地面火炬系统安全专项施工方案

封闭式地面火炬系统安全专项施工方案

会签:批准:审定:审核:编制:目录一、工程概况 (3)二、编制依据 (3)三、吊装作业概况 (3)四、吊车使用起重机技术参数 (3)五、吊装方案 (4)六、吊装作业安全措施 (6)七、起重吊装的指挥和吊装工艺岗位的分工 (8)设备吊装安全专项方案一、工程概况本工程为封闭式地面火炬系统,总高为28米(其中设备为25米)。

由于设备比较高因此根据超限设备吊装专项方案需采用大型吊车进行吊装。

二、编制依据《中华人民共和国安全生产法》《建设工程安全生产管理条例》《化工工程建设起重施工规范》(HGJ201-83)三、吊装作业概况预吊设备位于该装置区附近,设备筒体安装进行三次吊装。

第一吊装高度为15米、第二次吊装23米、第三次吊装28米。

根据超限设备吊装方案,选取装置区东侧进行吊装。

根据吊装时起吊重量测算知:吊装时现场实际地面处理情况不能满足该设备安全吊装,故需对地面进行处理以增加地面承载力,具体包括在吊车站位及回转半径外延2米区域铺毛石并在其上满铺250mm后碎石,碾压密实,吊车支腿下需铺设枕木,以保证吊车吊装安全。

由于本次吊装比较简单、依次按筒体顺序进行吊装,提前进行技术交底,并做好吊前准备工作。

四、吊车使用起重机技术参数主要起重吊装机械:根据工程特点,施工方案及周围环境,选取100t汽车吊、50t汽车吊、25t、16t汽车吊作为主要起重吊装机械。

具体参数见附表:吊车性能表。

五、吊装方案吊车选型根据《超限设备吊装方案》确定,待吊装设备提前准备好吊耳焊接牢固,我方进行吊装时直接采用预装吊耳进行吊装。

采用合格钢丝绳作为主吊吊具,钢丝绳规格根据方案选取。

选取卡环进行钢丝绳与吊耳的连接,卡环需检验合格,并大于实际所需吊装重量。

六、吊装作业安全措施1、起重吊装准备工作车辆及人员进场前先进行吊车进场报验、作业人员资质报验,由我单位自检合格后报总包、监理、甲方审查合格后,签发作业证,施工人员必须持证上岗。

吊装前所用工机具以及索具必须经过校验或检查,确认无误后,方可进行吊装作业。

地面火炬系统基础施工方案

地面火炬系统基础施工方案

地面火炬系统基础施工方案一、项目概述地面火炬系统是一种用于户外景观照明的装置,通过地下埋设的气源管道连接火炬装置,使火炬能够在夜晚发出明亮的火焰,营造出独特的照明效果。

本文将介绍地面火炬系统的基础施工方案,包括施工准备、材料准备、施工流程及安全措施等方面。

二、施工准备1. 工程测量在施工前,需要对施工区域进行详细的测量,确定地面火炬系统的布置位置、喷火口位置和气源管道的走向。

测量工作应精准可靠,确保施工后火炬系统的布局符合设计要求。

2. 现场清理施工前需清理施工区域,确保地面平整清洁,避免施工过程中的障碍物干扰,保证施工进展顺利。

三、材料准备1. 主要材料•火炬装置:包括喷火口、火焰控制系统等部件。

•气源管道:连接气源与火炬装置的管道。

•泥浆、沙子、水泥等施工材料。

2. 工具设备•水平仪、测量工具•手持式挖掘机、水泥搅拌机等辅助施工设备。

四、施工流程1. 挖掘基坑根据设计要求,在测量确定的位置开展基坑的挖掘工作,确保基坑的尺寸符合火炬装置的安装要求。

2. 基础浇筑在基坑内铺设防渗膜,再进行混凝土基础的浇筑,保证基础的牢固稳定。

3. 安装火炬装置根据设计图纸中的位置要求和施工顺序,安装火炬装置的各个部件,接好气源管道与火炬装置的连接。

4. 点火试验完成火炬装置的安装后,进行点火试验,检查火焰的正常喷射情况,调整火焰高度和形态,确保系统运行正常。

五、安全措施1. 施工人员安全施工人员需穿着符合要求的劳保装备,遵守工地安全规定,严禁在作业过程中违章指挥和操作,确保施工人员的安全。

2. 设备安全施工设备应经过检查合格后再进行使用,操作人员应熟练掌握设备使用方法,保证设备的正常运行。

六、施工总结地面火炬系统的基础施工方案主要包括施工准备、材料准备、施工流程与安全措施等内容,施工过程中需严格按照设计要求和操作规程进行,确保施工质量和施工安全。

通过本文的介绍,相信能为地面火炬系统的施工提供一定的指导和参考。

地面火炬安装工程施工方案

地面火炬安装工程施工方案

一、工程概述工程名称:XX公司地面火炬安装工程工程地点:XX市XX区XX街道工程内容:地面火炬的安装及调试施工周期:30天二、施工准备1. 技术准备(1)熟悉地面火炬的安装规范和操作流程;(2)了解现场环境,确定火炬安装位置;(3)对施工人员进行专业培训,确保施工质量。

2. 材料准备(1)地面火炬:根据设计要求选择合适型号的地面火炬;(2)安装工具:扳手、螺丝刀、水平仪、测量仪器等;(3)辅助材料:垫片、密封胶、螺栓、紧固件等。

3. 人员准备(1)项目经理:负责施工组织、协调及现场管理;(2)施工队伍:由具备相关资质的施工人员组成;(3)质检人员:负责施工过程中的质量监督和验收。

三、施工步骤1. 现场勘查(1)了解现场环境,确定火炬安装位置;(2)检查现场是否具备安装条件,如地面平整、排水设施等。

2. 火炬基础施工(1)根据设计要求,确定火炬基础的位置;(2)挖掘基础坑,尺寸应符合设计要求;(3)在基础坑内铺设防水层,防止地下水渗入;(4)浇筑混凝土基础,确保基础强度。

3. 火炬安装(1)将火炬放置在基础坑内,调整水平;(2)根据设计要求,连接火炬管道;(3)安装火炬支架,确保支架牢固;(4)紧固火炬管道及支架,防止松动。

4. 火炬调试(1)对火炬进行试运行,检查火焰大小、颜色等;(2)调整火炬燃烧器,确保火焰稳定;(3)检查火炬排放系统,确保排放达标。

四、质量控制1. 施工过程中,严格按照设计要求和规范进行操作;2. 施工人员应具备相关资质,确保施工质量;3. 定期进行质量检查,发现问题及时整改;4. 火炬安装完成后,进行验收,确保符合设计要求。

五、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全;2. 施工人员必须佩戴安全帽、安全带等防护用品;3. 定期进行安全教育培训,提高施工人员的安全意识;4. 施工过程中,加强现场巡查,确保施工安全。

六、施工进度1. 第1-5天:现场勘查、基础施工;2. 第6-15天:火炬安装;3. 第16-20天:火炬调试;4. 第21-30天:验收、整改。

火炬筒安装施工方案

火炬筒安装施工方案

A2施工方案报审表工程名称:中国石油独山子石化公司改扩建炼油及新建乙烯工程化工火炬区工程火炬塔架安装工程编号:8030-265-HQS-ZYYJ-0322中国石油独山子石化公司改扩建炼油及新建乙烯工程化工火炬区工程火炬筒安装施工方案文件编号:8030-265-HQS-ZYYJ-0322中国石油天然气第一建设公司CHINA PETROLEUM FIRST CONSTRUCTION CORPORATION目录1.编制依据 (1)2.工程概况 (1)2.1主要工程量 (1)3.安装程序 (2)3.1准备工作 (2)3.2火炬筒翻转程序: (2)3.3提升程序: (2)4.安全领导小组 (11)5.保证措施 (11)6.HSE措施 (12)7.劳动力使用计划 (13)8.主要施工机具和技措用料 (13)附件:工作危险性分析(JHA)报告特别说明1.编制依据本方案根据中国石油独山子石化公司改扩建炼油及新建乙烯工程化工火炬区工程化工火炬筒体的设计参数及相关信息编制。

主要编制依据有:凯勒特燃烧技术与设备(上海)有限公司提供的化工火炬图纸《化工火炬系统装置安装工程施工组织设计》《钢结构设计规范》GB50017-2003《石油化工施工安全技术规程》 SH3505-1999《石油化工起重施工规范》 SH/T 3536-2002《施工技术措施编制基本规定》 Q/CNPC-YGS G326.04-20062.工程概况中国石油独山子石化公司改扩建炼油及新建乙烯工程化工火炬区工程位于独山子大发展化工区域内,化工火炬主要由火炬塔架、火炬筒体、火炬头组成。

该化工火炬项目为中国寰球工程公司EPC总包,设计和设备供货商为凯勒特燃烧技术与设备(上海)有限公司,安装施工单位为中国石油天然气第一建设公司,监理单位是吉林工程建设监理公司。

火炬筒体外形尺寸大、安装高度高、高空作业量大,是此次安装的难点。

2.1主要工程量设计参数:提升总重量:110吨;翻转总重量:36.4吨;火炬总高:150米;塔架总高:144.628米;火炬筒提升高度:25米。

火炬塔架及筒体吊装方案

火炬塔架及筒体吊装方案

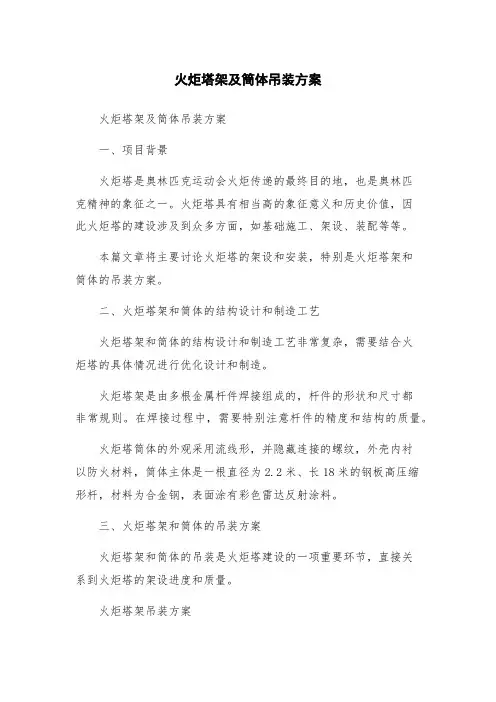

火炬塔架及筒体吊装方案火炬塔架及筒体吊装方案一、项目背景火炬塔是奥林匹克运动会火炬传递的最终目的地,也是奥林匹克精神的象征之一。

火炬塔具有相当高的象征意义和历史价值,因此火炬塔的建设涉及到众多方面,如基础施工、架设、装配等等。

本篇文章将主要讨论火炬塔的架设和安装,特别是火炬塔架和筒体的吊装方案。

二、火炬塔架和筒体的结构设计和制造工艺火炬塔架和筒体的结构设计和制造工艺非常复杂,需要结合火炬塔的具体情况进行优化设计和制造。

火炬塔架是由多根金属杆件焊接组成的,杆件的形状和尺寸都非常规则。

在焊接过程中,需要特别注意杆件的精度和结构的质量。

火炬塔筒体的外观采用流线形,并隐藏连接的螺纹,外壳内衬以防火材料,筒体主体是一根直径为2.2米、长18米的钢板高压缩形杆,材料为合金钢,表面涂有彩色雷达反射涂料。

三、火炬塔架和筒体的吊装方案火炬塔架和筒体的吊装是火炬塔建设的一项重要环节,直接关系到火炬塔的架设进度和质量。

火炬塔架吊装方案1.方案一:采用起重机吊装架体将火炬塔架体拆成数个小部件,再逐个吊装安装,这种方案可以让吊装过程更加平稳、可靠,同时可以减少吊装过程中对周围建筑物的影响。

2.方案二:采用桁架搭设方案在火炬塔基础上先搭设一个桁架结构,然后在桁架上拼装火炬塔架体,最后进行整体提升。

这种方案可以让吊装中心更好地控制,提高架设的稳定性和安全性。

火炬塔筒体吊装方案1.方案一:采用起重机吊装筒体将火炬塔筒体拆成数个小部件,再逐个吊装安装,这种方案可以让吊装过程更加平稳、可靠,同时可以减少吊装过程中对周围建筑物的影响。

2.方案二:采用整体吊装方案在火炬塔基础上先搭设一个临时平台,然后将整体的火炬筒体吊装上去,最后进行整体的旋转、调整以实现最终的位置和安装效果。

综合来说,火炬塔架和筒体的吊装方案应根据火炬塔的具体情况、附近环境、吊装设备等多方面因素进行综合评估和优化设计,确保吊装过程平稳、安全和高效。

地面火炬工程方案

地面火炬工程方案

地面火炬工程方案一、工程概况地面火炬是一种能够在地面上燃烧的燃烧设备,通过燃烧使得人们能够用火光来指引方向,提供光源等作用。

在户外活动、广场、体育场、园林景观等场所都可以使用地面火炬。

地面火炬的安装和使用不仅能够提供灯光效果,还可以增加环境气氛,是一种常用的景观照明装置。

本方案编制的目的是为了明确地面火炬工程的设计、安装、使用和维护管理,确保地面火炬工程的质量和安全。

二、方案内容1.地面火炬的设计地面火炬的设计主要包括火炬的型号、材质、尺寸、火焰高度等参数的确定。

在设计地面火炬时,要满足以下要求:(1)选择材质优良的不锈钢或铝材作为地面火炬的主要材质,确保其抗风、抗腐蚀等性能。

(2)地面火炬的灯头设计应符合人体工程学原理,能够方便安装和更换。

(3)地面火炬的灯头要能够调节火焰高度,以满足不同场所的需要。

(4)地面火炬的设计应具有防水、防爆等安全功能,确保使用安全。

2.地面火炬的安装地面火炬的安装主要包括灯柱的安装、灌注灯柱基础、连接电缆等操作。

在安装地面火炬时,要满足以下要求:(1)选择合适的安装位置,确保地面火炬不会受到风吹雨淋的影响。

(2)给地面火炬设置稳固的基础,以确保地面火炬的稳定性和安全性。

(3)安装地面火炬时,要注意地面火炬的定位和安装高度,确保其能够满足照明需求。

(4)连接地面火炬的电缆时,要确保电缆敷设合理,避免电缆老化、短路等安全隐患。

3.地面火炬的使用地面火炬的使用主要包括点火、调节火焰、维护保养等操作。

在使用地面火炬时,要满足以下要求:(1)使用专用的点火工具点火,避免使用易燃物品或其他非专用工具点火。

(2)使用专用工具调节火焰高度,避免使用手直接触摸地面火炬。

(3)定期对地面火炬进行清洁和维护,以确保其正常使用。

(4)在使用地面火炬时,要注意周围环境和人员的安全,避免发生意外事件。

4.地面火炬的维护管理地面火炬的维护管理主要包括定期检查、维修保养等工作。

在进行地面火炬的维护管理时,要满足以下要求:(1)定期对地面火炬进行检查,发现问题及时进行维修处理。

火炬改造施工方案终

火炬改造施工方案终

------------------------------------------------------------------------------------------------------ ALEX 山西亚乐士环保技术股份有限公司山东恒信蒽油加氢地面火炬工程批准: 审核: 编制:------------------------------------------------------------------------------------------------------ ALEX 山西亚乐士环保技术股份有限公司1 目 录一、编制依据及说明............................................................2 二、工程概况.....................................................................2 三、施工准备.....................................................................2 四、施工部署.....................................................................4 五、施工方法.....................................................................4 六、安全保证措施.............................. ......... ............ ......5 七、施工计划..................................................................18 七、资源计划 (19)------------------------------------------------------------------------------------------------------ ALEX 山西亚乐士环保技术股份有限公司2 一、编制依据及说明1、 编制依据1.1山西亚乐士环保技术股份有限公司施工图纸 1。

火炬系统整改塔架及筒体安装工程施工方案

火炬系统整改塔架及筒体安装工程施工方案

目录1 编制依据及说明-------------------------------------------------------------22 工程概况----------------------------------------------------------------------23 施工程序和施工顺序安排---------------------------------------------------34 施工方法------------------------------------------------------------------------45 施工进度控制及施工进度计划---------------------------------------------**6 工程质量控制措施-----------------------------------------------------------**7 HSE及文明施工措施-------------------------------------------------------**8 施工准备与资源配置计划--------------------------------------------------**9 施工平面布置-----------------------------------------------------------------**附表一:施工进度计划---------------------------------------------------***1 编制依据及说明1.1 编制依据1.1.1 中圣公司提供的成套设备图纸及设备到货情况。

1.1.2 火炬山施工场地实际环境。

1.1.3 《钢结构工程施工及验收规范》GB50205-2001。

1.1.4 《大型设备吊装工程施工工艺标准》SH/T3515-2003。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地面火炬筒体施工方案
一、工程描述
美孚丙烯工程尾气焚烧地面火炬,筒体直径13米,高30米,重178.6吨,罐壁厚14毫米。

二、施工方案及描述
方案一:液压站采用两套液压系统进行提升
1、一套液压系统配置4个液压缸,即本系统共有8个液压缸,
且每个液压缸都可独立动作,液压缸固定位置通过计算确
定具体位置,要求作支撑。

2、提升液压缸共设8个,两个液压系统分别分布交叉布置。

3、胀圈分为6段进行装配,胀圈接口每各一段用螺栓或钉销
连接,剩余3个接口用液压缸顶死,起到胀圈牢靠作用。

(行程100-300毫米,且每个可独立操作。


4、筒体内中心立一抱杆作为防倾斜装置,上部在20米位置在
抱杆上装一套管,沿筒体内壁作支撑、防倾斜。

筒体底部
在每带板上方作辐射、胀园和对中装置。

5、筒体每一带板提升分两次完成,第一次液压缸提升高度为
1米,提升完成后,在底部做临时支撑。

6、将液压缸泄压,胀圈松掉降至预定位置后,重新紧胀圈、
焊接筋板。

7、第二次液压缸提升高度为超出第二带板即可,这时进行环
焊缝对口、焊接工作。

8、焊接完成后为筒体一带板起板结束,依次进行起板直至完
成整个筒体工作。

9、筒体内部保温和外部拉紧工作同时进行。

优点:1、采用八个液压缸,可提高功效,减少劳动强度。

2、倒装法施工,改高处作业为地面作业。

3、安全等级较原施工方法系数提高。

缺点:1、每次进行2次提升时,要进行液压缸回位、胀圈重新顶紧动作。

2、第一次提升后,要求在下部进行底部临时支撑,支撑要求强度高、数量多。

3、潜在危险性高。

建议:液压缸采用大于2米行程,这样可一次完成提升。

但要考虑其安全性能及成本。

方案二、液压站采用四套液压系统进行提升
1、在上述基础上增加两套液压系统,即本系统共有16个液压
缸,两套液压系统安装固定在筒体内壁1米处。

2、增加一套胀圈,作为第一次提升承重点。

3、提升时先将上端液压缸顶起,筒体上升至1米时,再将底
部胀圈顶紧,筋板焊接牢固以后,进行二次提升,依次进
行完成筒体制作。

4、筒体内部保温和外部拉紧工作同时进行。

优点:1、减少临时支撑取拿工作。

2、相比之下安全系数高。

缺点:液压缸数量多,成本加大。

2010-6-3。
