张拉预应力施工安全专项方案
预应力张拉安全专项施工方案

预应力张拉专项安全施工方案一、技术标准《城市桥梁工程施工与质量验收规范》(CJJ2-2008)《路桥施工计算手册》(人民交通出版社)《公路工程施工安全技术规程》(JTJ076-95)二、资源设备1、机械设备机械设备配置表表1序号机械名称型号、规格单位数量备注1 电动油泵ZB4-630或ZB2×2/49型套 2一种型号YCW-250 套 2 7束3 挤压机GYJ 套 1 14 精密压力表0~60MPa0.4级块 4 45 水泥浆压注设备套 1 12、人员预施应力作业的施工人员必须是经过培训且考核合格、富有经验的熟练张拉工人,并且要求其具备较高的质量意识。
3、材料工程部按季度、月度施工计划要求提报材料计划;物机部根据材料计划组织进料,进场的原材料必须附质保单和出厂合格证。
原材料进场后立即通知试验部门取样试验。
试验部门接到通知后立即组织取样试验工作,对于无质保单和出厂合格证的产品有权拒绝试验,并报工程部。
3.1、锚具①、每批锚具的数量是指同一厂家、同一类产品、同一批原材料、用同一种工艺一次投料生产的数量且不得超过1000套。
②、锚环逐个磁力探伤;每批抽取5%且不少于5套的数量,进行硬度检验;夹片抽查不少于5片,每个试件测三点。
③、锚固效率系数、极限总应变对选定供货厂家至少进行试验一次。
3.2、预应力钢绞线①、每批钢绞线应由同一厂家、同一规格、同一生产工艺,和同一交货状态的钢绞线组成,由物机部负责检查。
②、预应力钢绞线进场后,由物机部通知试验部门取样试验,从每批钢绞线中任取3盘,并从每盘所选的钢绞线端部正常部位截取一根式样进行表面质量、直径偏差和力学性能试验。
如每批少于3盘,则逐盘进行检验。
③、钢绞线的外观由钢筋班作逐盘检查,其表面不得有裂缝、小刺、机械损伤、氧化铁皮、油迹。
④、钢绞线在运输、贮存过程中应防止锈蚀、污染、避免压弯。
装卸钢绞线时不得从高处抛掷,本项由物机部和钢筋班共同负责。
⑤、钢绞线应按厂名、规格、级别分批存放于干燥处,工地存放应高于地面20cm,并做好产品标识和检验试验状态标识。
预应力张拉专项施工方案

预应力张拉专项施工方案预应力张拉专项施工方案1. 引言该旨在详细描述预应力张拉专项施工方案的执行计划,并提供必要的技术参数和施工流程。
本方案合用于预应力混凝土结构的施工过程,确保施工安全和质量。
2. 工程概述2.1 工程背景详细描述预应力混凝土结构的设计要求和工程目标,包括结构类型、预应力轴力大小和分布等。
2.2 施工目标明确施工的目标和要求,如工期安排、质量控制和安全保障等。
3. 施工组织与管理3.1 施工组织机构罗列主要的施工组织机构、责任分工和沟通渠道。
3.2 人员配备说明所需的施工人员配备,包括工程师、技术人员和操作人员等。
3.3 施工管理描述施工现场的管理措施,包括安全管理、质量控制和进度管理等。
4. 施工准备工作4.1 施工准备详细说明施工前的准备工作,包括场地清理、设备租赁和材料采购等。
4.2 现场布置描述施工现场的布置和划分,确保施工流程的顺利进行。
5. 预应力张拉工序5.1 钢筋预应力具体阐述钢筋预应力的施工步骤、材料准备和设备使用等。
5.2 预应力筋张拉详细描述预应力筋张拉的过程、张拉力的控制和后张拉的处理等。
5.3 张拉监测说明预应力张拉过程中的监测要求和方法,保证预应力张拉的准确性和稳定性。
6. 施工后处理6.1 预应力使用介绍预应力混凝土结构的使用注意事项和维护方法。
6.2 工程验收说明工程验收的标准和程序,确保工程达到设计要求和质量标准。
7. 现场安全与保障7.1 安全管理列出施工现场的安全管理要求、措施和应急预案。
7.2 环境保护描述施工过程中的环境保护措施,包括噪音、污染和废弃物处理等。
8. 附件本所涉及的附件如下:附件1:工程设计图纸附件2:工程施工方案图纸附件3:施工设备清单附件4:施工材料清单9. 法律名词及注释本所涉及的法律名词及注释如下:1. 预应力张拉:预应力张拉是指通过外力作用下的预应力锚固装置,施加在预应力构件上的力,从而产生预应力。
2. 预应力混凝土:预应力混凝土是在混凝土结构中施加预先计算的预应力,以提高混凝土结构的承载能力和使用性能。
现浇箱梁预应力张拉、压浆专项施工方案

现浇箱梁预应力张拉、压浆专项施工方案一、前期准备在进行现浇箱梁预应力张拉、压浆专项施工前,必须做好充分的前期准备工作。
这些准备工作包括但不限于:1.完成设计方案的审查与确认,确保施工方案符合设计要求;2.确定施工现场及设备的安全措施,包括施工区域的封闭、标识等;3.采购必要的施工材料和设备,确保质量保证;4.制定详细的施工计划与进度安排,合理分配人力、物力资源。
二、施工步骤1. 箱梁制作1.1 在完成箱梁模板搭建以后,先进行混凝土的浇筑,确保箱梁的整体结构的稳定性和牢固性。
1.2 待混凝土初凝后,进行预埋筋的布设,作为后续预应力张拉的支撑和锚固。
1.3 最后进行混凝土的二次浇筑,确保箱梁的整体强度和质量。
2. 预应力张拉2.1 按照设计要求,确定预应力的张拉力值和位置,安装张拉锚具。
2.2 通过专用设备完成预应力钢丝或钢束的张拉,达到设计要求的预应力值。
2.3 完成预应力锚固,固定钢束或钢丝,确保预应力的持久性和稳定性。
3. 压浆处理3.1 箱梁表面清理和处理,确保箱梁表面平整,无杂物和污渍。
3.2 采用专用压浆设备,对箱梁进行压浆处理,填充密实,确保预应力钢束或钢丝的保护和固定。
3.3 处理完成后,对施工现场进行清理,保持施工环境整洁。
三、质量验收在完成现浇箱梁预应力张拉、压浆专项施工后,必须进行严格的质量验收。
验收内容包括但不限于:1.箱梁的外观质量,表面平整度和平整度符合设计要求;2.预应力张拉和锚固的张拉力值和固定情况符合设计要求;3.压浆处理的密实程度和厚度满足规范要求。
四、安全注意事项在进行现浇箱梁预应力张拉、压浆专项施工过程中,必须做好安全防护工作,包括但不限于:1.严格遵守施工作业规范和操作流程,严格执行安全操作规定;2.安装好标识牌和防护设施,确保施工现场的安全;3.做好施工人员的安全培训和意识教育,提高工人安全意识。
五、总结现浇箱梁预应力张拉、压浆专项施工是一项复杂而重要的工作,只有严格按照施工方案执行,做好前期准备工作,才能保证施工质量和安全。
预应力板梁张拉施工的安全措施

预应力板梁张拉施工的安全措施预应力板梁是道路、铁路桥梁及隧道等工程中常用的结构。
其具有承载能力强、刚度高、变形小等优点,已经成为现代建筑、桥梁工程中不可缺少的一部分。
在预应力板梁施工过程中,张拉工作是关键且危险的环节,在进行张拉工作时必须加强安全措施。
下面将详细介绍预应力板梁张拉施工的安全措施。
工人的安全熟练掌握操作技能要求工人必须具备丰富的工作经验,并且熟练掌握预应力板梁张拉操作技能。
配备适当的个人防护装备工人在进行预应力板梁张拉施工时必须戴上安全帽、防护鞋、防护手套以及防护眼睛。
进行科学规范的施工在工作过程中,工人必须严格遵守作业规程,确保张拉力的控制精度符合规定要求,在遇到特殊情况时,必须及时向负责人汇报,并在质量监督人员的监督下进行施工。
防止高处坠落事故对于高空作业,要求高空防护措施必需落实到位,如安装安全护栏、安全网等。
防止机械伤害在使用机械工具的过程中,要求操作人员进行认真检查,杜绝存在的设备安全隐患。
同时机械工具使用过程中要严格按照操作说明进行,禁止进行不规范操作。
现场设施的安全施工现场的防护设施现场施工必须布置安全网、安全护栏、安全标识等防护设施,防止人员及材料坠落,保证施工人员及周边人员的安全。
管线的安全保障现场需严格控制施工区域内的电力、天然气管网线路的安全保障,确保施工中不发生挖断等危险情况。
对机具、设备的安全性检查对施工过程中的各种钢制承插件、千斤顶、液压压力表等设备和机具必须经过专门的质量检查和测试,确保这些工具和设备在施工过程中具有优异的表现。
施工过程控制的安全保障操作人员的质量监督在张拉施工过程中必需有专门的质量监督人员全程参与控制,以确保钢束的预应力符合规定要求,减少隐患。
现场维护现场工程维护人员要全天候待命,随时对施工中出现的问题进行解决,并保持预应力张拉时的良好状态。
实时监测在施工过程中要配备合适的反馈传感器和监测装置,实时检测钢筋应力的变化等,及时给出预警信号,以便做出必要的调整。
预应力张拉专项施工方案

预应力张拉专项施工方案一、引言预应力张拉技术是桥梁、建筑、隧道等工程中非常重要的施工技术之一,其主要目的是通过施加预应力,提高结构的承载能力和使用寿命。
为了确保预应力张拉施工的质量和安全,制定专项施工方案至关重要。
二、方案目标本专项施工方案的目标是确保预应力张拉施工过程的安全、质量和效率,主要表现在以下几个方面:1、制定合理的张拉方案,确保张拉过程的安全性和结构的稳定性。
2、确定适宜的张拉参数和工艺,保证预应力值的准确性和结构的受力均匀性。
3、规定严格的施工质量控制措施,确保预应力材料的品质和施工质量。
4、优化张拉设备的选择和操作流程,提高施工效率并降低成本。
三、施工前准备1、技术准备:进行技术交底,明确张拉施工的技术要求和操作规范。
2、材料准备:采购合格的预应力材料,如钢绞线、锚具、夹片等。
3、设备准备:选择合适的张拉设备和辅助工具,如千斤顶、高压油泵、锚具安装机等。
4、安全准备:制定安全施工规程,进行安全培训和交底,确保工人熟悉操作规程。
四、施工工艺及质量控制1、钢绞线的加工与存放:按照设计要求对钢绞线进行下料、穿束、编束和存放,确保钢绞线的质量和规格符合要求。
2、锚具的加工与存放:选用符合设计要求的锚具,进行加工和存放,确保锚具的质量和精度。
3、预应力张拉:根据设计要求进行预应力张拉,控制张拉力和伸长量,确保结构的受力均匀性和稳定性。
4、孔道压浆:在张拉完成后进行孔道压浆,确保预应力筋与混凝土之间的粘结力。
5、质量控制措施:施工过程中进行质量检查和控制,如材料检验、设备的校准、张拉过程的监控等。
五、安全措施1、安全教育培训:对工人进行安全教育培训,提高他们的安全意识和操作技能。
2、安全防护措施:施工现场设置安全警示标志,采取相应的安全防护措施,如穿戴防护用品、定期检查施工现场的安全状况等。
3、安全应急预案:制定安全应急预案,包括应急组织、通讯联络、现场急救等方面,确保在突发情况下能够及时采取措施,保障工人和设备的安全。
工程项目部预应力张拉事故专项应急预案

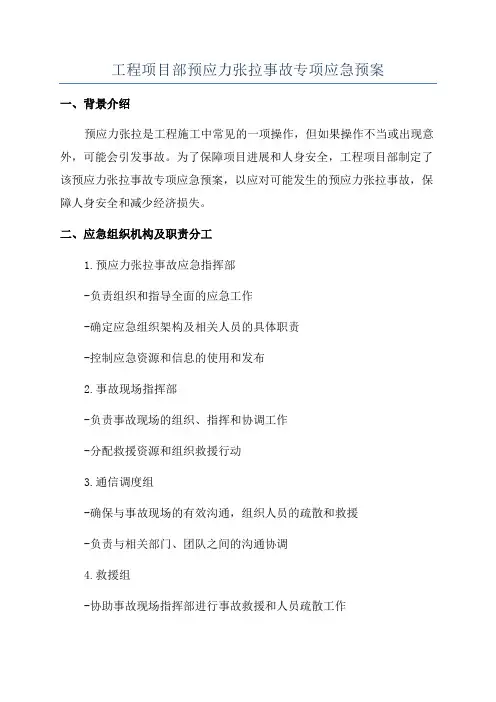

工程项目部预应力张拉事故专项应急预案一、背景介绍预应力张拉是工程施工中常见的一项操作,但如果操作不当或出现意外,可能会引发事故。
为了保障项目进展和人身安全,工程项目部制定了该预应力张拉事故专项应急预案,以应对可能发生的预应力张拉事故,保障人身安全和减少经济损失。
二、应急组织机构及职责分工1.预应力张拉事故应急指挥部-负责组织和指导全面的应急工作-确定应急组织架构及相关人员的具体职责-控制应急资源和信息的使用和发布2.事故现场指挥部-负责事故现场的组织、指挥和协调工作-分配救援资源和组织救援行动3.通信调度组-确保与事故现场的有效沟通,组织人员的疏散和救援-负责与相关部门、团队之间的沟通协调4.救援组-协助事故现场指挥部进行事故救援和人员疏散工作-执行救援任务,确保人员安全5.医疗救护组-负责组织伤员的紧急救治和转运-给予伤员及时的心理疏导6.宣传组-负责事故发生后的宣传工作,防止谣言传播-向媒体提供信息,并发布相关公告三、应急措施及应急流程1.预防措施-预应力张拉工作由经过专业培训的人员负责,严格按照操作规程进行-强化安全宣传教育,提高员工安全意识-定期检查和维护预应力张拉设备,确保其正常工作2.应急流程-接到事故报警后,应急指挥部立即启动应急响应,并通知相关人员参加应急处置工作-事故现场指挥部对事故现场进行快速评估,确定救援方案和组织救援工作-通信调度组与现场指挥部进行有效沟通,协调人员疏散和救援行动-救援组和医疗救护组执行救援任务,确保伤员及时救治和转运-宣传组及时发布事故信息,防止谣言传播,保持社会稳定和舆论秩序四、应急资源保障1.人力资源-工程项目部配备专职安全人员,负责安全管理和应急处置工作-预应力张拉工作人员需经过专业培训及考核合格方可上岗2.物资资源-储备足够的急救药品和医疗器械-配备应急通讯设备和警示标志,方便及时沟通和指挥-准备好应急灯具、护目镜等个人防护用品3.技术资源-与专业监测机构建立合作关系,定期进行现场检测和监控-配备专用的预应力张拉设备,并定期检修和维护五、应急演练和评估1.定期开展应急演练,以熟悉应急流程和提高应急能力2.在演练中发现的问题进行及时总结和改进,完善应急预案3.定期进行应急演练评估,评估演练效果和应急预案的实用性4.根据评估结果进行相应调整和改进,保持应急预案的及时性和有效性六、应急预案的修订和更新1.按照工程项目的实际情况,定期进行应急预案的修订和更新2.在应急演练和实际应急处置中发现的问题,及时改进和完善应急预案3.配合国家和地方相关法律法规的变化,对应急预案进行相应的修改和补充七、应急指挥部与其他单位的协调与合作1.与相关执法部门建立紧密合作关系2.与周边单位建立联络机制,实现信息互通和资源共享3.积极参与地方政府组织的应急演练和培训活动,提高协调合作能力八、应急预案的宣传和培训1.在项目部内部进行预应力张拉事故应急预案的宣传,提高员工应急意识和技能水平2.定期组织应急演练和培训,加强员工的应急能力和应急意识3.向外界发布事故应对措施和应急预案,提高社会公众的安全意识和应急素养根据以上预案,可有效应对预应力张拉事故,保障现场人身安全和项目的正常进行。
预应力张拉专项施工方案
预应力张拉专项施工方案一、工程概述本工程为_____,位于_____,建筑面积为_____平方米。
其中,预应力结构部分主要包括_____等。
为确保预应力张拉施工的质量和安全,特制定本专项施工方案。
二、编制依据1、本工程的设计图纸及相关技术文件。
2、《预应力混凝土用钢绞线》(GB/T 5224-2014)3、《预应力筋用锚具、夹具和连接器》(GB/T 14370-2015)4、《混凝土结构工程施工质量验收规范》(GB 50204-2015)5、相关的施工及验收规范、规程和标准。
三、施工准备1、技术准备(1)熟悉施工图纸,明确预应力筋的布置、张拉顺序和控制应力等技术要求。
(2)编制施工技术交底,向施工人员进行技术交底。
2、材料准备(1)预应力钢绞线:根据设计要求选用合适规格和强度的钢绞线,其质量应符合国家标准。
(2)锚具和夹具:选用与钢绞线配套的锚具和夹具,其性能应符合相关标准。
(3)波纹管:根据预应力筋的布置选用合适规格的波纹管。
3、设备准备(1)千斤顶:根据预应力筋的张拉力选择合适吨位的千斤顶,并进行标定。
(2)油泵:与千斤顶配套使用的油泵,性能应稳定可靠。
(3)压力表:精度不低于 15 级的压力表。
4、人员准备(1)成立预应力施工专业队伍,施工人员应经过培训并持证上岗。
(2)明确各施工人员的职责和分工。
四、预应力筋的制作与安装1、预应力筋的下料根据设计要求和施工实际情况,计算预应力筋的下料长度,并采用砂轮切割机进行下料,严禁采用电弧切割。
2、波纹管的安装按照设计图纸的要求,安装波纹管。
波纹管的接头应采用大一号的波纹管套接,套接长度不小于 200mm,并采用密封胶带封口。
3、预应力筋的穿束将下好料的预应力筋逐根穿入波纹管内,穿束过程中应避免预应力筋的损伤和缠绕。
五、预应力张拉1、张拉前的准备工作(1)检查混凝土强度,当混凝土强度达到设计强度的_____%时,方可进行张拉。
(2)清理锚垫板上的杂物,安装锚具和千斤顶。
工地预应力钢筋张拉工安全操作规定
工地预应力钢筋张拉工安全操作规定1. 引言在工地预应力钢筋张拉工作中,安全操作是至关重要的,它直接关系到工作人员的生命安全和工程质量。
为了确保工地预应力钢筋张拉工作的安全进行,制定本规定。
2. 操作前准备2.1 操作人员应经过专业培训,并持有相应的证书。
2.2 在进行预应力钢筋张拉工作前,必须进行全面的工地安全检查。
2.3 确保所使用的设备具备合格证书并保持良好工作状态。
2.4 准备工地必要的安全设施,如安全防护网、防护栏杆等。
2.5 根据工地布置情况,确定钢筋张拉的具体步骤和安全措施。
3. 操作过程安全要求3.1 操作人员在进行钢筋张拉前,必须穿着符合规定的工作服和安全帽,并佩戴好安全防护用具。
3.2 确保操作场地平整,并清除杂物和障碍物。
3.3 严禁在预应力钢筋张拉区域内吸烟或进行明火作业。
3.4 在进行预应力钢筋张拉时,操作人员要注意保持专注,并密切观察设备运行情况。
3.5 当设备出现异常情况时,应立即停止工作,并及时通知相关人员进行检修和处理。
4. 设备使用及维护4.1 设备应按照规定使用,并严格按照操作手册进行检查和维护。
4.2 定期对设备进行检修和维护,并记录检修情况。
4.3 设备故障或损坏时,应立即停止使用,并采取必要的修理措施。
4.4 对设备的维修、保养和修理必须由合格人员进行。
5. 应急处理5.1 预应力钢筋张拉过程中,如出现突发情况,应立即采取应急措施。
5.2 在发生事故或意外伤害时,应迅速向相关部门报警,并及时进行伤员救治。
5.3 在进行应急处理时,要确保自身的安全,采取适当的措施避免继续发生事故。
6. 结束语工地预应力钢筋张拉工作的安全操作对于保证工程质量和工作人员安全至关重要。
本规定对工地预应力钢筋张拉工作进行了详细的安全操作要求,希望所有工作人员能够严格按照规定进行操作,不仅确保自身的安全,也保证工程的质量。
预应力张拉专项施工方案
预应力张拉专项施工方案甘肃G309线金崖至河口(张家台)段公路工程项目预应力张拉专项施工方案编制:标段总承包部第四分部审核:未知批准:未知目录一、编制原则一)安全原则二)文明施工原则三)环保原则四)职业健康原则五)质量标准原则二、编制依据三、工程概况四、张拉人员、机具及材料需用量计划一)成立张拉小组二)设备需用量计划三)预应力筋四)预应力锚具五、张拉施工工艺一)张拉工艺流程二)施工方法1.前期施工准备2.测定摩擦系数3.XXX施工模拟计算4.锚具安装5.千斤顶安装本文介绍了甘肃G309线金崖至河口(张家台)段公路工程项目预应力张拉专项施工方案。
该方案遵守安全、文明施工、环保、职业健康和质量标准等原则,以确保工程的高质量和安全施工。
同时,本方案提供了详细的张拉人员、机具及材料需用量计划,包括成立张拉小组、设备需用量计划、预应力筋和预应力锚具等方面的计划。
在张拉施工工艺方面,本方案提供了张拉工艺流程和施工方法,包括前期施工准备、测定摩擦系数、张拉施工模拟计算、锚具安装和千斤顶安装等。
本文介绍了预应力施工的编制原则和依据,以及在施工过程中需要注意的事项。
其中,安全、文明施工、环保、职业健康和质量标准原则是编制预应力施工方案的基本原则。
在编制依据方面,本文列举了多个国家标准和工程设计施工图。
最后,本文简要介绍了工程概况。
预应力施工方案的编制应坚持安全第一、预防为主、综合治理的原则,通过信息化技术与施工技术有机结合,确保安全生产投入,有效防范和坚决杜绝较大事故,遏制一般事故。
同时,还应做到文明施工、环保、职业健康和质量标准等原则,以创建文明工地,保护生态环境,控制职业病和确保工程质量。
在编制依据方面,预应力施工方案应参照多个国家标准,如《建筑工程预应力施工规程》、《预应力混凝土用钢丝》、《预应力混凝土用钢绞线》、《预应力筋用锚具、夹具和连接器》、《混凝土结构设计规范》和《混凝土强度检验评定标准》等。
同时,还应参考工程设计施工图,以确保预应力施工方案的准确性和可行性。
预应力张拉施工专项方案
一、编制依据1. 《混凝土结构工程施工及验收规范》(GB50204—2002)2. 《混凝土质量控制标准》(GB50164—95)3. 《钢筋焊接及验收规范》(JGJ18—96)4. 《混凝土外加剂应用技术规范》(GBJ119—88)5. 《钢筋混凝土工程施工操作规程》(YSJ403—89)6. 《钢绞线、钢丝束无粘结预应力筋》(JG3006—93)7. 《无粘结预应力筋专用防腐滑脂》(JG3007—93)8. 《预应力筋用锚具、夹具和连接器应用技术规程》(JGJ85—92)9. 《无粘结预应力混凝土结构技术规程》(JGJ/T92—93)10. 《预应力用液压千斤顶》(JG/T5028—93)11. 《预应力用电动油泵》(JG/T5029—93)12. 《冷拔钢丝预应力混凝土构件设计与施工规程》(JGJ19—92)13. 《施工现场临时用电安全技术》(JGJ46—88)14. 《建筑机械使用安全技术规程》(JGJ33—86)15. 《建筑施工高空作业安全技术规范》(JGJ80—91)16. 《建筑工程施工现场供电用电安全技术规范》(GB50194—93)17. 《预应力混凝土用钢绞线》(GB/T5224—1995)二、编制原则1. 安全原则:坚持安全第一、预防为主、综合治理的方针,确保安全生产投入,有效防范和坚决杜绝较大事故,遏制一般事故。
2. 文明施工原则:临时设施建设标准达到建设单位要求的标准,做到现场布局合理,施工组织有序,材料堆码整齐,设备停放有序,标识标志醒目,环境整洁干净。
3. 环保原则:严格执行国家环保政策,降低施工对环境的影响。
4. 职业健康原则:加强职业健康教育和培训,保障施工人员身体健康。
5. 质量标准原则:严格按照国家相关标准和规范进行施工,确保工程质量。
三、工程概况1. 工程名称:XX项目预应力张拉施工2. 工程地点:XX省XX市XX县XX项目现场3. 工程规模:XX平方米四、张拉人员、机具及材料需用量计划1. 成立张拉小组,由经验丰富的技术人员和熟练的操作人员组成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
张拉预应力施工安全专项方案
1安全保证措施
安全方针:安全第一、预防为主,防治结合、综合治理。
安全目的:杜绝重大死亡事故,杜绝多人伤亡事故,杜绝重大机械事故,杜绝重大交通事故,杜绝重大火灾事故。
创
建安全文明标准工地。
消除违章指挥,消除违章作业。
2组织保证
成立以项目经理部为首的安全领导小组,项目经理部为第一安全负责人,项目副经理、项目总工程师、以及各部门齐抓共管,安全工程师专管,预制厂、搅拌站设专职安全员。
3制度保证
(1)、贯彻执行国家安全生产、劳动保护方面的方针、政策和法规。
对职工进行安全教育牢固树立“安全生产、预防为主的”方针。
(2)、建立健全安全生产保证体系,建立和实施安全生产责任制。
项目经理是安全第一责任人,主管施工生产的项目副经理是安全生产直接负责人,项目主抓安全的副经理对劳动保护和安全生产的工作负责。
经理部设安全生产领导小组,并设专职安全检查工程师,工区设专职安全员,工班设兼职安全员。
(3)、根据施工组织和工程实际情况,编制详细的安全操作规程、并制定切实可行的安全技术措施,分发至工班,组织逐条学习、落实,抓好“安全五同时(即:在计划、布置、检查、总结、
评比生产的同时,计划、布置、检查、总结、评比安全工作)和“三级安全教育”。
(4)、严格执行交接班制度,坚持工前讲安全、工中检查安全、工后评安全的“三工制”活动。
坚持每周一的安全活动日活动。
(5)、每一工序开工前,做出详细的施工方案和实施及时做好施工技术及安全工作的交底,并在施工过程中督促检查,严格执行。
(6)、坚持特殊工种持证上岗。
(7)、坚持定期安全检查制度。
项目部每月检查一次,工区每半个月检查一次,工班每天检查一次,发现不安全因素,立即制定专人限期整改。
(8)、设立安全专项基金,对安全生产好的个人和班组给予重奖,对违章指挥、违章操作忽视安全的行为给予重罚,对造成安全事故者视其情节严肃处理。
(9)、加强安全教育,提高员工安全意识,树立安全第一的思想,培养安全生产所必须具备的操作技能。
(10)、做好职工的定期教育及新工人、变换工种工人、特种作业人员的安全教育,新进场工人(包括民工)未经三级教育不得上岗。
新工法、新工艺、新设备、新材料及技术难度复杂的作业和危险较大的作业,要进行专门的安全教育,采取可靠的保证措施。
规范执行安全检查制度。
项目部保证检查制度的落实,规定检查时间和参加检查的人员。
经理部每月检查一次,作业班组每天检查一次,非定期检查视工程情况进行,在施工准备前、危险性大、季节变化、节假日前后等情况下100%检查。
(11)、对检查发现的安全问题、安全隐患,要建立登记、整改、消项制度。
定措施、定经费、定完成日期,在隐患没有消除前,必须采取可靠的防护措施。
如有危及人身安全的险情,立即停止施工,处理合格后方可施工。
鞍山市市政工程有限责任公司
阜新至盘锦高速公路工程第七合同段
项目经理部
2010年3月15日。
