xx能源投资公司投资建设项目前期工作管理办法
xx能源投资公司投资建设项目前期工作管理办法 (北京)新能源投资有限公司
投资建设项目前期工作管理办法(试行) 第 1 页/ 共25页 2014-12-31 发布 2015-01-01实施
(北京)新能源投资有限公司投资建设项目前期工作管理办法(试行)
第一章 总则 第一条 为规范(北京)新能源投资有限公司(简称公司)投资建设项目前期工作,明确责任主体、工作流程和标准,提高效率和控制投资风险,根据中电投集团公司有关新能源投资、建设的相关制度和有关规定,结合华北分公司现行做法、职责分工及管理制度,制定本办办法。
发 布 第 2 页/ 共25页
第二条 本办法参照、执行的相关标准: 1、中电投规章 〔2012〕年第40号《中国电力投资集团公司投资管理规定》 2、中电投规章 〔2012〕年第64号《中国电力投资集团公司新能源项目前期工作管理办法》 3、中电投规章 〔2012〕年第74号《中国电力投资集团公司新能源管理规定》 2、中电投集团〔2014〕77号关于印发《项目前期管理工作导则(试行)》)、 6、中电投规划〔2014〕465号《关于进一步完善集团公司新能源投资管理的通知》 11、中电投规章 〔2014〕年第24号《中国电力投资集团公司招标采购实施细则》 12、中电投规章 〔2014〕年第35号《中国电力投资集团公司境外项目管理规定》 13、中电投集团公司关于印发《项目前期管理工作导则(试行)》的通知 14、中电投集团《合作开发光伏发电项目质量控制管理导则》 15、中电投集团《关于全面提升光伏电站开发建设质量的若干意见》 16、中电投集团公司《并购光伏发电项目技术质量管理导则》 第 3 页/ 共25页
第三条 投资建设项目前期工作指从签订资源开发协议、选址测风(测光)、风能(光)资源评估、建设条件论证、项目开发申请、可行性研究到核准的各项工作。合作项目的寻找、评估、合作对价的洽商、合作协议的谈判签订等工作属于项目前期工作范畴。合作协议签订后,应按本办法规定开展项目的前期工作。 第四条 项目的合作开发指通过与第三方合作来获取资源或取得项目的核准,主要包括中介咨询、项目转让和公司收购三种合作形式。 第五条 项目筹建单位指尚未成立项目业主单位前负责项目前期工作的部门或分(子)公司,以及新设立的项目业主单位。前期工作管理部门指负责公司投资建设项目前期工作的管理部门。 第六条 根据《中电投集团公司投资管理制度(试行)》,同时具备以下条件的投资建设项目的前期立项和投资决策事项由华北分公司自行决策,并报集团公司备案: (一)列入集团公司发展规划、实施规划且属于集团公司《集团公司授权事项管理办法(试行)》授权范围内的国内投资建设项目; (二)经可行性研究评审后,不低于集团公司规定的财务基准收益率控制指标的国内投资建设项目; (三)超出以上范围的投资建设项目前期立项和投资决策事 第 4 页/ 共25页
项经华北分公司批准后,报集团公司履行立项审批程序。 第七条 本办法适用于陆上风电(光伏)投资建设项目前期工作的管理,海上风电投资建设项目、其他新能源投资建设项目的前期工作参照执行。
第二章 前期工作管理机构及职责 第八条 公司总经理办公会、总经理专题会为公司项目前期工作的决策机构,根据集团公司投资决策制度的规定,华北分公司对项目前期工作中的项目立项、投资决策、项目转让、公司收购等重大事项进行审议和批准。 第九条 公司设立专家评审委员会,负责对项目可行性研究报告进行审查,出具审查意见,为决策机构的审议和上报批准提供支持。 第十条 公司总经理或前期工作分管领导分别负责对项目签约、测风设施的设立等事项进行审定或批准。 第十一条 公司前期工作管理部门主要履行以下职责: (一)拟订公司项目前期工作管理制度和工作流程,拟订项目前期工作年度计划; (二)负责在未设立分(子)公司的省份地区开展签约、设立测风设施等项目公司设立前的筹备管理工作; (三)负责审查选址规划、测风(光)方案和设立测风设施的申请; 第 5 页/ 共25页
(四)负责审查项目立项申请、项目前期工作实施方案,审查项目前期节点进度计划和费用预算; (五)负责审查项目的合作开发事项,参与或指导框架协议的谈判,牵头协助华北分公司进行尽职调查、财务审计、资产评估和股权转让协议的签订,协调项目筹建单位办理工商变更、资产交割; (六)负责选定年度测风设施集中采购供应商,对测风数据进行定期分析评价; (七)负责提出未设立分(子)公司的省份地区项目前期工作人员需求及建议,参与审查新设项目公司申请; (八)负责拟订下属公司投资建设项目前期工作考核目标,认定目标完成情况,参与对下属公司投资建设前期工作年度考核; (九)负责统计、分析项目前期工作信息。 (十) 负责按集团公司投资管理制度的要求,履行华北分公司投资审批程序,报送项目备案信息。 第十二条 公司相关部门依据职责分工参与项目前期工作管理。 (一)财务管理部门负责对公司前期工作费用预算提出意见,及时核算或指导分(子)公司核算前期工作费用。参与审核项目合作开发协议的拟订,配合华北分公司对拟购公司开展的财务尽职调查和资产评估工作; 第 6 页/ 共25页
(二)综合管理部门负责按照管理权限拟订项目前期工作过程中人力资源的配置方案,组织制定拟收购公司的人力资源的处置方案,按公司相关制度办理有关手续;负责对资源开发协议、项目合作开发协议等文件进行合法性审查,参与华北分公司对拟收购公司进行法律尽职调查,协助处理有关法律事务; (三)工程技术部门参与或负责对项目前期工作有针对性地提出专业意见。 第十三条 公司下属分(子)公司作为前期工作实施主体,主要履行以下职责: (一)负责在所属区域内、外寻找优质资源的投资机会和项目合作开发机会; (二)负责在所属区域内发起与地方政府协商签订开发协议,设立测风设施,开展宏观选址、项目风资源评估、可行性研究等项目前期工作; (三)按国家和地方规定编制项目核准所需要的各项支持性文件,组织专题文件评审,办理项目核准手续; (四)履行资源获取、设立测风设施、项目立项、项目投资决策、项目的合作开发、项目公司的设立等前期工作内部审批流程和管理规定; (五)控制项目前期工作中的风险,控制项目前期工作进度和费用。 第 7 页/ 共25页
第三章 前期工作管理程序 第一节 资源获取 第十四条 公司本部和分(子)公司可在全国范围内寻找投资建设项目,由项目筹建单位签订开发协议。 第十五条 项目筹建单位参考公司协议模版与当地政府协商开发协议条款。以华北分公司名义签订开发协议的,由公司前期工作管理部门发起合同运转流程;以公司名义签订开发协议的,在协议签订后应向华北分公司备案,对外有实质性承诺条款的需要提前征求前期工作管理部门意见。 第十六条 资源开发协议应明确签约的项目规模、具体的地理位置或场址坐标以及配套政策等内容。
第二节 设立测风设施 第十七条 在与地方政府签订开发协议,获得测风许可后,项目筹建单位应按公司《测风测光管理办法》设立测风设施。 第十八条 在设立测风设施前按以下测风评估要点,由项目筹建单位负责编制测风方案,向公司行文报送测风申请文件。 (一)资源条件:场址风资源数值模拟风速应满足以下条件:平原(荒漠、戈壁)、滩涂、丘陵地区应在6米/秒左右、山地地区应在6.5米/秒左右,并综合考虑资源占有需要。 (二)建设条件:地形地貌应适于风机的布置,需估算装机容量;场址交通运输条件良好,需估算修建或改造的进场道路、 第 8 页/ 共25页
场内道路里程及造价;应初步判断场内工程地质情况; (三)接入条件:调查距离最近的变电站的电压等级、接入容量和间隔,估算接入距离和造价,了解送出工程的建设投资主体; (四)准入条件:调查是否有自然保护区、文物保护区、矿产压覆、军事设施、基本农田、公益林等限制性开发因素,了解其级别和取得专项批复文件的难度; (五)技术方案:考虑拟选风机机型,判定测风塔高度,设定测风设施看护、防冻方案。 第十九条 前期工作管理部门负责对以上测风评估要点进行审查,对项目技术经济可行性进行初步判断、提出建议意见,经前期工作分管领导审定后报总经理批准。 第二十条 前期工作管理部门按附表1的预算标准审定设立测风设施的费用预算、办理批复文件。
第三节 项目立项 第二十一条 对测风数据满1年的项目,其中资源条件优良的项目可适当放宽至6个月,项目筹建单位应进行初步经济评价,自行或委托咨询机构编制项目立项申请报告。申请报告编制单位应对本办法第十七条规定的测风评估要点进行进一步复核,测算项目财务基准收益率指标,项目全投资财务内部收益率(税前)≥8%,资本金财务内部收益率(税后)≥13%,由前期管理部门发 第 9 页/ 共25页
起申请项目立项流程。 上级指定的投资项目或战略投资项目的前期立项,按照华北分公司有关规定执行。 第二十二条 除测风评估要点(立项条件)外,项目立项申请报告还应对以下立项条件进行估算、计算和评估: (一)年利用小时数:初步选定风机机型、排布风机,考虑弃风限电的影响,依据测风数据、风机功率曲线计算年上网电量和年等效满负荷利用小时数; (二)工程造价:参考公司同类可比工程造价水平,考虑设备、道路、送出工程等因素,结合市场物价水平估算单位千瓦造价; (三)财务基准收益率指标:计算项目全投资财务内部收益率(税前)和项目资本金财务内部收益率(税后)。 项目筹建单位还应编制项目前期工作进度计划和费用预算作为申请报告的附件。 第二十三条 前期工作管理部门对项目立项申请报告进行审查,对项目技术经济可行性进行复核、提出建议意见。经相关职能部门会签后报前期工作分管领导审定后,报决策机构审议和批准。 第二十四条 对准予立项或附条件准予立项的项目,由前期工作管理部门按附表1的预算标准审定前期工作费用预算,办理项
如何开展项目前期工作

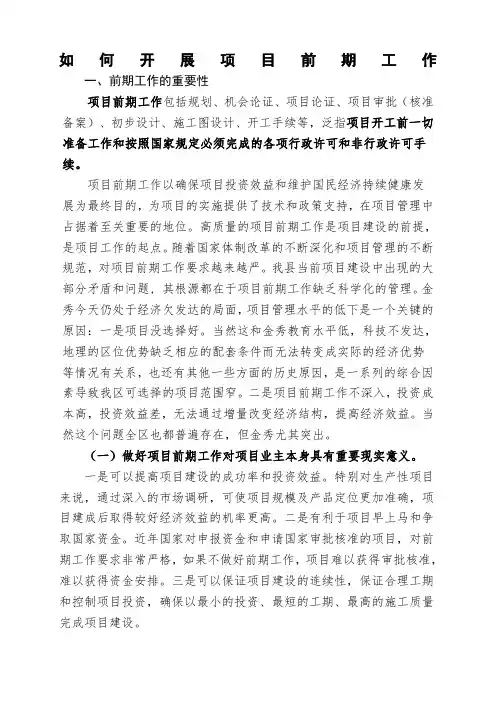

如何开展项目前期工作一、前期工作的重要性项目前期工作包括规划、机会论证、项目论证、项目审批(核准备案)、初步设计、施工图设计、开工手续等,泛指项目开工前一切准备工作和按照国家规定必须完成的各项行政许可和非行政许可手续。
项目前期工作以确保项目投资效益和维护国民经济持续健康发展为最终目的,为项目的实施提供了技术和政策支持,在项目管理中占据着至关重要的地位。
高质量的项目前期工作是项目建设的前提,是项目工作的起点。
随着国家体制改革的不断深化和项目管理的不断规范,对项目前期工作要求越来越严。
我县当前项目建设中出现的大部分矛盾和问题, 其根源都在于项目前期工作缺乏科学化的管理。
金秀今天仍处于经济欠发达的局面,项目管理水平的低下是一个关键的原因:一是项目没选择好。
当然这和金秀教育水平低,科技不发达,地理的区位优势缺乏相应的配套条件而无法转变成实际的经济优势等情况有关系,也还有其他一些方面的历史原因,是一系列的综合因素导致我区可选择的项目范围窄。
二是项目前期工作不深入,投资成本高,投资效益差,无法通过增量改变经济结构,提高经济效益。
当然这个问题全区也都普遍存在,但金秀尤其突出。
(一)做好项目前期工作对项目业主本身具有重要现实意义。
一是可以提高项目建设的成功率和投资效益。
特别对生产性项目来说,通过深入的市场调研,可使项目规模及产品定位更加准确,项目建成后取得较好经济效益的机率更高。
二是有利于项目早上马和争取国家资金。
近年国家对申报资金和申请国家审批核准的项目,对前期工作要求非常严格,如果不做好前期工作,项目难以获得审批核准,难以获得资金安排。
三是可以保证项目建设的连续性,保证合理工期和控制项目投资,确保以最小的投资、最短的工期、最高的施工质量完成项目建设。
(二)做好项目前期工作是确保经济社会持续健康发展的需要。
不但要站在自治县经济角度,还要站在全县人民生存发展的角度来看待一些前期工作环节。
1.为什么要规划选址?建设项目的选址,不仅对建设项目本身的成败起着决定性的作用,而且对城市的布局结构和将产生深远的影响。
新能源公司光伏项目前期建设流程
新能源公司光伏项目前期建设流程一、项目前期准备阶段1.项目可行性研究:进行光伏项目的可行性研究,包括市场调研、资源评估、技术分析等,以确定项目的可行性和可行区域。
2.规划设计:建立项目规划,包括光伏电站的规模、布局、设计方案等。
进行土地选择、电网接入方案的研究,并制定详细的建设计划。
3.资金筹措:确定项目的资金需求,寻找投资方或筹集资金的渠道,进行融资工作,并签订投资协议。
二、项目审批阶段1.环境评估:按照法律法规的要求,进行环境评估报告编制和提交,申请环境影响评价报告书,并进行相关的环境保护措施研究。
2.土地手续办理:根据国家相关规定,申请土地使用证,进行土地审批和土地出让手续办理,确保项目能够合法使用土地。
3.电网接入审批:与电网公司进行沟通,办理与电网接入相关的审批手续,确保光伏项目能够接入电网并正常运行。
三、工程设计阶段1.资源调查:进行电力资源的详细调查和分析,确定电站的布局和面积,确定发电设备的型号和数量。
2.工程设计:进行光伏电站的详细设计,包括土建及设备布置设计、电力线路设计、通信控制系统设计、安全防护设计等。
3.设备选型:根据工程设计要求,选择光伏板、逆变器、组串箱等光伏设备,并与供应商签订合同。
四、工程建设阶段1.土建施工:进行土建施工工作,包括场地平整、基础建设、支架安装等,确保光伏电站的基础设施建设安全可靠。
2.光伏设备安装:按照设计要求和供应商提供的安装方案,进行光伏板、逆变器等设备的安装工作。
3.电网接入调试:与电网公司一起进行电网接入测试,确保光伏电站能够与电网正常连接并进行并网发电。
五、工程竣工阶段1.竣工验收:组织相关部门进行光伏电站的竣工验收工作,验证项目是否按照设计和合同要求完成,并取得相应的竣工证书。
2.并网发电:完成电网接入手续后,光伏电站开始发电,并按照供应合同或上网政策进行发电。
3.运营管理:建立光伏电站的运营管理体系,包括人员配置、设备维护、巡检等,确保电站的安全运行和高效发电。
Xxxx公司投资项目管理办法
Xxxx公司投资项目管理办法第一章总则第一条为加强xxx公司(简称“公司”)基本建设项目管理,规范投资项目建设的程序和行为,提高投资建设项目的质量和效益,根据国家、省、市项目管理的有关方针、政策、法令、法规的要求,以及《xxxx公司基本建设项目管理暂行办法》,结合油田公司项目建设实际,制订本办法。
第二条投资项目管理,是指从项目前期规划、项目建议书编制到可行性研究、工程设计、工程招投标、项目实施、竣工验收及项目后评价等阶段的全过程管理工作。
包括项目的前期调研、立项审批、合同管理、进度管理、技术管理、质量管理、安全管理、资金管理、组织协调、工程结(决)算、验收考核、项目后评价管理。
投资较小的一般项目可根据实际需要适当合并简化程序。
第三条本办法适用于油田公司石油勘探、产能建设、油田地面建设工程(包括集油站、注水工程、管输工程、变配电工程、信息化工程、油区道路、区队建设)及厂区配套、房地产开发等项目建设的管理。
第二章投资项目管理权限第四条根据集团公司管理权限层级,基建项目分为限额以上项目和限额以下项目(简称“限上项目”和“限下项目”)。
以下项目为集团公司限上项目:(一)油田及其它矿产勘探项目和转入评价的勘探项目。
(二)油田产能建设项目。
(三)投资在3000万元以上(含3000万元)的环保、节能、集输站、注水站以及油气田内部管网建设等项目。
(四)投资在100万元以上(含100万元)的信息化建设项目。
(五)投资在100万元以上(含100万元)的技术改造项目。
(六)利用外资(外汇)贷款项目。
(七)投资50万美元以上的引进(含10万美元以上软件)项目。
(八)油田公司投资在500万元以上(含500万元)的非生产项目。
以下项目为油田公司限上项目:(一)投资在1000万元(含1000万元)以上3000万元以下的集油站、注水工程、管输工程、变配电工程、油区道路项目。
(二)投资在200万元(含200万元)以上500万元以下的厂区配套及房地产开发项目。
工程项目投资前管理办法
第一章总则第一条为加强工程项目投资前的管理,确保项目投资决策的科学性、合理性和可行性,提高投资效益,根据国家有关法律法规和公司实际情况,特制定本办法。
第二条本办法适用于公司所有工程项目投资前的管理工作。
第三条工程项目投资前管理应遵循以下原则:(一)依法依规,公开透明;(二)科学决策,合理论证;(三)注重效益,控制风险;(四)分级负责,协同推进。
第二章投资项目前期工作第四条投资项目前期工作主要包括以下内容:(一)项目建议书编制;(二)可行性研究报告编制;(三)环境影响评价;(四)社会稳定风险评估;(五)投资估算;(六)资金筹措方案;(七)项目组织实施方案。
第五条项目建议书编制应包括以下内容:(一)项目背景及必要性;(二)项目建设规模、内容和目标;(三)项目投资估算;(四)项目组织机构及人员配置;(五)项目实施进度安排。
第六条可行性研究报告编制应包括以下内容:(一)项目背景及必要性;(二)市场分析及竞争状况;(三)项目建设规模、内容和目标;(四)工艺技术及设备选型;(五)投资估算及资金筹措方案;(六)经济效益、社会效益和环境效益分析;(七)风险分析及应对措施。
第三章投资决策与审批第七条项目建议书和可行性研究报告编制完成后,应组织专家进行评审。
第八条评审通过的项目,由公司领导组织召开投资决策会议,对项目进行决策。
第九条项目决策应遵循以下程序:(一)总经理办公会议提出项目决策意见;(二)董事会审议通过项目决策;(三)总经理签署项目决策文件。
第十条项目决策后,应按照审批权限报送相关部门审批。
第四章监督与考核第十一条公司应建立健全投资项目监督机制,对投资项目实施全过程监督。
第十二条公司应定期对投资项目进行考核,考核内容包括项目进度、质量、效益和风险控制等方面。
第五章附则第十三条本办法由公司投资管理部门负责解释。
第十四条本办法自发布之日起施行。
建设投资公司工程建设项目前期工作服务管理办法

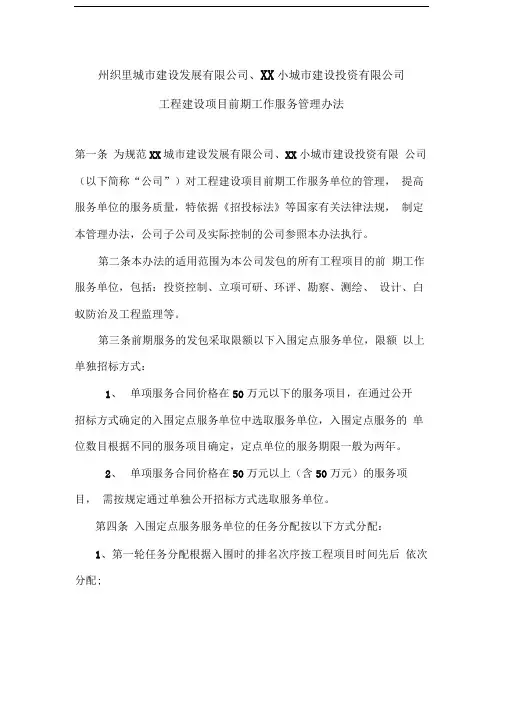

州织里城市建设发展有限公司、XX小城市建设投资有限公司工程建设项目前期工作服务管理办法第一条为规范XX城市建设发展有限公司、XX小城市建设投资有限公司(以下简称“公司”)对工程建设项目前期工作服务单位的管理,提高服务单位的服务质量,特依据《招投标法》等国家有关法律法规,制定本管理办法,公司子公司及实际控制的公司参照本办法执行。
第二条本办法的适用范围为本公司发包的所有工程项目的前期工作服务单位,包括:投资控制、立项可研、环评、勘察、测绘、设计、白蚁防治及工程监理等。
第三条前期服务的发包采取限额以下入围定点服务单位,限额以上单独招标方式:1、单项服务合同价格在50万元以下的服务项目,在通过公开招标方式确定的入围定点服务单位中选取服务单位,入围定点服务的单位数目根据不同的服务项目确定,定点单位的服务期限一般为两年。
2、单项服务合同价格在50万元以上(含50万元)的服务项目,需按规定通过单独公开招标方式选取服务单位。
第四条入围定点服务服务单位的任务分配按以下方式分配:1、第一轮任务分配根据入围时的排名次序按工程项目时间先后依次分配;2、第一轮分配完毕后,根据定点服务单位的服务水平、服务质量、服务态度以及业务侧重点等因素,综合考虑工程项目的服务质量进行分配。
1、人员要求:服务单位专业人员配置必须符合相关标准,专业人员配置高的单位优先考虑;2、成果要求:服务单位公司内部成果形成有复核机制的优先考虑;成果形成过程规范化运作的优先考虑。
3、服务要求:积极配合业主各项要求的优先考虑;提交成果时间符合业主要求的优先考虑;有资深专家积极响应的优先考虑;针对不同工程项目服务单位对该专项业务由特殊资质的优先考虑。
第六条具体项目实施中设计双方权利义务的,应在服务合同中明确体现本办法有关要求及规定。
第七条本办法自发文之日起实行,具体由公司负责修订、完善和解释前期工作服务单位服务质量评价表注:1、本表由与服务单位对接公司工作人员负责填写,并交部门负责人统一管理;2、本表评价意见将作为择优选取服务单位的依据之一,请经办人据实填写。
新能源发电项目前期开发管理工作问题探究
新能源发电项目前期开发管理工作问题探究摘要:新能源发电是国家能源结构转型的重要内容,是实现碳中和目标的重要途径。
因此,国家高度重视新能源发电项目的前期开发管理工作,并提出了一系列规划管理和市场监管措施。
但是在新能源发电项目开发前期的管理工作中仍然存在一些问题,影响到项目前期工作的顺利推进,制约了项目的顺利实施。
因此,本文从前期开发管理工作存在的问题入手,提出了新能源发电项目前期开发管理措施,希望可以为促进我国新能源发电项目前期开发管理工作的顺利实施提供一些参考。
关键词:新能源发电项目;前期开发管理;问题与对策近年来,随着国家对生态环境保护要求的提高,新能源发电行业得到了快速发展,但同时也暴露出一些问题。
这些问题的出现不仅影响了新能源项目的整体效益和发展质量,而且严重制约了我国社会经济和环境的可持续发展。
因此,在新能源发电项目开发过程中,必须要做好项目资源勘探和规划工作。
1.新能源发电项目前期开发管理工作问题分析1.1规划布局不合理新能源发电项目的开发布局需要有一个合理的规划布局,而实际情况是许多地区存在不合理的规划布局问题,严重制约了新能源发电项目的开发进度。
例如,在我国一些偏远地区,由于当地的基础设施建设滞后,缺乏对新能源发电项目建设所需要的土地资源、用电负荷等基础设施建设情况的了解和掌握,导致新能源发电项目在具体开发过程中受到限制。
此外,由于缺乏科学合理、切实可行的规划布局方案和相应措施,一些项目建设过程中出现了“过度设计”的现象,导致项目开发进度严重滞后。
因此,在前期开发管理工作中必须结合实际情况科学规划布局,从而减少不合理的规划布局问题带来的不良影响[1]。
1.2项目用地存在问题首先,未进行合理用地规划。
为保障新能源发电项目建设,国家制定了相关规划管理政策。
但是在新能源发电项目实际开发过程中,项目建设用地规划不合理,没有对项目进行科学的用地规划,导致新能源发电项目选址与土地利用规划存在冲突,制约了项目的建设进度。
建设项目投资工作管理办法
建设项目投资工作管理办法
一、背景和目的
该管理办法的目的是规范建设项目的投资工作,确保资金使用
的合理性和效益性,促进项目的顺利实施。
二、适用范围
本管理办法适用于所有建设项目的投资工作,包括项目立项、
资金安排、资金监管等环节。
三、投资计划编制
1. 项目单位应根据项目需求和可行性研究报告,编制投资计划,明确项目的总投资额和资金来源。
2. 投资计划应经项目审批机关审批后方可执行。
3. 投资计划应合理分阶段编制,确保资金使用的连续性和可控性。
四、资金安排
1. 资金安排应按照投资计划的要求进行,确保资金的及时到位和合理使用。
2. 资金安排应优先满足项目的基本建设需求,合理安排非基本建设支出。
3. 资金安排应尽量避免重复投资和闲置资金现象。
五、资金监管
1. 项目单位应建立健全资金监管制度,明确资金的监管责任和流程。
2. 资金监管应采取有效的措施,确保资金使用的合规性和安全性。
3. 资金监管应实行定期检查和审计,及时发现并纠正资金使用中的问题。
六、投资效益评估
1. 项目单位应定期对项目的投资效益进行评估,及时调整投资计划和资金安排。
2. 投资效益评估应综合考虑项目的经济、社会和环境效益,确保投资的回报和可持续发展。
七、法律责任
对于违反本管理办法的行为,将依法追究责任,并承担相应的法律责任。
八、附则
本管理办法由建设项目管理部门负责解释和修改。
以上为《建设项目投资工作管理办法》的主要内容,具体实施细则请参阅相关文件。
风电项目前期工作管理办法
****风电项目前期工作管理办法第一章总则第一条为加强风电工程前期工作管理,提高风电项目前期工作质量,促进公司健康有序发展,根据《中华人民共和国行政许可法》、《中华人民共和国可再生能源法(修正案)》、《企业投资项目核准暂行办法》等国家有关法律法规、集团公司《****集团风电项目前期工作管理办法》及********公司前期工作有关规定,制定本办法。
第二条风电前期工作应坚持价值思维和效益导向,强化前期工作的总体策划和过程控制,重视前期设计优化和费用控制,为打造精品工程奠定良好的基础。
第三条本办法所称风电项目是指公司开发的新建和扩建风电项目。
前期工作管理主要包括风电项目的规划、测风、预可行性研究、可行性研究和项目申请报告阶段的过程控制。
第二章前期工作基本原则第四条风电项目开发应符合国家的能源战略和产业发展政策以及集团公司、********公司的发展战略和发展规划。
第五条风电项目开发要纳入省级地方政府的电力规划和集团公司的电源发展规划,对于未列入规划的项目原则上不予以立项。
风电项目凡是不符合战略的项目一律不得纳入发展规划;凡是没有列入发展规划的项目,一律不得开展前期工作;凡是未批复开展前期工作项目一律不得走入核准程序;凡是未列入核准计划的项目一律不得列入投资计划。
第六条风电开发要以效益为中心,提倡规模化开发和分散式开发相结合的开发方式。
对于风资源丰富,适宜大规模开发的地区,要注重发挥项目的规模效益,项目开发的总容量原则上要大于10万千瓦;对于分散式开发,要注重项目开发的质量,确保项目具有经济效益。
第七条风电设备的选型要优先选用国产设备,各风电项目所选机型应适合本风电场的实际情况,原则上一个风场(5万千瓦以内)只选用一种风机。
所选用的设备应具备有功无功调节和低电压穿越的功能,开发的风电场应及时配套和完善风电场的风功率预测系统。
第八条在风电项目开发的前期工作中,应高度重视电网接入和市场消纳问题的研究,项目建设计划应与送出建设计划相同步,对于送出不落实的项目,原则上不予立项。
项目前期投资与审批管理制度
项目前期投资与审批管理制度第一章总则第一条目的和依据为规范企业项目前期投资与审批管理工作,加强对项目投资决策的把控,提高项目投资决策的科学性和有效性,订立本制度。
第二条适用范围本制度适用于企业全部项目的前期投资与审批管理工作。
第二章项目前期投资管理第三条项目前期投资决策程序项目前期投资决策应依照以下程序进行: 1. 项目提出:项目计划书由相关部门提出,明确项目的背景、目标、范围、资源需求等基本信息; 2. 前期可行性研究:通过对项目的市场前景、技术可行性、经济效益、风险评估等进行认真研究和评估,编制前期可行性报告;3. 决策审批:前期可行性报告由相关部门提交给决策委员会进行审批;4. 投资批准:决策委员会依据前期可行性报告的审批结论,做出是否批准投资的决策。
第四条前期可行性研究内容前期可行性研究应包含以下内容: 1. 市场前景研究:对项目所处行业及市场的发展趋势、竞争格局、市场容量等进行调研和分析; 2. 技术可行性研究:对项目所需的技术、技术成熟度、技术风险等进行研究和评估; 3. 经济效益评估:对项目的预期投资规模、预期产出、预期收益、投资回收期等进行经济分析和评估; 4. 风险评估:对项目可能面对的市场风险、技术风险、政策风险等进行评估和防控措施的订立。
第五条决策审批程序决策审批程序应依照以下流程进行: 1. 决策委员会组织:企业设立决策委员会,由企业内部高层管理人员构成,负责项目前期投资决策审批; 2. 决策委员会审批:决策委员会对前期可行性报告进行审批,包含审查报告内容、研究评估结论,并做出投资决策; 3. 决策反馈:决策委员会应将投资决策结果及时反馈给相关部门,并告知决策原因和依据。
第六条投资批准程序投资批准程序应依照以下流程进行: 1. 批准权责确定:明确投资批准的权责和流程,由决策委员会或指定的主管部门负责投资批准;2. 批准申请:相关部门依据决策结果,向投资批准机构提交投资批准申请,包含项目基本信息、前期可行性报告等; 3. 批准审查:投资批准机构对投资申请进行审查,包含核实项目信息、评估风险及可行性、审核资金来源等; 4. 投资批准:投资批准机构依据审查结论,做出投资批准决策,并将批准结果告知相关部门。
项目前期工作管理制度
项目前期工作管理制度篇一:开发工程前期管理制度开发管理制度关于开发工程前期管理制度1总则。
1.1、工程前期管理工作包括:第一、前期调研。
前期调研是指对意向开发的项目进行实地调查,包括:地理环境调查、人文环境调查、社会环境调查、市场环境调查以及根据上述调研情况所进行的项目开发可行性研究等。
第二、证件办理。
为实施工程开发、开工所需要办理的所有证件,包括:土地证、项目核准证、建设用地规划许可证、建设工程规划许可证、建设工程施工许可证、商品房预售许可证等。
第三、工程开发前期准备工作。
包括:项目管理组织单位、工程临时设施、前期规划设计、工程预算编制、成本预测等。
上述作业项目属于项目开发的前期管理工作,项目前期工作由地产总公司经营处全面负责,当项目组织单位正式成立后,经营处的工作可转为对项目的管理。
1.2、为了加强地产总公司工程开发前期工作的管理,特制定本管理制度。
1、前期调研当项目意向确定后,由投资发展处以书面报告的形式向经营处进行报告,并经集团公司总裁批准同意,牵头组织项目前期调研工作。
2.1、项目前期调研由地产总公司内部人员组成,必要时可聘请外部人员参加。
内部人员参加包括:投资发展处、市场策划处、规划设计处、工程处、成本控制处。
上述部门根据本部门所承担的管理职责进行实地情况调查。
2.2、外部环境的调研。
第一、生活环境。
包括:地理位置和周边商业、教卫、公交、娱乐设置等布情况。
评估是否有拾遗补缺的需要甚至创建特色街区的可能。
第二、能源环境。
包括:供电、供水、供燃气等能源容量现状和与本地块最理想的接口位置。
第三、市政环境。
包括:周边道路级别,有否拓路计划,雨水和排污管径,有否改造计划以及与本地块最理想的接口位置。
第四、地质水文环境。
包括:了解地块地貌的历史变迁,是否有淹涝的历史记载,是否存在高成本的地基处理可能性。
第五、土地面积。
2.3、内部环境的调研。
第一、地面障碍物。
包括:动拆迁进展情况或场地平整情况,有否需要保留的大树、古树、水面和建筑等。
