围墙砌筑施工方案目录第一章. 工程概况第二章. 施工准备第三章. 围墙施工方案第四章. 确保工程质量和进度计划工期措施第五章. 雨季的施工安排第六章. 质量保证措施第七章. 安全保证措施第八章. 环境保护措施第九章. 工程施工预警与应急抢险措施第一章工程概况1.1 工程概述本项目为湖南省核工业地质局311大队岳阳基地基础改造项目—围墙改造工程,是311大队自筹资金项目;建设地点:311大队岳阳基地院内。
围墙设计长度为280米1.2 施工现场条件施工现场交通便捷,施工场地、水、电、通讯等相关事项按招标要求的规定中标后与有关单位联系。
第二章施工准备2.1施工组织我公司为了能对整个工程实施有效地全面统一的施工组织管理,在施工组织过程中,将成立工程项目经理部,其基本职责是对整个工程的操作过程和指导进行控制,包括进度、质量、安全、文明施工等。
项目经理部下设项目经理、项目技术负责人、综合部、施工技术部、质安部、材料设备部、计财部、后勤办公室等部门,同时挑选一批技术高、手艺好的专业班实施各项工种的施工任务。
2.2工程施工计划本工程主要内容围墙施工。
本工程施工进度计划是根据业主提供的总工期32天为依据进行编制。
确定本工程总工期为30天(包括进场准备工作),开工日期为: ,竣工日期为: ,工程竣工验收后即进入养护期。
具体进度计划安排见附图表:施工总进度计划表。
2.3工期保证措施1、投入方面⑴配备足够的施工机械,缩短分段工期,提高工效。
⑵增加工作人数、增加工作班次,充分利用时间进行施工。
⑶配备一台150KVA柴油发电机,以保证出现故障时不致停电影响工期。
2、组织施工方面⑴由公司主要领导担任项目指挥,对工程实行计划、组织、协调、控制、监督和指挥职能,同时派出技术过硬,吃苦的施工队伍,确保高标准地完成本工程的施工任务。
⑵在施工中以业主一级进度计划为控制,以合同二级进度为依据,编制详细施工计划,细划各分项工程控制完工日期,运用企业内外部的有利条件,采取动态管理,使施工组织科学化、合理化,确保阶段计划按期或提前完成。
铁艺围墙施工设计方案及对策3

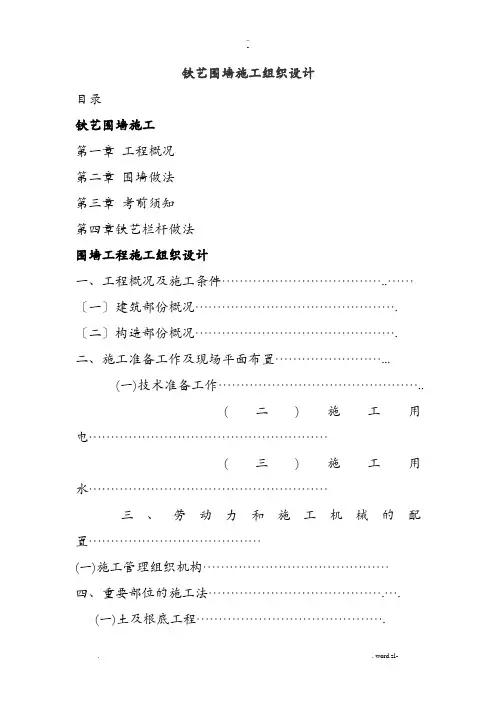

铁艺围墙施工组织设计目录铁艺围墙施工第一章工程概况第二章围墙做法第三章考前须知第四章铁艺栏杆做法围墙工程施工组织设计一、工程概况及施工条件………………………………..……〔一〕建筑部份概况……………………………………….〔二〕构造部份概况……………………………………….二、施工准备工作及现场平面布置……………………...(一)技术准备工作………………………………………..(二)施工用电………………………………………………(三)施工用水………………………………………………三、劳动力和施工机械的配置…………………………………(一)施工管理组织机构……………………………………四、重要部位的施工法………………………………….….(一)土及根底工程…………………………………….1. 测量放线………………………………………………2. 土开挖和回填……………………………………..3. 根底工程……………………………………………..(二)主体构造工程………………………………………1. 墙体工程………………………………………………(三)围墙装饰工程………………………………………1. 围墙粉刷………………………………………..2、脚手架工程及边平安防护………………………五、平安文明施工管理措施…………………………………… 1.平安施工管理体系…………………………………….2.平安施工管理措施…………………………………….3.文明施工管理体系…………………………………….4.文明施工管理措施…………………………………….六、质量保证体系及技术措施……………………………….(一)工程质量目标……..,…………………………….(二)建立健全质量保证体系……………………………(三)技术措施…………….…………………………….(四)格控制对工程质量有影响的重要因素………..(五)竣工后的质量控制………………………………..七、进度方案及保证措施……………………………………(一)工期目标……..……………………………………(二)工期进度方案………………………………………(三)工期进度保证措施…………………………………八、附表1、主要施工机械设备表2、劳动力方案表览表3、质量、平安体系网络图4、工程形象进度表5、主要材料配件表6、施工现场平面图第一章工程概况工程名称:和泓半山工程一期围墙施工;建立单位:和华伟业置业XX;施工单位:厚僖装饰工程XX工程地点:双流正兴镇大安桥村;第二章围墙做法1、挖土后将素土夯实。
铁丝网施工方案

铁丝网施工方案1. 背景和目的本文档旨在提供一份完整的铁丝网施工方案,确保施工过程顺利进行。
铁丝网作为一种常见的防护设施,广泛应用于园区、建筑和农业领域,其施工过程需要合理的计划和安全的操作。
2. 施工准备在进行铁丝网施工之前,务必进行必要的准备工作,确保材料和设备齐备,人员培训到位,并考虑以下因素:- 地理环境:了解施工地点的地形、土质和水文情况,以便选择适合的施工方法和材料。
- 法律规定:遵守当地法律法规,获取必要的施工许可证和批准文件。
- 安全措施:制定安全操作规程,提供必要的防护装备和工具。
3. 施工步骤铁丝网的施工步骤如下:1. 设计布局:根据需求确定铁丝网的布局和尺寸,并制定详细的施工图纸。
2. 固定支架:根据设计图纸,确定支架位置,安装支架并确保其稳固可靠。
3. 安装铁丝网:根据设计图纸,按照预定位置和尺寸安装铁丝网,并使用合适的工具和方法进行固定。
4. 检查和测试:施工完成后,对铁丝网进行全面检查和测试,确保其质量合格。
5. 完善细节:补充安装必要的配件和附件,如铁丝网门、栏杆等。
6. 清理和整理:完成施工后,清理现场垃圾和材料,并进行整理和装修。
4. 质量控制为确保铁丝网施工的质量,应采取以下措施:- 严格按照设计图纸进行施工,确保尺寸和位置准确无误。
- 选择优质的铁丝网材料,并配备合适的工具和固定设备。
- 进行施工前、施工中和施工后的检查和测试,确保铁丝网的质量合格。
- 配备经验丰富的施工人员,确保操作规范和施工效率。
5. 安全管理施工过程中的安全管理至关重要,应采取以下措施:- 培训工人:为参与施工的工人提供必要的安全培训,确保其了解施工安全规范和操作细节。
- 使用防护装备:施工人员应佩戴必要的防护装备,如安全帽、安全鞋、手套等。
- 管理施工现场:确保施工现场整洁有序,清理杂物和危险物品,设置安全警示标识。
- 紧急应对:制定应急预案,为可能发生的事故和紧急情况做好准备,并进行演练。
铁艺围墙工程施工设计方案

总目录第一章工程概况第二章施工准备第三章围墙施工方案第四章确保工程质量和进度计划工期措施第五章雨季的施工安排第六章质量保证措施第七章安全保证措施第八章环境保护措施第九章工程施工预警与应急抢险措施施工组织设计第一章工程概况1.1 工程概述本项目为湖南省核工业地质局311大队岳阳基地基础改造项目—围墙改造工程,是311大队自筹资金项目;建设地点:311大队岳阳基地院内。
围墙设计长度为280米1.2 施工现场条件施工现场交通便捷,施工场地、水、电、通讯等相关事项按招标要求的规定中标后与有关单位联系。
第二章施工准备2.1施工组织我公司为了能对整个工程实施有效地全面统一的施工组织管理,在施工组织过程中,将成立工程项目经理部,其基本职责是对整个工程的操作过程和指导进行控制,包括进度、质量、安全、文明施工等。
项目经理部下设项目经理、项目技术负责人、综合部、施工技术部、质安部、材料设备部、计财部、后勤办公室等部门,同时挑选一批技术高、手艺好的专业班实施各项工种的施工任务。
2.2工程施工计划本工程主要内容围墙施工。
本工程施工进度计划是根据业主提供的总工期32天为依据进行编制。
确定本工程总工期为32天(包括进场准备工作),开工日期为:2012年5月3日,竣工日期为:2012年6月4日,工程竣工验收后即进入养护期。
具体进度计划安排见附图表:施工总进度计划表。
2.3工期保证措施1、投入方面⑴配备足够的施工机械,缩短分段工期,提高工效。
⑵增加工作人数、增加工作班次,充分利用时间进行施工。
⑶配备一台150KVA柴油发电机,以保证出现故障时不致停电影响工期。
2、组织施工方面⑴由公司主要领导担任项目指挥,对工程实行计划、组织、协调、控制、监督和指挥职能,同时派出技术过硬,吃苦的施工队伍,确保高标准地完成本工程的施工任务。
⑵在施工中以业主一级进度计划为控制,以合同二级进度为依据,编制详细施工计划,细划各分项工程控制完工日期,运用企业内外部的有利条件,采取动态管理,使施工组织科学化、合理化,确保阶段计划按期或提前完成。
铁艺围墙施工方案完整版本

铁艺围墙施工方案完整版本铁艺围墙施工组织设计目录铁艺围墙施工第一章工程概况第二章围墙做法第三章注意事项第四章铁艺栏杆做法围墙工程施工组织设计一、工程概况及施工条件………………………………..……(一)建筑部份概况……………………………………….(二)结构部份概况……………………………………….二、施工准备工作及现场平面布置……………………...(一)技术准备工作………………………………………..(二)施工用电………………………………………………(三)施工用水………………………………………………三、劳动力和施工机械的配置…………………………………(一)施工管理组织机构……………………………………四、重要部位的施工方法………………………………….….(一)土方及基础工程…………………………………….1.测量放线………………………………………………2.土方开挖和回填……………………………………..3.基础工程……………………………………………..(二)主体结构工程………………………………………1.墙体工程………………………………………………(三)围墙装饰工程………………………………………1.围墙粉刷………………………………………..2、脚手架工程及周边安全防护………………………五、安全文明施工管理措施……………………………………1.安全施工管理体系…………………………………….2.安全施工管理措施…………………………………….3.文明施工管理体系…………………………………….4.文明施工管理措施…………………………………….六、质量保证体系及技术措施……………………………….(一)工程质量目标……..,…………………………….(二)建立健全质量保证体系……………………………(三)技术措施…………….…………………………….(四)严格控制对工程质量有影响的重要因素………..(五)竣工后的质量控制………………………………..七、进度计划及保证措施……………………………………(一)工期目标……..……………………………………(二)工期进度计划………………………………………(三)工期进度保证措施…………………………………八、附表1、主要施工机械设备表2、劳动力计划表览表3、质量、安全体系网络图4、工程形象进度表5、主要材料配件表6、施工现场平面图第一章工程概况工程名称:和泓半山项目一期围墙施工;建设单位:成都和华伟业置业有限公司;施工单位:四川厚僖装饰工程有限公司工程地点:双流正兴镇大安桥村;第二章围墙做法1、挖土后将素土夯实。
铁艺围墙施工方案

铁艺围墙施工方案铁艺围墙施工方案一、施工前准备工作1. 确定围墙的设计方案和尺寸,并制作详细的图纸;2. 准备好所需材料,包括镀锌钢管、铁艺编织网、焊接材料等;3. 检查施工现场,清理杂物,确保施工区域的平整和安全。
二、围墙基础施工1. 根据设计图纸的要求,确定围墙的基础尺寸和深度,并进行标定;2. 在基础标定线上挖掘基础坑,深度一般为800mm,根据局部地质情况而定;3. 基础坑挖掘完毕后,进行基础的浇筑,使用C25水泥混凝土;4. 根据设计要求,在基础上设置围墙的立柱基础,使用镀锌钢管固定;5. 等待基础和立柱基础的水泥充分硬化后,才能进行下一步施工。
三、立柱安装1. 首先根据设计图纸在立柱基础上标定立柱的位置和数量;2. 将准备好的镀锌钢管立柱插入立柱基础中,确保立柱竖直和稳固;3. 使用水平仪调整立柱的平直度;4. 用水泥将立柱基础与立柱固定。
四、围墙网安装1. 根据设计图纸和测量,制作所需尺寸的铁艺编织网;2. 将铁艺编织网先与竖直立柱进行固定,使用焊接材料进行焊接;3. 焊接完立柱的铁艺编织网后,再进行水平部位的固定,确保整个围墙网的牢固性。
五、围墙喷涂1. 在围墙完全安装好后,对其进行喷涂处理,以增加围墙的美观性和防腐蚀性;2. 整个围墙表面应先进行打磨处理,然后进行底漆处理;3. 底漆干燥后,进行面漆喷涂,涂刷均匀、不滴漏。
六、施工验收1. 施工完成后,对围墙进行全面检查,确保围墙质量合格;2. 检查围墙的外观和结构,确认围墙是否符合设计要求;3. 进行必要的材质检测,如焊接强度、防腐性能等;4. 完成验收后,整理施工现场,清理杂物。
以上是铁艺围墙的施工方案,根据实际情况和设计要求,可进行适当的调整和改进。
最终的施工效果应符合规范要求,确保围墙的安全,牢固和美观。
围墙铁艺施工方案

围墙铁艺施工方案1. 项目概述此文档旨在提供一个围墙铁艺施工方案,以满足设计要求和安全标准。
施工方案包括材料清单、施工步骤、工期安排等内容,以保证顺利且高效地完成围墙铁艺的施工工作。
2. 材料清单序号材料名称数量规格1 铁管100根直径:50mm,长度:2m2 铁丝2卷直径:3mm3 铁板10块尺寸:1m * 2m,厚度:5mm4 钢筋50根直径:10mm,长度:2m5 焊条3包规格:2.5mm6 混凝土10方强度等级:C207 水泥100袋品种:普通硅酸盐水泥8 砂子10方粒径:0.15-2.5mm,含泥量≤5%9 石子20方粒径:5-20mm,含泥量≤5%10 现浇带300米宽度:200mm,厚度:100mm3. 施工步骤3.1 准备工作1.根据设计要求确定围墙的尺寸和高度,并标记出围墙的轮廓.2.清理围墙周围地面的杂物和障碍物,确保施工区域干净整洁.3.检查施工用材和设备是否齐全,并做好存放和保管工作.4.按照安全标准设置施工标志,并确保施工区域安全.3.2 围墙铁艺制作1.根据围墙轮廓,使用铁管和铁丝制作围墙的立柱结构.2.将制作好的立柱按照设定的距离固定在围墙轮廓上,并加固连接处.3.使用钢筋和铁丝制作围墙的横梁和零件,与立柱连接,形成固定的框架结构.4.根据设计要求,根据固定在框架上的铁板,制作围墙的门和窗户等部分.5.对所有焊接部位进行清理和打磨,确保焊接质量和外观.6.对围墙的铁艺部分进行防锈处理,使用防锈漆喷涂.3.3 围墙基础施工1.根据围墙的尺寸和高度,挖掘基础沟槽,并清理沟槽内的土壤.2.根据设计要求,将混凝土按照比例配制,将水泥、砂子、石子充分搅拌.3.在基础沟槽内浇入混凝土,确保混凝土均匀分布.4.在围墙立柱的位置设置模板,将混凝土填充至模板顶部,确保固定立柱的稳定性.5.使用修墙机具将混凝土表面进行整平和压实处理.6.对新浇筑的混凝土进行养护,使用保湿剂覆盖,并持续保持适宜的湿润条件.3.4 围墙喷涂和辅助设施安装1.在围墙的外侧进行充分的清洁和打磨处理.2.使用喷涂机将固定的铁艺部分进行漆面处理,确保颜色均匀和耐久性.3.根据设计要求,将围墙的门、窗户、锁具等辅助设施进行安装.4.对围墙进行最后的检查和调整,确保围墙的稳定和安全.4. 工期安排根据施工步骤和项目规模,预计完成围墙铁艺施工需要15天的工期.任务开始日期结束日期准备工作第1天第2天围墙铁艺制作第3天第10天围墙基础施工第5天第12天喷涂和安装第10天第14天最终检查第15天第15天5. 安全措施1.施工现场要设置醒目的安全标志,并配备警示牌.2.所有参与施工的工人必须佩戴安全帽和安全鞋,并遵守相关的安全操作规程.3.对危险工具和材料进行集中管理,并做好防火、防爆措施.4.确保施工现场周围的交通畅通,设置警示标志和临时交通指示牌.5.定期检查和维护施工设备,确保设备正常运行且符合安全要求.6.在施工现场设置临时围栏,限制无关人员和车辆进入.6. 结束语本文档为围墙铁艺施工方案,详细介绍了材料清单、施工步骤、工期安排以及安全措施等内容。
铁艺围墙施工方案

铁艺围墙施工方案铁艺围墙施工组织设计目录第一章工程概况第二章围墙施工方法第三章注意事项第四章铁艺栏杆制作方法一、工程概况及施工条件一)建筑部分概况:本工程为铁艺围墙施工,施工地点位于XX区XX路XX号,总用地面积为XX平方米,总建筑面积为XX平方米。
二)结构部分概况:本工程围墙采用钢结构,基础采用混凝土浇筑,墙面覆盖石材。
二、施工准备工作及现场平面布置一)技术准备工作:施工前应进行现场勘测和测量,制定详细的施工方案和施工程序,保证施工质量。
二)施工用电:施工期间需要用电,应按照规定进行安全用电。
三)施工用水:施工期间需要用水,应保证水源干净卫生。
三、劳动力和施工机械的配置一)施工管理组织机构:应设立项目经理、技术负责人、安全员等职位,明确各自职责。
二)施工机械设备:根据施工需要,配置铁艺加工机械、吊装设备等。
四、重要部位的施工方法一)土方及基础工程1.测量放线:严格按照设计要求进行放线。
2.XXX开挖和回填:应按照设计要求进行开挖和回填。
3.基础工程:应按照设计要求进行混凝土浇筑和钢筋加工。
二)主体结构工程1.墙体工程:应按照设计要求进行围墙建造。
三)围墙装饰工程1.围墙粉刷:应在主体工程完成后进行粉刷。
2.脚手架工程及周边安全防护:应设置脚手架和安全防护措施,确保工人安全施工。
五、安全文明施工管理措施1.安全施工管理体系:建立健全安全管理体系,保证施工安全。
2.安全施工管理措施:制定安全施工方案,设立安全警示标志等。
3.文明施工管理体系:培养文明施工意识,保持施工现场整洁。
4.文明施工管理措施:设置施工垃圾箱,控制施工噪音等。
六、质量保证体系及技术措施一)工程质量目标:保证工程质量达到设计要求。
二)建立健全质量保证体系:制定质量保证计划,设立质量检查机构等。
三)技术措施:采用先进的施工技术和工艺。
四)严格控制对工程质量有影响的重要因素:如材料选用、施工工艺等。
五)竣工后的质量控制:进行质量检查和验收,确保工程质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
-围墙施工组织方案第一节、铁艺围墙施工一、施工准备1、砌块、水泥、砂石等应避免碰撞、受雨受潮。
堆放时应尽量堆放在空地,避免占用车道及草坪。
砌块整体配套辅助材料和配件应符合设计规定的质量标准和使用要求。
金属围栏进场时要有出厂合格证和试验报告,其规格、型号、尺寸均应符合设计要求。
码放到安全地点,垫好木方,做好覆盖。
2、现场施工用电用水点位明确,施工机具及人员安排妥当。
3、安全文明设施已落实到位。
二、施工要求1、砌块墙砌筑前沿隔墙长度方向计算块数,最后不足一块的空隙,可将砌块锯切成需要的尺寸填补空隙。
砌块墙砌筑时采用自上而下阶梯形式的砌筑方式,要求上下缝为错缝排列,错缝间距应大于等于1/3砌块长度。
转角、丁字墙、十字墙连接部位应上下搭接咬砌,周围的企口咬接精确,砌块的长度方向应与墙体方向平行一致,榫槽向下。
2、砌块墙的水平和竖向粘结缝应横平、竖直,厚薄均匀,密实饱满。
砌筑时随时用力向横、竖接缝处挤压,或用专用带榫头的垫板对准榫槽压紧,用橡胶锤敲击垫板使缝挤实,并及时刮去从缝中挤出的多余砂浆。
3、为保证砌块墙体的刚度,防止裂缝,要做好砌块墙之间的连接。
在灰缝中配置的加强钢筋、钢筋网。
4、砌筑用砂浆,调制量从加水时算起,使用时间不应超过4小时,硬化后不应掺水后再使用。
5、砌块墙在砌筑过程中,应随时用靠尺、水平尺和吊锤检查,调整墙面的平整度和垂直度。
严禁在石膏粘结剂凝固过程中敲打校正。
6、砌块墙砌筑完毕后,应用将缺损和空洞补平。
6、栏杆安装应顺直,焊接点需做好防腐处理并刷同色漆。
三、施工方法1、土方开挖采用小型挖掘机开挖,基础底面各留10cm作为进行清底处理。
开挖的土方如堆在草坪上,需下垫木板保护,并在围墙基础施工完后马上进行回填,草坪损坏的地方后期进行修补。
2、所需砼现场搅拌,基槽验收合格后,即可在其上进行垫层施工,垫层采用C15素混凝土,厚120mm,采用平板振捣器拖平振实。
3、基础砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天砌筑前将砌块洒水湿润。
4、围墙施工:砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天砌筑前将砌块洒水湿润。
砌筑砖柱时要保证预埋铁件位置准确并安装牢固,预埋2根Ф32线管在柱。
砌筑时需搭设脚手架,脚手架搭设需符合规要求,脚手板上堆砌材料不宜过多。
5、混凝土压顶工程:首先按照设计要求进行绑扎圈梁钢筋,圈梁侧模采用15mm厚多层板,在圈梁底面下一皮砖处,每隔1米留一顶砖孔洞穿50-100mm木枋做扁担,竖立两侧模板,用夹条及斜撑支牢。
在钢筋、模板等施工完毕,并检查验收合格后,可进行圈梁砼浇筑,现场搅拌,采用插入式振捣棒振捣,要求捣固密实,并做好砼的养护工作。
6、墙体抹灰采用M5水泥砂浆,施工前先在墙体四角做好灰饼,各边角夹尺抹灰,施工完后使用靠尺进行平整复核。
7、金属围栏安装:(1)金属围栏的拆包、检查与运输:按图纸要求核对型号和检查铁艺的质量,如发现缺棱窜角和翘曲不平,偏差超标者,严重损伤划痕,外观色差大者,应找厂家解决协商,经修整,鉴定合格后,才能安装,检查铁艺粘有保护膜,如有缺损者应补粘后再施工安装。
(2)检查预埋铁件是否齐全、牢固。
(3)弹好金属围栏位置线,并根据水平线确定好安装标高。
(4)准备好安装时的脚手架及做好安全防护措施。
(5)测量好每空围墙的净空,现场切割好栏杆长度,人工将栏杆抬上围墙并调整至设计位置。
(6)焊接时焊条或焊丝应选用适合于所焊接的材料的品种,且应有出厂合格证。
焊接时构件之间的焊点应牢固,焊缝应饱满,焊缝表面的焊波应均匀,不得有咬边、未焊满、裂纹、渣滓、焊瘤、烧穿、电弧擦伤、弧坑和针状气孔等缺陷,焊接区不得有飞溅物。
(7)栏杆焊接完毕后,应及时进行焊缝的打磨,打磨好后刷防腐漆和同色油漆。
8、土方回填:土方宜利用基槽挖出的土,回填前过筛,粒径不大于50mm,并检验其含水量是否在控制围。
第二节、铁丝网围墙施工一、施工准备区树木严禁砍伐,施工前需清理沿线杂草、荆棘、灌木。
当围墙施工部位有树木时,或者绕行,或者移栽,并采用专项措施对树木进行保护。
平整场地,布设施工用电线路,用水管线。
完成钢丝网的加工及订购,完成构件的准备工作,构件的进场。
二、施工方法1、测量放线:根据甲方所提供图纸及现场情况,我方施工围墙不能超过用地红线,按图纸要求立柱间距为3m放出柱基础点位。
2、土方开挖:根据设计图纸,基础采用500×400mm混凝土柱基础。
现场情况无法使用机械开挖,只能采用人工开挖,将开挖土方现场进行整平处理。
3、围栏安装:(1)焊好边框,将网片通过钢筋和U型卡连接在一起,连接好之后,边框两周焊耳朵与75立柱连接,形成整体。
(2)将成片的围栏置于坑,调好直线度和垂直度,打入坑底下进行稳固。
(3)浇筑混凝土并振捣密实。
(4)复核围栏的直线度与锤子度,对偏差部位进行校正,偏差不得大于3mm,对校正后的围栏进行支撑稳固。
(5)金属网围栏安装完成后,表面浸塑破损部位及现场施焊部位打磨光滑,两道防刷锈漆,经验收后再做表面油漆处理;镀锌材质的现场焊接部位两道防刷锈漆,经验收后再做表面油漆处理。
第三节、砖砌围墙施工一、施工准备1、砌块、水泥、砂石等应避免碰撞、受雨受潮。
堆放时应尽量堆放在空地,避免占用车道及草坪。
砌块整体配套辅助材料和配件应符合设计规定的质量标准和使用要求。
金属围栏进场时要有出厂合格证和试验报告,其规格、型号、尺寸均应符合设计要求。
码放到安全地点,垫好木方,做好覆盖。
2、现场施工用电用水点位明确,施工机具及人员安排妥当。
3、安全文明设施已落实到位。
二、施工要求1、砌块墙砌筑前沿隔墙长度方向计算块数,最后不足一块的空隙,可将砌块锯切成需要的尺寸填补空隙。
砌块墙砌筑时采用自上而下阶梯形式的砌筑方式,要求上下缝为错缝排列,错缝间距应大于等于1/3砌块长度。
转角、丁字墙、十字墙连接部位应上下搭接咬砌,周围的企口咬接精确,砌块的长度方向应与墙体方向平行一致,榫槽向下。
2、砌块墙的水平和竖向粘结缝应横平、竖直,厚薄均匀,密实饱满。
砌筑时随时用力向横、竖接缝处挤压,或用专用带榫头的垫板对准榫槽压紧,用橡胶锤敲击垫板使缝挤实,并及时刮去从缝中挤出的多余砂浆。
3、为保证砌块墙体的刚度,防止裂缝,要做好砌块墙之间的连接。
在灰缝中配置的加强钢筋、钢筋网。
4、砌筑用砂浆,调制量从加水时算起,使用时间不应超过4小时,硬化后不应掺水后再使用。
5、砌块墙在砌筑过程中,应随时用靠尺、水平尺和吊锤检查,调整墙面的平整度和垂直度。
严禁在石膏粘结剂凝固过程中敲打校正。
6、砌块墙砌筑完毕后,应用将缺损和空洞补平。
三、施工方法1、土方开挖采用小型挖掘机开挖,基础底面各留10cm作为进行清底处理。
开挖的土方如堆在草坪上,需下垫木板保护,并在围墙基础施工完后马上进行回填,草坪损坏的地方后期进行修补。
2、所需砼现场搅拌,基槽验收合格后,即可在其上进行垫层施工,垫层采用C15素混凝土,厚120mm,采用平板振捣器拖平振实。
3、基础砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天施工砌块洒水湿润。
4、围墙施工:砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天施工砌块洒水湿润。
预埋2根Ф32线管在墙。
砌筑时需搭设脚手架,脚手架搭设需符合规要求,脚手板上堆砌材料不宜过多。
5、混凝土压顶工程:首先按照设计要求进行绑扎圈梁钢筋,圈梁侧模采用15mm厚多层板,在圈梁底面下一皮砖处,每隔1米留一顶砖孔洞穿50-100mm木枋做扁担,竖立两侧模板,用夹条及斜撑支牢。
在钢筋、模板等施工完毕,并检查验收合格后,可进行圈梁砼浇筑,现场搅拌,采用插入式振捣棒振捣,要求捣固密实,并做好砼的养护工作。
6、墙体抹灰采用M5水泥砂浆,施工前先在墙体四角做好灰饼,各边角夹尺抹灰,施工完后使用靠尺进行平整复核。
7、土方回填:土方宜利用基槽挖出的土,回填前过筛,粒径不大于50mm,并检验其含水量是否在控制围。
第四节、墙体涂料、真石漆工程及文化石施工一、施工准备1、主材:包括腻子、底漆、中间漆及面漆,由甲方向厂家订货,安排生产,以确保材料在开工前进场。
2、辅材:砂纸、保护用塑料薄膜、废报纸、粘胶带等,由施工单位分批进场。
3、脚手架及其他机具:由施工单位落实进场。
4、劳动力:包括技术工、配合工、施工班组长、材料仓管员等。
根据工程量及工期要求,从全公司围选派组织足够的熟练涂饰工人分批进场施工。
二、施工要求对墙面涂料施工规,必须按照中华人民国行业标准的建筑装饰施工及验收规中高级薄涂料的标准来进行验收,不得出现掉粉、起皮、漏刷、透底、返碱、咬色、流坠、疙瘩、对装饰线和分割线平直,偏差不大于施工规值。
三、外墙涂料施工方法1、在施工前,检查基层是否平整、光滑、坚固、无孔洞、酥粉、脱皮、起壳、粉化等现象,施工前必须将基层表面的灰浆、浮灰、油污、附着物等清除干净。
2、对于墙面施工洞、脚手架拉结口必须负责用快干水泥砂浆清理修补。
由于新抹砂浆湿度、碱度较高,对涂膜质量有影响,因此要求这些修补的砂浆达到养护要求,经过测湿仪等测量,基层含水率低于6%后,才能涂刷。
3、腻子批刮:使用外墙腻子的作用是提高基面整体平整度,均衡基材的吸水率,提高清洁度,使表面致密。
腻子一般批刮两遍,视基面情况增加。
第一遍腻子是主要是填补墙面的凹陷、气孔、砂孔和其他缺陷,即局部找平。
第二遍腻子主要以整体找平为主,最终达到平整度的要求。
待腻子干透后,应先用320#砂纸打磨一次后再用400#砂纸打磨第二遍,已消除打磨砂纸痕迹。
腻子批刮易薄不宜厚,以批刮平整为主。
完工后腻子表面无批刀痕、接搓痕迹。
腻子批刮完毕后经3-4天保养,干燥后用砂纸打磨至平整。
用2M靠尺检查墙面,偏差应小于2MM。
腻子批刮时如发现局部底材不符合要求,应按前工序处理至符合要求后方可。
腻子批刮完毕后需检查墙面,待水分和碱分符合要求并通过验收后方可进行涂料涂装。
4、底漆涂刷一般情况下底漆无须稀释,如滚涂(在高温天气)必须稀释时,可使用不超过5%的水进行稀释。
中深色面漆尽量不稀释。
搅拌均匀后,用滚筒在被涂墙面上用力平稳地来回滚动。
一般墙体只需均匀涂刷一遍即可,按涂布率要求施工,不宜涂刷面积过大。
底漆干透后可进行下一道工序(根据天气情况,如:25℃、天气晴朗约6小时以后),用细砂纸进行轻轻打磨,清除细微颗粒灰尘再进行面漆涂刷。
蘸料滚涂上料前应先用水将滚筒湿润,甩干并压去多余的水份再蘸取涂料,蘸料时只须将滚筒刷的一半浸入料中,然后在匀料板上来回滚动几下,使涂料充分且均匀附着于滚筒,以滚筒含着的涂料不滴落程度为佳。
滚筒一次蘸料以一次需要涂布面积为宜。
蘸料目的在于将滚筒上的涂料先行在工作面上展开。
从左边开始,沿水平方向上将滚筒上的料,呈"W”状或"Z”状先滚刷在基层上,也可沿竖直方向上将料呈"三”状展开。
