锅炉合同执行计划表
百度文库 - 让每个人平等地提升自我 1 阳城电厂2×480T/H循环流化床锅炉设备供货合同执行计划表 序号 项目 执行时间 执行内容 执行依据 执行情况 1 付款
预付款 合同生效起 2个月内 支付第一套合同 设备价格的10% 供方提交履约保函和金额为第一套合同设备价格10% 的财务 收据(正本一份,复印件二份),经需方审核无误后。(合同第5.3.1条) 合同生效起 5个月内 支付第二套合同 设备价格的10% 供方提交金额为第二套合同设备价格10% 的财务收据(正本一份,复印件二份),经需方审核无误后。(合同第5.3.1条)
投料款 确认、审核无误后1个月内
支付第一套合同 设备价格的20% 第一套合同设备主要部件投料(锅炉地脚螺栓、柱底板及安装架交完、第一层钢结构投料),供方提交金额为该套合同设备价格20%的财务收据,经需方审核无误后。(合同第5.3.2条)
确认、审核无支付第二套合同 第二套合同设备主要部件投料(锅炉地脚螺栓、柱底板及安装 百度文库 - 让每个人平等地提升自我
2 误后1个月内 设备价格的20% 架交完、第一层钢结构投料),供方提交金额为该套合同设备价格20%的财务收据,经需方审核无误后。(合同第5.3.2条)
进度款 确认、审核无误后1个月内
支付第一套合同 设备价格的30% 第一套合同设备制造进度达到60%(锅炉钢结构交完、空气预 热器交完),供方提交金额为该套合同设备价格30%的财务收据(正本一份、复印件二份),经需方审核无误后。(合同第5.3.3条)
确认、审核无误后1个月内
支付第二套合同 设备价格的30% 第二套合同设备制造进度达到60%(锅炉钢结构交完、空气预 热器交完),供方提交金额为该套合同设备价格30%的财务收据(正本一份、复印件二份),经需方审核无误后。(合同第5.3.3条) 百度文库 - 让每个人平等地提升自我
3 序号 项目 执行时间 执行内容 执行依据 执行情况 1 付款
完工款 确认、审核无误后1个月内
支付第一套合同 设备价格的30% 供方已完成第一套合同设备最后一批交货并经验收合格,且供 方在提交金额为该套合同价格的100%的正式发票(正本一份、复印件二份),经需方审核无误后。(合同第5.3.4条)
确认、审核无误后1个月内
支付第二套合同 设备价格的30% 供方已完成第二套合同设备最后一批交货并经验收合格,且供 方在提交金额为该套合同价格的100%的正式发票(正本一份、复印件二份),经需方审核无误后。(合同第5.3.4条)
质保金 确认、审核无误后1个月内 支付第一套合同 设备价格的10% 第一套合同设备质保期(18个月)满没有质量问题,供方提交第一套合同设备最终验收证书的复印件一式四份,以及该套合同价格10%的财务收据(正本一份,复印件二份),经需方审核无误后。(合同第5.3.5条) 百度文库 - 让每个人平等地提升自我
4 确认、审核无误后1个月内 支付第二套合同 设备价格的10% 第二套合同设备质保期(18个月)满没有质量问题,供方提交第二套合同设备最终验收证书的复印件一式四份,以及该套合同价格10%的财务收据(正本一份,复印件二份),经需方审核无误后。(合同第5.3.5条)
违约金 供方认可后 1个月内 供方向需方支付 供方在接到需方的书面通知和此类赔偿的证明文件且由供方认可后。(合同第5.5.1条)
需方认可后 1个月内 需方向供方支付 需方在接到供方的书面通知和此类赔偿的证明文件且由需方认可后。(合同第5.5.2条)
序号 项目 执行时间 执行内容 执行依据 执行情况 2 交货运输
初步交货 合同生效后 货物名称、总重量、总体积和交货日合同附件1(合同第条) 百度文库 - 让每个人平等地提升自我
5 计划 2个月内 期 货物总清单装箱总清单 合同生效后 2个月内 每批货物总清单和装箱总清单 合同附件1(合同第条)
货物启运 每批预计启运 15天前 供方须以传真将本合同条中的各项内容通知需方 合同第条和条 每批货物备妥及装运车辆发 出24小时内 供方须以传真将该批货物的内容通知需方,并用特快专递或其他方式将收货凭证及时送达需方。
合同第条
每批预计启运 15天前 供方须提前15天通知需方交运日期,需方代表进行货物检查与监督。 合同第条 货物丢失 损坏 发现、核查之日起 1个月内 供方须补齐所缺货物并更换损坏设备。 发运过程中造成的货物丢失、损坏。(合同第条) 百度文库 - 让每个人平等地提升自我
6 备品备件 动用 动用备品备件 后1个月内
供方负责免费将备品备件补齐、运到 需方指定现场卸货,并通知需方。 在安装、调试和质保期内主要由于供方的原因造成供方所供设备(或部件)的损坏或潜在缺陷。(合同第条)
3 技术资料 技术资料 交付 合同签定后 1个月内
全部技术资料清单和交付进度及初步设计所需的资料及图纸,并经需方确认。 合同附件1第9.1.3条。
序号 项目 执行时间 执行内容 执行依据 执行情况 3 技术资料
技术资料 交付 锅炉技术协议签定后15日内
供方向设计院提供2套满足初步设计要求的图纸及资料,同时提供电子版资料1套。 合同附件1第9.2.1条。 百度文库 - 让每个人平等地提升自我
7 锅炉技术协议签定后60日内
供方向设计院提供2套满足司令图设计要求的图纸及资料,同时提供电子版资料1套。 合同附件1第9.2.2.1条。
施工详图 设计阶段
向设计院提供2套除司令图设计阶段提供的图纸资料以外的其他施工详图设计需要的图纸及资料,具体提供时间在设计联络会上商定,同时提供电子版资料1套。 合同附件1第9.2.2.2条。
技术资料 交付通知
每批技术资料交邮后 24小时内 将技术资料的交邮日期、邮单号、技术资料的详细清单、件数及重量、合同号等以传真方式通知需方。 合同第条。
技术资料 收到通知7日供方免费补充提供缺少、丢失或损坏由于供方原因造成的缺失损坏。(合同第 百度文库 - 让每个人平等地提升自我
8 缺失损坏 内急用者3日内 的部分。 条) 收到通知10日内,急用者 3日内 供方补充提供缺少、丢失或损坏的部 分,费用由需方承担。 由于需方原因造成的缺失损坏。(合同第条)
序号 项目 执行时间 执行内容 执行依据 执行情况 4 包装标记
专用铁路包 装箱返回 该部件到货清点后 6个月内 需方须做出专门标记,并承担返回费用。 合同第条。
5 技术服务 和联络 服务工作 合同生效后 供方须以快递邮寄方式向需方提交合同第条(含合同第及条)。 百度文库 - 让每个人平等地提升自我
9 组织计划 1个月内 执行规定的服务工作的组织计划一式两份。
技术联络会 合同生效后 15日内 供需双方确定技术联络会的时间、地点等。 合同第条。
现场服务 技术人员
合同生效后 3个月内
供方须提交派到需方工程施工现场服务技术人员名单及简历,需方予以确认。 合同第条。
需方书面提出要求 10日内 供方须根据现场需要,重新选派需方认可的服务人员。 合同第条。 6 质量监造 和检验 设备设计 制造和检验 合同生效后 1个月内 供方须向需方提供符合本合同附件1规定的设备设计、制造和检验标准目合同第9.1.1条。 百度文库 - 让每个人平等地提升自我
10 标准目录 录。
序号 项目 执行时间 执行内容 执行依据 执行情况 监造内容 检验时间 提前7日通知 供方须提供设备的监造内容和检验时间。 合同第9.1.4.2条。
开箱检验 提前7日通知 需方须在开箱检查前通知供方开箱检验日期,供方须派遣检验人员参加现场检验工作,需方应为供方检验人员提供工作和生活方便。 合同第9.2.2.1条。
设备到达现场 3个月后
后果由需方承担。 如需方未通知供方自行开箱或设备到达现场 3个月后需方仍不开箱检验。(合同第9.2.2.3条) 百度文库 - 让每个人平等地提升自我
11 损坏或短缺 接到需方通知后1个月内 供方提供或替换相应的部件,但费用由需方自负。 由于需方原因,发现损坏或短缺。(合同第9.2.3条)
异议提出 接到需方书面通知后7日内 供方对需方提出修理、更换、索赔的要求提出异议。 合同第9.2.4条。 接到需方书面通知后14日内 供方自费派代表赴需方工程施工现场同需方代表对异议部分共同复验。 合同第9.2.4条。
修理更换 时间
发现缺陷、损坏或短缺后 3个月内 供方对设备及部件的缺陷、损坏或短缺进行修理更换。 合同第9.2.7条。
索赔时间 的提出 开箱检验之日起 6个月内 需方向供方对本合同设备到货检验的货物提出索赔。 合同第9.2.8条。 百度文库 - 让每个人平等地提升自我
12 序号 项目 执行时间 执行内容 执行依据 执行情况 7 安装、调试运行和验收
设备性能 验收试验 机组过168后 6个月内进行
需方负责组织机组设备性能验收试验,供方参加。 如果此性能验收试验由于供方原因没有按计划进行,此试验时间相应顺延。(合同第条)
第二次设备性能验收 试验 第一次验收试验结束后 2个月内进行 双方共同分析原因,澄清责任,由责任一方采取措施,使二次性能验收试验达到技术性能和保证指标。 由于供方责任造成的,供方承担所有直接的费用。(合同第条)
初步验收 证书
性能验收试验完毕合格后 10日内 需方须签署由供方会签的本合同设备初步验收证书一式二份,双方各执一份。 合同第条。
二次性能试验需方须签署由供方会签的本合同设由于需方原因造成的二次性能试验一项
锅炉维修合同模板5篇
锅炉维修合同模板5篇篇1甲方(委托方):__________乙方(维修方):__________根据《中华人民共和国合同法》及相关法律法规的规定,为确保锅炉维修工作的顺利进行,明确甲乙双方的权利义务,甲乙双方在平等、自愿、公平、诚实、守信的基础上,就锅炉维修事宜达成如下协议:一、维修项目1. 甲方委托乙方对以下锅炉进行维修:__________(注明锅炉的型号、数量、规格等详细信息)。
2. 维修内容包括但不限于:检查、维修、更换损坏的零部件,清洗除垢,调整运行参数等。
二、维修期限1. 维修工期为____天,自合同签订之日起计算。
2. 如因特殊原因需要延长工期,双方应友好协商解决。
三、维修费用及支付方式1. 维修费用总计为人民币____元(大写:____元整)。
2. 甲方应在合同签订后____天内支付乙方____%的预付款,即人民币____元(大写:____元整)。
3. 维修工作完成后,经甲方验收合格,甲方应在____天内支付剩余款项。
4. 支付方式:__________(如银行转账、现金等支付方式)。
四、维修质量及验收标准1. 乙方应确保维修质量符合相关行业标准及规范。
2. 维修工作完成后,乙方应通知甲方进行验收,并提供相应的维修记录、质量证明等材料。
3. 甲方应在收到通知后____天内组织验收,验收标准按国家相关标准及本合同约定的内容执行。
4. 如验收不合格,甲方有权要求乙方重新维修或采取其他补救措施,并由乙方承担相应费用。
五、安全施工及保修期1. 乙方在维修过程中应严格遵守安全施工规范,确保施工现场安全。
2. 维修工程完工后,乙方应提供____个月的保修期,保修期内因维修质量导致的故障,乙方应负责免费维修。
3. 保修期结束后,如甲方需要继续维护,双方应另行协商签订维护合同。
六、违约责任及赔偿1. 甲方未按合同约定支付维修费用,乙方有权要求甲方支付逾期违约金。
2. 乙方未按合同约定完成维修工作,应按实际损失向甲方承担违约责任。
锅炉安装工程交工资料表格

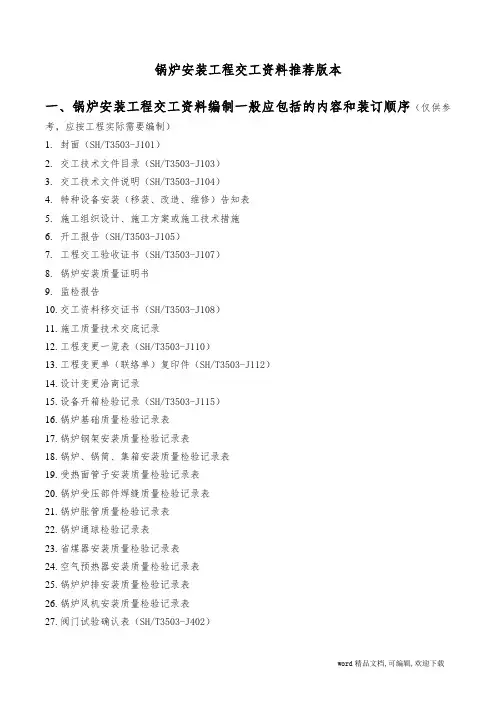

锅炉安装工程交工资料推荐版本一、锅炉安装工程交工资料编制一般应包括的内容和装订顺序(仅供参考,应按工程实际需要编制)1.封面(SH/T3503-J101)2.交工技术文件目录(SH/T3503-J103)3.交工技术文件说明(SH/T3503-J104)4.特种设备安装(移装、改造、维修)告知表5.施工组织设计、施工方案或施工技术措施6.开工报告(SH/T3503-J105)7.工程交工验收证书(SH/T3503-J107)8.锅炉安装质量证明书9.监检报告10.交工资料移交证书(SH/T3503-J108)11.施工质量技术交底记录12.工程变更一览表(SH/T3503-J110)13.工程变更单(联络单)复印件(SH/T3503-J112)14.设计变更洽商记录15.设备开箱检验记录(SH/T3503-J115)16.锅炉基础质量检验记录表17.锅炉钢架安装质量检验记录表18.锅炉、锅筒、集箱安装质量检验记录表19.受热面管子安装质量检验记录表20.锅炉受压部件焊缝质量检验记录表21.锅炉胀管质量检验记录表22.锅炉通球检验记录表23.省煤器安装质量检验记录表24.空气预热器安装质量检验记录表25.锅炉炉排安装质量检验记录表26.锅炉风机安装质量检验记录表27.阀门试验确认表(SH/T3503-J402)28.安全阀调整试验记录(SH/T 3503-J119)29.安全附件安装检查记录(SH/T 3503-J120)30.锅炉本体安装找正检验记录表31.锅炉本体水压试验检查记录表32.锅炉主要阀门、受热面管子、省煤器、各单位水压试验记录表33.锅炉辅机安装及单机试运转检验记录表34.锅炉炉排冷态试运转检验记录表35.锅炉汽包内部装置安装质量检验记录表36.锅炉范围管道附件系统水压试验检查记录表37.锅炉砌筑质量检验记录38.锅炉烘炉温度记录表39.锅炉煮炉情况检查记录表40.锅炉蒸汽严密性试验及安全阀调整记录表41.锅炉72小时试运行检验记录表42.隐蔽工程记录(SH/T3503-J111)43.防腐工程施工质量验收记录(SH/T3503-J116)44.隔热工程施工质量验收记录(SH/T3503-J117)45.合格焊工登记表(附上相关焊工证复印件)(SH/T3503-J113)46.焊接工作记录47.缺陷返修记录48.焊接接头热处理报告(一)(包括温控仪自动打印记录的温控曲线、焊缝硬度检测报告等)(SH/T3503-J411-1)49.焊接接头热处理报告(二)(包括温控仪自动打印记录的温控曲线、焊缝硬度检测报告等)(SH/T3503-J411-2)50.无损检测单位资质证书和无损检测人员登记表(附上相关无损检测人员证书复印件)(SH/T3503-J114)51.无损检测统计一览表Q/XX·104.11表852.焊缝及无损检测布置图53.射线检测报告(SH/T 3503-J122)54.焊缝超声检测报告(SH/T 3503-J123)55.磁粉检测报告(SH/T 3503-J126)56.渗透检测报告(SH/T 3503-J127)57.材料超声检测报告(SH/T3503-J124)58.设备/材料质量证明文件一览表(SH/T3503-J131)59.材料质量证明书60.焊接材料质量证明书61.超声测厚报告(SH/T3503-J125)62.材料磁粉检测报告(SH/T3503-J126)63.材料渗透检测报告(SH/T3503-J127)64.金属材料化学成分析检验报告(SH/T3503-J128)65.材料硬度检验报告(SH/T3503-J129)66.竣工图以上内容是锅炉安装工程的主要内容,如某些项目不作要求,可删减;如存在其他工作内容或要求,应按项目实际增加相应交工内容。
锅炉承包计划书

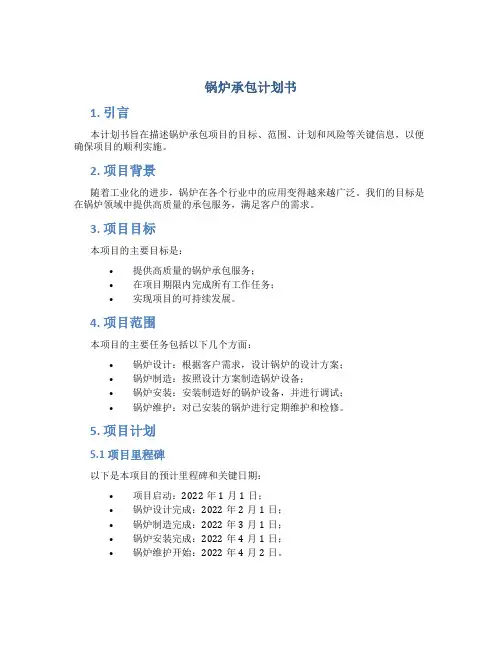

锅炉承包计划书 1. 引言 本计划书旨在描述锅炉承包项目的目标、范围、计划和风险等关键信息,以便确保项目的顺利实施。
2. 项目背景 随着工业化的进步,锅炉在各个行业中的应用变得越来越广泛。我们的目标是在锅炉领域中提供高质量的承包服务,满足客户的需求。
3. 项目目标 本项目的主要目标是: • 提供高质量的锅炉承包服务; • 在项目期限内完成所有工作任务; • 实现项目的可持续发展。
4. 项目范围 本项目的主要任务包括以下几个方面: • 锅炉设计:根据客户需求,设计锅炉的设计方案; • 锅炉制造:按照设计方案制造锅炉设备; • 锅炉安装:安装制造好的锅炉设备,并进行调试; • 锅炉维护:对已安装的锅炉进行定期维护和检修。
5. 项目计划 5.1 项目里程碑 以下是本项目的预计里程碑和关键日期: • 项目启动:2022年1月1日; • 锅炉设计完成:2022年2月1日; • 锅炉制造完成:2022年3月1日; • 锅炉安装完成:2022年4月1日; • 锅炉维护开始:2022年4月2日。 5.2 项目资源 本项目所需的关键资源包括: • 设计人员:负责锅炉设计的工程师团队; • 制造团队:负责锅炉制造的工人和技术人员; • 安装团队:负责锅炉安装的工程师和技术人员; • 维护团队:负责锅炉维护的工程师和技术人员。
5.3 项目风险 本项目的风险主要包括以下几点: • 设计风险:可能会出现设计方案不符合客户要求的情况,需要及时修改; • 制造风险:可能会出现制造过程中的质量问题,需要进行返工; • 安装风险:可能会出现安装过程中的技术困难,需要解决; • 维护风险:可能会出现维护过程中的设备故障,需要及时修复。
为了应对这些风险,我们将采取相应的措施,如加强质量控制、提升员工技术培训等。
6. 项目执行 本项目将按照以下步骤进行执行: 1. 锅炉设计:由设计团队根据客户要求进行设计; 2. 锅炉制造:由制造团队根据设计方案进行锅炉制造; 3. 锅炉安装:由安装团队按照设计方案进行锅炉安装和调试; 4. 锅炉维护:由维护团队定期对已安装的锅炉进行维护和检修。
锅炉承包合同范本(16篇)
锅炉承包合同范本(16篇)锅炉承包合同范本(16篇)锅炉承包合同范本篇1 甲方:乙方:根据《中华人民共和国合同法》及相关法律规定,为明确双方的权利和义务,保护双方的合法权益,现就乙方承包甲方锅炉供暖相关事宜,经双方充分协商,达成以下协议,特订立本合同,以资共同遵守。
第一条承包的内容甲方将位于内的锅炉供暖承包给乙方管理,乙方负责锅炉供暖及设备日常维护等工作。
第二条承包期限自*年**月**日起至*年**月**日止一个取暖期。
第三条承包费的金额与支付方式1、甲方每月需向乙方支付承包费人民币*元整(已含税)。
2、承包费采用月末结算的付款方式,以现金方式支付。
第四条双方的权利和义务1、甲方适时派管理人员对乙方进行监督与管理,乙方必须接受监督与管理,按照甲方的要求进行管理和日常维护工作。
2、甲方应当按时向乙方支付承包费,乙方应当保质保量完成承包的内容。
3、在合同签订之日起五日内,乙方应选派四人对承包区域进行管理和日常维护,乙方指派的人员由乙方自行安排,但是应当报甲方同意与备案,其中锅炉工必须有相关从业证件。
4、在未征得甲方书面同意的情况下,乙方不得随意变更人员,否则甲方有权解除本合同;甲方认为乙方安排的人员不适合工作的,有权要求乙方更换人员,乙方应当按照甲方的要求更换管理和日常维护人员,否则甲方有权解除本合同。
5、乙方的成员如需要购买社会劳动保险或者医疗保险,所有的保险费用由乙方自行承担。
6、乙方以及乙方成员在承包管理期间,要自觉加强安全生产意识,在工作中注意安全,并应当遵守安全生产工作守则与操作规程。
若乙方严重违反安全生产工作守则与规程,经警告拒不改正的,甲方有单方权解除本承包合同。
7、甲、乙双方任何一方违反本合同的约定,给对方造成损失的,均应赔偿守约方所造成的损失。
8、若乙方不服从甲方的指导、管理与监督,甲方有权单方面宣布解除本承包合同,未付承包费不再支付。
9、乙方不得私自变卖甲方提供的日常维护工具、设施等,违者除给予没收非法所得外,并应按实物折价金额三倍赔偿,情节特别严重者,移交公安机关处理。
锅炉买卖合同协议书范本6篇
锅炉买卖合同协议书范本6篇篇1甲方(买方):乙方(卖方):根据《中华人民共和国合同法》及相关法律法规的规定,甲乙双方在平等、自愿、协商一致的基础上,就锅炉买卖事宜达成如下协议:一、锅炉名称、型号、规格及数量二、交易方式1. 甲方通过招标方式向乙方采购锅炉,乙方按照招标文件的要求进行投标。
2. 甲方与乙方签订《锅炉买卖合同》,并按照合同约定向乙方支付货款。
3. 乙方按照合同约定向甲方交付合格的锅炉,并承担相应的售后服务责任。
三、价格及支付方式1. 甲方应支付乙方锅炉总价款为人民币(大写)元整(¥元)。
该价格为含税价格,包含锅炉设备、运输、安装、调试等费用。
2. 甲方应在合同签订后30日内向乙方支付总价的50%作为预付款,即人民币(大写)元整(¥元)。
剩余50%的款项,即人民币(大写)元整(¥元),应在设备安装完毕后一次性支付。
3. 乙方在收到预付款后,应按照规定向甲方开具相应的增值税专用发票。
四、交货及验收1. 乙方应在合同签订后60日内,将锅炉设备运输至甲方指定地点,并承担运输过程中的风险。
2. 乙方应在设备安装完毕后,向甲方提交验收申请。
甲方应在收到申请后10个工作日内组织验收。
3. 验收标准为招标文件及合同条款约定的标准。
验收时,如存在质量问题或不符合合同约定的情形,甲方有权拒绝验收,并要求乙方承担相应的违约责任。
五、售后服务及保修1. 乙方应提供至少一年的保修期,保修期内如出现质量问题,乙方应负责免费维修或更换。
保修期自验收合格之日起开始计算。
2. 乙方应在接到甲方报修通知后24小时内作出响应,并尽快安排技术人员上门维修。
如因乙方原因未能及时到达现场维修,给甲方造成损失的,乙方应负责赔偿。
3. 保修期满后,乙方应继续提供有偿维修服务。
有偿维修费用由双方协商确定。
六、违约责任及赔偿1. 甲方如未按照合同约定向乙方支付货款,应承担相应的违约责任。
每逾期一天,应向乙方支付合同总价款的5‰作为违约金。
220吨锅炉安装施工进度计划表

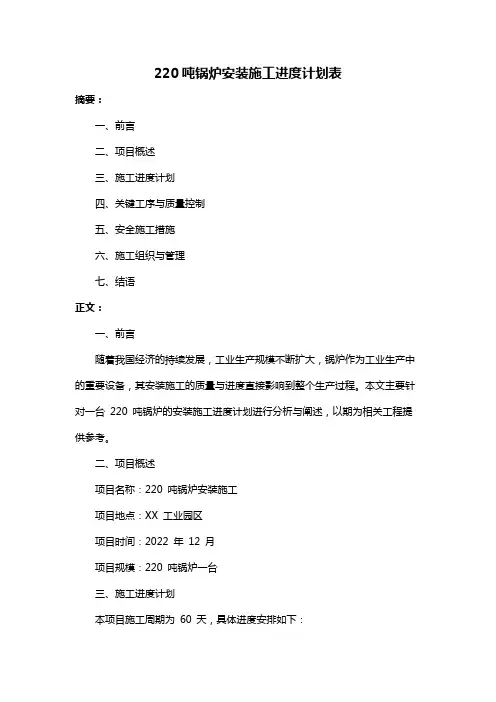

220吨锅炉安装施工进度计划表摘要:一、前言二、项目概述三、施工进度计划四、关键工序与质量控制五、安全施工措施六、施工组织与管理七、结语正文:一、前言随着我国经济的持续发展,工业生产规模不断扩大,锅炉作为工业生产中的重要设备,其安装施工的质量与进度直接影响到整个生产过程。
本文主要针对一台220 吨锅炉的安装施工进度计划进行分析与阐述,以期为相关工程提供参考。
二、项目概述项目名称:220 吨锅炉安装施工项目地点:XX 工业园区项目时间:2022 年12 月项目规模:220 吨锅炉一台三、施工进度计划本项目施工周期为60 天,具体进度安排如下:1.施工准备:5 天2.基础验收与处理:5 天3.设备验收与运输:5 天4.设备安装:20 天5.调试与试运行:15 天6.验收与交付:5 天7.施工总结:5 天四、关键工序与质量控制1.基础验收与处理:确保基础平整、无积水、无裂缝,对基础进行加固处理。
2.设备安装:严格按照设备说明书进行安装,保证设备的位置、高度、倾斜度等参数符合要求。
3.调试与试运行:对锅炉进行全面检查,确保各系统运行正常,无泄漏、无异常声音等情况。
4.质量控制:实行质量管理责任制,设立质量检查点,确保施工质量符合相关标准。
五、安全施工措施1.施工现场设立安全警示标志,加强安全教育与培训。
2.严格遵守操作规程,防止因操作不当导致的安全事故。
3.高空作业必须佩戴安全带,确保人员安全。
4.施工现场定期进行消防检查,确保消防设施齐全有效。
六、施工组织与管理1.设立项目部,明确各部门职责,确保施工顺利进行。
2.合理安排施工人员,确保各工序有序推进。
3.定期召开施工进度会议,及时解决施工中出现的问题。
4.加强施工现场管理,确保施工环境整洁有序。
七、结语本项目作为一台220 吨锅炉的安装施工,施工进度计划的制定是确保工程按时完成的关键。
锅炉安装的计划
锅炉安装的计划一、项目概述1.1 项目名称:锅炉安装项目1.2 项目地点:XX省XX市XX区XX街道XX号1.3 项目背景:由于工厂生产需求,需要安装新的锅炉设备。
1.4 项目目标:安装新锅炉设备,保证生产正常运转,提高工厂产能和效率。
二、项目范围2.1 锅炉设备采购、运输、安装、调试及员工培训。
2.2 确定燃料供应及排放设施建设。
2.3 相关设备和配件的安装、管线敷设以及配电工程、控制系统的建设、防火设施的设置等。
三、项目目标3.1 确保锅炉设备按照相关标准、规范和安全要求进行安装和调试,合格投运。
3.2 提高生产能力,提高生产效率。
3.3 优化能源利用,降低生产成本。
四、项目计划4.1 项目启动阶段4.1.1 制定项目安装计划,明确工程进度和责任分工。
4.1.2 确定锅炉设备规格、品牌,进行采购计划。
4.1.3 确定施工队伍及管理人员,进行培训和安全教育。
4.1.4 完成场地准备,包括基础设施建设、场地清理等工作。
4.2 设备采购及运输阶段4.2.1 与合作方签订采购合同,并安排货物运输。
4.2.2 对锅炉设备进行验收并入库,建立设备档案。
4.2.3 制定设备安装计划,明确安装工序、时间节点等。
4.3 设备安装阶段4.3.1 按照安装计划,分步进行设备安装,包括主体设备和辅助设备。
4.3.2 安装完成后进行设备调试,确保设备运行正常。
4.4 管线敷设及配电工程阶段4.4.1 进行管线敷设、配电工程的建设,确保管道和电气设备的安全运行。
4.4.2 修改相关管线图纸,编制管线使用管理制度和事故预防措施。
4.4.3 设备投入使用前的安全检查及试运行。
4.5 设备调试及员工培训阶段4.5.1 对设备进行综合调试试验,确保设备运行正常、效率高。
4.5.2 对员工进行相关培训,提高操作技能和安全意识。
五、项目风险5.1 锅炉设备采购风险,包括供应商质量、交期等风险。
5.2 安装过程中的人员安全和设备损坏风险。
锅炉销售合同范本6篇
锅炉销售合同范本6篇篇1甲方(买方):____________________乙方(卖方):____________________根据《中华人民共和国合同法》等相关法律法规的规定,甲乙双方在平等、自愿、公平、诚实信用的基础上,就锅炉销售事宜达成如下协议:一、产品名称、型号、数量及价格甲方向乙方购买以下锅炉产品:产品名称:____________________型号:____________________数量:____________________(台/套)单价:____________________(人民币元)总价:____________________(人民币元)具体配置及价格详见附件。
二、交货时间与地点1. 交货时间:乙方应在合同生效后______天内完成锅炉的制造和检验,并通知甲方进行验收。
2. 交货地点:____________________。
3. 运输方式和费用:运输方式由双方协商确定,运费由乙方承担。
三、质量标准与验收方法1. 乙方应按照国家相关标准和规范进行锅炉制造,确保产品质量。
2. 甲方在收到货物后______天内进行验收,验收标准按照国家标准及双方协商确定的技术要求进行。
3. 如果甲方对产品质量有异议,应当在验收期内以书面形式提出,并与乙方协商解决。
4. 若因乙方原因导致产品质量不符合约定,乙方应承担全部责任和损失。
四、付款方式及期限1. 甲方应在合同签订后______天内支付乙方总货款的______%(不含税)作为预付款。
2. 甲方在收到符合合同约定的产品并验收合格后______天内支付剩余货款。
3. 乙方在收到货款后应按照合同约定向甲方提供合法有效的发票。
五、售后服务与保修1. 乙方在产品销售后,应按照国家规定提供售后服务和保修服务。
2. 保修期限为______年,自验收合格之日起计算。
在保修期内,因产品质量问题导致的故障或损坏,乙方应负责免费维修或更换。
3. 保修期外,乙方应提供有偿维修服务。
