砖砌体专项施工方案..
砖砌体专项施工方案 一、编制依据 1、施工合同 2、设计施工图 3、工程施工组织总设计 4、相关的技术工艺规范和标准 5、相关的工程质量验收规范 二、工程慨况 本工程为住宅小区,建筑面积3.4余万平方米,共有单项工程5个。工程位于重庆市潼南县涪江北岸,北临南四路(金佛西路),东接西十路(东风大道)。包括12栋,13栋,14栋,15栋多层住宅及17栋二类高层住宅建筑,地下设备用房及临街一层商业。总建筑面积34000㎡。14栋为6+1层住宅,建筑高度22.050m。15栋为6+1层住宅,建筑高度22.00m。17栋为16层住宅,建筑高度49.95m;2层裙房,负1层为半地下商铺及设备房。结构形式为框架结构。按照建筑物的分布位置及先后开工的顺序,整个一期工程划分为三个施工区域。为了便于施工和管理,在每个施工区内均有独立的进场道路,水源控制阀和电源控制箱以及施工场地。
三、 结构说明: 1. 本工程设计所用的混合砂浆为水泥石灰混合砂浆。 2. 骨架结构中墙砌体均不作承重用,砌块强度等级不小于MU7.5,内地台以下用M5水泥砂浆砌筑,其余非承重砌体厚度及砂浆强度等级详下表: 砌体部分 砌 块 名 称 砂 浆 种 类 墙 厚 砌块强度 等 级 砂浆强度 等 级
围护墙 页岩多孔 砖 混 合 砂 浆 2 4 0 MU10 M 5
间隔墙 页岩多孔 砖 混 合 砂 浆 2 4 0 MU 5 M 5 卫生间墙 页 岩 多孔砖 混 合 砂 浆 1 2 0 MU10 M 5 楼梯间墙 页岩多孔 砖 混 合 砂 浆 2 4 0 MU 5 M 5 阳台栏 板 墙 页岩多孔 砖 混 合 砂 浆 1 2 0 MU 5 M 5
屋顶女 儿 墙 页岩多孔 砖 混 合 砂 浆 2 4 0 MU 5 M 5
框架填充内 墙 页岩多孔 砖 混 合 砂 浆 2 4 0 M U 5 M 5
框架填充外 墙 页岩多 孔 砖 混 合 砂 浆 2 4 0 MU10 M 5
±0.000以下墙体 机制粘 土 砖 水泥砂浆 2 4 0 MU10 M 5
3.钢筋砼墙或柱与砌体用2¢6钢筋连结,该钢筋沿墙或柱高度每隔500预埋,锚入砼墙或柱内200,外伸1000(抗震设防)若墙垛长不足上述长度,则伸满墙垛长度,而末端需弯直钩. 4.砌体墙中的门窗洞及设备预留孔洞,其洞顶均需设过梁,过梁除图中另有注明外,统一按下述处理: ① 当洞宽为1200以下时,用钢筋砼过梁,梁宽墙厚相同,梁高取60㎜,底钢筋2¢10,分布钢筋¢6@200,梁的支座长度大于等于250,砼用C20. ② 当洞宽为1200~1800时用钢筋砼过梁,梁宽同墙厚,梁高取120㎜,底筋2¢12,架立钢筋2¢8,箍筋¢6@200,梁的支座长度大于等于250,砼用C20. ③ 当洞宽大于1800时用钢筋砼过梁,梁宽同墙厚,梁高取1/8洞宽,底筋3¢14,架立筋2¢10,箍筋¢6@200,,梁的支座长度大于370,砼用C20. ④ 当洞顶与结构梁(板)底的距离小于上述各类过梁的高度时,过梁与结构梁(板)浇成整体,如图三.
TZ(或GZ) 梁箍与楼层当箍同当为楼板时¢6@200, 35d 2¢6 500
. 承托梁 加2¢16 楼层梁或楼板 250 250
图二 楼梯支柱和构造柱 图三 过梁与结构梁连成整体
四、 材料选择
a) 水泥选用大厂水泥,水泥进场使用前,应分批对其强度、安定性进行复验。检验批应同一生产厂家、同一编号为一批。当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用。不同品种的水泥,不得混合使用。 b) 砂:选用中砂,并应做含泥量试验,且不得含有杂物。 c) 多孔砖:进场后外观检测合格并有出厂合格证、应取样对其强度试验,合格后方可使用,其规格:90×115×240。 d) 取水泥、砂子送有资格对外试验室作砂浆配合比报告,符合要求后方可使用。 e) 石灰膏、电石膏等应防止受冻,且应经融化后使用。 五、 施工准备 a) 体拉接筋、构造柱、过梁钢筋经验收合格。 b) 砌块排列图经监理工程师批准,非整砖(由厂家供应)及预埋木砖的预制砼砌块检验合格,木砖必须经防腐处理。 c) 已向施工班组进行技术交底。 d) 砌筑前技术员要熟悉图纸对楼层上的轴线、标高已抄测完毕,并经检查验收合格,作好门窗洞口外框线及标高线。 e) 准备好架板、马凳、水平杆、立杆、皮数杆。 f) 砌筑前对砌块进行浇水湿润,以浸入砖表面5㎜为宜。 g) 砂浆应集中制备,稠度8-12㎝,采用重量比,搅拌时间不少于1.5mim 六、 操作工艺和技术要求 1.工艺流程: 墙体放线、找标高、立皮数杆 砌四线标准砖 砌块预排 砌筑砌块 勾缝 2.砌体的组砌方法及要求: (1)按砌体的每皮高度制作皮数杆,皮数杆用30×50㎜木料制作,上面注明门窗洞口、拉结筋、圈梁、过梁的尺寸标高:皮数杆间距5~10米,转角处均应设立,一般距墙皮或墙角50㎜为宜,皮数杆应垂直、牢固、标高一致,经复核检验合格。在墙的位置处放出墙身边线和门窗预留洞口线。 (2)砌筑前楼地面找平,对平整度小于20㎜的用1:2水泥砂浆找平,大于20㎜的用C20细石砼找平。 (3)墙底部先砌三线标准砖(190㎜)高,页岩多孔砖砌筑前先干排调整好竖缝然后开始砌筑。 (4)门窗洞口均应用标准标准镶嵌,宽度不少于240㎜;预埋木砖(小头在外,大头在内)的预制砼砌块数量按洞口高度确定,高1.2~2m每边放3块,高2~3m每边放4块.部位应在距上下边250,中间均匀分布..构造柱两侧每隔500㎜在砖缝内放置一根¢12钢筋作为构造柱模板穿墙孔. (5)灰缝应横平竖直,砂浆饱满,竖缝应挂浆挤密,若不够饱满应用砂浆灌入随后原浆勾缝.水平缝厚度不大于12㎜,竖缝(斗口缝)不大于1.5㎜.砌块须上下错缝、搭接长度不宜小于砌块1/3。砂浆密实,砌块平顺,灰缝厚度均匀。 (6)砌块的转角处应隔皮纵横相互搭砌,砌块墙的T字接头应使横墙砌块隔皮端面露头。 (7)与柱交接处、T型、L型、十字型接头处按设计和规范要求设拉结筋。转角处、交接处应同时砌筑,必须留斜槎,不得留直槎,斜槎高度不得大于1.2m. (8)砌到接近梁板底时,暂停施工.过7天待砌体沉降基本完毕后用标准砖斜砌挤紧. (10)砌体拉结筋和构造柱预留筋的施工方法. 墙柱预埋拉结筋处在墙柱关模前预埋50×100×3预埋铁(2¢12长15㎝锚脚),预埋铁用铁钉钉在模板上,拆模后砌砖前在柱上弹出皮数线,在预埋铁上焊接拉墙筋.(也可在砼浇完后砌砖前后置拉结筋:按砖的模数在柱子上划线约为500㎜间距用电锤钻¢7眼孔8㎝深、每道2个孔;清孔后用环氧树脂粘结¢6钢筋插入孔内直至凝固才可砌砖)构造柱预埋筋:梁底预埋筋施工方法同墙柱拉结筋,梁顶拉结筋在浇砼前点焊在主筋上以防浇砼时钢筋移位.拉结筋的间距、长度应符合设计要求和施工规范要求,构造柱钢筋采用绑扎搭接,搭接长度符合规范要求。 七、 工程质量保证措施 (1)砌筑前一天砌块充分浇水湿润。对个别较干燥的砌块砌筑时在砌筑面洒水湿润。 (2)砌块不能随意砍切,应用专用工具锯割,大量的非标准砖由供应商供应。 (3)砌体每天砌筑高度不能超过1.2米. (4)实行”二上墙”制度,每天收工前专职人员进行认真检查,不合格的当天返工. (5)砌块装卸应轻拿轻放,注意棱角不被碰掉,进场砌块必须认真检查尺寸规格,不合格的撤离现场. (7)大面积施工前先放大样,并作出样板墙,确定施工工艺及操作要点,向施工人员做好技术交底工作,完成样板墙后必须经质检部门、设计部门、甲方和施工单位共同认定,方可组织班组按样板墙要求施工. (8)严禁使用脱水硬化的石灰膏. (9)砌筑砂浆稠度、分层度、试配抗压强度必须同时符合要求。 (10)严格按配合比计量,控制水灰比,不同型号、厂家、水泥不能混用。 (11)砌筑砂浆的分层度不得大于30㎜。 (12)砌体的转角处和交接处应同时砌筑,严禁无可靠措施的同亻墙分砌施工,对不能同时砌而必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度2/3。 (13)小砌块应底面朝上反砌于墙上。 (14)小砌块和砂浆的强度等级必须符合设计要求。 (15)温度较高时,墙体要洒水养护。 八、 规范要求 a) 砖体上下错缝、砖墙、砖垛无包心砌法,窗间墙无通缝。接槎处灰浆饱满,缝、砖平直,予埋钢筋长度、数量符合要求,组砌方法正确,马牙槎先退后进,残留砂浆清理干净,不能有通缝。 b) 砖体轴线位置偏移为10㎜基础和砖砌体顶面柱高允许偏差为±15㎜,墙体垂直度每层允许偏差为5㎜。表面平整度混水墙允许偏差为8㎜,水平缝平直度混水墙允许偏差为10㎜水平缝厚度(加皮数累计数)允许偏差为±8㎜。 c) 门窗洞口宽度允许偏差为±5㎜,门口高度允许偏差为+15㎜和—5㎜,预留构造柱截面(宽度、深度)允许偏差为±10㎜,外墙上下窗口偏移允许偏差20㎜。 d) 水平缝要饱满,且每处三块砖用百格网测量,饱满度不小于80%。 九、 成品保护 在施工中,对已砌完的墙体,构造柱支模时,木工要小心保护不能用锤任意打洞和打入木楔。 保持墙面干净。 十、 安全文明 a) 脚手架和马登应牢固可靠,工人上岗戴安全帽,对楼梯口,上料口,预留洞口,上人洞等要设防护栏杆和安全水平网,以防堕物伤人。

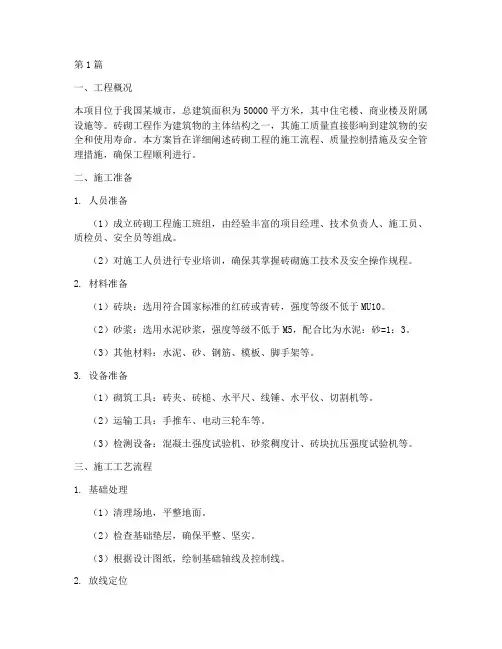

砖砌工程施工方案(3篇)
第1篇一、工程概况本项目位于我国某城市,总建筑面积为50000平方米,其中住宅楼、商业楼及附属设施等。
砖砌工程作为建筑物的主体结构之一,其施工质量直接影响到建筑物的安全和使用寿命。
本方案旨在详细阐述砖砌工程的施工流程、质量控制措施及安全管理措施,确保工程顺利进行。
二、施工准备1. 人员准备(1)成立砖砌工程施工班组,由经验丰富的项目经理、技术负责人、施工员、质检员、安全员等组成。
(2)对施工人员进行专业培训,确保其掌握砖砌施工技术及安全操作规程。
2. 材料准备(1)砖块:选用符合国家标准的红砖或青砖,强度等级不低于MU10。
(2)砂浆:选用水泥砂浆,强度等级不低于M5,配合比为水泥:砂=1:3。
(3)其他材料:水泥、砂、钢筋、模板、脚手架等。
3. 设备准备(1)砌筑工具:砖夹、砖槌、水平尺、线锤、水平仪、切割机等。
(2)运输工具:手推车、电动三轮车等。
(3)检测设备:混凝土强度试验机、砂浆稠度计、砖块抗压强度试验机等。
三、施工工艺流程1. 基础处理(1)清理场地,平整地面。
(2)检查基础垫层,确保平整、坚实。
(3)根据设计图纸,绘制基础轴线及控制线。
2. 放线定位(1)根据基础轴线及控制线,放出墙体轴线。
(2)确定墙体厚度、高度及门窗洞口位置。
3. 砌筑施工(1)砂浆制备:按照配合比制备水泥砂浆,搅拌均匀。
(2)砌筑砖块:将砖块提前浸泡,砌筑时先铺底砖,再逐层砌筑。
(3)砂浆抹面:在砌筑过程中,及时抹平砂浆面,确保墙面平整。
(4)检查验收:每层砌筑完成后,进行自检和互检,确保质量符合要求。
4. 门窗安装(1)根据设计图纸,安装门窗框。
(2)调整门窗框位置,确保安装牢固。
(3)安装门窗扇,调整缝隙,确保密封。
5. 墙体加固(1)根据设计要求,设置钢筋网片。
(2)绑扎钢筋,确保钢筋间距、保护层厚度符合规范。
(3)浇筑混凝土,确保混凝土密实。
6. 施工缝处理(1)根据设计要求,设置施工缝。
(2)在施工缝处,设置模板,浇筑混凝土。
砌体工程专项施工方案
砌体工程专项施工方案【砌体工程专项施工方案】一、项目背景及施工目标砌体工程是建筑施工的重要组成部分,其质量直接影响到建筑物的安全和稳定性。
本专项施工方案的目标是确保砌体工程的施工质量,保证建筑在设计寿命内能够安全、可靠地使用。
二、施工前准备1. 设计准备根据工程图纸和规范要求,制定详细的施工方案。
同时,在施工前与设计单位进行沟通,明确设计要求及存在的问题,并提出相应解决方案。
2. 材料准备根据设计要求,及时采购符合标准的砌体材料,确保材料质量过关。
对每批次材料进行进货验收,合格后可用于施工。
3. 人员准备组建专业施工队伍,确保施工人员具有相关证书和经验,并进行安全培训,提高其安全意识和专业技能。
三、施工步骤及控制措施1. 搭建脚手架根据施工图纸要求,在安全可靠的前提下搭建脚手架,确保施工人员的操作平稳和安全。
2. 基层处理清理基础表面的杂物和浮浆,确保基层平整、洁净,并进行适当的湿润处理,提高粘结性。
3. 砌体砌筑按照施工图纸的位置和尺寸要求,进行砌体的砌筑工作。
砖块应选用符合规定标准的砖,并按预定的方式进行砌筑。
墙体高度每隔一定高度要进行水平检查和垂直度检查,并及时调整。
4. 砂浆配制砂浆按照设计比例进行配制,保证砂浆的黏结性和强度。
在施工过程中,应随时检查砂浆的质量,并做好记录。
5. 分层验收每砌筑一定高度的墙体后,应进行分层验收,确保墙体垂直度、水平度、表面平整度等达到要求。
如发现问题,及时进行修复和整改。
6. 砌体后处理砌体完成后,应及时对水平、垂直等进行检查,整理清除墙体表面的浮浆、杂物和划痕,确保墙面干净和平整。
对必要的构造缝隙进行填充,增强墙体整体性能。
7. 施工记录在施工过程中,及时记录施工进度、材料使用情况、关键节点检查结果等,形成完整的施工记录,以备验收和后续维护使用。
四、质量控制及安全注意事项1. 质量控制严格按照设计要求进行施工,遵守相关规范和标准。
进行分层验收,对不符合要求的部分进行修复。
砖砌墙工程施工方案(3篇)
第1篇一、工程概况本项目为某住宅小区,占地面积约10万平方米,总建筑面积约15万平方米。
砖砌墙工程主要包括基础墙、承重墙、隔断墙等。
本方案旨在确保砖砌墙施工质量,提高施工效率,确保工程进度。
二、施工准备1. 材料准备:水泥、砂、砖、钢筋、模板、砂浆、外加剂等。
2. 工具准备:砌筑工具、切割工具、测量工具、搅拌设备、运输工具等。
3. 人员准备:砌筑工、钢筋工、模板工、测量工、安全员等。
4. 施工场地准备:清理施工场地,确保施工环境安全、整洁。
三、施工工艺1. 施工流程:施工准备→放线定位→基础墙施工→承重墙施工→隔断墙施工→墙面抹灰→验收。
2. 施工要点:(1)放线定位:根据设计图纸,使用全站仪等测量工具进行放线定位,确保墙体位置准确。
(2)基础墙施工:根据基础墙设计要求,选用合适的砖砌筑,确保墙体稳定性。
砌筑时,应采用“三一”砌筑法,即一砖一砂浆一层,保证砌体饱满度。
(3)承重墙施工:承重墙采用标准砖砌筑,墙体厚度根据设计要求确定。
砌筑时,应采用“三一”砌筑法,并留置适当伸缩缝,以保证墙体变形。
(4)隔断墙施工:隔断墙采用轻质砖砌筑,墙体厚度根据设计要求确定。
砌筑时,应采用“三一”砌筑法,保证墙体稳定性。
(5)墙面抹灰:墙体砌筑完成后,进行墙面抹灰,抹灰厚度根据设计要求确定。
抹灰前,应对墙体进行浇水湿润,抹灰时,采用分层抹灰法,确保抹灰层平整、牢固。
(6)验收:墙体施工完成后,进行自检、互检和监理验收,确保施工质量符合设计要求。
四、质量控制1. 材料检验:对进场材料进行严格检验,确保材料质量符合设计要求。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
3. 成品保护:在施工过程中,做好成品保护工作,防止墙体受损。
4. 验收标准:严格按照设计要求和施工规范进行验收,确保施工质量。
五、安全文明施工1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等个人防护用品。
灰砂砖砌体施工方案
灰砂砖砌体施工方案一、施工原则1.确保灰砂砖砌体施工质量,按照设计图纸和技术要求进行施工。
2.施工人员必须进行岗前培训,掌握灰砂砖砌体施工工艺和安全操作规程。
3.施工前应制定详细的施工方案和施工组织设计,确保施工过程有序进行。
4.在施工过程中,加强与其他施工工种的协调配合,确保施工进度和质量。
二、施工准备1.对施工现场进行清理,清除杂物和积水。
2.准备施工用具和设备,包括砌筑工具、搅拌机、吊车等。
3.根据设计要求进行模板搭设,确保砌体尺寸和平整度。
4.检查灰砂砖的质量,合格后可以进行砌体施工。
三、施工工艺1.砌筑前应进行砌筑方案的布置,根据设计图纸确定墙体的位置和高度。
2.准备砂浆,按照砂、水泥和适量的外加剂的比例将原料混合均匀。
3.在砌体施工过程中,应先进行墙角和墙根的砌筑,确保墙体的垂直度和表面平整度。
4.注意灰砂砖的砌筑方式,采用横砌法或竖砌法,砌砖缝隙应符合要求。
5.在砌砖过程中,应随时检查墙体垂直度和水平度,及时调整,确保墙体质量。
6.在砌筑过程中,应注意墙体的强度和承重功能,加固墙头、门窗洞口和楼板接缝等部位。
7.每砌满一层后,应进行检查验收,确认无误后方可进行下一层的施工。
8.砌筑完最后一层后,进行终验,检查墙体的平整度和垂直度是否符合要求。
四、安全措施1.施工现场应设立明显的警示标志,警示过往行人和车辆。
2.施工人员应佩戴安全帽和工作服,严禁穿拖鞋等不符合安全要求的服装。
3.搭设施工脚手架时,要确保稳定和牢固,防止发生倾覆事故。
4.施工现场要保持干燥,防止积水和滑倒事故的发生。
5.施工过程中,要定期检查施工设备的安全使用情况,如有异常及时处理。
六、质量验收1.砌筑完毕后,对墙体进行全面检查,确认墙体质量符合设计要求。
2.检查墙体的垂直度、水平度和表面平整度,与设计要求进行对比。
3.检查灰砂砖的粘结强度,使用锤子轻敲灰砂砖,确认无空鼓和松动。
4.检查砌筑缝隙和砌筑缝的填充情况,确保填充均匀紧密。
红砖砌筑施工方案(3篇)
第1篇一、工程概况本工程为某住宅小区住宅楼,总建筑面积约10万平方米,层数为6-11层,建筑高度约25-35米。
基础采用条形基础,主体结构采用红砖砌体,外墙采用外墙保温系统,屋面采用防水保温层。
本施工方案针对红砖砌筑施工部分进行详细说明。
二、施工准备1. 材料准备- 红砖:应符合国家相关标准,强度等级不低于MU10。
- 水泥:应符合国家相关标准,强度等级不低于32.5MPa。
- 砂:中砂,粒径小于5mm,含泥量不大于3%。
- 钢筋:应符合国家相关标准,用于构造柱、圈梁等部位。
2. 工具准备- 砌砖工具:砌砖夹、砖槌、水平尺、线锤、钢卷尺等。
- 钢筋加工工具:钢筋切断机、钢筋弯曲机等。
- 其他工具:搅拌机、平板振动器、切割机等。
3. 人员准备- 砌筑班组长:负责现场施工管理和质量监督。
- 砌筑工:负责实际操作。
- 质量检查员:负责施工过程中的质量检查。
三、施工工艺1. 基础施工- 按设计图纸进行放线,确保基础轴线、标高准确。
- 钢筋绑扎应符合设计要求,保证钢筋间距、保护层厚度。
- 混凝土浇筑前,应检查模板支撑系统,确保其稳定性。
- 混凝土浇筑后,应进行养护,保证混凝土强度。
2. 砌筑施工- 砌筑前,应检查基础混凝土强度,达到设计要求后方可进行。
- 砌筑前,应进行弹线,确保墙体位置、尺寸准确。
- 砌筑过程中,应采用一顺一丁砌筑法,确保墙体垂直、平整。
- 砌筑墙体时,应分层砌筑,每层高度宜为500mm,且不得超过1.5m。
- 砌筑过程中,应检查墙体垂直度、平整度,发现问题及时纠正。
- 构造柱、圈梁等部位,应按照设计要求进行钢筋绑扎和混凝土浇筑。
3. 门窗洞口处理- 门窗洞口尺寸应符合设计要求,洞口四周应设置过梁。
- 过梁钢筋应按照设计要求进行绑扎,混凝土浇筑前应检查模板支撑系统。
- 混凝土浇筑后,应进行养护,保证混凝土强度。
4. 墙体抹灰- 砌筑完成后,应及时进行墙体抹灰,抹灰厚度应符合设计要求。
- 抹灰前,应清理墙体表面,确保无油污、灰尘等。
砖砌体工程施工方案.doc
荔波樟江国际城第三组团16#楼工程砖砌体工程施工方案编制单位:广西建工集团建筑工程总承包有限公司编制日期:年月日目录一、编制依据 (1)1、编制目的 (1)2、编制依据 (1)二、工程概况 (1)三、砌体工程 (2)四、施工准备 (5)4.1 技术准备 (5)4.2 材料准备及要求 (6)4.3 施工机具准备 (6)4.4 施工及人员准备 (6)4.5 作业条件 (7)4.6 砂浆的拌制及使用 (7)4.7 混凝土拌制 (8)五、施工工艺 (9)5.1 施工工艺流程 (9)5.2 页岩多孔砖施工工艺 (10)5.3 加气块施工工艺 (11)5.4 构造柱施工 (13)5.5 土建、安装配合 (14)5.6 门窗过梁、圈梁施工 (15)5.7 其它构造要求 (15)5.8 砌筑要点 (16)5.9 混凝土施工 (18)5.10 模板施工 (18)5.11 钢筋施工 (18)六、雨季砌体工程施工 (19)6.1 施工措施 (19)七、砌体工程质量验收标准 (20)7.1 主控项目 (20)7.2 一般项目 (21)7.3 应注意的质量问题 (23)八、砌筑工程质量通病防治 (24)九、成品保护 (26)十、组织管理措施 (27)十一、安全生产措施 (29)十二、文明施工措施 (30)十三、验收程序 (30)一、编制依据1、编制目的为荔波樟江国际城第三组团住宅16#楼工程项目提供较完整的技术指导文件,便于砌体工程的质量控制,确保能优质、快速、高效地完成砌体工程的施工任务,并为监理、业主对工程的施工方法、质量、工程进度等各方面的详细了解提供依据。
2、编制依据1、本工程设计施工图纸及其标准图(包括设计变更、图纸会审记录、设计交底等设计文件)、工程地质报告;2、本工程的施工组织设计;3.《建筑工程施工质量验收统一标准》(GB50300-2013)4、《建筑机械使用安全技术规程》(JGJ33-2012)5、《砌体结构工程施工规范》(GB50924-2014)6、《建筑施工手册》(第五版)7、《建筑分项工程施工工艺标准》二、工程概况工程名称:荔波樟江国际城第三组团工程工程地点:贵州省荔波县城区建设单位:贵州江宇房地产开发有限公司设计单位:湘潭市建筑设计院勘察单位:贵州开程岩土工程有限公司监理单位:贵州建工监理咨询有限公司施工单位:广西建工集团建筑工程总承包有限公司结构形式:剪力墙结构建筑面积:总建筑面积为29347.6平方米建筑特点:本工程位于贵州省荔波县城区, 16#为住宅工程,地上25层,地下一层,总建筑面积约29347.6平方米,基础类型为人工挖孔灌注桩基础; 结构类型为剪力墙结构;该区域抗震设防烈度: 小于6度,属于非抗震设防区, 建筑抗震设防类别:为丙类;本工程结构设计合理使用年限为50年等工程重要指标。
砖砌体工程专项施工方案
全球家具建材CBD 一期 4 栋E、F 区工程砖砌体专项施工方案编制日期:年月日全球家具建材CBD-期4栋E、F单元砌体工程专项施工方案本工程填充墙体:外墙采用200X 115X 90烧结多孔砖,内墙采用240X 200X 115烧结空心砖,砌筑砂浆为M5混合砂浆。
一、施工准备:⑴、按设计标高要求立好皮数杆。
⑵、由试验室做好砂浆级配。
⑶、材料要求①、砌块:品种、强度等级必须符合设计要求,并有出厂合格证、试验复试报告。
②、水泥:品种及标号必须符合设计要求,并有合格证、试验复试报告。
③、砂:配制M5以下砂浆所用砂的含泥量不超过5% M5及其以上砂浆的砂含泥量不超过3%使用前用5mn孔径的筛过筛。
⑷、作业条件①、弹好轴线、墙身线、门窗洞口位置线。
②、砌块已提前浇水湿润。
③、填充墙基底清扫干净。
⑸、质量关键要求①、梁或板下填充墙砌体容易产生裂缝,当砌至近梁、板底时,应留50伽高空隙,待砌体沉实约3—4天后再用斜砌法把砌体与上部板梁间用砌块顶紧填实。
②、填充墙砌体留置的拉结钢筋或网片的位置应与块体皮数相符合。
③、填充墙砌筑时应错缝搭砌,砌体的灰缝厚度和宽度应符合规范要求。
⑹、职业健康安全关键要求①、砌筑使用的架子必须验收后方可使用。
②、砖、砌体在架子堆放不易过高。
⑺、环境关键要求①、砂浆拌制过程中应防止粉尘污染并有相应措施。
②、做到工完料尽,及时清理建筑垃圾。
(8)、砂浆的拌制与使用a、砂浆组成材料的配料精度应控制在下列规定之内:水泥w±2%砂石灰膏w±5%砂应考虑其含水量对配料的影响。
b砂浆采用砂浆搅拌机拌合。
c、搅拌水泥混合砂浆时,应先将砂及水泥投入,?干拌均匀后,再投入石灰膏加水搅拌均匀;搅拌水泥砂浆时,应先将砂及水泥投入,干拌均匀后,再投入水搅拌均匀。
d、拌成后的砂浆,其稠度应为70-90mm分层度不应大于30mm 颜色一致。
e、砂浆应随拌随用。
?水泥砂浆和水泥混合砂浆必须在拌成后3h和4h内使用完毕。
砖砌体专项施工方案
砖砌体施工方案一、工程概况本工程为清镇市金开来粮油·物流配送中心,为粮油物流批发用房,位于贵阳清镇市,为二类公用建筑,耐火等级为二级,建筑结构:框架结构,人工挖孔灌注桩基础,地上三层,建筑总高为11.1米,建筑总面积为3963.84平方米。
本工程按总平面单位位置定位,室内±0.000标高祥总平面放线图。
本设计合理使用年限为50年。
二、施工总体顺序单体工程施工程序为:土石方工程→基础工程→主体工程→楼地面工程→屋面工程→装饰工程→门窗工程→水电及避雷安装工程。
遵循“先地下,后地上”,先“土建,后设备”,“先主体,后围护”,“先结构,后装修”的原则进行施工。
在满足施工工艺的前提下,尽量利用一切工作面,实现平面流水交叉作业,利用建筑物体大,工作面大的物点,使各工序有序地交叉穿插进行。
土建与水电预埋一并进行。
水电预埋同时密切配合施工。
从基础施工开始,就进行预埋,到装修阶段进行水、电等工种穿线安装工作。
设备安装也在土建装修阶段同时进行,不占用总工期。
回填上为了不占用工期,与主体交叉进行。
三、主要工序的施工方案砖砌体工程1、砌筑砂浆的施工要求(1)水泥进场使用前,应分批对其强度、安定性进行复验。
检验批应以同一生产厂家、同一编号为一批。
当在使用中对水泥质量有怀凝或水泥出厂超过三个月时,应复查试验,并按其结果使用。
(2)砂浆用砂不得含有有害杂物。
砂浆的含泥量应满足下列要求:1)对水泥砂浆和强度等级不小于M5的水泥混合砂浆,不应超过5%;2)对强度等级小于M5的水泥混合砂浆,不应超过10%;3)人工砂、山砂及特细砂,应经试配能满足砌筑砂浆技术条件要求。
(3)配制水泥石灰砂浆时,不得采用脱水硬化的石灰膏。
(4)消石灰粉不得直接使用于砌筑砂浆中。
(5)拌制砂浆用水,水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的规定。
(6)砌筑砂浆应通过试配确定配合比。
当砌筑砂浆的组成材料有变更时,其配合比应重新确定。
砖混砌体施工方案(3篇)
第1篇一、工程概况本工程为某住宅小区一栋六层住宅楼,建筑面积为5000平方米,砖混结构,抗震等级为三级。
基础采用条形基础,墙体采用烧结多孔砖砌体,砂浆采用M5水泥砂浆,楼板采用预制混凝土楼板。
二、施工准备1. 材料准备(1)砖:选用烧结多孔砖,强度等级应符合设计要求。
(2)水泥:选用32.5级普通硅酸盐水泥。
(3)砂:选用中粗砂,含泥量不大于3%。
(4)钢筋:选用HPB300钢筋。
2. 机械设备准备(1)砌砖机:选用自动化程度较高的砌砖机。
(2)砂浆搅拌机:选用容量为1立方米的砂浆搅拌机。
(3)振捣器:选用插入式振捣器。
(4)水平尺、垂直尺、线锤等测量工具。
3. 施工人员准备(1)施工人员应具备相应的施工技能和经验。
(2)施工人员应经过安全技术培训,取得相应的资格证书。
(3)施工人员应熟悉施工图纸、施工方案及施工规范。
三、施工工艺流程1. 施工准备(1)场地平整,清除杂草、杂物。
(2)铺设排水沟,确保排水畅通。
(3)设置施工安全防护设施。
2. 支模及钢筋绑扎(1)根据设计图纸,绘制支模图。
(2)支设模板,确保模板牢固、平直。
(3)绑扎钢筋,确保钢筋位置准确、间距符合设计要求。
3. 砌筑墙体(1)清理墙体基层,确保基层平整、干净。
(2)根据砌体高度,分层砌筑墙体。
(3)选用烧结多孔砖,按设计要求进行排列。
(4)采用砂浆搅拌机搅拌砂浆,搅拌均匀。
(5)将砂浆涂抹在砖块上,进行砌筑。
(6)砌筑过程中,注意砖块排列整齐,砂浆饱满。
(7)砌筑完成后,进行养护。
4. 楼板施工(1)根据设计图纸,绘制楼板施工图。
(2)铺设预制混凝土楼板,确保楼板平整、牢固。
(3)在楼板两侧设置支模,进行模板加固。
(4)浇筑混凝土,确保混凝土饱满、密实。
(5)混凝土养护。
5. 防水施工(1)根据设计要求,选择合适的防水材料。
(2)对墙体、楼板进行防水处理。
(3)防水施工完成后,进行闭水试验。
四、施工质量控制1. 材料质量控制(1)严格检查材料质量,确保符合设计要求。
砖砌体工程施工方案
砖砌体工程施工方案一、背景介绍砖砌体工程是建筑施工中常见的一种工程类型,它主要用于建筑物的墙体结构。
砖砌体工程施工方案的编制是为了保证施工过程的顺利进行,保证施工质量和工程安全。
二、施工准备1. 施工场地清理施工前需要清理施工场地,包括清除杂物、清理垃圾和平整地面等工作。
确保施工场地的整洁和安全。
2. 设备材料准备准备砌筑所需的主要设备和材料,包括砖块、砂浆、水泥、水等。
确保设备完好,材料供应充足。
3. 建立工作组织建立施工工地的工作组织,包括施工队伍的组建、工作人员的分工和施工计划的制定等工作。
三、施工工艺流程1. 基础处理在开始砖砌体工程施工前,需要对基础进行处理。
包括清理基础表面、修补基础缺陷和做好防水处理等工作。
2. 砂浆配制根据设计要求,按比例配制砂浆。
在配制过程中,需要控制好砂浆的水灰比,确保砂浆质量达到要求。
3. 砖砌体施工根据施工图纸和设计要求,进行砖砌体的施工。
根据需要,可能需要进行墙体防水处理、墙体加固和墙体隔音等工作。
4. 砌筑接缝处理在砖砌体施工完成后,需要对砌筑接缝进行处理。
包括填缝、修整和加固等工作。
确保砌筑接缝的牢固和美观。
5. 检查验收在整个施工过程中,需要进行多次检查和验收。
包括对砌筑质量、施工工艺和安全情况的检查。
确保工程质量符合要求。
四、安全措施在砖砌体工程施工过程中,需要采取一系列的安全措施,以保障工作人员和施工现场的安全。
1.安全防护在施工现场设置安全警示标志,制定安全操作规程,并对工人进行安全培训,确保施工人员了解和掌握相关的安全规定。
2.设备检修在施工前,对使用的设备进行检修和维护,确保其正常运行和安全可靠。
3.施工现场管理严格管理施工现场,保持通道畅通,防止杂物堆积,确保施工现场整洁有序。
4.安全监测对施工现场进行定期的安全检查和监测,及时发现和处理安全隐患,确保施工过程的安全可控。
五、总结砖砌体工程施工方案是指导施工过程的重要文件,它包括施工准备、施工工艺流程和安全措施等内容。
