筒仓施工组织设计
筒仓项目施工组织设计(技术标版)

项目部组织架构图
3.2.3主要管理人员职责
1.项目经理
(1)全面主持项目机构的日常工作。
(2)项目实施过程的全职组织者和指挥者,对项目的工期、质量、安全、环保、服务负全责。
(3)组织编制项目质量保证计划、各类施工技术方案、安全文明施工组织管理方案并督促落实工作。
(4)领导组织编制项目执行机构的劳资分配制度和其它管理制度。
(5)协助和组织创优工作。
(6)竣工图、竣工资料、技术总结等工作的指导和把关。
(10)负责组织协调生产资源和技术服务的支持工作。
2.项目副经理
(1)协助项目经理工作,具体负责施工生产的技术、质量、安全、进度的组织控制和管理以及协助项目经理分管计划协调、安全文明、质量保证、行政、保安等部门的工作。
(2)具体负责项目质量保证计划、各类施工技术方案和安全文明施工组织管理方案的编制和落实工作。
确保施工扬尘、扰民、污染、噪音控制在允许范围内,实行绿色施工。
3.2
3.2.1组织机构:
为了保证工程基坑支护、土方挖运工程的工期,质量、环保、安全、服务承诺的目标,保证施工过程中的组织协调,我公司将选调组织管理能力强、技术业务精、敬业心责任感强的人员组成项目经理部,拟派1名具有一级资质的项目经理到本工程,负责项目组织、机械配备、人力资源、材料资金、技术保障的总体协调。全面负责工程项目的工期、质量、安全、环保和服务。
6《钢筋机械连接通用技术规程》(JGJ107-2010);
7《建筑基坑支护技术规程》(JGJ120-2012);
8《工程网络计划技术规程》(JGJ/T121-99);
9《建筑工程资料管理规程》JGJ/T185-2009
10《建设工程冬期施工规程》JGJ/T104-2011

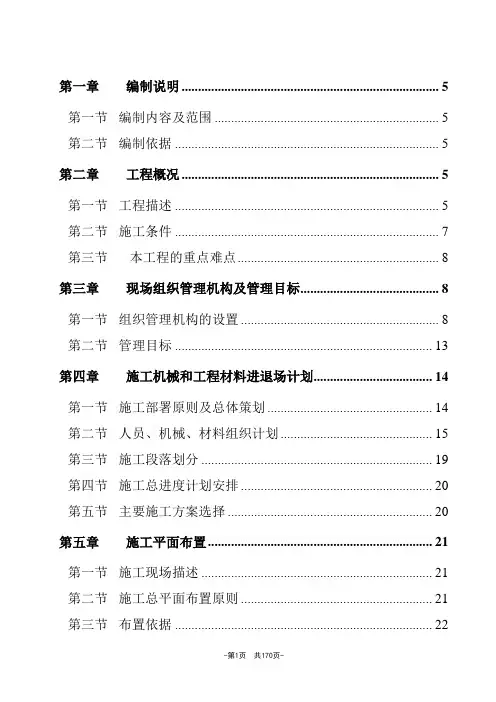

16万吨筒仓主体工程施工组织设计

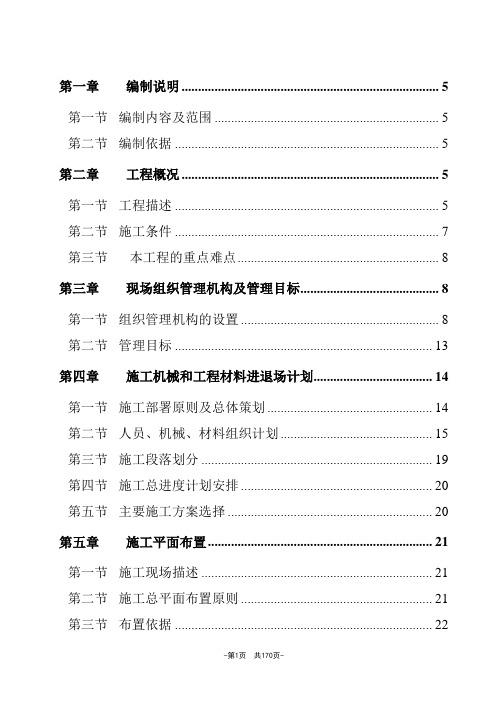

第一章编制说明 (5)第一节编制内容及范围 (5)第二节编制依据 (5)第二章工程概况 (5)第一节工程描述 (5)第二节施工条件 (7)第三节本工程的重点难点 (8)第三章现场组织管理机构及管理目标 (8)第一节组织管理机构的设置 (8)第二节管理目标 (13)第四章施工机械和工程材料进退场计划 (14)第一节施工部署原则及总体策划 (14)第二节人员、机械、材料组织计划 (15)第三节施工段落划分 (19)第四节施工总进度计划安排 (20)第五节主要施工方案选择 (20)第五章施工平面布置 (21)第一节施工现场描述 (21)第二节施工总平面布置原则 (21)第三节布置依据 (22)第四节施工平面布置及管理 (22)第五节施工临时用水布置 (24)第六节施工临时用电布置 (25)第六章施工测量 (27)第一节施工测量 (27)第二节沉降观测 (29)第三节测量监控及验线 (30)第七章各分部分项工程的施工方案 (31)第一节土方开挖 (31)第二节基坑排水 (32)第三节灌注桩基截桩头 (32)第四节混凝土垫层 (33)第五节土方回填 (33)第六节钢筋工程 (37)第七节模板工程 (46)第八节混凝土工程 (49)第九节屋面工程及防水施工 (62)第十节脚手架工程 (67)第十一节塔吊安装与拆除 (70)第八章本工程重点、难点部位的施工措施 (71)第一节底板大体积混凝土工程 (71)第二节滑模施工 (80)第三节屋面施工四周防护措施 (94)第九章设备采购方法及原材料检验制度 (95)第一节设备采购方法 (95)第二节原材料检验制度 (95)第十章确保工程质量所采取的具体措施 (100)第十一章保证安全、文明施工的措施 (122)第一节安全生产保证措施 (122)第二节现场文明施工措施 (138)第三节噪音控制措施 (142)第四节环境污染控制措施 (142)第十二章确保工期按期完成的措施 (143)第十三章季节性施工措施 (147)第十四章建筑物裂缝防治措施 (148)第十五章成品保护 (150)第十六章施工协调与配合 (153)第十七章信息化施工管理 (168)第十八章工程回访保修 (169)施工现场平面图 (170)施工进度计划表 (170)第一章编制说明第一节编制内容及范围本施工组织设计内容包括:项目机构的设计与管理、施工机械和工程材料进退场计划、各分部分项工程的施工方案和主要技术措施、季节性施工措施、确保工程质量保证措施、保证现场安全及文明施工措施、本工程重点、难点、特殊部位处理措施、工程回访与维修、总包管理等各项内容,其内容除包括总包的各项工作外,亦涵盖了各分包在内的全部工作。
筒仓施工组织设计

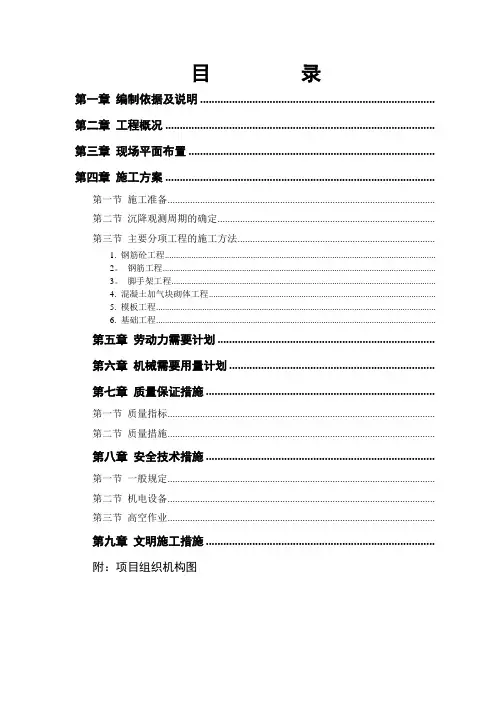

目录第一章编制依据及说明 ................................................................................. 第二章工程概况 ............................................................................................. 第三章现场平面布置 ..................................................................................... 第四章施工方案 .............................................................................................第一节施工准备...........................................................................................................第二节沉降观测周期的确定.......................................................................................第三节主要分项工程的施工方法...............................................................................1. 钢筋砼工程...........................................................................................................................2。
周口鲁花油厂粮库筒仓滑模施工组织设计及施工方案

周口鲁花油厂粮库筒仓滑模施工组织设计及施工方案
一、项目概况
周口鲁花油厂粮库筒仓滑模施工涉及对现有粮库筒仓的施工组织设计和实际施工工作。
本项目旨在对筒仓进行结构加固和保护,以确保粮食储存安全。
二、施工组织设计
2.1 前期准备
•明确施工范围和工作内容
•制定施工计划和时间表
•确保安全防护措施完善
2.2 设备准备
•检查和准备必要的施工设备,如起重机械、混凝土搅拌机等
•确保设备齐全和功能正常
2.3 材料采购
•确保采购到质量合格的混凝土、钢筋等材料
•定期检查材料的存放和质量
2.4 人员组织
•分配施工人员到位,包括技术人员、作业人员等
•组织施工人员进行安全培训和岗前培训
2.5 滑模模板设计
•根据筒仓的实际情况,设计滑模施工的模板
•确保滑模模板的稳定性和精准度
三、施工方案
3.1 地基处理
•对筒仓周围的地基进行处理,确保地基承载力符合要求
3.2 滑模施工
•安装滑模模板,进行浇筑混凝土工作
•控制混凝土浇筑的速度和质量,确保施工质量
3.3 钢筋加固
•根据设计要求,对筒仓进行钢筋加固工作
•严格按照设计图纸和要求施工,确保加固效果
3.4 检验验收
•施工完成后进行结构验收和质量检测
•确保施工符合相关标准和规范要求
四、总结
周口鲁花油厂粮库筒仓滑模施工组织设计及施工方案的实施,是保障粮食储存安全的重要工作。
通过严谨的施工组织设计和合理的施工方案,可有效确保施工质量和安全,提升筒仓结构的稳固性和使用寿命。
希望本文所述内容对项目顺利展开和实施有所帮助。
筒仓施工组织

2010受控状态:受控号:丹东东方希望强大动物营养有限公司筒仓施工组织设计建设单位:施工单位:编制人:审核人:日期:年月日目录一、编制依据及原则 (03)二、工程简介 (04)三、施工部署 (05)四、施工方案 (08)五、主要分部、分项工程施工和关健部位技术措施及安全措施 (14)六、安全生产和文明施工目标及保证措施 (51)七、消防、环保管理措施 (56)八、降低成本技术措施和成品、半成品保护措施 (57)九、季节性施工措施 (57)十、新技术、新工艺、新材料的应用 (59)十一、质量通病及防治措施 (65)十二、竣工验收及保修服务措施 (74)十三、与监理单位的配合措施 (76)十四、施工进度计划及施工进度计划表 (76)十五、临时设施规划方案 (79)十六、施工平面布置图 (79)十七、安全防护及劳保用品 (80)十八、劳动力安排计划 (81)丹东东方希望强大动物营养有限公司筒仓施工组织设计一、编制依据及原则:1、编制依据:本施工组织设计是根据建筑工程施工合同、设计图纸,并结合现场勘察编制而成,本工程施工、验收依据的规范、标准如下:建筑结构荷载规范 GB50009-2001钢结构设计规范规范 GB50017-2003建筑地基基础设计规范 GB50007-2002混凝土结构设计规范 GB50010-2010砌体结构设计规范 GB50003-2001建筑钢结构焊接规范 JGJB1-91建筑抗震设计规范 GB50011-2010钢筋混凝土筒仓设计规范 GBJ77-85企业施工工艺标准2、编制原则:科学合理、切实可行、经济节约、利于环保、安全生产、按期保质竣工。
二、工程简介:1、本工程为丹东东方希望强大动物营养有限公司筒仓,本工程位于湖南路南、光岳路西,地下一层,四层裙房和建筑主体地上17层。
建筑物主楼高度为68.55米,裙楼16.35米,建筑结构形式为砼框架及剪力墙结构,建筑面积68500m²,合理使用年限为50年。
山西煤炭公司筒仓工程施工组织设计方案

山西煤炭公司筒仓施工组织设计1、工程概况1.1、工程建设概况本工程为山煤集团左权宏远煤业有限公司土建工程一标段的筒仓,位于左权县城北约20KM处的寒王乡平王煤矿,占地面积为m2。
建设单位为山西煤炭进出口贸易集团有限公司,监理单位为山西省煤炭建设监理有限公司,设计单位为山西省煤炭规划设计院,勘查单位为山西海川岩土工程有限公司。
质量要求为行业优良,建设工期为2011年5月1日~2011年11月30日,施工总工期214天。
筒仓做为生产系统末煤储存使用。
1.2、工程建筑设计概况1.2.1筒仓建筑形式为两仓联体,筒仓总高度结构形式为钢筋混凝土筒体结构,仓上建筑为混合结构,筒仓总高度31.85m,整个建筑总高度为42.55m,筒仓内径为16m,单仓容量为4200m³,共2个。
1.2.2本工程地震设防烈度为6度,基本地震加速度值为0.05g,建筑物安全等级为二级,地基基础设计等级为乙级,建筑场地类别为Ⅱ类,砌体施工质量等级为B级。
1.2.3主要建筑做法地面做法为:200厚C15砼;素水泥浆结合层一遍;30厚C20细石砼随打随抹光。
楼面做法为:素水泥浆一遍,20厚1:2水泥砂浆抹面压光。
筒仓部分内外墙做法为刷素水泥浆一道,1:1水泥砂浆压光。
仓上砖混结构内外墙做法为5厚1:2水泥砂浆;15厚1:3水泥砂浆。
筒仓部分顶棚做法为刷素水泥浆一道,1:1水泥砂浆找光。
仓上砖混结构顶棚做法为7厚1:3水泥砂浆;5厚1:2水泥砂浆;表面喷刷涂料。
仓上砖混结构踢脚做法为15厚1:3水泥砂浆;10厚1:2水泥砂浆抹面压光;高度为150mm。
室外散水做法150厚3:7灰土;60厚C15砼,面上加5厚1:1水泥砂浆随打随抹光。
室外坡道做法为300厚3:7灰土;200厚C15砼;素水泥浆结合层一遍;20厚1:2水泥砂浆,木模搓平。
屋面为不上人屋面,做法为1:3水泥砂浆找平层,砂浆中掺聚丙烯或棉纶-6纤维0.75-0.9KG/m3;1:8水泥膨胀珍珠岩找坡层,坡度为2%;保温层采用45mm厚挤塑聚苯乙烯泡沫塑料板,导热系数0.030w/(m.k),抗压强度0.15mpa,表观密度32kg/m3;1:3水泥砂浆防水找平层(砂浆中掺聚丙烯或棉纶-6纤维0.75-0.9KG/m3);防水层基础处理剂一遍;3厚高聚物改性沥青防水卷材两道;防水保护层。
筒仓施工组织设1
筒仓施工组织设计一、工程测量(一)定位测量<1>进场后,首先由建设单位提供的控制点(坐标原点)进行复测,并办理书面交接手续;<2>为便于施工定位及施工时不受扰动,控制点布设在施工中不易被扰动的位置,且距离建筑物较近。
(二)地下结构的施工测量<1>基坑开挖前,对原有定位轴线进行复测、闭合,以经过复测的轴线控制桩为基准,测设细部轴线。
为了稳妥起见,每条控制轴线桩在现场近处与远处适当位置分别施测两点,近点便于投测,远点用于保护和校测,定期检查各轴线间的尺寸。
轴线控制桩用砼固定,并设在不易被扰动的地方,并且控制桩埋设要远离基坑边坡,防止塌方破坏。
<2>基坑开挖后,分别由各控制轴线在控制点向基坑投测轴线,以控制基坑内各轴线的相对位置,标高传递则采用水准仪和塔尺向基坑内传递,并做好控制点。
<3>在土方开挖和回填前,必须做好控制桩的保护,必要时将轴线桩引测到安全不受扰动处。
(三)地上结构施工测量<1>轴线测量本工程为筒仓结构,两个筒仓东西排开,把东西方向的轴线提前定在筒仓基础底板上,等外壁滑模施工完毕后,将轴线引测到筒仓外壁之上,筒仓上部结构用东西一条直线进行轴线定位。
<2>标高传递为了保证测量的准确度,标高传递点设置四点,在两个筒仓四周用墨线弹上标高。
标注+0.00m水平线,经此基准点用经过校准的50m钢尺向上传递,传递误差控制在3mm以内,砌体与装饰阶段每层保证不少于2个高程控制点,形成与主体一致等高程、平面参照系,以满足土建、水、电设备安装等施工统一性要求。
二、筒仓基础工程桩间土开挖→桩头破桩→基槽清理→基础垫层→定位放线→基础底板钢筋绑扎→柱、壁钢筋插筋绑扎→基础外模支立→砼浇筑→养护→下道工序施工附属结构土方开挖→基槽清理→灰土回填→基础垫层→测量放线→基础钢筋绑扎→基础模板支立→基础砼浇筑→养护→下道工序三、主体分部工程(一)钢筋工程<1>钢筋应有出厂质量保证书,钢筋堆放应有标志,按现行有关标准规定抽样作力学性能试验;合格后使用的钢筋,加工过程中,若力学性能显示不正常时,应对该批钢筋进行化学成分检验或其他专项检验。
筒仓施工组织设计
目录一、编制依据 (1)二、工程概况 (2)三、施工部署 (3)3.1施工组织 (3)3.2施工准备 (8)四、施工进度计划 (9)4.1组织保证措施 (9)五、施工总平面布置 (10)六、主要施工方案及措施 (10)6.1工程测量 (10)6.2筒仓基础工程 (11)6.3主体分部工程 (11)6.4脚手架施工 (14)6.5型钢平台 (16)6.6滑模时的通道 (16)6.7建筑装饰装修分部工程 (16)6.8钢结构工程 (18)6.9水、暖、电气安装工程 (23)七、工程质量目标及质量保证措施 (24)7.1施工质量目标 (24)7.2施工质量控制体系 (24)7.3施工质量保证措施 (25)八、安全目标及保证措施 (27)8.1安全目标 (27)8.2安全防护措施 (27)8.3临时用电 (28)8.4机械安全 (29)8.5脚手架及构筑物防护 (29)九、文明施工措施 (30)9.1施工现场的场容 (30)9.2施工现场的料具管理 (31)9.3总平面图管理 (31)9.4文明施工检查措施 (32)9.5奖罚措施 (32)9.6文明施工实施方案 (33)9.7文明施工注意事项 (33)十、环境及消防保护措施.......................。
(34)10.1环境保护措施 (34)10.2施工现场消防保护措施 (35)一、编制依据1.1筒仓施工图纸;1.2业主提供的工程勘察报告和本工程的桩基检测报告;1.3我公司多年来积累的同类工程的施工经验;1.4有关的标准图集;1.5有关的标准、规范、规程:(1)《工程测量规范》GB50026-2007(2)《建筑地基基础工程施工质量验收规范》GB50202-2002(3)《建筑工程施工质量验收统一标准》GB50300-2013(4)《混凝土结构工程施工质量验收规范》GB50204-2002(5)《钢筋机械连接通用技术规程》JGJ107-2010(6)《钢筋焊接及验收规范》JGJ18-2012(7)《混凝土强度检验评定标准》GB0T107-2010(8)《屋面工程质量验收规范》GB50207-2012(9)《建筑地面工程施工质量验收规范》GB50209-2010(10)《建筑装饰装修工程施工质量验收规范》GB50210-2001(11)《建筑给水排水及采暖工程施工质量验收规范》GB 50242-2002(12)《建筑电气工程施工质量验收规范》GB50303-2011(13)《钢结构工程施工质量验收规范》GB 50205—2001(14) 《混凝土质量控制标准》GB50164-2011(15) 《建设工程项目管理规范》GB/T 50326-2006(16) 《工程建设标准强制性条文》(房屋建筑部分)(17) 《建筑施工安全检查标准》JGJ59-2011(18) 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011(19) 《施工现场临时用电安全技术规范》JGJ46-2005(20) 《建筑施工高处作业安全技术规范》JGJ80-91(21) 《建筑机械使用安全技术规程》JGJ33-20121.6技术规格书有关条款施工中所用标准和技术规范均为现行版本,若上述标准规范有修改或重新颁布,遵照新标准执行。
筒仓主体工程施工组织设计
筒仓主体工程施工组织设计一、钢筋工程(一)钢筋原材料及加工1、钢筋原材料<1>钢筋进场时,应按国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。
<2>对有抗震设防要求的框架结构,其纵向受力钢筋的强度应满足设计要求;检验所得的强度实测值应符合下列规定:钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于 1.25;钢筋的屈服强度实测值与强度标准值不应大于1.3。
<3>当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。
<4>钢筋的品种、级别或规格等应严格按照设计图纸执行,当需作变更时应办理设计变更手续。
2、钢筋加工<1>钢筋切断和弯曲时,要保证长度的准确,弯曲后平面上不应有翘曲不平现象。
钢筋弯曲点处,不得有裂纹。
Ⅱ级钢筋不能反复弯折。
<2>钢筋加工成半成品后,要按型号、直径及使用部位分别挂牌堆放,并要垫放整齐,防止钢筋变形、锈蚀、污染。
3、钢筋除锈<1>钢筋在下料前应先除锈,将钢筋表面的油渍、漆渍及浮皮、铁锈等清除干净,以免影响与混凝土的握裹力。
<2>盘圆钢筋除锈可通过冷拉调直过程来实现,螺纹钢筋除锈使用电动除锈机,并设置排尘管道,以免对环境造成污染。
4、钢筋调直采用卷扬机调直钢筋。
调直冷拉率:Ⅰ级钢不大于4%,经过调直工艺后,钢筋应平直,无局部曲折现象。
5、钢筋切断<1>钢筋切断时应根据同规格钢筋的不同长度套裁下料,统筹搭配。
先长后短,减少料头。
<2>工作台上应标出尺寸刻度线,并设置控制短料尺寸用的挡板。
<3>切断过程中,如发现钢筋有劈裂、缩头或严重弯头等必须切除,硬度与钢种不符时,必须及时通知技术人员。
切断长度允许误差为±5mm。
6、成型钢筋检查及验收<1>Ⅰ级钢筋末端的180°弯钩,其圆弧弯曲直径不应小于钢筋直径的2.5倍钢筋平直段长度不应小于钢筋直径的3倍。
立筒仓施工组织设计
中粮面业(庐江)有限公司扩建 1.8万吨立筒仓及配套设施工程施工组织设计编制单位:安徽蕙博建设有限公司编制时间:2019年12月5日目录1 编制说明 (4)1.1 编制原则 (4)1.2 编制依据 (4)2 工程概况 (5)3 施工部署 (6)3.1 管理目标 (6)3.2组织机构 (6)3.3 施工方案 (6)4 施工准备 (8)4.1 现场准备 (8)4.2 技术准备 (8)4.3 各类资源准备 (8)4.4施工材料的运输.............................. . (10)5 施工平面布置 (11)5.1 布置原则 (11)5.2 布置方案 (11)6 施工方法 (11)6.1测量工程 (11)6.2 土方工程 (12)6.3 基础工程 (12)6.4筒壁液压滑模施工 (14)6.5平台施工 (21)6.6钢结构施工 (25)6.7砌体工程 (32)6.8脚手架工程 (33)6.9 予留予埋工程 (33)6.10 装饰工程 (34)7 施工进度计划及保证措施 (38)7.1 施工进度计划 (38)7.2 施工进度保证措施 (38)8 质量计划 (39)8.1 质量目标 (39)8.2质量管理体系 (39)8.3 确定施工质量控制点及控制措施 (44)8.4 成品保护措施 (44)9 安全目标及管理措施 (45)9.1 安全目标 (45)9.2重大危害因素及主要管理措施 (45)9.3其它安全管理措施 (48)9.4安全防护管理 (51)9.5施工机械管理 (51)10 环境及文明施工管理目标及措施 (52)10.1管理目标 (52)10.2 环境及文明施工管理措施 (52)11 季节性施工措施 (55)11.1 雨季施工措施 (55)1 编制说明1.1 编制原则本施工组织设计编制遵循以下原则:1.1.1 保证质量重点、统筹工期安排,遵守施工合同。
1.1.2 依据工程内容,认真贯彻国家对工程建设的各项方针和政策,严格执行工程建设程序;遵循建筑施工工艺及其技术规律,科学地安排施工程序,合理组织施工,确保各项施工紧密衔接,加快施工进度,缩短工期。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 煤业有限公司筒仓及栈桥工程施工 投标施工组织设计 2 目 录 1.编制依据 .............................................................. 4 1.1 招标文件 ......................................................... 4 1.2工程施工图纸 ..................................................... 4 1.3主要规范、规程 ................................................... 4 1.4主要法规 ......................................................... 5 2.工程概况 .............................................................. 6 3.施工部署 .............................................................. 7 3.1组织机构 ......................................................... 7 3.2主要岗位职责划分 ................................................. 7 3.3工程目标 ........................................................ 11 3.4施工部署原则 .................................................... 11 3.5任务划分 ........................................................ 12 3.6施工进度计划 .................................................... 12 3.7验收安排 ........................................................ 12 3.8施工组织协调 .................................................... 13 4.施工准备 ............................................................. 14 4.1施工准备工作 .................................................... 14 4.2各种资源需用量计划 .............................................. 16 5.施工现场总平面图 ..................................................... 17 5.1施工现场布臵原则 ................................................ 17 6.主要施工方法 ......................................................... 18 6.1施工流水段划分 .................................................. 18 6.2大型机械的选择 .................................................. 18 6.3测量放线 ........................................................ 18 6.4 钢筋工程 ........................................................ 19 6.5 模板工程 ........................................................ 25 6.6 混凝土工程 ...................................................... 27 6.7 脚手架工程 ...................................................... 33 6.8抹灰工程 ........................................................ 34 3
6.9装修装饰工程 .................................................... 34 7.主要施工管理措施 ..................................................... 36 7.1质量保证措施 .................................................... 36 7.2 工期保证的措施 .................................................. 43 7.3 技术管理措施 .................................................... 45 7.4 安全生产管理措施 ................................................ 45 7.5 消防、保卫措施 .................................................. 52 7.6 环境保护和卫生管理措施 ..................................... 53 7.7 现场文明施工管理措施 ............................................ 55 7.8 节约材料、降低成本的措施 ........................................ 56 7.9 成品保护措施 .................................................... 57 7.10季节性施工 ..................................................... 60 8.主要技术经济指标 .................................................... 63 9.服务 ................................................................ 64 9.1工程回访 ........................................................ 64 9.2保修期限及范围 .................................................. 64 9.3工程保修的实施 .................................................. 65 4 1.编制依据 1.1 招标文件 煤业有限公司筒仓及栈桥工程招标文件。 5
1.2工程施工图纸 1.3主要规范、规程 类别 名 称 编 号 备注 国家 《地下工程防水技术规范》 GB 国家 《建筑地基基础工程施工质量验收规范》 GB 国家 《砌体工程施工质量验收规范》 GB 国家 《混凝土结构工程施工质量验收规范》 GB 国家 《钢结构工程施工质量验收规范》 GB 国家 《屋面工程质量验收规范》 GB 国家 《地下防水程施工质量验收规范》 GB 国家 《建筑地面工程施工质量验收规范》 GB 国家 《建筑装饰装修工程质量验收规范》 GB 国家 《建筑工程施工质量验收统一标准》 GB 国家 《建筑电气工程施工质量验收规范》 GB 国家 《煤矿井巷工程质量验收规范》 GB 国家 《煤矿井巷工程质量检验评定标准》 MT 国家 《建筑施工安全检查标准》 JGJ 国家 《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130—2011 国家 《施工现场临时用电安全技术规范》 JGJ 国家 建筑工程冬期施工规程 JGJT 国家 《建设工程文件归档整理规范》 GBT 国家 《建筑桩基检测技术规范》 JGJ 6
1.4主要法规 类 别 名 称 编 号
国 家
《中华人民共和国合同法》 1999年3月15日第九次全国人民代表大会第二次会议通过
《中华人民共和国建筑法》 中华人民共和国主席令第91号令
《中华人民共和国计量法》 中华人民共和国主席令第28号令
《中华人民共和国环境保护法》
《建设工程质量管理条例》 中华人民共和国国务院第279号令
行 业
《中华人民共和国消防条例实施细则》 公安部1987年3月16日发布
《房屋建筑工程质量保修书》 建设部和国家工商局(2000)185号 7
2.工程概况 序号 项 目 内 容 1 工程名称 煤业有限公司筒仓及栈桥工程 2 工程地址 3 招标人 煤业有限公司
4 招标代理单位
5 工期 10个月
6 招标范围
基础工程(包括打桩、回填)、主体工程及其他辅助工程
(照明、采暖给排水、洒水系统、除尘设施、防雷)施工 7 承包方式 包工包料
