1-8米小桥开工报告
小桥开工报告

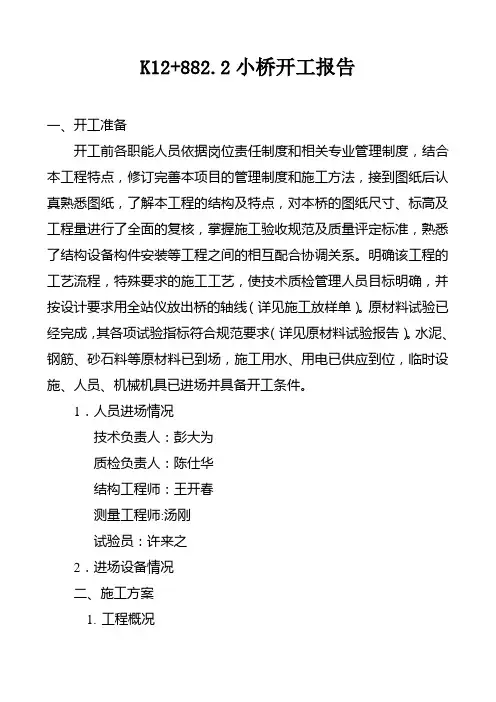

K12+882.2小桥开工报告一、开工准备开工前各职能人员依据岗位责任制度和相关专业管理制度,结合本工程特点,修订完善本项目的管理制度和施工方法,接到图纸后认真熟悉图纸,了解本工程的结构及特点,对本桥的图纸尺寸、标高及工程量进行了全面的复核,掌握施工验收规范及质量评定标准,熟悉了结构设备构件安装等工程之间的相互配合协调关系。
明确该工程的工艺流程,特殊要求的施工工艺,使技术质检管理人员目标明确,并按设计要求用全站仪放出桥的轴线(详见施工放样单)。
原材料试验已经完成,其各项试验指标符合规范要求(详见原材料试验报告)。
水泥、钢筋、砂石料等原材料已到场,施工用水、用电已供应到位,临时设施、人员、机械机具已进场并具备开工条件。
1.人员进场情况技术负责人:彭大为质检负责人:陈仕华结构工程师:王开春测量工程师:汤刚试验员:许来之2.进场设备情况二、施工方案1.工程概况该桥为1—10M小桥,斜交60º,位于原桥址。
原桥为两跨4M小桥,跨越一条8M宽的水渠,常年有急流水,需做引排水。
该桥两侧另有排水工程,施工场面狭窄。
2.施工规划(1)延布雅台原桥外侧做一排水渠,机械开挖宽5M,排水渠一侧利用原桥墩,一侧铺以钢模,可防止排水渠被水冲垮,在进出水口15M外各设一围堰,用编织带装土防护,抽干围堰内积水,形成工作基坑面。
(2)先做和田台桥墩,再利用原桥中墩做子围堰,形成工作基坑,再做布雅台桥墩。
盖板统一在K20处予制厂予制。
3.具体施工工艺。
(1)主要施工工序A、放出桥轴线:按规范要求先机械开挖,接近设计标高时用人工清理修挖。
在开挖过程中保持良好的排水,如有地下水时保证基底排水良好,应沿开挖线每侧加宽1m,并在基底一侧挖引水沟将地下水引至基坑一角用水泵排出。
土质基坑挖至设计标高后,不得常时间暴露,扰动或受水浸泡,防止各种因素削弱地基承载力,要及时报请监理工程师检测,基底承载力必须符合规范和设计要求,如不符合要求时要按监理工程师指示进行处理。
小桥梁开工报告

省道海林至亚布力公路海长段A1合同段小桥施工计划在2014年3月20日进行。
我标段小桥施工的各项准备工作已经完成。
具体安排如下。
一.工程概况:省道海林至亚布力公路海林至长汀段改扩建工程第A1合同段,起讫桩号为K0+000—K16+780,路线全长16.7km,其中小桥七座分别是。
K1+738 吉星小桥桥长17.54mK3+066 秦家小桥桥长27.54mK3+269 秦家提灌渠工程跨线桥桥长27.54mK5+946 永安桥桥长17.54mK11+185.6 石东桥桥长20.54mK12+989 石河桥桥长37.54mK14+200 石厂桥桥长27.54m技术标准公路等级:一级公路设计洪水频率:路基、桥梁及涵洞1/100桥涵汽车荷载:一级公路一级、城市主干路B级桥涵设计安全等级:一级二.施工组织:根据工期和工程性质的要求,本着保质量、保工期、保安全和保效益的原则,组建本合同项目经理部。
项目经理由公司法人全权授权负责本合同的执行和管理。
组织机构根据工期和工程性质的要求,本着保质量、保工期、保安全和保效益的原则,组建本合同项目经理部。
我们将按标书提供的人员迅速进驻工地。
为承建本合同工程而组建的本标段项目经理部,负责履行本合同生产指挥、施工管理及协调联络工作,按期优质建成本标段全部工程。
项目经理部领导班子由九人组成,即项目经理1人、项目书记1人、项目副经理6人,总工程师1人。
业务部门设物资供应部、机械设备部、安全部、综合部、财务部、工程技术部、质检部等职能部门。
其中工程技术部及质检部又下设测量及试验室来完成其部门职能,具体各部门职责如下:工程技术部:负责技术、质量管理,制订施工方案并组织实施。
下设测量和试验室,测量队负责测量控制,主要工程部位的施工测量监控,监督、指导各施工队的测量工作,试验室负责试验的检验、监测、管理及指导工作。
质检部:负责质量检查、质量监督,处理质量问题。
试验室负责提供施工所需的各项数据,并对施工质量进行检验。
桥梁开工报告详解

桥梁开工报告详解
一、基本情况
1、项目名称:桥梁建设项目
2、批准文号:XXXX号
3、项目总投资:5亿元
4、项目地点:XX省XX市XX县
5、建设内容:建设一座桥梁
6、建设规模:桥长400m,桥宽15m
7、施工期限:12个月
二、施工进度
1、准备工作
(1)招投标
XXXX年XX月,我公司招标XXX项目施工完成,根据中标公司技术、经济实力,获得了中标资格。
(2)施工图审查
XXXX年XX月,我公司向XX单位提交了施工图,并获得审查通过。
(3)准备施工条件
XXXX年XX月,我公司准备施工条件,包括规划设计文件的审查,施工计划的编制,市政设施安装设计,道路安全防护设计,环境保护设施的设计等。
2、开工仪式
XXXX年XX月XX日,XX省XX市XX县桥梁施工项目开工仪式在XX县举行。
当日,国家交通部、省政府、市政府及县政府相关负责人出席开工仪式,开工仪式由XX市XX县政府领导主持,XX市XX县政府及我公司负责人致辞,现场还召集了部分施工人员共同参加了开工仪式。
3、施工准备
XXXX年XX月,施工队伍开始组建,根据工程规模和施工要求,我公司组建了由多位资深施工工程师和技术人员组成的专家组,并邀请多家具备相应资质的施工企业参。
桥梁总体分部开工报告详解

桥梁总体分部开工报告详解一、前言二、报告内容1.项目背景与目标:对于桥梁项目的背景、目标和规划进行简要介绍,明确项目的重要性和目标。
同时,还可以包括项目的重大难点和问题,以引起相关人员的注意。
2.施工进度计划:提供详细的施工进度计划,包括主要工作节点和完成时间。
这有助于项目参与人员了解项目的进展和时间安排,提前做好准备并协调工作。
3.施工组织设计:介绍项目的施工组织设计,包括施工队伍的配置和职责分工,物资和设备的采购和使用安排等。
明确责任分工和工作流程,确保项目的顺利进行。
4.安全管理措施:说明项目的安全管理措施,包括对施工人员的培训和教育、施工现场的安全设施和管理要求等。
重点强调对高风险工作的安全控制措施,确保施工过程中没有事故发生。
5.质量控制措施:介绍项目的质量控制措施,包括对施工工艺和质量标准的要求,以及对材料和设备的检验和验收要求等。
强调施工过程中的质量管理和监控措施,确保施工质量达到项目要求。
6.环境保护措施:说明项目的环境保护措施,包括对施工现场的污染控制要求、环境监测和治理要求等。
重点强调施工过程中的环境保护责任和措施,确保项目对环境的影响最小化。
7.合同管理要求:提供与承包商签订的合同管理要求,包括支付方式、合同履行时间和义务等。
明确合同条款和双方的权责,保证项目的合法合规进行。
8.沟通和协调要求:强调项目各参与方之间的沟通和协调要求,包括项目负责人和相关参与人员之间的沟通和协作,以及项目与外部机构和单位之间的协调和沟通。
确保项目各方能够积极配合,共同推进项目的开展。
三、重要性1.确保项目的顺利进行:桥梁总体分部开工报告能够提前确定项目的目标和计划,并明确工作的责任和流程,确保项目能够按计划顺利进行,避免因为沟通和协调不畅造成的延误和问题。
2.提高参与人员的认知和理解:通过开工报告的详细说明,参与人员可以更加了解项目的背景和目标,明确工作的重点和重要性,从而在后续工作中更有针对性地进行工作,提高工作效率和质量。
施工企业开工报告范本

施工企业开工报告范本一、项目概述本报告是XX施工企业针对项目名称进行施工开工的报告。
该项目位于XX地区,占地面积XX平方米,总建筑面积XX平方米。
项目内容包括XX建筑工程的施工,预计完工时间为XX年XX月。
二、施工准备情况1.施工人员本项目施工所需人员已全部到位,总共有XX名施工人员,其中包括工程师、技术员、工人等,拥有丰富的施工经验和专业技能。
2.施工设备与材料根据项目需求,我们已配备了所需的各类施工设备和材料,确保施工能够顺利进行。
目前所有设备已经运抵现场,并完成了初步的检查和组装工作。
3.工程预算和进度计划我们对项目进行了详细的工程预算和进度计划编制,确保施工的质量和进度符合要求。
预算中包括了劳务费、设备材料费等开支,进度计划中明确了各项工作的开始时间和完成时间,以及里程碑节点。
4.安全防护措施为确保施工过程中的安全性,我们已经制定了详细的安全防护措施,并进行了培训和教育,确保所有人员都能够遵守相关规定和操作规程,从而保障施工安全。
三、开工计划根据施工准备情况和项目要求,我们制定了以下开工计划:1. 进场组织:在开工前,对所有施工人员进行最新的安全教育和培训,明确工作目标和标准,保证人员安全。
2. 基础施工:按照设计要求进行地基基础工程施工,包括地面平整、基槽开挖等。
3. 主体施工:按照施工方案进行主体结构施工,包括混凝土浇筑、钢筋绑扎等。
4. 安装工程:进行设备安装、管道敷设等工作,确保各项设备能够正常运行。
5. 装饰工程:进行室内装修、装饰、粉刷等工作,提升项目整体美观性。
6. 竣工验收:在施工完成后进行竣工验收,确保施工质量符合相关标准和规定。
四、风险控制措施1. 施工过程中,我们将严格按照相关安全规定和操作规程进行操作,确保施工人员的人身安全。
2. 进行现场巡查,及时发现和处理施工过程中的安全隐患和问题。
3. 做好施工进度和施工质量的监控,及时调整工序和资源分配,确保按时完成工作任务。
工程开工报告

工程开工报告工程开工报告(通用15篇)随着社会一步步向前发展,越来越多的事务都会使用到报告,我们在写报告的时候要避免篇幅过长。
相信很多朋友都对写报告感到非常苦恼吧,下面是本店铺整理的工程开工报告,欢迎阅读,希望大家能够喜欢。
工程开工报告 1一、编制依据根据施工合同、设计图纸、技术规范以及当地实际条件编制。
二、工程概况项目位置:本分部工程位于国道218线。
三、施工前准备工作1、参与施工的技术员已熟悉了设计图纸及有关规范,掌握了施工工艺及方法。
设计图纸所给尺寸经审核无误。
已进行了施工测量和放样,水准点、导线点已复测并已加固保护,增设控制点均加设在高架塔的混凝土墩子上,测量成果资料已递交监理工程师批准。
施工现场及施工便道已放置好标志牌、警示牌,已安排洒水车进行洒水养护。
施工负责人及技术员、试验负责人及试验员、施工现场杂工、安全员等均已进场。
施工所用机械设备均已进场,设备现场待命,状况良好。
2、人员配备情况:技术总负责:施工负责人:试验负责人:试验员:质检负责人:安全员:合同计划负责人:施工人员:8人3、机械配备情况20kw发电机2台20m3自卸车5辆现代150轮式挖掘机1台4、开工前材料进场及试验情况;材料进场:木桩、三维土工网四、施工方案1、工程概括三维土工网垫植草灌是指利用活性植物并结合土工合成材料等工程材料,在坡面构建一个具有自身生长能力的防护系统,通过植物的生长对边坡进行加固的一门新技术。
根据边坡地形地貌、土质和区域气候的特点,在边坡表面覆盖一层土工合成材料并按一定的组合与间距种植多种植物。
通过植物的生长活动达到根系加筋、茎叶防冲蚀的目的,经过生态护坡技术处理,可在坡面形成茂密的植被覆盖,在表土层形成盘根错节的根系,有效抑制暴雨径流对边坡的侵蚀,增加土体的抗剪强度,减小孔隙水压力和土体自重力,从而大幅度提高边坡的稳定性和抗冲刷能力。
2、施工工艺流程及操作要点2.1施工操作要点2.1.1坡面整理与回填种植土整理坡面:清处坡面杂物,平整坡面,视边坡情况可在坡面人工开挖水平种植沟,开挖水平种植沟的目的是保水、保土,给植物生长形成一个好的局部生长环境。
桥梁开工报告详解
桥梁开工报告详解尊敬的领导:首先,我要向您详细汇报我们项目组在桥梁开工的相关情况。
经过前期的准备工作,我项目组已顺利地开始了新一座桥梁的建设工作。
1.工程背景本次建设的桥梁位于XX市主要交通干道上,此地段交通量大且道路狭窄,已经不再满足市民出行的需求。
因此,为了加强交通网络的连通性,缓解道路拥堵情况,本次桥梁项目被提上了议事日程。
2.建设目标与规模此次建设的桥梁为一座双向六车道的公路桥,全长200米,宽度达到40米。
桥梁的主要功能是连接两个交通干道,方便市民的出行,并提高城市交通运输能力。
3.前期工作准备在开工前,我们项目组进行了一系列的前期工作准备,包括项目可行性研究、设计方案的确定、环境评估和安全评估等。
我们还与相关政府部门进行了沟通,获得了桥梁建设的必要许可证和施工批准。
项目组成员都参与了相关培训,确保在施工过程中严格按照规范操作。
4.施工进展目前,我们已经完成了工程的基础施工,包括桩基深挖、浇筑桩顶梁等工作。
接下来,我们将进行桥墩的施工,并安装桥梁的主梁和桥面。
同时,我们还将进行道路的拓宽工作,以适应新桥梁的通行需求。
5.施工中的安全保障我们非常重视施工过程中的安全工作。
我们已经制定了详细的安全计划,确保施工人员的安全。
在施工现场,我们设置了严格的安全警示标志,保证施工现场的安全通行。
我们还加强了现场人员的安全教育和培训,提高了他们的安全意识。
6.质量控制为确保工程的质量,我们制定了一套严格的质量控制方案。
我们选用了符合规范的优质材料,并配备了专业的施工设备。
我们还建立了一套完善的质量检测体系,对每个施工环节进行全程质量监控,确保每一个细节都符合设计要求。
7.环保措施以上就是我们项目组在桥梁开工过程中的相关情况汇报。
我们将继续保持良好的工作态度,按照合同要求高质量地完成本次工程。
谢谢!。
工程施工开工报告模版(3篇)
第1篇一、工程概况1. 工程编号:____________________2. 承包单位:____________________3. 工程名称:____________________4. 建筑执照号码:____________________5. 工程造价:____________________6. 计划开工日期:____________________7. 预定竣工日期:____________________8. 建筑面积:____________________9. 工程层次及结构:____________________10. 工程地点:____________________二、技术资料1. 施工图纸是否到齐:____________________尚缺哪些图纸:____________________2. 是否有技术设计书:____________________3. 图纸是否审查:____________________主要问题:____________________是否解决:____________________三、施工准备1. 施工单位用水情况:____________________2. 施工单位用电情况:____________________3. 施工组织设计是否作好:____________________4. 材料到场情况:____________________5. 施工人员安排情况:____________________6. 机具设备情况:____________________四、安全措施1. 施工现场安全防护措施:____________________2. 施工人员安全教育及培训:____________________3. 施工现场应急救援预案:____________________4. 施工现场环境保护措施:____________________五、质量保证措施1. 施工质量控制标准:____________________2. 施工质量检验及验收程序:____________________3. 施工过程中质量监控措施:____________________4. 施工过程中质量事故处理措施:____________________六、进度安排1. 施工进度计划:____________________2. 施工过程中进度监控措施:____________________3. 施工过程中进度调整措施:____________________七、合同履行及付款方式1. 合同履行情况:____________________2. 付款方式:____________________3. 付款进度安排:____________________八、其他事项1. 施工过程中可能遇到的问题及应对措施:____________________2. 施工过程中需要协调解决的问题:____________________3. 施工过程中需要报批的手续及材料:____________________九、项目经理部及人员情况1. 项目经理部人员名单:____________________2. 人员资质证书:____________________3. 人员培训及考核情况:____________________十、附件1. 施工组织设计2. 施工图纸3. 合同4. 人员资质证书5. 其他相关材料项目经理签名:____________________日期:____________________注:以上模版仅供参考,具体内容可根据实际情况进行修改。
道路开工报告范本(3篇)
第1篇一、项目概况项目名称:XX道路工程项目地点:XX市XX区项目业主:XX市XX区住房和城乡建设局项目负责人:XX项目合同金额:人民币XX万元项目工期:XX个月二、项目背景随着我国城市化进程的加快,城市交通需求日益增长,道路建设成为城市发展的重要基础设施。
为了缓解城市交通压力,提高城市交通效率,XX市XX区决定建设一条新的道路。
本项目旨在解决XX区域交通拥堵问题,改善居民出行条件,提升城市形象。
三、项目设计1. 道路等级:城市主干路2. 道路红线宽度:XX米3. 道路设计速度:XX公里/小时4. 道路横断面布置:采用四幅路形式,两侧各设非机动车道、人行道、绿化带,中间设机动车道。
5. 道路排水:采用雨水、污水分流制,雨水通过雨水管网排放至周边水体,污水通过污水管网排放至污水处理厂。
6. 道路照明:采用高杆灯、庭院灯相结合的方式,确保道路照明充足。
7. 道路绿化:采用乔、灌、草相结合的绿化方式,提高道路景观效果。
四、项目施工1. 施工单位:XX Construction Co., Ltd.2. 施工项目经理:XX3. 施工现场管理:(1)施工现场布置:按照国家相关法律法规和施工规范要求,合理布置施工现场,确保施工安全、文明、有序。
(2)施工人员管理:加强对施工人员的安全教育和培训,提高施工人员的安全意识和操作技能。
(3)施工材料管理:严格按照设计要求和质量标准,选用合格的施工材料,确保工程质量。
4. 施工进度安排:(1)前期准备阶段:完成施工图纸会审、施工组织设计编制、施工许可证办理等工作。
(2)基础工程阶段:进行道路路基、排水、照明、绿化等基础设施施工。
(3)路面工程阶段:进行路面基层、面层施工,确保路面平整、坚实。
(4)附属工程阶段:完成道路两侧的绿化、照明、交通设施等附属工程施工。
五、项目质量控制1. 施工单位严格按照设计要求和施工规范进行施工,确保工程质量。
2. 施工过程中,加强质量检查和验收,对不合格的工程及时整改。
8米小桥现浇板上部施工方案-K110+
分项工程开工报告施工单位:包头市公路工程股份有限公司合同号:YMTJ-01 监理单位:太原市华宝通工程监理有限公司编号:监管—007分项工程施工组织设计报审表施工单位:包头市公路工程股份有限公司合同号:YMTJ-01 监理单位:太原市华宝通工程监理有限公司编号:监管—005施工放样报验单施工单位:包头市公路工程股份有限公司合同号: YMTJ-01 监理单位:太原市华宝通工程监理有限公司编号:监管-008建筑材料报验单施工单位:包头市公路工程股份有限公司合同号:YMTJ-01 第页共页监理单位:太原市华宝通工程监理有限公司编号:监管—010a . .. . . ..进场设备报验单施工单位:包头市公路工程股份有限公司合同号:第页共页监理单位:太原市华宝通工程监理有限公司编号:监管—009a . .. . . ..目录一、编制依据 (2)二、工程概况 (2)三、施工组织人员配置 (2)四、现浇混凝土板施工方案 (2)1现浇面板施工工艺框图 (2)2地基处理 (3)3支架安装 (3)4现浇板模板安装 (4)5支架预压、沉降观测及卸载 (4)6支架预压应注意事项 (4)7支架力学验算 (5)8底模调整、侧模及挑檐底模安装 (7)9钢筋的绑扎 (7)10混凝土浇筑 (8)11混凝土养生 (9)12模板及支架拆除 (9)五、质量保证措施 (9)六、施工安全保证措施 (10)七、文明施工、环境保护措施 (13)1-8m小桥现浇板施工方案一、编制依据1、省道311线杨树坝至明登段公路工程施工图纸;2、招标文件及相关补充技术规范;3、《公路桥涵施工技术规范》、《公路工程质量检验评定》;4、《公路桥涵钢结构及木结构设计规范》(JTJ025)5、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)二、工程概况本小桥桩号为K110+561(1-8米),交角900,下部为桩基、薄壁桥台,上部构造设计采用C40现浇混凝土,现浇板厚50cm,长798cm,半幅顶宽1200cm,半幅底宽1116cm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
K237+699 1-8m米小桥施工工艺 一、工程概况 该小桥位于省道京赞公路石闫线至鹿泉县城段养护改造工程K237+699处,属新建小桥。采用整体现浇简支板体系,桥面为2%双向坡,桥面铺装为5cm中粒式沥青混凝土,7cm粗粒式沥青混凝土。轻台台顶设置板式支座和抗震锚栓,轻台基础采用扩大基础设支撑梁。换填砂砾底地基承载力不小于200Kpa,台后灰土按搭板后1m长度换至原路面。全桥采用墙式防撞护栏。该处旧有管涵为斜交,一侧接渠,该桥为正做,需改渠。 二、施工组织结构 施工负责人:孟晓博 技术主管: 王梅群 试 验 员: 王 娟 测 量 员: 李钱 质 检 员: 李志英 三、施工日期: 年 月 日—— 年 月 日 四、前期准备工作: 1、施工放样工作已完成,并得到测量监理工程师的认可。 2、对进场材料已取料检测,各项指标均满足设计及技术规范要求。 五、人员配备 除进场人员报验单配备的技术及管理人员外,另配备工人12人,并根据工程情况及时调整。 六、机械配备 各种机械设备详见进场设备报验单,实际机械配套情况将现场施工情况更合理的进行调配。 七、具体施工方案方法 (一)基底换填 1、基坑开挖前,先测量放样,用白灰撒出基础开挖尺寸。 2、机械开挖基础,至基坑底10cm后,由人工配合进行清槽找平,根据基坑状况采取一定防护措施,基坑开挖坡度以保证护坡的稳定为原则。 3、砂砾采用分层铺筑夯实,每层控制在25cm,每层夯实不小于规定沉降量。夯实采用平板振动压实机。 (二)基础施工 本桥基础设计为C25现浇混凝土,共两层,每层高度60cm ,模板采用组合模板,加固采用钢管,先用钢管把钢模用伞形扣件连成整体。然后用钢管顶钢管方法加固,50cm左右一个加固点,使用三角形上下两点加固,浇筑采用斜层分段法,从一侧浇筑至另一侧,中途不可间断。采用插入式振捣器捣固,20cm左右一棒,上下层衔接,上层砼应插入式下层20cm,保证砼振捣密实,下层砼基础浇筑成型后,应凿毛处理,保证上下两层基础连接成整体,待浇筑上层砼时,应洒1-2cm水泥浆,然后用同样方法,浇筑上层砼,基础浇筑完成后,基础与墙身相接部分凿毛,采用洒水养护,拆模后待混凝土达到70%以后,方可拆模。 (三)台身施工 本桥台身为轻力式桥台,设计标号为C25砼,首先,对台身与基础连接处凿毛,然后测量放线,报验监理工程师合格后,方可支模。模板采用组合钢模板,在台身与翼墙连接处,采用钢木结合,台身模板固定采用φ16拉杆固定,模台身内侧采用大模板,150cm×100cm,组成模板外用钢管加固,半幅施工,为使全线结构物外观一致,通道工程外露砼要用相同配合比和同一品种水泥,砼拌和采用集中拌和,每层控制在30cm,插入式振棒振捣,混凝土浇筑时要采取离折措施,当倾落高度超过2米时,应加设串筒,墙身砼浇筑要连续,不得中断,模板之间用双面胶条,防止漏水,浇筑时为了使基础与台身连接成整体,铺1-2cm水泥砂浆。施工过程中,应严格控制砼配合比及砼坍落度,不得随意调整砼配合比及水灰比。砼浇筑过程中,用12T吊车吊漏斗进行浇筑,并应设专人对模板变形进行观察,若有异常及时向工程技术负责人反映,及时采取加固措施或进行返工处理。 (四)台帽施工 台帽设计为C30钢筋砼。首先对台身进行施工放样,验其中线偏位和几何尺寸。待验收合格后,方可进行台帽施工,钢筋采用集中下料,成型后运至现场进行绑扎。钢筋尺寸符合规范要求,模板采用组合钢模板,钢模之间用双面胶条连接,防止漏浆,钢模加固用拉杆固定砼拌和集中拌和,用砼运输车运至现场。25t吊车吊漏斗下料进行浇筑,采用斜层分段法浇筑,从一侧向另一侧浇筑,施工过程中注意予埋件埋设,埋设位置准确,垫石与台帽分二次成型,垫石位置要准确,标高严格控制,垫石顶面应平整,水平而不光滑。 (五)现浇板 为保证模板的使用性能和吊装时不变形,在施工前要作好详细的模板设计,以保证使模板有足够的强度、刚度和稳定性,能可靠的承受施工过程中可能产生的各种荷载,保证结构内部的各部形状、尺寸的准确。模板采用组装钢模,用钢管加固连接成整体,安装就位,用临时支撑支牢,校正定位。端头模板要和侧模板牢固连接,认真采取支撑、加固措施,防止跑模、漏浆。 模板设置完成后进行自检,合格后报监理工程师验收进行下一道工序。钢筋的制作及绑扎严格按照技术规范及设计图纸的要求进行,钢筋应平直,无局部弯曲,成盘的钢筋和弯曲的钢筋应调直。将加工好的钢筋运到工地现场绑扎,在配置钢筋时,,应符合同一断面钢筋接头的有关规定。垫块强度、厚度应符合有关规定,能确保钢筋的保护层厚度。钢筋绑扎完成后进行自检,合格后报监理工程师验收进行下一道工序。在钢筋和模板检查合格后才可浇注混凝土,混凝土的配置要满足技术规范及设计图纸的要求外,还要满足施工的要求。 混凝土的拌合采用拌合站集中拌合,混凝土自卸车通过便道运输到浇筑位置,采用吊车配合漏斗浇筑。除在料厂进行各项试验检测外,混凝土料车到达工地现场后,应再进行塌落度检测,符合要求后,进行浇筑。 混凝土浇注应整体、连续进行,振捣密实。在浇注过程中,振捣棒在离侧摸10-20㎝振捣, 振捣间距不大于工作半径。在浇注过程中要随时检查模板、支撑是否变形,发现问题要及时采取补救措施。混凝土浇注完成后,要适时预松模板拉杆透水养生,并适时覆盖洒水养生。 浇筑时应派专人负责留置试块,并做好浇筑记录,砼试件的制作和留置应符合有关规范要求,并送标准养护室养护,到达龄期后试压。 (六)八字墙 砌筑采用挤浆法分层、分段砌筑,各砌块的砌缝应互相错开、砌缝应饱满,不得干砌、堆砌或架空。砌筑基础的第一层砌块时,直接坐浆砌筑。砌体表面与三块相邻石料相切的内切圆直径不得小于7cm,两层间的错缝不得小于8cm。及时做好砂浆试件的制作,一般座浆厚度4~5cm,挤压石块,砂浆外挤,刚好铺满整个灰缝,灰缝厚度挤到1.5~2cm左右,坐浆不能过薄;石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;砌筑时石料应大小搭配,所有石块必须大面朝下放稳,交错放置,相互咬搭,搭接紧密,尽量使石块间隙最小,选用合适的中小石块挤入砂浆,并用小钢钎插捣。根据缝隙的形状和大小,选用合适的中小石块挤入砂浆,用小锤轻轻敲击,使其全部扩入缝隙灰浆中,填满整个缝隙。所有缝隙原则上以一块石头挤入填满。挤入的小石块不要高于原砌的石块,以防妨碍上层石块的接砌,中间填挤的石块低于原砌石块,可用砂浆找平。 3、砌体表面的勾缝:浆砌片石不得超过40mm宽。施工过程中在砌体砌筑时留出2CM深的空缝。勾缝采用M10水泥砂浆,勾缝采用平凸缝。浆砌片石施工完毕加强养护工作,及时覆盖。 4、砂浆采用M7.5标号,砌筑过程中,要严格按照实验室提供的该单位工程的专项施工配合比组织施工。砂浆的拌制时,要严格按照施工配料单,原材料的使用必须与配合比一致;原材料的计量严格采用重量法计量 。施工用中粗砂必须过筛方可使用。砂浆的拌制应该具有适当的流动性和良好的和易性砂浆应随拌随用,当运输或储存过程中发生离析、泌水现象时,砌筑前应重新拌合。先到的水泥先用,严禁使用受潮、结块、过期的水泥。已经凝结的砂浆不得使用。 (七)质量安全保证措施 1、在施工中严格按自检频率进行自检,积极配合监理抽检,并接受他们的监督和建议。 2、建立健全安全生产责任制,责任落实到人,配电箱的电缆应有套管,电线进出不混乱,室外支线应架空,不得随地拖拉或绑在脚手架上。室外照明灯具距地面不得低于6m,室内距地面不应低于2—4m。施工现场及其周围的高压电线,变压器等应有醒目的安全警示标志,尤其是夜间施工时,更应采取措施防止出现电击事故。 (八)环境保护和文明施工 1、施工当中的废弃物不乱抛乱弃,外运至合适地点处理。 2、各种材料码房堆放,钢筋按不同规格型号分类堆放,并做到下垫上盖,并安插指示牌。 3、工区内道路畅通、平坦、整洁,场地平整不积水。 (九)质量控制目标与检测方法
小桥的总体质量控制目标是:位置准确,各部位砼强度、桥长和跨径符合设计要求,外露砼线型直顺、表面平整,蜂窝麻面面积不超过全面积1%。 各工序质量检测控制标准及检测方法: 基坑开挖检查项目
项次 检查内容 规定值或 允许偏差 检测方法和频率 1 平面周围位置(MM) ±50 全站仪测量纵横各2点 2 基底标高(MM) ±50 用水准仪测量8点 3 基坑尺寸(MM) 不小于设计 用尺量 扩大基础实测项目 项次 检查项目 规定值或允许偏差 检查方法和频率 1 混凝土强度(MPA) 在合格标准内 按附录D检查
2 尺寸(MM) ±50 尺量:长、宽、高检查各2处 3 顶面高程(MM) ±30 水准仪:检查5处
4 轴线偏位(MM) 25 全站仪或经纬仪:纵、横各测量2点 台身检查项目
项次 检查内容 规定值或 允许偏差 检测方法和频率 1 混凝土强度(MPA) 在合格标准内 按附录D检查 2 断面尺寸(MM) ±50 用尺量3个断面 3 竖直度或斜度(MM) 0.3%H且不大于20 用垂线测量2点 4 顶面标高(MM) ±10 用水准仪测量3处
5 轴线偏位(MM) 10 全站仪测量纵横各2点 6 大平整度(MM) 5 用2M直尺检测6点/面 7 预埋件位置(MM) 10 用尺量(全部)
