施工进度控制性计划表_secret
施工进度控制性计划表
工程名称:**镇主干道A延长线2号高边坡(WS0215)防护工程
序号 分部分项
工程名称 单位 数量 第一个月 第二个月
2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30
01 施工准备 天 2
02 机械土石方 M3 9760
03 人工刷坡 M2 6000
04 脚手架搭设 M2 6000
05 锚杆钻孔 M 1388
06 锚杆钢筋制安 M 1388
07 锚孔灌浆 M3 40
08 喷砼护面 M2 6000
09 坡脚土方清理 M3 368
10 浆砌条石坡脚 M3 529
11 排水沟土石方 M3 750
12 排水沟砌条石 M3 137
13 截流沟土石方 M3 555
14 截流沟砌条石 M3 128
15 沙浆抹面 天 408
16 其它
注:开工时间以监理下达的开工令时间为准。
施工进度计划表(横道图)Excel版

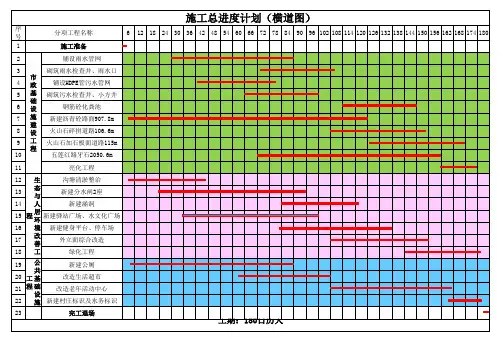

序号612182430364248546066727884909610210811412012613213814415015616216817418012铺设雨水管网3砌筑雨水检查井、雨水口4铺设HDPE管污水管网5砌筑污水检查井、小方井6钢筋砼化粪池7新建沥青砼路面907.8m8火山石碎拼道路106.6m9火山石加石板面道路115m10五莲红路牙石2050.6m11亮化工程12沟塘清淤整治13新建分水闸2座14新建涵洞15新建驿站广场、水文化广场16新建健身平台、停车场17外立面综合改造18绿化工程19新建公厕20改造生活超市21改造老年活动中心22新建村庄标识及水务标识23完工退场施工总进度计划(横道图)
工期:180日历天生态与人居环境改善工程分项工程名称施工准备市政基础设施建设工程公共基础设施工程
施工进度计划表(简单易修改)
附1:网架工程施工进度计划
施工进度
分项名称 总工期55日历天
3 6 9 12 15 18 21 24 27 30 33 36 39 42 45 48 51 53 56 59 52 65
1 图纸深化
2 加工制作
3 现场安装
4 檩条玻璃龙骨
5 防火涂料
6 屋面板安装
7 玻璃加工安装
8 细部构造
9 竣工清理
备注: 本工程施工总工期安排55个日历天。
(建筑工程管理)大丽铁路w标工程施工组织计划secret
(建筑工程管理)大丽铁路w标工程施工组织计划secret
工程施工组织计划
1.总体施工组织布置及规划
1.1.工程概况
1.1.1.工程范围
大理至丽江铁路位于云南省西北部,南起广大铁路大理东站,向北经上关、西邑、鹤庆至丽江。本标段为大理—丽江铁路项目W6合同段,位于大理州境内,标段线路自DK61+850至DK69+500,线路长度7.721km。
1.1.2.主要工程数量
主要工程数量表
工程项目 单位 数量 备注
区间路基土石方 断面方 5400
站场土石方 断面方 50048
路基附属工程 km 7.721
中桥 米/座 52.46/1
涵洞 横延米/座 44.67/2 钢筋砼盖板箱涵
隧道 延长米/座 7400.000/2
1.1.3.工程自然条件
1.1.3.1.地形地貌
全线位于云贵高原边缘与横断山脉交接的大理地区,地势东高西低,北高南低,山脉和水系多呈南北向展布。属溶蚀、剥蚀构造中山、低中山地貌。区内海拔高程1800~2786m,相对高差一般470~700m,最大达986m。
1.1.3.2.气象
本段为中亚热带湿润区,属于冬干夏湿的高原季风气候。沿线降雨时间大部分集中在5~10月,尤以7~8月最为集中,每年10月下旬至次年5月为干风季节。无冻土层,历年平均霜降冻期71.5天。 1.1.3.3.水文
线路穿越河流均属澜沧江、金沙江水系,众多的山间沟槽为季节性水流,水量受季节控制,雨季水量猛涨且浑浊,旱季水少且清澈,水流部分用于农田灌溉。地表水主要接受大气降雨及地下水的补给。
1.1.3.4.地震动参数
本标地震动峰值加速度为0.2g。
1.1.3.5.地质构造
线路位于青藏、滇缅、印尼巨型“歹”字型构造体系东支中段与三江经向构造体系复合部位,NNW向构造和SN向构造带为主体构造骨架。线路所在的滇西北新构造运动十分强烈,且具明显的继承性。印度板块在渐新世~中新世完成在雅鲁藏布江缝合带的拼合和西亚利克A型俯冲带形成后,仍在向北运动,全区仍作整体抬升、斜掀和差异性的上升运动。主要表现为高原的隆升、活动构造、地热显示等。测区构造复杂,断裂、褶皱发育,致使岩体节理发育、破碎。
工程施工进度计划表
可编辑word文档 工程施工进度计划表
工期:180天
日 期
分项工程名称 2018年
首月 第二月 第三月 第四月 第五月 第六月
1-10 11-20 21-30 1-10 11-20 21-30 1-10 11-20 21-30 1-10 11-20 21-30 1-10 11-20 21-30 1-10 11-20 21-30
灌排水渠道工程
机耕路工程
土方工程
砌石工程
混凝土工程
新建田间路
维修田间路
钢筋工程
农田防护
竣工清理
[此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好]
(完整版)施工进度计划表横道图
施工进度计划表横道图
序号 主要工序项目
5月 6月 7月 8月
5 10 15 20 25 30 5 10 15 20 25 30 5 10 15 20 25 30 5 10
1 施工准备
2 沟槽开挖
3 管道基础
4 管道铺设
5 管井施工
6 闭水试验
7 砼带状基础施工
8 管道回填
9 路面修复
10 清理验收
建筑工程施工资料表格填写说明_secret
建筑工程施工资料表格填写说明_secret
填写说明
1、工程概况表:
A、工程概况表是对工程基本情况的简要描述,应包括单位工程的一般情况、构造特征、机电系统等。
B、“一般情况”栏:工程名称、建筑用途、建筑地点、建设单位、监理单位、施工单位、建筑面积、结构类型和建筑层数等。“构造特征”栏:地基与基础、柱、内外墙、梁、板、楼盖、内外墙装饰、楼地面装饰、屋面构造、防火设备等。“机电系统”栏:工程所含机电各系统名称。“其它”栏:指特殊需要说明的内容,如新技术、新工艺、新材料等。表格中各栏目填写可参照图纸设计说明
2、工程质量事故报告:
凡工程发生重大质量事故,其中发生事故时间就记城年、月、日、时、分;估计造成损失,指因质量事矿导致的返工、加固等费用,包括人工费、材料费和管理费;事故情况,包括倒塌情况(整体倒塌或局部倒塌的部位)、损失情况(伤亡认定、损失程度、倒塌面积等);事故原因,包括设计原因(计算错误、构造不合理等)、施工原因(施工粗制滥造、材料、构配件或设备质量低劣等)、设计与施工的共同问题、不可抗力等;处理意见,包括现场处理情况、设计和施工的技术措施、主要责任及处理结果。
3、单位(子单位)工程质量竣工验收记录:
A、单位工程完工,施工单位组织自检合格后,应报请监理单位进行工程验收,通过后向建设单位提交工程竣工报告并填写《单位(子单位)工程质量竣工验收记录》。建设单位应组织设计单位、监理单位、施工单位等进行工程质量竣工验收,验收记录上各单位必须签字并回盖公章。
C、《单位(子单位)工程质量竣工验收记录》应由施工单位填写,验收结论由监理单位填写,综合验收结论应由参加验收各方共同商定,并由建设单位填写,主要对工程质量是否符合设计和规范要求及总体质量水平作出评价。
4、室内环境检测报告:
A、民用建筑工程室内装饰装修工程应按照现行国家规范要求,在工程完工至少7天以后,工程交付使用前对室内环境进行质量验收;
商业建筑进度工期计划
竭诚为您提供优质文档/双击可除
商业建筑进度工期计划
篇一:商业大厦施工进度计划及工期保证措施_secret
第七章进度计划与工期保证措施第一节主要里程碑计划
1.主要里程碑计划
XX大厦工程总承包工程标书工期为不超过990天(33个月),此工期已包括国家法定节假日、劳工假期及大运会期间的停工指令。工程计划开工时间为20XX年04月深圳XX大厦工程施工主要里程碑计划
业主主要分包工程计划安排
第二节施工总进度计划
1.施工总进度计划(详见附图)
1)XX大厦工程施工总进度网络图2)XX大厦工程施工总进度横道图
2.施工进度计划由项目工程部计划统计工程师负责编制,工程部经理和项目副经理(施工经理)审核,项目经理批准报业主审核;
项目工程部负责将批准后的进度计划下发至项目各部门、施工队、车间、分包方和项目副经理等有关单位和人员,由项目副经理(施工经理)、工程部经理负责组织落实进度计划;
施工进度计划应依据合同工期、施工部署和主要工程施工方案等编制,编制过程中工程部计划统计工程师应征求各相关部门单位的意见; 竭诚为您提供优质文档/双击可除
为保证总进度计划的实现,应编制各项资源需求计划,必要时还应编制周进度计划、专项计划、关键控制点计划等。
3.工程总目标与阶段目标
本项目将采用四级进度计划进行控制与管理,必要的部位将在四级计划的基础上编制五级以上的更详尽的实施进度计划。四级计划分别是
一级进度计划——里程碑进度计划。此计划由项目公司与业主安排确定。二级进度计划——施工总承包联合体编制的指导性计划,及各段总进度计划合并的总控制性计划。此计划根据各分包商在里程碑计划控制下编制、上报并经协调的施工总进度计划的基础上形成的,经确认后为整个工程的控制性目标计划。
映各分包商对所承包的项目内容的总体安排。
四级进度计划——根据详细施工总进度计划编制的现场作业实施计划。此计划有承包商在三级计划的基础上根据开工时间的前后,逐渐细化而来。是对三级计划的进一步分解,作为作业实施与现场进度协调的依据。
施工进度计划表(简单易修改) 2
附1:网架工程施工进度计划
施工进度
分项名称 总工期55日历天
3 6 9 12 15 18 21 24 27 30 33 36 39 42 45 48 51 53 56 59 52 65
1 图纸深化
2 加工制作
3 现场安装
4 檩条玻璃龙骨
5 防火涂料
6 屋面板安装
7 玻璃加工安装
8 细部构造
9 竣工清理
备注: 本工程施工总工期安排55个日历天。
(注:文档可能无法思考全面,请浏览后下载,供参考。可复制、编制,期待你的好评与关注)
建筑施工进度计划表简单版
建筑施工进度计划表简单版
英文回答:
Construction Progress Schedule Template (Simplified)。
The purpose of a construction progress schedule is to
provide a detailed plan for the execution of a construction
project. It outlines the tasks, milestones, and
dependencies involved in the project, and assigns them to a
specific timeframe. A simplified construction progress
schedule can be created using a variety of tools, including
spreadsheets, project management software, and online
scheduling tools.
The following steps can be used to create a simplified
construction progress schedule:
1. Identify project tasks and milestones. The first
step is to identify all of the tasks and milestones that
need to be completed in order to complete the project. This can be done by breaking down the project into smaller, more
