中建三局项目管理办法63

项目管理单位检查考核评分汇总表(表1) 施工单位 检查时间 检查人 序号 检 评 项 目 标准分 检 查 结 果

单 项 得 分 折合标准得分 1 单位组织管理 10 2 合同管理 10 3 安全控制 15 4 质量控制 10 5 工期控制 6 6 成本控制 15 7 技术管理 7 8 劳务管理 8 9 材料管理 7 10 机械设备管理 7 11 信息管理 5 合 计 100 项目管理单位检查考核评分表(表1—1) “组织管理”分项表

序号 检评项目 标准分 检 查 内 容 评 分 标 准 得分

1 管理和技术人才数据库建立 25 10 数据库的建立 未建立数据库的,本项不得分; 15 数据库的维护 信息不全面;信息不真实;未及时进行维护的,每发现一项扣5分。

2 经理部 的组建 及解散 30 8 项目经理部审批 项目经理部未按权限进行审批的,每发现一个扣5分;项目经理部审批不及时的,每发现1全扣3分。

12 项目班子和管理人员的配备 项目经理的资质等级与项目规模不符的;不合格项目经理仍在担任项目经理职务的;项目经理兼任2个以上项目的项目经理的;项目主要管理人员未按要求配备,以上每发现1人扣5分。 10 项目经理部的解散 每有1个项目经理部未及时解散的,扣10分;

3 项目管理人员培训 15 7 培训计划 没有制订项目人员培训计划的,扣7分。 8 人员培训 未按计划或上级规定组织人员培训的,扣8分。

4 项目经理绩效管理 30 10 项目经理工作档案 未按规定建立项目经理工作档案的,每少1人

20 项目经理等级评定 未项目经理进行等级评定的,本表不得分; 合 计 100 项目管理单位检查考核评分表(表1—2) “合同管理”分项表

序号 检评项目 标准分 检 查 内 容 评 分 标 准 得分

1 工程合同管理部门职责 20 5 合同管理制度 无合同管理制度扣5分,制度不完善每项扣1分 5 合同文本及各类合同台帐管理 未保存所有合同文本和相关合同文件扣5分,各类合同管理台帐与统计报表不齐全扣3分

5 项目合同管理 无合同交底纪录或签字不齐全扣3分,主要合同承办人员对合同条款不熟悉扣2分 5 合同管理情况的监督、检查 未监督、检查各项目合同履行及管理情况扣5分

2 合同评审 30 7 工程信息评估及招标书评审 未对工程信息进行评估扣除5分、未对招标书进行了评审扣5分

8 投标书及投标报价文件评审 未对投标书进行评审扣5分,未对投标报价文件进行了评审扣5分 10 合同评审 未对即将签订的合同进行了评审扣10分 5 合同评审纪录及存档 合同评审纪录未及时存档、资料不完备扣除5分

3 合同履约及工程索赔、工程预结算 30 8 合同执行情况的监督、检查 每月未对各项目合同执行情况进行检查,并有纪录扣8分 7 月成本核算的检查、核准 未按月检查、核准各项目月成本核算的资料扣7分

10 合同管理 未对施工合同进行动态管理扣10分,未收集、整理、分析合同履行中的信息,并合理、及时地调整合同,每发现一处扣5分

5 索赔资料 未及时督促各项目及时编制索赔资料,送建设方审核扣10分

全额承 包合同 20 5 全额承包合同的签订 每发现一个项目未及时签订全额承包合同的扣2分

15 全额承包兑现 每发现一个项目未及时审计、兑现的扣5分 合计 100 项目管理单位检查考核评分表(表1-3) “安全控制”分项表 序号 检评项目 标准分 检查内容 评 分 标 准 得分

1 安全生产 体系 30 10 安全生产保证体系 未建立安全生产保证体系扣10分,体系不全扣3-5分;体系没有正常运转的扣3-5分;未建立安全管理垂直领导体系的扣5分 10 安全生产责任 未制定安全目标扣5分;无安全责任划分或安全责任目标未分解扣3分,安全生产责任不明确扣1-2分 10 机构人员 没有专门安全管理机构或专职安全管理人员扣10分,人员数量不够扣3-5分。

2 日常管理 40 5 计划 没有制订年度和阶段工作计划的扣5分,计划不符和实际扣2分,没按计划实施扣3分

15 监督检查 没有按规定进行定期检查的扣5分;公司(分公司)经理没有按规定亲自带队参加检查的扣3-5分;检查无记录扣3分;隐患整改做不到定人、定时、定措施并复查扣2-5分;对重大事故隐患整改不按要求及时完成的扣3-5分

10 安全教育活动会议 没有制订年度培训计划扣3分;主要管理人员、特种作业人员没有取证上岗,发现一人扣2分;没有组织每年一次的专职安全员和工程管理人员脱产培训扣3分;安全宣传栏不及时更新扣1分;未积极开展“安全生产月”活动扣2分;无特色安全活动扣1分;没有定期召开专题安全会议,并对安全形势进行分析,寻找对策的扣3分;主要领导不主持、参加专题安全会议的扣2分 10 安全资金投入 没有编制年度安全生产需用资金计划扣2分;没有保证安全资金专款专用的措施扣2分;安全生产投入没有单独立帐和核算扣3分;安全生产投入不符和规定或严重不足的扣2-5分;由于安全保证资金投入不足导致事故的扣5分 3 安全目标 24 10 安全事故 发生四级及以上安全事故,扣10分,发生重伤事故扣5分,发生其它安全事故扣1-3分;发生事故隐瞒不报或不按时上报的扣5-10分;安全事故未按“四不放过”原则处理扣2-5;无安全事故报表扣2分 8 现场达标 没有完成上级下达的创安全文明(样板)工地指标,每少一个项目扣2分;在当地政府组织的检查中,每出现一个不合格现场扣3分 6 考核 没有对实现目标制订考核办法扣3分,没有进行目标考核或考核不兑现扣2-4分 4 资料 6 6 安全资料 安全资料记录不齐全扣1-4分;没按规定分类整理扣2分 合计 100 项目管理单位检查考核评分表(表1—4)

“质量控制”分项表

序号 检评项目 标准分 检 查 内 容 评 分 标 准 得分

1 质保体系及制度 25 15 质保体系 无质保体系的扣15分,无质量经理的扣2分,未按制度要求配足人员的扣2分

10 管理制度及责任制 无单位内部质量、安全监理制、工程管理、检查办法、质量奖罚规定的每缺一项扣3分,质量管理人员岗位、职责不明确的每发现一处扣2分

2 计划管理 20 10 年度计划 无年度质量计划、创优计划、检查计划的每缺一项扣2分,质量目标不明确、指标未分解的扣3分,保证措施无针对性、可操作性差扣1分 10 计划的实施 计划未实施扣10分,年度无计划完成情况总结扣5分,无奖罚扣5分

3 过程控制 40 20 质量检查 未按计划对项目(分公司)质量进行检查的每少一次扣5分,检查无通报发现一次扣2分,查出的问题无处理意见(措施)、处理不及时、无复查结果、无签字每发现一处扣1分 15 质量改进 单位无月或季度质量统计、分析、改进措施的扣15分,措施不得力,改进效果不明显的扣5分 5 事故的处理 发生质量事故未按制度要求及时处理的扣5分,发生质量投诉处理不及时的每次扣2分

4 资料整理 15 10 资料的收集 单位质量管理资料收集不全、不及时扣3分,上、下级必要的质量管理资料收集不全、不及时扣2分,无质量在岗人员名册扣3分,在岗人员名册未及时更新扣2分, 5 资料的整理 资料没按要求分类整理扣3分,目录不清楚、不便于查找扣2分 合 计 100 项目管理单位检查考核评分表(表1—5) “工期控制”分项表

序号 检评项目 标准分 检 查 内 容 评 分 标 准 得分

1 计划管理 30 15 合同工期 不了解单位项目合同工期扣15分,每缺一个项目扣2分 15 形象进度 不了解单位项目形象进度扣15分,每缺一个项目扣2分

2 组织协调 50 20 生产组织 未定期召开生产会扣10分,对单位项目进度拖延未进行了解、进行原因分析扣5分,未采取有效组织措施扣5分 10 进度检查 未按计划对单位项目进度进行检查扣10分,检查无记录每缺一次扣2分 20 工程协调 对因项目原因工期拖延造成甲方告状而未及时进行协调处理的每发生一次扣10分,协调、处理不得力的一次扣5分

3 资料整理 20 10 项目进度 无项目进度报表扣10分,每少一个项目进度报表扣2分 10 检查记录 无检查记录扣5分,协调记录扣5分 合 计 100 项目管理单位检查考核评分表 (表1—6) “成本管理”分项表 序号 检评内容 标准分 评 分 标 准 得分

1 成本预测 15 ①制订了公司内部各生产要素价格数据库,成本测算有据可循;②制定总的成本控制措施、方法,及时确定项目承包范围、内容以及计划分包的工程内容,并对计划分包的内容组织招标;③根据确定的项目承包范围及时进行项目承包基数的测算,并与项目经理部签定承包责任书;④承包基数的测算遵循了“标价分离”的原则。每小项发现一处不合标准的扣3分,扣完为止。

2 成本责任制 10 ①建立了各项成本管理岗位责任制度和动态的成本管理责任体系;②公司与项目的成本管理责任状中责、权、利明确,量化指标清楚,奖罚条款合理。每小项发现一处不合标准的扣3分,扣完为止。

3 成本控制 20 ①建立了各种成本控制制度;②组织编制各个项目的施工方案,制定成本控制措施和总控制目标;③对人工费的总量、单价控制、定额控制有具体的办法和措施;④对材料采购环节、使用环节的控制有具体的办法和措施,制定了材料收、发、领、退的具体办法,并严格执行;⑤制定了机械设备内部租赁办法,项目机械设备的使用均采取内部租赁形式;⑥定期或不定期对所属项目成本控制情况进行检查,并有书面的检查记录及整改意见。每小项发现一处不合标准的扣3分,扣完为止。

4 成本核算 15 ①公司内部项目成本核算口径一致,收入与成本费用的核算方法规范统一;②按月对所属项目进行完全成本核算与分析;③各项成本费用台帐健全,记录及时、清晰、正确;④收入的确认依据充分,成本、费用的计算、归集与分配正确;⑤定期进行各类盘点工作;⑥遵守成本开支范围和财经纪律;⑦按时编制成本报表及其他会计报表。每小项发现一处不合标准的扣3分,扣完为止。

5 成本分析与考核 15 ①建立了公司内部成本分析和经济活动分析制度,至少每季度进行一次经济活动分析;②成本分析和经济活动分析做到了量、价分离分析,发现了问题,制定了措施;③定期和不定期对项目成本管理情况进行考核,有考核结果和奖罚意见,并予以落实;④奖罚兑现贯彻了收入与效益挂钩的原则;⑤成本分析与经济活动分析及考核均有书面资料,保存完整。每小项发现一处不合标准的扣3分,扣完为止。

6 资金与效益 20 ①严格执行资金集中管理,项目资金使用实行备用金制,没有发现未经批准,项目单独开户的情况;②按月编制财务收支计划,及时办理工程进度款结算与回收;③以货币资金及时、足额完成上交任务;④分包单位工程款及民建队人工费的支付比率不超过工程款回收率;⑤项目奖金的审批严格执行收入与效益挂钩的原则,当期亏损的项目不得批核奖金;⑦公司内没有出现亏损项目;每小项发现一处不合标准的扣3分,扣完为止。⑦每有一个亏损项目扣5分。

合集下载

[精品]2017年中建三局项目信息管理办法

[精品]2017年中建三局项目信息管理办法

中建三局项目信息管理办法第一章一般规定第一条项目信息管理是利用信息系统的处理功能,以工程项目为中心,将工程管理过程中(经营管理和技术管理)所发生的主要信息有序的、及时的、成批存储,以部门间信息交流为中心,以业务工作标准为切入点,采用工作流程和数据后处理技术,解决工程项目从数据采集、数据存储、数据传递、信息处理与共享到决策目标生成等环节的信息化,及时准确地以量化指标,为各级管理者提供决策依据,提高管理水平。

第二条项目信息应包括项目经理部在项目管理过程中形成的各种数据、表格、图纸、文字、音像资料等。

第三条项目经理部应当负责收集、整理、管理本项目范围内的信息。

实行总分包的项目,项目分包人应负责分包范围的信息收集整理,承包人负责汇总、整理各分包人的全部信息。

第四条项目经理部应当设项目信息管理员,使用和维护项目管理信息系统,项目信息管理员必须经具备相应资质的培训单位培训和考核合格。

第五条项目经理部要配备必要的计算机硬件和软件,建立计算机网络,运行项目管理信息系统,利用信息技术优化信息结构、存储媒介和流程,实现项目管理信息化。

第六条项目信息的录入应当按项目管理信息系统的要求随工程的进展及时整理、录入,录入的信息必须真实可靠。

第七条项目经理部应接入企业的计算机虚拟专用网络,实现施工现场远程监控、网络视频会议以及项目施工信息的自动上报。

第八条公司和分公司机关应设立有关机构并配备专业人员对施工项目的信息管理工作进行指导和管理第二章项目信息管理对象第九条项目公共信息:(一)法律、法规与部门规章信息(二)市场信息(三)自然条件信息第十条工程概况信息(一)工程实体概况(二)场地与环境概况(三)参与建设的各单位概况(四)施工合同(五)工程造价计算书第十一条施工信息(一)施工记录信息(二)施工技术资料信息第十二条项目管理信息(一)项目管理实施规划信息(二)项目进度控制信息(三)项目质量控制信息(四)项目安全控制信息(五)项目成本控制信息(六)项目现场管理信息(七)项目合同管理信息(八)项目材料管理信息(九)项目人力资源管理信息(十)项目机械设备管理信息(十一)项目资金管理信息(十二)项目技术管理信息(十三)项目组织协调信息(十四)项目竣工验收信息(十五)项目考核评价信息第三章项目集成管理信息系统第十三条项目经理部应采用基于计算机网络和数据库的项目集成管理信息系统,项目各类信息的收集、传递、存储和加工等过程应当通过项目集成信息系统来完成。

中建三局项目管理办法(22个doc)54

中建三局项目管理办法(22个doc)54

中建三局项目管理办法(22个doc)54灵敏、可靠,做到一机、一闸、一漏、一箱。

第二十条机械设备旁应悬挂岗位责任制、安全操作规程和责任人标牌。

第二十一条主要机械设备操作人员、指挥人员必须持证上岗,特殊工种作业人员应持当地有关部门颁发的操作证;其他机械操作人员也应经培训考核合格后上岗,并建立人员花名册(附表十)。

第二十二条开展机械安全教育和安全检查(1)对机械操作人员进行入场安全教育及上岗安全交底;(2)坚持机械设备定期安全检查制度(要求每周至少一次);(3)有检查整改通知书及整改结果;(4)均应做好记录,履行签字手续。

第二十三条发生机械设备事故应及时报告,并保护现场。

第五章机械设备的成本核算第二十四条随时掌握了解机械设备完成单位产量、所需动力、配件消耗及运杂费用开支等情况,及时分析设备使用效能。

做好资金预测,以利随时调整施工机械用量,减少费用开支。

第二十五条对运转台班、台时、完成产量、燃油电力消耗等,做好基础资料收集,施工项目按月汇总、按月租计费结算,填写机械设备月租赁结算单(附表四),并对其使用效果进行评估分析。

第二十六条采取技术、经济、组织、合同措施保证施工机械设备合理使用,提高施工机械设备的使用效率,用养结合,降低项目的机械使用成本。

第二十七条应提前做好准备,及时组织设备进、出场,做到进场即用,用完早退,减少闲置占用时间。

第六章奖罚第二十八条奖励(一)对于机械设备保养好,且在季度被评为红旗设备的操作人员,每次应予以100-300元的奖励。

(二)对于项目机械设备维修、保养好,在公司级以上检查时,机械设备管理单项得分在90分(百分制)及以上的,每次对项目机械管理员应予以300-500元的奖励。

(三)分公司机械部门、采用技术革新,优化方案等措施,为项目节省开支、降低成本,项目应对分公司机械部门人员进行奖励。

第二十九条处罚(一)对于机械设备维修、保养差,在公司级以上检查时,设备管理单项得分在60分(百分制)及以下的,每次对项目机械管理员应处以300-500元的罚款,对存在问题多的机械设备的机械操作人员处以100-300元的罚款。

中建三局施工项目材料管理办法

中建三局施工项目材料管理办法

中建三局施工项目材料管理办法第一章总则第一条为了促进企业对项目材料的管理工作,发挥企业整体优势,满足施工生产的需要,减少库存积压和浪费,降低工程项目施工生产成本,特制定本办法。

第二条施工项目所需的主要材料和大宗材料应由单位物资部门统一招标采购,按计划供给项目经理部。

第三条施工项目所需的C类材料可由单位授权有项目经理部自行采购;项目经理部就编制采购计划,报单位物资部门批准后按计划采购;第四条工程项目所需的A、B类材料,必须通过招投标的方式进行采购。

第二章机构设置与人员配备第五条各项目经理部应设材料组,是项目经理部管理层的组成部分,业务上受分公司、公司物资部门领导;第六条根据工程需要,各项目应配备材料人员1-3人,其材料人员由分公司人力资源部门和物资部门同项目经理商定,报分公司经理批准。

第七条项目材料人员必须职责分工明确,杜绝一人包揽,严禁采购兼保管。

第三章计划与供应管理第八条项目经理部在开工三天前,应向分公司物资部门提供”项目材料需用总体计划”。

材料计划应明确材料名称、规格、型号、质量(技术要求)、数量及进场时间等,需要及进场时间等,需要加工定做的料具,应附图纸并注明要求。

第九条项目参与询价、定价和采购合同的签订,提供价格信息和合格分供方,随时了解市场情况,以便分公司物资部门及时确定材料和品种和供应单位。

第十条分公司物资部门根据项目经理部定期编制的项目材料月度计划,保质、保量、按时将材料供应到现场。

第十一条建设单位(业主)供应的材料,::由分公司物资部门与建设单位(业主)签订材料供应办法,并与建设单位(业主)落实材料的选样工作。

第十二条全部材料按实际价格加运杂费计入项目成本,材料进退场及一、二次搬运所发生的人工费、运杂费计入项目成本。

材料回收退库所发生的装卸人工费和运输费由项目组承担。

第十三条发生材料代用的量差(增)由项目承担。

第四章材料的验收和使用保管第十四条进场的材料应进行数量验收和质量检验,作好相应的验收和标识的原始记录。

中建三局项目管理办法(22个doc)58

中建三局项目管理办法(22个doc)58

中建三局项目管理办法(22个doc)58一、严格执行国家、地方政府有关安全的法律、法规及局、公司有关安全制度和规定;二、主持制定受监项目的《安全监理计划》;三、主持安全监理小组的日常工作,明确各成员分工,搞好综合协调,保证《安全监理计划》的实施;四、按建设部颁发的《工程建设重大事故报告和调查程序规定》,参与项目施工过程中发生的安全、责任事故,主持调查、处理项目施工过程中发生的一般安全事故,统计事故损失并上报处理意见;五、监督检查安全相关设施的安全状况;对存在安全隐患的项目,有权要求停工整改;六、建立和完善监理小组动态管理模式,定期或不定期向公司(分公司)质量安全监理站提交项目安全动态报告,加强信息传递;七、参与对所管辖单位工程施工过程的安全等级进行评定;八、审核并签署相应的安全监理报告,主持编写安全监理小组工作总结。

第十二条质量监理员的职责一、认真执行国家、地方政府有关质量的法律、法规及局、公司有关质量制度和规定;二、结合项目具体情况,制定受监项目的质量监理工作实施细则,做好受监项目质量监理检查记录(监理日志),定期向质量安全总监提交监理报告和工程质量动态报告;三、监督项目按照批准的施工组织设计和施工技术措施组织施工生产,确保工程质量达到合同规定的标准;四、督促、指导项目完善质量管理机构、管理制度及措施,检查制度、措施的落实情况;五、参与执行监理旁站,对需要实施旁站监理的关键部位、关键工序在施工现场采取不同的旁站监理方式(全过程旁站、施工前旁站、施工后验收旁站、定时旁站、巡回旁站、监督旁站等),及时发现和处理出现的工程质量问题;六、根据施工的进度,有责任向施工人员提出当前分部(子分部)分项工程中应注意的质量问题,并提出预防措施;七、检查工程质量保证资料;八、检查验收所监督管理项目的检验批质量,并参与所管理项目的分部分项工程的质量验收;九、协助工程质量事故的调查处理;十、做好与业主、地方质量监督站、监理单位的互相联络,协助项目进行工程质量竣工验收。

02中建三局项目组织管理办法(推荐文档)

02中建三局项目组织管理办法(推荐文档)

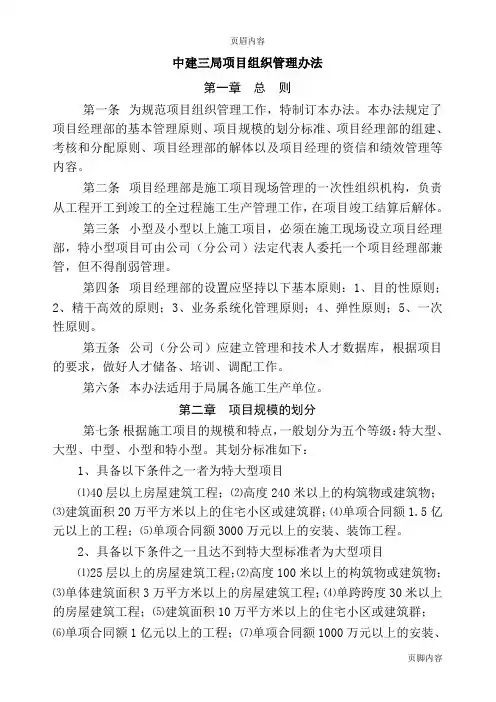

页眉内容中建三局项目组织管理办法第一章总则第一条为规范项目组织管理工作,特制订本办法。

本办法规定了项目经理部的基本管理原则、项目规模的划分标准、项目经理部的组建、考核和分配原则、项目经理部的解体以及项目经理的资信和绩效管理等内容。

第二条项目经理部是施工项目现场管理的一次性组织机构,负责从工程开工到竣工的全过程施工生产管理工作,在项目竣工结算后解体。

第三条小型及小型以上施工项目,必须在施工现场设立项目经理部,特小型项目可由公司(分公司)法定代表人委托一个项目经理部兼管,但不得削弱管理。

第四条项目经理部的设置应坚持以下基本原则:1、目的性原则;2、精干高效的原则;3、业务系统化管理原则;4、弹性原则;5、一次性原则。

第五条公司(分公司)应建立管理和技术人才数据库,根据项目的要求,做好人才储备、培训、调配工作。

第六条本办法适用于局属各施工生产单位。

第二章项目规模的划分第七条根据施工项目的规模和特点,一般划分为五个等级:特大型、大型、中型、小型和特小型。

其划分标准如下:1、具备以下条件之一者为特大型项目⑴40层以上房屋建筑工程;⑵高度240米以上的构筑物或建筑物;⑶建筑面积20万平方米以上的住宅小区或建筑群;⑷单项合同额1.5亿元以上的工程;⑸单项合同额3000万元以上的安装、装饰工程。

2、具备以下条件之一且达不到特大型标准者为大型项目⑴25层以上的房屋建筑工程;⑵高度100米以上的构筑物或建筑物;⑶单体建筑面积3万平方米以上的房屋建筑工程;⑷单跨跨度30米以上的房屋建筑工程;⑸建筑面积10万平方米以上的住宅小区或建筑群;⑹单项合同额1亿元以上的工程;⑺单项合同额1000万元以上的安装、装饰工程。

3、具备以下条件之一且达不到大型以上标准者为中型项目⑴12层以上房屋建筑工程;⑵高度50米以上的构筑物或建筑物;⑶单体建筑面积1万平方米以上的房屋建筑工程;⑷单跨跨度21米以上的房屋建筑工程;⑸建筑面积5万平方米以上的住宅小区或建筑群;⑹单项合同额3000万元以上的工程;⑺单项合同额500万元以上的安装、装饰工程。

中建三局项目管理办法(22个doc)61

中建三局项目管理办法(22个doc)61

中建三局项目管理办法(22个doc)61第四条操作层人员按完成产品的质量和数量,根据劳动定额(或预算定额)实行全额计件工资制。

按工程量计价,包工、包质量、包工期、包现场文明施工。

工资分配实行多劳多得,“上不封顶、下不保底”的政策。

第五条操作层人员可实行直接计件工资制。

综合人工单价应分工种、劳动定额等级水平,并综合考虑生产性津贴后确定。

人工费单价由公司(或分公司)制定。

第六条操作层人员也可实行计件超额工资制。

可以采用每人月完成21个定额工日,照发基本工资,超过规定的定额工日发超额工资的办法;超额工资单价(日工资单价)应与工程质量安全、文明施工、材料消耗等因素挂钩。

第七条操作层人员也可实行其他工资发放办法,如工程实物量单价计件定额记分制、“死分活值”等。

第八条实行定额计件工资要严格控制计时用工,凡定额包括的工作内容,不得另开计时工;必要的计时用工,应控制在自有职工用工总额的10%以内,并在人工费计划内控制开支。

第五章辅助生产工人和服务人员第九条凡不能单独实行定额计件的辅助生产工人及服务人员,可按当地劳动力市场价确定月度包干工资,或实行操作人员岗位工资加超定额台班(工日)奖励的制度,但必须建立定岗、定责、定额考核计算的具体办法。

第十条辅助生产工人及服务人员实行月度包干工资制,要结合本人月度工作业绩和出勤考核计发。

月度包干工资参考标准见附表2。

第十一条辅助生产工人及服务人员实行月度包干工资是在正常工作条件下的应付工资,对发生待岗等情况,按单位的有关待遇执行。

第六章其他工资的规定。

第十二条建设单位根据合同规定单独奖励的工期奖,原则上可按以下标准处理:即50%-70%部分用于奖励职工(实发奖金中单列,不计入工资含量);30%-50%部分上缴公司(分公司)。

奖励职工部分可按项目承包兑现奖发放办法分配。

第十三条各项津贴、补贴必须严格遵守国家和地方政府及局规定,项目无权自定,已经纳入综合计件单价的不得重复发放。

对于实行岗薪制、包干工资制、计件工资制的原则上不发工资性津补贴。

项目管理中建三局项目成本管理实施细则

中建三局项目成本管理实行细则第一章总则第一条为规范全局项目成本管理,提升公司经济效益,依据国家有关财务会计制度及局项目成本管理方法,特拟订本细则。

第二条工程项目成本是指建筑施工公司以工程项目作为成本核算的对象,在项目法施工过程中项目全额承包所发生的在项目成本核算范围内的所有生产花费的总和。

项目成本管理是对工程项目成本进行的全过程管理,包含成本展望与计划,成本核算,成本控制,成本剖析,成本查核等,是项目管理的重要构成部分,是提升公司经济效益的重要门路。

本方法所称“公司”均指“公司或分公司”。

第二章成本展望与计划第三条项目招标前应依据招标项目的详细状况,联合公司自己管理水平及资源配置状况,对招标工程估计投入项目成本花费和公司成本花费进行科学剖析的展望,在确立合理收益水平的基础上参加招标报价。

禁止各单位以低于成本价进行招标报价。

第四条各单位应成立健全各项生产因素价钱数据库,增强定额管理,为项目成本和公司成本测算供给依照。

第五条项目中标后,公司应进行项目成本策划,确立成本核算对象,明确项目自行达成及对外分包的工程内容、范围,拟订总的成本控制举措、方法,并对计区分包的工程内容组织招标。

第六条公司应依据确立的项目承包范围进行项目承包基数的测算,确立项目上交比率,如属“三边”工程,应依据近似工程承包状况暂定上交比率,待资料齐备时从头测算调整并与项目经理部签订《项目全额承包责任书》,详细详见《中建三局工程承包内部管理方法》第七条项目动工前,项目经理部应比较承包基数,联合项目自己状况,估计各项花费的实质投入,编制总的成本计划,确立总的成本降低目标,拟订确实可行的成本控制举措。

公司应在项目经理部总成本计划的基数上编制工程完好的总成本计划,确立工程总的毛利目标。

第八条项目经理部应按月编制月度成本计划,并测算保本点。

第三章成本核算制第九条项目成本核算对象一经确立不得任意更改,各业务部门所有原始记录一定依照确立的成本核算对象填写。

中建三局项目信息管理办法

第二章项目信息管理对象第九条项目公共信息:(一)法律、法规与部门规章信息(二)市场信息(三)自然条件信息第十条工程概况信息(一)工程实体概况(二)场地与环境概况(三)参与建设的各单位概况(四)施工合同(五)工程造价计算书第十一条施工信息(一)施工记录信息(二)施工技术资料信息第十二条项目管理信息(一)项目管理实施规划信息(二)项目进度控制信息(三)项目质量控制信息(四)项目安全控制信息(五)项目成本控制信息(六)项目现场管理信息(七)项目合同管理信息(八)项目材料管理信息(九)项目人力资源管理信息(十)项目机械设备管理信息(十一)项目资金管理信息(十二)项目技术管理信息(十三)项目组织协调信息(十四)项目竣工验收信息(十五)项目考核评价信息第三章项目集成管理信息系统第十三条项目经理部应采用基于计算机网络和数据库的项目集成管理信息系统,项目各类信息的收集、传递、存储和加工等过程应当通过项目集成信息系统来完成。

第十四条项目施工过程中所产生的各种纸质文档资料,应当分类保管,在项目集成管理信息系统中建立索引。

第十五条项目集成管理信息系统应能连接项目经理部各职能部门、项目经理与各职能部门、项目经理部与劳务作业层、项目经理部与企业各职能部门、项目经理与企业法定代表人、项目经理部与发包人和分包人、项目经理部与监理机构等;能使项目管理层与企业管理层及劳务作业层信息收集渠道畅通、信息资源共享。

第十六条项目经理部要按照项目集成管理信息系统的要求确立项目经理部的管理流程、项目管理人员的编制和分工以及每个人的权限、工作内容。

第十七条项目经理部使用项目集成管理信息系统对施工项目进行管理时要以施工网络计划为基础,以成本控制为中心,实现项目办公自动化和资源全过程动态管理第十八条项目经理部使用项目集成管理信息系统对施工项目成本进行管理的主要业务流程如下:编辑进度计划(建立工作列表和计划工程量)——→施工预算(用企业定额算出人、材、机需用)——→人、材、机需用计划(汇总和调整数量)——→施工、材料、劳资、机械模块(产生实际成本数据)——→月底工作统计(确定要统计的工作项目及实际完成的工程量)——→统计结算(用企业定额算出计划成本)——→成本报量(读取计划成本数据)——→成本分析(汇总实际成本和计划成本进行比较分析)第十九条项目经理部使用项目集成管理信息系统对施工项目进行管理应实现以下管理目标:㈠通过计算机网络反映工程日进度,实现工期控制计划。

中建三局项目管理办法(22个doc)7

2、有条件的工程可采取整栋或分部分项工程总价包干的方式,并将零星定额用工、计时工、包估工及所有未预见用工视工程大小、工期快慢及难易程度按一定比例包死,对于因各种原因事先无法计算工程量的项目,采取单价包干的形式预结,在工程量明确后再按总价包干办法调整。
3、计时工指标控制,现阶段执行标准为主体工程3-5%,装饰工程15-20%,并在项目承包责任书中予以明确,实施人工费总价包干办法的项目,计时工、包估工的结算与支付采取包干合同的形式与作业班组单独明确。
第七条 项目开工前,项目经理部应对照承包基数,结合项目自身情况,预计各项费用的实际投入,编制总的成本计划,确定总的成本降低目标,制定切实可行的成本控制措施。公司应在项目经理部总成本计划的基数上编制工程完整的总成本计划,确定工程总的毛利目标。
第八条项目经理部应按月编制月度成本计划,并测算保本点。
第三章 成本核算制
2、公司对外分包的工程,由公司财务依据统计人员提供的本期验工报量,作为公司收入,直接计入公司“工程结算收入”相应子目。
(二)实际成本的核算
1、项目成本员应按照权责发生制原则,依据有关业务人员提供的原始凭证(如人工费结算单、材料消耗表、租赁费结算单等)按照费用的性质据实进行帐务处理,计入当期项目成本。对于材料已发出,但实际未消耗的应及时办理退料手续。
5、XC05表:项目经济活动分析。由项目成本员根据项目经济活动分析会分析情况整理填报。主要分析项目成本节超原因,检查项目成本计划执行情况,分析项目潜赢、潜亏情况,提出控制成本的方案和措施,进行项目资金分析。
6、XC06表:项目人工费结算汇总表。由项目劳资员填报,公司劳资部门审核。
7、XC07表:主材预算与消耗对比表。由项目材料员填报,公司材料部门审核。
第五条 项目中标后,公司应进行项目成本策划,确定成本核算对象,明确项目自行完成及对外分包的工程内容、范围,制定总的成本控制措施、方法,并对计划分包的工程内容组织招标。

(完整word)中建三局项目质量与安全内部监理管理办法

中建三局项目质量与安全内部监理管理办法第一章总则第一条为认真贯彻“百年大计,质量第一”、“安全第一,预防为主”的方针,加大公司对项目质量安全的监控力度,促进企业整体工程质量和施工现场安全达标水平的提高,特制定本办法。

第二条质量与安全内部监理管理基本原则是:垂直领导,统一管理,独立监理,严格奖罚;第三条本办法规定了质量与安全内部监理管理的组织机构设立;质量安全监理人员的上岗资格、岗位职责与权限、工作程序、考核与奖罚以及福利待遇等内容;第四条本规定适用于局属各施工生产单位。

第二章组织机构及上岗资格第五条组织机构一、各单位应本着监督检查和现场检查相结合的原则,公司宜设立质量、安全监理总站(科);分公司宜设立质量、安全监理站(科),负责质量与安全内部监理的业务工作,各级单位必须指定一名领导分管质量安全监理站(科)的工作;二、各施工项目由公司(分公司)质量安全监理站(科)派质量、安全监理组进行监督、检查;监理组由公司(分公司)质量安全监理站(科)直接领导。

第六条人员配备一、质量、安全专职监理人员的配备应满足工程质量、安全监督的需要,总数不得低于施工人员总数的1%;原则上每个质量安全监理员监督的工程建筑面积不超过8000平方米;二、质量、安全专职监理人员由公司(分公司)质量安全监理站(科)统一调配。

在对项目实施监督时,一般应根据专职监理人员的专业、技术职务组成合理的监理小组,监理小组设总监一名。

组员数量根据工程规模的大小确定,特大型不少于10人;大型项目不少于7人;中型项目不少于5人,小型项目不少于2人;三、特大型及重点工程项目可根据实际情况分设质量、安全总监;四、对于中小型项目进行质量安全监理时,可根据实际情况将若干个项目的监理人员合并成一个质量安全监理小组;五、质量安全监理组可根据工程的进度对项目监理人员实行动态管理;六、项目可根据具体情况设置质量、安全工配合工作.第七条质量、安全监理组总监上岗资格一、具有助理工程师以上的专业技术职称并取得质量、安全检查员(质安员)上岗证;二、具有5年以上的现场施工质量安全管理经验。
