(完整版)沟槽开挖专项施工方案

合集下载

沟槽开挖专项施工方案

沟槽开挖专项施工方案

沟槽开挖专项施工方案1. 引言本文档旨在提供沟槽开挖专项施工方案,以确保施工过程安全、高效进行。

本方案适用于各类沟槽开挖工程,包括但不限于管道敷设、电缆铺设等。

2. 施工前准备工作在正式开展沟槽开挖施工前,需进行以下准备工作:2.1 方案设计根据实际工程要求,由专业设计人员制定详细的方案设计,并注明施工沟槽的尺寸、深度和宽度等要求。

2.2 地质勘察对施工区域进行地质勘察,包括地质构造、土层分布、地下水情况等,以评估施工场地的地质环境。

2.3 风险评估根据地质勘察报告,进行风险评估,确保施工过程中的安全性,并根据评估结果采取相应的保护措施。

2.4 资源准备准备施工所需的人力、物资、机械设备等资源,并确保其数量和质量满足施工需求。

2.5 施工组织制定详细的施工计划和组织架构,并明确各个相关部门和人员的职责和权限,确保施工过程有序进行。

3. 沟槽开挖施工程序本方案中描述了沟槽开挖的基本程序,具体步骤如下:3.1 现场布置在施工现场进行标线,并根据方案设计要求摆放相应的施工设备和物资。

3.2 挖土作业根据方案设计要求,采用适当的挖土机械设备进行挖土作业,并确保挖土的深度和宽度符合要求。

3.3 土方处理挖出的土方需在施工现场进行合理的处理,包括堆放和运输等。

3.4 沟槽支护根据施工现场的地质情况,采取适当的支护措施,以确保沟槽的稳定和安全。

3.5 沟槽验收在沟槽开挖施工完成后,进行沟槽的验收工作,包括沟槽尺寸、深度、宽度等的检测,确保施工质量符合要求。

4. 施工安全措施在沟槽开挖施工中,应注意以下安全措施以保障施工人员的人身安全:4.1 保护装备施工人员应佩戴符合国家标准的安全帽、工作鞋、手套等个人防护装备。

4.2 施工现场标识在施工现场明显位置设置警示标识,提醒其它人员注意施工作业,避免意外事故的发生。

4.3 施工现场管控设置专门的施工现场区域,并进行管控,严禁非施工人员靠近施工现场,以防止施工过程中的人员伤害。

深沟槽(基坑)开挖专项安全施工方案

深沟槽(基坑)开挖专项安全施工方案

深沟槽(基坑)开挖专项安全施工方案
一、前期准备工作
1.确定工程所在地的地质和地形条件,充分调查勘察各种地质情况。

2.制定详细的基坑支护方案和监测预警方案。

3.设立专门的工程管理组织,明确责任。

二、施工方案
1.根据勘察结果,确定基坑开挖的受力状态和支护要求。

2.按照设计要求,合理确定护坡和护堤,并采取相应的支护措施。

3.开挖过程中要根据地质情况、开挖深度等因素采取适当的对策,确保
施工安全。

三、安全措施
1.确保施工现场的安全通道畅通,设置明显的安全警示标识。

2.安排专人对工地周边环境进行检查,防止危险物品的存在。

3.所有参与施工的人员必须经过专门的安全培训,掌握相关安全操作规
范。

四、应急预案
1.制定基坑开挖施工场所的应急预案,包括灭火、疏散和急救等措施。

2.设立专门的应急救援队伍,随时准备应对可能出现的突发事件。

五、施工监管
1.加强对施工现场的监管,做好日常巡查记录。

2.定期组织施工现场安全检查,发现问题及时处理。

结语
深沟槽(基坑)开挖是一项复杂的施工工程,安全施工至关重要。

只有严格执行安全施工方案和措施,加强监管和应急准备,才能确保工人和施工现场的安全,保障工程的顺利进行。

管道沟槽开挖专项施工方案(精)

管道沟槽开挖专项施工方案(精)

管道沟槽开挖专项施工方案(精)一、前期准备工作在进行管道沟槽开挖之前,需要进行充分的前期准备工作,以确保施工工作的顺利进行。

具体工作内容包括:1.确认施工图纸和设计方案,明确管道的走向、深度和宽度等重要参数;2.定位地下管线和其他设施,确保施工过程中不会损坏已有的管线或设施;3.通知相关单位和部门,征得必要的施工许可和审批手续;4.准备必要的施工人员和机械设备,确保施工人员具备必要的技能和经验;5.制定详细的安全计划和应急预案,确保施工过程中的安全。

二、施工工艺流程1. 示范开挖在正式开挖之前,首先进行示范开挖,确定地质情况和地下管线情况,为后续施工提供参考。

2. 分段开挖根据设计要求,将管道沟槽分成若干段,逐段进行开挖。

3. 掘进施工采用机械设备进行挖土作业,确保开挖速度和施工质量。

4. 边沟支撑在开挖过程中,及时设置支撑结构,防止沟槽坍塌。

5. 清理及检查在开挖完成后,清理沟槽内残留的土石,检查沟槽质量,保证施工质量。

三、施工要点1. 安全第一在整个施工过程中,安全第一,严格遵守相关安全规定,确保施工人员和设备的安全。

2. 环保措施在开挖过程中,注意保护周围环境,采取必要的环保措施,减少对周围环境的影响。

3. 质量把关在施工过程中,加强质量把关,确保施工质量达标,符合设计要求。

4. 施工周期合理安排施工周期,确保按照计划完成施工任务,节约时间和成本。

四、施工结束及验收1. 清理整理施工完成后,及时清理施工现场,恢复原貌。

2. 验收由相关部门进行施工质量验收,确认施工质量符合要求。

结语管道沟槽开挖是一项重要的工程施工工作,需要严格按照规程规范进行施工。

通过合理的施工方案和严谨的工艺流程,可以保证施工质量和安全,为地下管道的安装和维护提供保障。

沟槽土方开挖专项施工方案

沟槽土方开挖专项施工方案

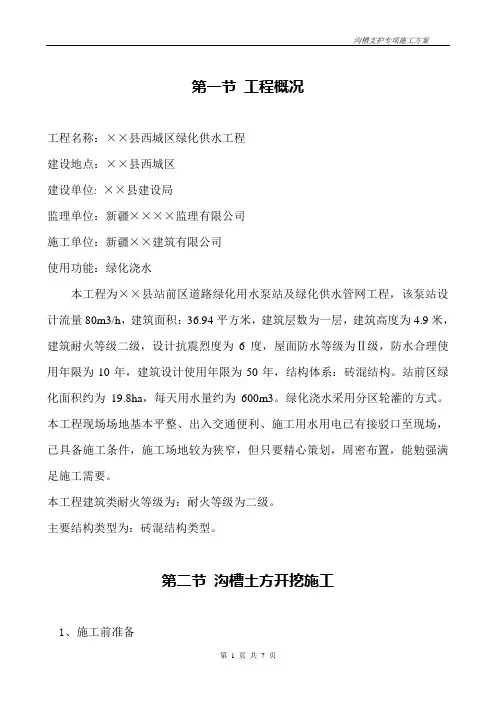

第一节工程概况工程名称:××县西城区绿化供水工程建设地点:××县西城区建设单位: ××县建设局监理单位:新疆××××监理有限公司施工单位:新疆××建筑有限公司使用功能:绿化浇水本工程为××县站前区道路绿化用水泵站及绿化供水管网工程,该泵站设计流量80m3/h,建筑面积:36.94平方米,建筑层数为一层,建筑高度为4.9米,建筑耐火等级二级,设计抗震烈度为6度,屋面防水等级为Ⅱ级,防水合理使用年限为10年,建筑设计使用年限为50年,结构体系:砖混结构。

站前区绿化面积约为19.8ha,每天用水量约为600m3。

绿化浇水采用分区轮灌的方式。

本工程现场场地基本平整、出入交通便利、施工用水用电已有接驳口至现场,已具备施工条件,施工场地较为狭窄,但只要精心策划,周密布置,能勉强满足施工需要。

本工程建筑类耐火等级为:耐火等级为二级。

主要结构类型为:砖混结构类型。

第二节沟槽土方开挖施工1、施工前准备为了便于施工及有利于沟槽的稳定,土方开挖前先做好定位放线工作,及时配合沟槽支护班组做好清表工作。

按照要求,沿沟槽支护边放好开挖边线,在槽边设置排水沟和集水井,做好地表水的排除工作。

2、沟槽开挖顺序放线完成后,开始沟槽的开挖工作。

土方开挖由专人指挥,严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则。

当挖至标高接近沟槽底板标高时,边抄平边配合人工清槽,防止超挖,接近钢板桩帷幕墙30cm的土方由人工进行清理,并由挖机带走。

在设计要求有底板的沟槽开挖时,沟槽开挖施工至基础底板标高时,应及时完成石子垫层、素砼基础铺设工作。

在前一块完成土方后开挖及垫层、基础施工后,才能进行下一块相邻区块的土方开挖。

3、沟槽排水为保持开挖的沟槽内无积水直到施工完成,因此必须认真做好沟槽排水工作。

首先在沟槽顶面两侧设排水沟以堵截地面上的雨水和明水流入沟槽内;另外在槽底两侧设置排水明沟,并在每个井段设置集水坑,并配备足够数量的水泵进行抽水,确保沟槽内无积水。

沟槽开挖专项施工方案

沟槽开挖专项施工方案

沟槽开挖专项施工方案一、工程概况诸暨市物流园区翟山路(货站路-横二路)道路建设工程,本工程工程位于诸暨市现代物流园区内,路线起于货站路,终于横二路,具体实施范围为K0+040-K0+420,全长380m,道路红线宽度为40m,总造价约837万元。

市政部分包括设计施工图范围内道路的路基填方、挖方、雨污水工程、水泥稳定碎石层、沥青面层、侧平石、人行道。

二、防雨要求1、工程项目部准备 2—3 台大口径抽水泵防备下暴雨时急用。

2、气象预报有暴雨时,工地增派施工人员和电工值班,以便及时参加排水。

3、对暴雨积水时,服从指挥部和开发区对抢险救灾工作的整体安排。

三、沟槽的临时排水系统1、地面排水:管道施工期间设置临时排水设施。

临时排水通道设置在本工程西侧,并在正式施工前完成临时排水通道的设置。

2、沟槽内排水:在施工实施的污水管道底部设0.3×0.3的排水边沟且每隔50m设一集水井以φ100mm口径水泵抽排。

四、沟槽施工一)、沟槽开挖开槽采用人工配合机械作业,根据现场土质情况和勘探报告,针对不同的土层情况、沟槽采用放坡的方法。

投入机械:履带式挖土机(CAT)1台,汽车5辆,水泵φ100mm3台。

对于软土沟槽坡顶保证无堆土、无动载。

由于放坡比较大,当受到条件限制、周围有建筑物时宜采用有支撑沟槽施工。

根据槽底土基的情况,按设计图纸要求采用素混凝土管道基础。

基础的底层土不能有淤泥和碎土,如有超挖选用砾石砂或旧料填实。

开挖沟槽时,应在沟槽施工段两端设立警告标志,同时两侧夜悬红灯。

二)、验槽由施工单位自检,再请监理工程师进行沟槽底高程、地基承载力等检测是否符合规范及设计要求,验槽合格后方能进行下一道工序。

若遇软弱基础,地基承载力达不到设计要求,则再对地基进行处理。

三)、沟槽回填管顶50cm以下人工素土回填夯实,管顶50cm以上采用人工配合机械回填夯实。

分层回填,回填厚度每层不得超过30cm胸腔部位:两侧同时等高回填,每层虚铺厚度15cm,用手夯进行夯实。

深沟槽开挖专项施工方案

深沟槽开挖专项施工方案

(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工方案工程名称: 编制单位:人: 人: 人:编制日期:年月日3工程概况: 防汛防雨要求深沟槽的临时排水系统七、安全生产措施八、文明施工措施九、质量标准:四、深沟槽施工五、 监护措施8.. 、.八、 地下管线和周围构筑物的保护8. 10 12、工程概况:本工程为诏安污水主干管由东埭洋至污水处理厂。

近期主要收集东埭洋 处的三个污水排放口的污水。

东埭洋至高速公路段污水主干主要沿现状排水沟进行布置。

西溪沿岸的污水干管距规划道路边线 内最大挖深为 9.5m 。

桩号1+ 至2+ ,全长1200m 桩号1+ 至 1+592.853 为 D1200UPVC 管。

桩号 1+592.853 至污水厂为 D1500UPVC 管。

按照相关文件的要求,特编制本深沟槽专项施工方案。

二、防汛防雨要求 本工程全部施工期为90施工日历天,预计在三月份开工。

施匸期间有遇到汛期及雨季。

所以对防汛防雨采取经常性的措施,采取如下应 急措施:1. 工程项目部准备3—5台备用抽水泵防备下暴雨时急用。

2. 气象预报有暴雨时,工地增派施工人员和电工值班,以 便及时参加排水。

3. 对暴雨积水时,服从指挥部和高新区政府对抢险救灾工 作的整体安排。

三、深沟槽的临时排水系统按照诏安污水干管工程的施工组织设计实行。

道设置在西溪沿岸西侧外,并在正式施工前完成临时排水通道的 设置。

2、沟槽内排水:在污水管道底部设0.3 X 0.3的排水边沟且两侧 每隔20m 设一集水井以$ 150mn n 径污水泵抽排。

2M 本标段1、地面排水:管道施工期间设置临时排水设施。

临时排水通3、井点降水的一般措施:a.井点设备运转正常后,保持连续抽水。

出水排出降水范围外。

b.井点正常运行时,发现水质浑浊,分析其原因并采取相应的措施。

C.拔除井管后,土中留有的孔穴及时用黄砂灌实。

四、深沟槽施工关于深槽开挖措施:测放沟槽的开挖中心线,确定槽口开挖宽度,并用石灰线标明开挖边线,开挖过程中如遇有土质较差的地段应加大开槽坡度,开挖时应及时安设龙门板,控制中线和槽底高程。

沟槽土方开挖专项施工方案

沟槽土方开挖专项施工方案

沟槽土方开挖专项施工方案1. 方案背景沟槽土方开挖是土建工程中的重要环节,它涉及到土方开挖的施工方法、作业要求、安全措施等方面的内容。

本文档将详细阐述沟槽土方开挖的专项施工方案,以确保施工期间的安全顺利进行。

2. 方案目标本专项施工方案的目标是:•确保沟槽土方开挖符合设计要求和施工规范;•保障施工人员的安全;•控制施工进度,确保按时完成任务。

3. 施工方法3.1 机械开挖在正常情况下,沟槽土方开挖采用机械开挖的方式。

机械开挖主要包括使用挖掘机进行土方开挖、挖掘机配备剪刀手等配件进行辅助工作,以提高施工效率和质量。

3.2 人工开挖在特殊情况下,如存在管线、电缆等敏感设备,或者土质条件复杂、不适合机械开挖时,可采用人工开挖的方式。

人工开挖需要通过人工铲、镐等工具进行施工。

4. 作业要求4.1 前期准备•定位标志:在沟槽施工现场进行定位标志的设置,并确保标志清晰可见;•清理路面:清除施工场地上的杂物和泥土,确保施工区域的平整;•管线保护:对沟槽开挖区域附近的地下管线进行保护,避免施工过程中损坏。

4.2 施工过程•开挖顺序:根据设计要求,按照从上到下、从远到近的顺序进行沟槽土方开挖;•开挖尺寸:根据设计图纸的要求,控制沟槽的开挖尺寸,确保与设计要求相符;•挖土搬运:挖掘机将挖出的土方搬运至指定地点,避免土方堆积影响施工;•清理边坡:开挖后的沟槽边坡应清理,并及时处理边坡坡度不稳定的问题。

4.3 安全措施•工地封锁:施工现场应设置明显的警示标志,对施工区域进行封锁,避免外来人员闯入危险区域;•安全防护:施工人员应佩戴符合规定的防护用品,包括安全帽、工作服、防护鞋等;•防止坍塌:开挖过程中,应采取支护措施,防止沟槽坍塌,确保施工人员的安全;•天气条件:遇到恶劣天气条件,如暴雨、大风等,应暂停施工,并及时采取相应的措施。

5. 质量控制5.1 现场监测施工过程中,应安排专人对土方开挖进行现场监测,及时发现问题并采取措施进行调整。

沟槽石方开挖工程施工方案

沟槽石方开挖工程施工方案

一、工程概况1. 工程名称:XX市某道路排水管道工程2. 工程地点:XX市某区域3. 工程规模:全长约3公里,管道直径D400mm~D800mm4. 工程内容:沟槽石方开挖、管道铺设、检查井施工等二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:张三3. 施工技术负责人:李四三、施工准备1. 技术准备:组织施工人员学习施工图纸,熟悉工程概况、施工工艺、安全操作规程等。

2. 物料准备:准备挖掘机、自卸汽车、推土机、振动板等机械设备;准备石方开挖、管道铺设、检查井施工等所需材料。

3. 人员准备:组织施工队伍,明确各岗位责任,确保施工顺利进行。

四、施工工艺1. 开挖前准备(1)根据设计图纸,确定沟槽位置、尺寸、深度等参数。

(2)清除沟槽范围内的障碍物,如树木、电线杆等。

(3)根据地质条件,确定开挖方法,如放坡开挖、直壁开挖等。

2. 沟槽石方开挖(1)采用挖掘机进行石方开挖,自卸汽车运输石方至指定地点。

(2)开挖过程中,注意边坡稳定性,防止塌方。

(3)根据施工进度,及时调整开挖顺序和深度。

3. 沟槽清理(1)使用推土机将沟槽内的石块、杂物清理干净。

(2)对沟槽底部进行平整,确保管道铺设基础坚实。

4. 管道铺设(1)根据设计图纸,确定管道铺设位置、坡度等参数。

(2)采用吊车将管道吊装至沟槽内,人工进行管道对接、焊接等作业。

(3)管道铺设完成后,进行管道试压、冲洗等验收工作。

5. 检查井施工(1)根据设计图纸,确定检查井位置、尺寸等参数。

(2)采用混凝土浇筑方法,施工检查井基础、井筒等部分。

(3)检查井施工完成后,进行防水、防渗处理。

五、安全措施1. 严格执行安全操作规程,加强安全教育,提高施工人员安全意识。

2. 施工现场设置安全警示标志,确保施工人员、车辆通行安全。

3. 机械设备操作人员必须持证上岗,确保设备运行安全。

4. 加强施工现场管理,防止火灾、触电等事故发生。

六、环境保护措施1. 施工过程中,采取有效措施防止粉尘、噪音等污染。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沟槽开挖专项施工方案二◦一五年五月二十八日
目录
第一章工程概况
1、工程简介
2、地质情况
第二章开挖方案的确定
1、边坡确定
2、沟漕开挖尺寸的确定
3、开挖断面的选择
4、开挖线路
第三章土方开挖施工方案
1、施工准备
2、施工技术要求
3、成品保护
4、沟槽开挖的安全措施
第一章工程概况
1、工程简介
2、地质情况
(1)清基面及沟槽底高程
①该深挖段清表后地面高程为:102.25m〜104.50m;
②开挖后沟槽底高程在:97.59m〜97.25m间;
③基坑最大开挖深度7.25m。

(2)周边环境基坑两侧为防洪堤和路基清表后作业面,无建筑物、堆放物和地下管道,场地开阔,便于工程施工。

(3)地质情况
根据地质报告该堤基地质结构类型主要为双层结构(H 2类),上部分布有淤泥质土,厚度一般为0.50m-1.50 m;该层承载力极低,属高压缩性土,不能做为路基和堤基土使用,需要清除换填; 该层下部为粉土粘土,厚度为5.2m 〜6.8m。

(4)地下水位根据地质报告,该地段地下水主要有基岩裂隙和第四系堆积层
中的孔隙潜水两种类型,前者埋藏于基岩裂隙中,水量贫乏,受大气降水和上
部孔隙潜水补给,排泄于河床。

孔隙潜水分布于第四系松散砂及砂砾卵石层
中,洪
水期具微承压性质,地下水埋深一般为4.00 ~ 6.00m,地下水动态与水文气象、地形条件极为密切,枯水期地下水补给河水,丰水期河水侧向补给地下水,地下水位年动态变幅5.00〜6.00m。

地下水位高程一般为96.00〜97.00m。

第二章开挖方案的确定
1、边坡确定该开挖段周边地面开阔,附近无建筑物和地下管道,根据土质报告,地下水位埋深4.00〜6.00m,高程在96.00〜97.00m间,本工程沟槽底高程在
97.59m〜97.25m间,所以暂不考虑施工降排水措施。

本工程的土质分别为①
淤泥质土,厚度一般为0.5m〜1.50m,该土质不能用于工程基础,已按要求清除;②粉质土,厚度5.2 m〜6.8m,土质较好,该层为主要开挖层。

根据规范及工程实际情况该沟槽采取放坡开挖, 不考虑支撑措施, 放坡系数取1:0.67。

2、沟槽开挖尺寸的确定
根据图纸尺寸,箱涵沟槽底部的开挖宽度为7.70m (含两侧工作面),根据放坡系数则沟槽顶部宽度为:W=B+2X n X H,式中n为放坡系数,H为开挖
深度。

最大开挖深度按7.25m计算,则沟槽顶最大开挖宽度为:
W=7.70+2*0.67*7.25=17.42m 。

3、沟槽开挖断面的选择
在保证工程质量和安全的前提下,综合考虑减少开挖量、缩短工期、
方便槽内施工等因素,根据现场土质情况、埋深、施工期气候等条件,本标段的箱涵沟槽断面决定采用梯形槽和马道结合的形式,针对本工程的特点, 土方采取放坡分两层开挖,第一层开挖深度为 3.0m,开挖土方直接装自卸汽
车转运出工作面,第二层开挖至槽底高程(同时减小坡度),开挖土方甩至第一层工作面上由另外一台挖掘机直接装车或甩到槽顶两侧规范要求范围,由装载机装车转运至沟槽工作区外。

根据现场实际情况,开槽以机械开挖人工配合的方式进行。

具体情况如下图所示。

4、开挖线路
开挖线路自K5+718向K5+351方向单侧开挖
第三章土方开挖施工方案
1、施工准备
(1)技术准备
①开挖前认真审核地质报告、设计图纸和说明,做好图纸会审和施工组织设
计,确定开挖断面和堆土位置;
②对有关人员已做好书面技术交底工作,并签认;
③做好施工管线的平面位置和高程核对。

④测放开挖边线,并用白灰标示。

(2)人员、机械设备、测量设备
人员:施工员2名、技术人员2名、专职安全员1人、电工1 名。

机械:挖掘机2台、装载机1台、自卸汽车5台、发电机1 台、潜水泵5 台等。

测量仪器:全站仪1台,水准仪2 台。

(3)作业条件
①已清除挖方区内所有障碍物,如地上高压、照明、通讯线路、电杆、
树木、旧有建筑物、基础、坟墓等。

②已完成场地平整,并且有一定坡向;挖好临时排水沟,以保证边坡不
被冲刷塌方,基土不被地面水浸泡破坏,同时修筑好运输道路。

2、施工技术要求
(1)按设计图纸要求和测量定位的中心线,依据沟槽开挖尺寸,撒好灰线。

在基坑开挖期间,设专人检查基坑稳定,发现问题及时报有关施工负责人员,便于及时处理。

采用机械挖槽时,应向机械司机详细交底,交底内容一般包括挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并应指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并与测量人员配合,及时量测槽底高程和宽度及放坡,防止超挖及放陡坡。

机械挖槽,应确保槽底土壤结构不被扰动和破坏,开挖时应在设计槽底高程以上保留20 cm左右一层不挖,用人工清底(机挖人清)。

人工清挖槽底时,应认真控制槽底高程和宽度,保证沟槽槽底平直,确保槽底土壤结构不被扰动或破坏,如发生超挖,用相同的土壤或砂石分层回填夯实。


控制好各施工段间的轴线和高程,应每隔20〜30米架设一道龙门架,并在管道基础及管道安装时认真校核。

施工时,从下游向上游施工,用挖掘机开挖沟槽内的土方,确定管线的位置,由人工开挖并清理沟槽,保证施工的安全在沟槽中应戴安全帽等防
护用品,对挖松的土方应清除,所挖土均堆在槽边1 米以外,堆土时,每隔15 米留一运料口,下雨时则闭合运料口。

夜间挂设警示红灯及拦挡物,在人工清槽时,每10米设一高程及宽度控制桩并拉线整平,管道平面及纵向折点和附属构造物则增设一对。

施测和校测控制桩时则与另一水准点闭合,根据设计高程计算下反常数。

(2)—侧堆土时,应距沟边外1.0m,高度不超过1.5m,堆土顶面要向外侧作流水坡度,防止雨水进入沟槽内。

(3)挖土过程中测量人员及时配合测定标高,当挖土快接近槽底时,用水准仪在槽底上部98.5M处测设水平控制网,并涂红漆标示。

(4)沟槽的开挖断面应符合施工设计要求,槽底原状地基土不得扰动,
机械开挖时槽底预留200mn土层由人工开挖至设计高程,整平、夯实;
(5)施工时在沟槽底部两边设置临时排水沟和集水井,用碎石填充,当
地下水丰富和遇雨天时,用水泵抽水,以保证开挖基坑不被雨水浸泡而造成基坑质量问题,在基坑开挖时在沟槽顶部外两侧设置小土堤截水,以防地表水倒灌入沟槽内。

槽底不得受水浸泡或受冻,槽底局部扰动或受水浸泡时,采用天然级配砂砾石或相同的土壤回填夯实;槽底扰动土层为湿陷性黄土时,应按设计要求进行地基处理;
(6)挖土至设计标高,地基钎探后,尽快会同建设、监理、设计、地勘、
质监等部门共同对基底进行验槽,办理验槽手续。

3、成品保护
(1)开挖时注意保护测量控制定位桩、轴线桩、水准基桩,防止被挖土和运土设备碰撞、行驶破坏。

(2)夜间施工应有足够的照明,防止地基、边坡超挖。

4、沟槽开挖的安全措施(1)基坑四周做警戒线,设置安全警示标语,设专职安全人员值班。

工程所需材料堆放整齐,距沟槽边2m以外。

(2)在沟槽边坡稳固后设置供施工人员上下沟槽的安全梯。

(3)边坡大小要适当,根据挖方深度,土的物理性质和地下水的实际情况,按规定确定放坡坡比。

开挖边坡土方,严禁切割坡脚,以防止边坡失稳,当边坡坡度陡于五分之一,不得在挖方上侧堆土。

一侧堆土时,应距沟边外
1m,高度不超过1.5m,堆土顶面要向外侧作流水坡度
(4)机械开挖前应先发出信号,在挖土机臂杆回转半径范围内不允许进行其他工作。

机械行驶道路平整、坚实,底部地质不好时应铺设路基钢板垫道,防止作业时下陷。

(5)机械挖土分层进行, 防止塌方、溜坡等造成机械倾翻, 淹埋等事故, 陡坡地段堆土设专人指挥,严禁在陡坡上转弯,陷车时用钢丝绳缓缓拖出, 不得用设备直接推出。

挖机在架空线路一侧施工时,臂杆与输电线路的安全距离不应小于规定:1kv时
3m, 1~ 35kv是5m大风、大雾、雷雨天气,机械不得在高压线附近施工。

(6)跟机修坡清底人员要戴安全帽,应距铲斗一定安全距离,同时采取必要的支撑措施和沟边翻土工作。

机械施工区域禁止非作业人员进入场地内,挖掘机回转工作半径内不得站人或进行其他作业。

挖掘机、装载机装卸土时,应待整机停稳后地进行,不得将铲斗从运输汽车驾驶室顶部越过,装土时人不得停留在装土车上。

施工过程中禁止各种车辆通行以免引起沟壁坍塌,造成伤亡事故。

(7)机械操作必须听从现场指挥,所有车辆必须严格按规定的开行路线行驶,防止撞车。
