余凯高速YT3合同段预制T梁蒸汽养生方案.

余凯高速YT3合同段预制T梁蒸汽养生方案.

目录一、工程概况--------------------------------------------- 2二、编制目的--------------------------------------------- 2三、资源配备情况----------------------------------------- 2(一)人员组织安排------------------------------------ 2 (二)主要养护设备------------------------------------ 2四、施工准备--------------------------------------------- 3五、施工工艺--------------------------------------------- 4(一)混凝土施工-------------------------------------- 5 (二)T梁蒸汽养生------------------------------------- 6六、质量保证措施----------------------------------------- 8七、安全与文明施工--------------------------------------- 9八、环境保证措施---------------------------------------- 10余凯高速YT3合同段预制T梁蒸汽养生方案一、工程概况余庆至凯里高速公路YT3合同段共8座大桥,1座中桥。

预制T梁合计755片,其中30mT梁485片,40mT梁270片。

本合同段共设置3个预制场,目前均经过验收,并开始制梁。

按照工期要求,部分T 梁将安排在冬季施工。

二、编制目的为确保我标段在2014年年中顺利完成T梁预制任务及冬季施工工程质量,确保工程进度,针对本工程的特点制定T梁预制蒸汽养生具体措施,并制定蒸汽养生规则,指导工人施工。

梁板冬季养生

梁板冬季养生

目录一、工程概况 (2)二、工程材料 (3)三、混凝土配制、搅拌、运输及浇注 (3)四、冬季施工工艺 (4)五、质量保证措施 (6)六、安全与文明施工 (7)混凝土冬季施工方案一、工程概况本标段线路总长14.868km(K79+514-K94+382.455),起于双溪镇杨堡村,经双溪镇杨堡河建杨堡河大桥,经双溪镇317省道处建双溪互通与之相连,跨双溪镇陈祠村阳武干渠设阳武干渠大桥,高桥站大桥跨乡村汽车道路及乡村排水沟。

跨陈祠村乡村汽车道、常横县道、横沟镇长岭村汽车道分设舒德口大桥、常横分离立交桥、范家湾中桥,最后建咸宁互通与咸通高速相连。

该路段为双向4车道设计,设计时速为100km/h,均为整体式路基,路基宽度为26m。

我部现有大桥四座(K80+904杨堡河大桥、K83+529阳武干渠大桥、K85+370高桥站大桥、K87+823舒德口大桥),中桥三座(K79+587中桥、K80+426中桥、K93+053范家湾中桥),双溪互通(K81+801主线桥、EK2+174.2中桥),K90+610.2常横线分离式立交,天桥三座(K82+200机耕天桥、双溪互通EK0+480机耕天桥、K89+626机耕天桥)。

K79+587中桥、K80+426中桥上部构造为预制空心板,共计120片;K80+904杨堡河大桥、K83+529阳武干渠大桥、K85+370高桥站大桥、K87+823舒德口大桥、双溪互通EK2+174.2中桥、K93+053范家湾中桥上部构造为预制T梁,共计543片;双溪互通K81+801主线桥上部构造为预制箱梁,共计24片;K90+610.2常横线分离式立交上部构造为现浇箱梁;双溪互通EK0+480机耕天桥、K89+626机耕天桥上部构造为变截面开口箱;K82+200机耕天桥为PC砼连续箱梁。

二、工程材料物资准备材料部门应按现场需要以及材料计划落实进场材料,冬季施工期间所需要使用的保温材料应在开工前准备就绪。

T梁养护技术交底

T梁养护技术交底
2.拆模后立即对梁端、腹板、翼板底层用高压水枪喷水养护;
3.桥面混凝土采用自然养护时,应以混凝土表面充分潮湿为度,洒水养护从混凝土灌注完成后开始计时。当相对湿度大于60%时应洒水养护不应少于14天,当相对湿度小于60%时应洒水养护不应少于28天,当梁进行初张拉横移台位后,须继续洒水养护至规定时间;
4.洒水次数应以砼表面湿润状态为宜,混凝土养护用水应与拌合用水相同,一般白天1—3小时一次,晚上4—8小时一次。
5.随梁养护砼试件要与梁体砼同条件洒水养护。
6.养护人员应具有高度的责任心,选派认真负责的人员执行洒水养护任务,建立严格的岗位责任制,保证按照以上的规定实施,并对养护过程作详细的记录。
二、雨季混凝土养护
在雨季之前,制订防雨、防洪措施,备足水泥、砂、碎石等主要材料,为生产工人配备必要的劳动护用品,以期达到连续作业,不间断生产。

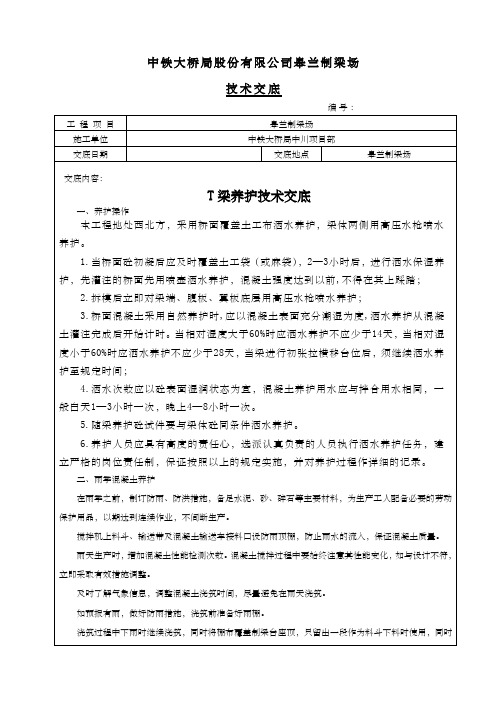

中铁大桥局股份有限公司皋兰制梁场
技术交底
编号:
工程项目
皋兰制梁场
施工单位
中铁大桥局中川项目部
交底日期
交底地点
皋兰制梁场
交底内容:
T梁养护技术交底
一、养护操作
本工程地处西北方,采用桥面覆盖土工布洒水养护,梁体两侧用高压水枪喷水养护。
1.当桥面砼初凝后应及时覆盖土工袋(或麻袋),2—3小时后,进行洒水保湿养护,先灌注的桥面先用喷壶洒水养护,混凝土强度达到以前,不得在其上踩踏;
.不得直接用水冲向模板,以免增大混凝土芯部和表面的温差。
.严禁将水直接冲向预应力管道,更不得将水灌入预应力管道。
.拆除内模和端模后也应及时覆盖土工布,尤其是端边墙比较薄弱,拆完模后应立即将其覆盖,以防风吹干裂。
.洒水时要注意养护水温度与梁体混凝土表面温度差不得大于15℃。

T梁预制施工技术方案

T梁预制施工技术方案

T梁预制施工技术交龙门吊布置图1.施工方案1.1施工总体部署T梁预制台座布置28个,分7排,每排4个,台座两端安装自动淋喷和蒸汽养生管道。

T梁模板:20mT梁3套,30mT梁5套。

模板上安装附着式高频振捣器。

模板全部采用整体式拼装定型钢模,为满足施工刚度需要同时使T梁混凝土外观美观,T梁外模均采用大块钢模,模板均由专业模板厂家加工制作。

混凝土采用集中拌和,用混凝土搅拌运输罐车运输到现场,用5T小龙门吊吊斗进行混凝土浇筑。

混凝土振捣以插入式振捣棒振捣为主,以附着式高频振捣器振捣为辅。

考虑到绑扎钢筋,安装模板、浇筑砼时间,平均生产一片梁的时间为3天。

根据图纸要求T梁砼强度达到设计强度85%后方可张拉移梁,考虑张拉等强、孔道灌浆等工序占用的时间,一个底座平均周转时间为14天,按照上述施工参数714片T梁总工期约357天。

1.2施工方法简介T梁预制加工采取定型钢模板,钢筋在钢筋加工厂房内加工成型,在台座上绑扎(焊接)连接,台座侧面安装钢筋定位架,以自动控制钢筋间距。

混凝土振捣以插入振捣为主附着式振捣为辅的振捣方式,混凝土搅拌站直接供料,波纹管内套合成塑料PVC衬管,后穿预应力钢绞线,混凝土养护采用自动淋喷浇水养护和冬季采用锅炉蒸汽养护,梁体混凝土强度达到设计强度后张拉。

T梁安装施工前,对于非过渡墩,采用砂箱制做临时支座。

在安装现浇连续段钢筋前先安装永久支座。

在体系转换前,只让临时支座受力。

一联现浇桥面混凝土完成后拆除一联内临时支座。

30m的成品梁采用QJ-100型架桥机架设安装,20m的成品梁采用2台50T的吊车安装。

1.3工艺流程预制T梁施工工艺流程见下图:平整场地预制T梁施工工艺流程图2.主要施工方法2.1底模台座施工每个台座长31.4m,宽与T梁底面同宽,高0.3m。

台座间距为4.5m。

台座按《两阶段施工图设计(30米PC砼先简支后连续T梁)》的要求设置反拱值(3.5cm),按二次抛物线对台座进行反拱布置。

预制梁冬季施工蒸汽养护

预制梁冬季施工蒸汽养护

预制梁冬季施工蒸汽养护为加快制梁速度,缩短工期,拆模前采用自动温控蒸汽养护系统进行梁体养护,拆模后进行洒水自然养护。

在灌注混凝土收面时养护罩要及时跟进,做到收面与覆盖基本同步。

蒸汽管道分别布置在外模的两侧及内腔,蒸汽不得直接吹向混凝土和模板。

拆完模后应注意对桥面的养护,特别是端边墙比较薄弱,拆完模后应立即将其覆盖,以防风吹干裂。

混凝土早期养护,派专人负责,使混凝土处于湿润状态,养护时间应能满足混凝土硬化和强度增长的要求,使混凝土强度满足设计要求。

3.1蒸汽养护梁体混凝土蒸气养护分静停、升温、恒温、降温四个阶段,静停期间应保持棚内温度不低于5℃,静停时间一般为3-6小时,以防止构件表面产生裂缝和疏松现象,然后开始升温,升温温度不宜过快,以免由于构件表面和内部产生过大温差而出现裂缝,升温速度不应大于10℃/h,恒温养护阶段恒温养护温度不得大于80℃(普通硅酸盐水泥),相对湿度应保持在90%~100%,恒温养护时间一般为3~8h,梁体芯部混凝土温度不超过60℃,降温速度不大于10℃/h。

蒸养其间及撤除保温设施时,梁体混凝土芯部与表层、表层与环境温差不超过20℃。

蒸汽养护每小时进行一次记录。

蒸汽养护结束后,立即进入洒水养护。

蒸汽供应采用一台4t的蒸汽锅炉进行。

在箱梁两侧及箱梁内部布设蒸汽管道。

整个养护过程由专人观测温度,分别对养护棚内和环境温度进行监控,采取合理的养护方案防止因温差造成箱梁开裂。

3.2自然养护自然养护采用草袋或麻袋覆盖洒水,并在其上覆盖塑料薄膜养护。

洒水养护采用自动喷水系统和喷雾器进行,保证养护不间断。

洒水次数以能保持混凝土表面充分潮湿为度。

当环境相对湿度小于60%时,养护不少于28d;相对湿度在60%以上时,养护不少于14d。

当环境温度低于5℃时,预制梁表面应喷涂养护剂,并采取保温措施,不得对混凝土洒水。

4、拆模预制箱梁拆模时的混凝土的强度要符合设计要求,混凝土强度应达到设计强度的60%以上方可拆模。

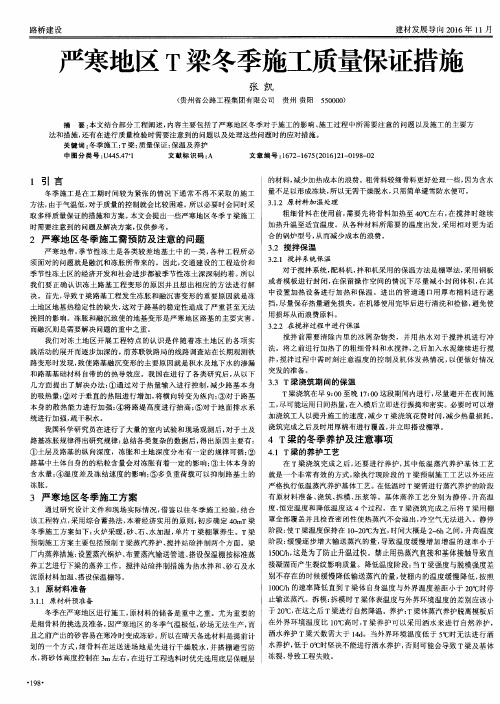

严寒地区T梁冬季施工质量保证措施

严寒地区T梁冬季施工质量保证措施

对 于搅 拌系统, 配料机 , 拌和机采用 的保温方法是棚罩法 , 采用钢 板
或者模板进行 封闭 , 在 保 留 操 作 空 间 的情 况 下 尽 量 减 小 封 备进行加热和 保温 。进 出的管道通 口用厚布 棉料进行 遮 用损坏 从而 浪费原料 。 3 - 2 . 2 在搅 拌过程 中进行保温
统进行加强, 疏干积水。 我国科学研究员在进行 了大量 的室内试验和现场观测后 , 对 于土及
3 . 3 T梁 浇 筑 期 间 的保 温
T梁 浇筑 在 早 9 : O 0至 晚 1 7 : 0 0这 段 期 间 内进 行 , 尽 量 避 开 在 夜 间 施
尽可能运用 日间热量 , 在 入模后立 即进行振捣和密实 。必要时可 以增 本身 的散热能力进行 加强 ; ④将 路堤高度进行抬 高 ; ⑤对于 地面排水 系 工, 加浇筑工人 以提升施工的速度 , 减少 T梁浇筑花费 时间, 减 少热量损耗 。 浇筑 完成之后及时用厚棉布进行覆 盖, 并立 即搭设棚罩 。
度、 恒 定 温 度 和 降 低 温 度 这 4个 过 程 。在 T梁 浇 筑 完 成 之 后 将 T梁 用 棚
3 严 寒地 区冬 季施 工方 案
通过研 究设计文件和现 场实际情况 , 借鉴 以往冬 季施工经 验 , 结合 该工程特 点, 采用综合蓄热法 , 本着经 济实用 的原 则, 初步确定 4 0 ot梁 r 冬季施工 方案 如下: 火炉采暖 , 砂、 石、 水 加温, 单片 T梁棚 罩养生 。T梁 预制施工方案主要包括预制 T梁蒸汽养 护、 搅拌站硷拌制两个方 面。粱
3 . 2 搅拌保温
3 . 2 . 1 搅 拌 系统 保 温
季节性冻土区的经济开发和 社会进 步都被季 节性冻土深深制约着 。 所 以 我们要 正确认识冻土路基 工程变形 的原因并且想 出相应的方 法进行解 决 。首先 , 导致 T梁路基工程发生冻胀和 融沉 害变形的重要原 因就 是冻 土地区地基热稳定性的缺失 , 这对 于路基 的稳 定性造成 了严重甚至无法 挽回的影响。冻胀和融沉致使 的地基变形 是严寒地区路基的主要灾 害。 而融沉则是需要解决 问题的重中之重。

预制T梁冬季施工技术方案

预制T梁冬季施工技术方案冬季施工是根据当地多年气温资料,室外日平均气温连续5d稳定低于5°C时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工。

根据近几年本标段对室外气温的观测结果,进入冬季施工已达100多天,为保证施工进度,保证施工质量,本着经济合理,施工方便有效的原则,根据规范要求,结合我部多年施工经验,特制定预制T梁冬季施工技术方案如下:一、基本要求1、砼配合比(1)、对施工的砼的配合比进行试验调整,配合比水灰比小于0.5,水泥采用42.5#普通硅酸盐水泥,减小拌和用水来提高砼的抗冻性能。

(2)、由于冬季气温低,砼的坍落度从拌和到浇筑时段内的损失小,可适当减少砼的坍落度。

2、砼的拌和(1)、砼在拌和时延长拌和时间到常温1.5倍。

拌和时间不小于2.5分钟。

(2)、在低温或冬季施工时,首先对拌和用水加热,加热方法采用锅炉加热至35~80°C,具体情况根据外界气温及原材料温度而定。

水泥存于水泥库中做保温,在使用时再从水泥库中取出。

但水泥不应与80°C以上的水直接接触。

投料的顺序为骨料、水、搅拌,再加水泥拌和。

砼运送到浇筑现场时测出砼入模温度不低于5°C(温度计放入砼5分钟)。

3、砼的浇筑(1)、砼浇筑应选择在气温大于5°C时,尽量避开夜间或风雪天施工。

(2)、砼拌和物的出机温度不宜低于10°C,入模温度不低于5°C,在浇注前必须准备好养护材料和方法,以便浇注完成后能及时进行养护。

(3)、施工过程中要密切注意天气变化,了解未来几天的气温变化情况,以便于正确指导施工。

(4)、每片T 梁模板安装好后,用钢管和苫布搭建一暖棚,并在里面放暖炉,根据已往经验,只要抓住砼入模前,模板,钢筋生暖炉预热,确保砼入模后振捣过程中,温度不降,在砼浇筑从一端向另一端时,浇筑完成的那部分,用苫布及时覆盖严密,直到整片T梁浇筑完成,形成一个封闭的暖棚。

再将试件放入里面,并分别在两端和中间挂6只温度计。

T梁预制冬季施工方案

T梁预制冬季施工方案冬季施工对于预制建筑来说是一个具有挑战性的任务,因为低温、雨雪和冰冻地面等恶劣气候条件会导致施工过程中的种种问题和困难。

为了确保预制建筑在冬季施工中的顺利进行,需要制定相应的施工方案。

首先,必须确保施工现场的保温和加热设备能够正常运行,以提供适宜的工作环境。

在冬季施工中,可以使用移动式暖风机、电暖气等设备来保持室内温度。

此外,还需要加强施工现场的防风措施,避免冷风侵入施工现场。

其次,需要采取合理的施工策略,以确保施工过程的顺利进行。

一方面,可以利用现代科技手段进行建筑构件的预装,减少现场施工的时间和工序。

另一方面,可以合理安排施工人员的工作时间和作息,避免在恶劣天气条件下进行高强度的工作。

再次,需要注意施工材料的选择和保护。

在冬季施工中,需要使用耐低温的材料,如低温混凝土、耐寒钢筋等。

同时,对于施工材料的保护也是非常重要的,例如使用塑料薄膜覆盖材料,防止雨水和积雪对材料的侵蚀。

此外,预制建筑在冬季施工中还需要特别注意安全问题。

在低温条件下,地面容易出现结冰现象,施工人员可能会滑倒或受伤。

因此,需要铺设防滑垫和设置安全警示标志,确保施工场所的安全。

最后,在冬季施工中,还需要增加监督和管理力度,确保施工质量和进度的有效控制。

可以采用现代化的施工管理系统,通过数据采集和实时监控来掌握施工进展情况。

此外,对施工人员进行培训和技术指导,提高他们的工作水平和责任心。

总结起来,预制建筑在冬季施工中需要制定合理的方案,从保温加热设备、施工策略、材料选择和保护、安全措施以及监督管理等方面全面考虑,以确保施工顺利进行。

只有做好充分准备和有效管理,才能够在恶劣天气条件下顺利完成预制建筑的施工。

冬季箱梁蒸汽养生施工方案

冬季箱梁蒸汽养生施工方案1.设备准备首先,需要准备一个专用的箱梁。

这个箱梁应该具备一定的尺寸,以容纳一个人,并且具备良好的密封性,以确保蒸汽不会泄漏。

此外,还需要购买一个蒸汽机和相应的配件,如温度计、定时器等。

2.材料准备为了进行箱梁蒸汽养生,需要一些特殊的材料。

首先是蒸汽药剂,可以选择一些适合你的身体状况的草药药剂,如生姜、艾叶等。

此外,还需要一些浴巾、毛巾等来保护身体和吸湿。

3.环境准备在进行箱梁蒸汽养生之前,需要准备一个温暖、安静、整洁的环境。

确保箱梁周围没有明火和易燃物品,以免发生意外。

此外,为了营造舒适的氛围,可以点燃一些香薰蜡烛或播放轻松的音乐。

4.温度调节在进行箱梁蒸汽养生之前,需要调整蒸汽机的温度。

由于冬季气温较低,可以将温度调至稍高一些,以确保蒸汽能够充分渗透到身体中,起到养生的效果。

5.打包准备在进入箱梁之前,需要将身体打包好。

首先,可以在身体的敏感部位贴上一些敷贴,如脖子、腰部等。

然后,可以用浴巾将身体包裹起来,以防止热量散失和蒸汽泄漏。

6.入箱蒸汽当一切准备就绪后,可以进入箱梁进行蒸汽养生。

首先,将蒸汽药剂加入蒸汽机中,使其产生蒸汽。

然后,调整温度和时间,让蒸汽充分渗透到身体中。

整个过程通常持续20-30分钟。

7.身体保护在箱梁蒸汽养生过程中,需要保持身体的正常反应和舒适感。

如果感到不适或疼痛,可以调整温度或时间。

此外,要保持适度的湿度,可以用毛巾擦去身体上的汗水。

8.养生结束在完成蒸汽疗法后,需要进行一些后续的养生工作。

首先,可以进行温水浴或按摩,以促进血液循环和放松身体。

然后,可以适当休息和补充水分,以恢复体力和水分平衡。

T梁预制工程冬期施工方案


关键技术环节剖析
01
02
03
04
模板制作与安装
模板需具备足够的刚度、稳定 性和精度,确保T梁尺寸准确

混凝土浇筑与振捣
采用先进的浇筑工艺和振捣设 备,确保混凝土密实度。
预应力张拉技术
采用智能张拉设备,实现张拉 力的精确控制,确保T梁预应
力效果。
孔道压浆技术
采用真空辅助压浆技术,确保 孔道内浆体饱满、密实。
3. 与相关部门沟通, 调整优化计划;
资源需求分析与配置方案
人力
管理人员、技术人员、操作人员;
物力
原材料、构配件、施工机械;
资源需求分析与配置方案
• 资金:用于支付工资、采购材料、租赁设备等。
资源需求分析与配置方案
1. 人力
合理安排班次,加强培训,提高人员技能水平;
2. 物力
提前采购储备原材料,确保供应稳定;选用适应冬季施工的机械 设备;
加强事故案例的宣传教育,提高作业 人员的安全意识和风险防范能力。
07
CATALOGUE
总结与展望
本次冬期施工成果回顾
成功完成T梁预制任务
在冬期施工环境下,我们成功完成了T梁的预制任务,确保了工程 质量和进度。
应对恶劣天气挑战
面对冬季严寒、降雪等恶劣天气,我们采取了有效的保暖、防滑等 措施,保证了施工的顺利进行。
3
加强与气象部门的沟通合作
为更好地应对恶劣天气对施工的影响,应加强与 气象部门的沟通合作,及时掌握天气变化信息。
未来发展趋势预测
智能化施工技术的应用
随着科技的不断发展,未来T梁预制工程将更加注重智能化施工技术的应用,如自动化生 产线、机器人施工等。
绿色环保材料的推广
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

T梁冬季施工养生措施
1
T梁冬季施工养生措施
1、工程概况
国道318线林芝至拉萨公路改造工程拉萨段,我部起讫桩号:K4554+800~K4571+180.5,全
长16.3805公里,其中特大桥1座,大桥4座,中桥2座,其中墨竹工卡高架桥为特大桥,其
跨径组合为:32×29.8m+29m+40m+29m+20×29.8m,预制T梁520片;霍隆大桥为5×20mT梁,
其预制T梁50片;昌麦大桥为5×30mT梁,预制T梁50片;隆达大桥14×30mT梁,预制T梁
140片;甲玛大桥38×20mT梁,预制T梁380片;墨竹工卡中桥3×20mT梁,预制T梁30片;
孜莫则中桥3×20mT梁,预制T梁30片,共计预制T梁1200片,其中20mT梁490片,30mT
梁710片。截至2014年10月10日,已完成T梁预制1045片,剩余155片。
2、蒸养设备配置及流程概述
根据西藏气候特点,马上进入冬季施工,为保证T梁冬季施工质量,我部采取了一定措施,
具体方案如下:
在1#、2#梁场分别安装蒸养设备,分别由一台5t锅炉、蒸养管道、蒸养棚和检测仪器组成。
蒸养管道包括蒸汽输送管道和蒸养管道,送汽管道由主管道和支管道组成。支管道和蒸养管道
直接相连,在梁体两侧底部纵向布置,并设置若干个阀门控制管道蒸汽输送。
1#、2#梁场计划每天预制3片T梁,分别配备蒸养棚9套,为增加蒸养棚内温度和湿度,
每套蒸养棚内另加4个火炉,火炉上坐水盆,以增加湿度,2个梁场共计72套火炉及水盆。
蒸养棚采用16工字钢、φ48钢管和房屋彩钢板搭设组成,蒸养棚骨架采用16工字钢焊接,
φ48钢管做支撑,骨架外覆盖房屋彩钢板。根据现场实际量测T梁模板安装完成后,宽和高均
为2.65m(最大),因此我部加工蒸养棚净宽为2.7m,净高2.85m,每节蒸养棚长10m,20mT梁
由2节组成,30mT梁由3节组成,蒸养棚的一端封闭,另一端留有门,为保证形成一个密闭的
空间,在两节蒸养棚接缝处和有门的一端,采用夹棉篷布覆盖。
检测仪器以普通悬挂式温度计为主,负责养生的人员定时观测篷布内温度变化。
3、具体蒸养方法
浇筑混凝土前,先观测混凝土入模前的入模温度,在梁体混凝土浇筑完成后,把蒸汽管道
沿梁体马蹄纵向排布,然后将加工好的蒸养棚吊装,把整个梁体罩住,在两节蒸养棚接缝处和
有门的一端,用夹棉篷布覆盖,保证蒸养棚密封,然后打开蒸养管道的阀门,输送蒸汽,气压
达到2.5MPa,送汽量达到0.4t/h,进行养生。养生时间7-8个小时后,拆除T梁模板,然后继
续养生,蒸汽养生时间为3天,根据3天实测回弹强度为40-45MPa,3天之后采用喷淋法养生,
2

喷淋养生时间为每天9:30-5:30,根据天气情况而定,T梁养生时间不得小于7天。7天强度达
到85%后,进行张拉压浆,最后再将T梁移至存梁区,采用集中喷淋养生,直至达到设计强度。
蒸养棚结构如下图:

(1)蒸汽养生分为升温、恒温和降温三个阶段进行:
升温是混凝土定型阶段,原则为“缓慢升温,高湿低温”。关键是温度与湿度的协调,升温
速率控制以及钢模板与梁体混凝土间的温差控制。这阶段温度上升过快,会使混凝土表面体积
膨胀太快而产生裂缝。升温前测量环境温度,是本阶段的控制点。
恒温是混凝土强度增长的主要阶段蒸汽罩内温度控制在30摄氏度左右,可通过蒸汽管道的
阀门来控制蒸汽输送量,调节温度的高低。
降温是蒸养的关键阶段,要严格控制。按规定的恒温时间,取出随梁体蒸养的试块,试块
达到脱模强度后,停汽降温。若试块达不到强度要求,则延长恒温时间,直到达到强度要求为
止。停汽后不可马上移走蒸汽罩,待梁体内部与表层,表层与外界环境温差不超过15摄氏度时,
方可移走蒸汽罩。移走蒸汽罩后,进行喷淋养护。
4、蒸汽养生要点
(1)升温阶段,速度不要太快,宜控制在每小时15摄氏度以内;
(2)随时观测篷布内温度,升温到一定值时,即可保持恒温在30摄氏度左右(规范中规
定不得超过80摄氏度),恒温时间为8小时~12小时,并在罩内保持90%~100%的相对湿度;
(3)梁体混凝土强度达设计强度的60%~70%后,可降低蒸养温度,但降低温度亦不可太快,
应控制在每小时10摄氏度以内。降温时养护罩仍应密闭,用减少送气量或停止送气的方法使温
度缓慢下降。
5、蒸养注意事项
3

(1)升温与降温均应用调节蒸汽量来控制,不得用蒸汽直接喷射混凝土的方法来升温,也
不得用撤除或移开养护罩的方法来降温;
(2)蒸养过程中,要有专人随时观察养护罩内的温度变化情况。升温时每小时查温一次,
恒温时每两小时查温一次,如发现温度不符合规定时,应立即调整送气量,并在养生棚内加设
火炉,以保证温度满足要求。
(3)梁体温度与外界气温的温差小于15摄氏度时,方可拆除养护罩,但仍对梁体进行覆
盖和保温;
(4)认真做好各项温度检查记录。
6、试件养护
制作五组试件,其中两组随梁养护,分放在测温点和梁端部的顶板上,同养试块试压结果
作为T梁张拉时的强度用;其余三组标准养护,作为试验室标准养护28天强度。
7、冬期施工安全教育
(1)对全体职工定期进行技术安全教育。结合工程任务在冬施前做好安全技术交底。配备
好安全防护用品。
(2)对工人进行安全教育和操作规程的教育,尤其是没有从事过冬季施工的人员要加大加
强进行安全教育和安全交底。
(3)特殊工种(包括:电气、起重、锅炉、焊接、机械、车辆等工种)须经有关部门专业
培训,考核发证后方可操作。
8、防火、防冻、防滑、防煤气中毒措施
(1)冬季施工时,要采取防滑措施。生活及施工道路、•架子、坡道经常清理积水、积雪、
结冰,斜跑道要有可靠的防滑条。
(2)冬季施工现场及临时工棚内严禁用明火取暖,应订出具体防火安全注意事项,并将责
任落实到人。
(3)脚手架、脚手板有冰雪积留时,施工前应清除干净,有坡度的跳板应钉滑条或铺草包,
并随时检查架体有无松动及下沉现象,以便及时处理。
(4)现场火源,要加强管理;使用煤气时,•要防止爆炸;使用焦炭炉、煤炉或天然气、
煤气时,应注意通风换气,•防止煤气中毒。
(5)电源开关,控制箱等设施要统一布置,加锁保护,•防止乱拉电线,设专人负责管理,
防止漏电触电。经常移动的机具导线不得在地面上拖拉,不得浸入水中,应架空绝缘良好。
4

(6)草包、草帘等保温材料不得露天放置,以免受潮失去保温效果。
(7)施工现场水源及消火栓应设标记。
9、环境保护和文明施工
冬季施工继续推行规范化、标准化施工,做到环保施工、文明施工,保持优良信誉,树立
企业形象。
(1)遵守业主及地方政府对施工环境管理的有关规定,施工期间的环境保护治理工作应与
工程施工取得协调一致。
(2)避免噪声干扰和环境污染,各种材料、机械设备存放整齐,施工现场和填土等都必须
留有一定的活动场地并且进行硬化处理,使其清洁整齐,井然有序。
(3)冬季施工中产生的废料,要选择合适的地点深埋或采取其他有效的措施进行处理,尽
量减少对周围环境的影响和破坏。施工废水、生活污水不得污染水源、耕地、农田、灌溉渠道。
清洗集料、机具或含有油污的操作用水,采用过滤的方法或沉淀池处理,使生态环境受损降到
最低程度。
(4)对影响群众正常生产生活的地方,修建必要的临时设施。危险地段设置足够的照明、
护栏、围栏、警告牌等设施,以确保公众的安全与方便。
