路基工程交工验收

.

专业资料 路基(床)工程交工验收办法

一、编制依据

为保证路床工程质量并及时将路床移交给路面施工单位,特编制本细则。主要依据的规范文件:

1、《公路工程竣(交)工验收办法》(交通部2004年第3号令);

2、《关于贯彻执行公路工程竣工交工验收办法有关事宜的通知》(交通部交公发〔2004〕446号);

3、《公路工程质量检验评定标准》(JTG F80/1-2004)

4、《路基施工技术规范》(JTG F10-2006);

5、《公路桥涵施工技术规范》(JTG/T F50-2011);

6、《公路路基路面现场测试规程》(JTG E60-2008)

7、《公路工程施工监理规范》(JTG G10-2006);

8、《吕梁环城高速公路两阶段施工图设计文件》;

9、吕梁环城高速公路土建工程施工、监理有关《合同文件》等。

二、路床中间交工必须具备的条件

1、所有交工路段的路基宽度、压实度、中线位置、路床顶面高程、横坡度、平整度、弯沉、边坡坡率及边坡修整必须满足设计文件、招标文件及有关技术规范的要求; .

专业资料 2、挖方段边沟必须施工完成,以免路面底基层施工完成后再开挖边沟,临时排水通畅;

3、填方路段护坡还未完成或急流槽还未完成的必须按要求设置具有防冲刷功能的临时排水设施;

4、结构物台背回填符合质量要求,资料齐全,并经监理工程师签认。

5、涵洞洞口必须完成。

6、根据实际情况,每次路床交工路基长度建议不少于1Km,最少不能少于0.5Km(特殊路段除外)。并宜安排连续、整段地交工。

7、承包人所提出的交工路段的自检资料必须齐全。

三、交工验收检测项目

依据《公路工程质量检验评定标准》(JTG F80/1-2004)的规定,路床交工验收的实测项目包括:压实度、弯沉、纵断高程、中线偏位、宽度、平整度、横坡、边坡和路基外观质量鉴定。详见下表:

项次 检查项目 规定值或允许偏差 检查方法和频率

1 压实度 ≥96 每200m每压实层测4处

2 弯沉值(0.01mm) 不大于设计计算值 按本文件要求检查

3 纵断面高程(mm) 10,-15 水准仪每200m测4断面

4 中线偏位50 全站仪每200m测4断面,弯 .

专业资料 (mm) 道加HY、YH两点

5 宽度 不小于设计值 用尺量每200m测4处

6 平整度mm ≤15 3m直尺每200m测4处×10尺

7 横坡(%) ±0.3 水准仪每200m测4断面

8 边坡 符合设计要求 每200m检查4处

四、路床交工前的准备工作

(一)资料准备

路基施工单位准备好水准点一览表、导线点一览表、逐桩坐标表、路床顶面高程计算表(纵向按20米间距,并加设ZH、HY、QZ、YH、HZ点,横向按高程检测布设点进行计算)等资料,并准备足够的空白检测表格,供路床交工验收时使用。

(二)现场准备

路基施工单位须对拟交工路段全面恢复路线中桩、边桩,包括整公里和百米桩,中桩埋设必须牢固,确保能重复使用。供交验时使用的中桩间距20m,ZH、HY、QZ、YH和HZ点各加设一桩,横断面按设计车道线布设高程测点,(路基同一断面左右幅各至少四点,分别按左右路基边缘、硬路肩外边缘、行车道外边缘、中央分隔带边缘布设)。路基施工单位须提前放线,用石灰线明确标识上述线位和点位。

(三)仪器及试验设备准备 .

专业资料 1、水准测量(全自动水准仪)仪具1套。

2、导线及中线等放线仪器,路基施工单位必备全站仪1套(含标尺等)。

3、弯沉测试设备:弯沉车和弯沉仪(弯沉仪长度5.4M,至少2套,百分表必备4个)由路基施工单位提供,弯沉车轴载标定由总监办负责;

4、压实度检测仪具:路基施工单位必备灌砂法现场检测压实度的设备2套(含辅助材料)。

5、其它测量设备:路基施工单位必备30M钢尺、5M钢卷尺、3M直尺、塞尺、坡度尺、水平尺等测量设备。

6、所有仪器、仪具须按规定经检验单位校验合格,并提供检校合格证。

(四)主要工作人员准备

路基交验的各项检测结果由路基施工单位、总监办、路面施工单位共同记录,检测完成后分别在有关检测表上签字确认,由总监办负责整理交工资料。

五、路床交工验收

(一)路基施工单位自检 .

专业资料 交接路床之前,路基施工单位应首先对拟交接路段按《公路工程质量检验评定标准》(JTG F80/1-2004)要求的项目和频率进行自检,并做好相应记录。总监办现场监理人员参与或旁站自检并实施抽检。

(二)现场交接验收

现场进行路床交工验收时,检测工作由总监办组织。路床现场交验一般分三个小组,即试验组、测量组和内业组。

1、试验组

主要工作是负责检测压实度和弯沉。

(1)压实度检测

根据规范,压实度采用灌砂法测定,按照双车道200M检测4处的频率进行检测。压实度检测完成后应按《公路工程质量检验评定标准》(JTG F80/1-2004)计算该路段的压实度代表值,并按评定标准要求对交工路段进行评定。

(2)路基弯沉值检测

弯沉检测须按《公路路基路面现场测试规程》的相关要求进行,弯沉检测采用后轴重100KN的标准车(单后轴双轮的载重车,其后轴轴载为100±1kN,一侧双轮荷载为50±0.5kN,轮胎接地压强为0.70±0.05MPa,单轮传压面当量直径为213±0.5mm,轮隙宽度应 .

专业资料 满足弯沉仪测头伸入的要求)进行测量。检测频率为每车道每50m测两点,相邻车道检测断面应错开设置,弯沉车检测平面位置为:弯沉车测定位置为边轮距中心桩1.5m处,或路基外缘(边桩)1.5m处。弯沉代表值(弯沉代表值=测量弯沉值的平均值+2×标准差)不得超过179.1×10-2mm。

评定时,以每一验收段落的弯沉代表值是否大于规定值来判定该路段是否合格,不能以单点弯沉值作为判定依据。当出现少量单值大于设计值时,应作为特异点处理。

如若采用落锤式弯沉仪测定弯沉,亦须按测试规程的要求现场进行严格的对比试验,从而确定落锤式弯沉仪与贝克曼梁弯沉仪的相关关系,保证回归方程式的相关系数R不小于0.95。

2、测量组

主要负责检测中线、高程、宽度、平整度、横坡,由总监办测量工程师负责进行测量,路基施工测量人员、路面施工测量人员配合完成。

(1)首先完成中线放线测量,测定中线偏位情况。每200m测4个断面,弯道加测ZH、HY、QZ、YH、HZ等点位。

(2)纵断面高程测量。利用经过复核并已确认的中桩,按照规范规定,每200m测4个断面,曲线段增加为每20m测1个断面,检测结果与计算的设计值相比较,偏差不超过+10mm、-15mm。 .

专业资料 (3)横坡测算。每200m测4个断面,与纵断高程测量同时进行,用同一断面的最近点、最远点的实测高程和平距计算横坡,允许偏差±0.3%。

(4)宽度测量。利用经过复核并已确认的中桩,用长钢尺从中桩处向路床左右方向(应与路中线或路中线的切线垂直)进行测量,分别检查路床左右半幅宽度是否达到要求,每200m测4处,要求实测值符合设计值。

(5)平整度测量。使用3m直尺,在路基左右幅每200m测量2处×10尺(沿路线纵向连续量测),允许值为15mm。

以上各项检查项目可根据具体情况加密检测。

3、内业组

(1)现场所有的测量和试验数据,由各方共同记录,检测完毕应由路基、路面的施工单位和监理共同在现场签字确认原始数据。

(2)采集的数据由总监办交验小组整理汇总、评定。评定合格的路段须由路基、路面施工单位和监理的共同签字,即完成路床交接验收工作。

(三)对路基交接验收若干具体问题的处理意见 .

专业资料 1、本细则中所指的检测频率除具体说明外,均指双车道的检测频率,多车道公路必须按车道数与双车道之比,相应增加检查数量。紧急停车道(路肩带)、加减速车道均应视为一个车道进行频率计算。

2、路基管理应统筹安排路床交验计划,确保路面工程有足够的施工工期,利于设备转场。

3、其他未尽事宜由建管处、交验小组酌定。

.

专业资料

施工单位该交工验收段的交工验收资料系统、齐全完整、真实可靠。路基土方交工验收资料包括该交工验收段的如下内容:

1、路基工程的《分部工程质量检验评定表》及相应各分项工程的《质量检验评定表》;

2、《路基工程现场质量检验报告单》;

3、《工程质量检查结果汇总表》;

4、《路基压实度(汇总)报告》;

5、《路基弯沉检测记录表》;

6、《路基高程交工验收检查记录表》;

7、《路基中线偏位检测表》;

8、《路基宽度、平整度检查记录》。

依据《公路工程质量检验评定标准》(JTG F80/1-2004)的规定,路床交工验收的实测项目包括:压实度、弯沉、纵断高程、中线偏位、宽度、平整度、横坡、边坡和路基外观质量鉴定。详见下表:

项次 检查项目 规定值或允许偏差 检查方法和频率

1 压实度 ≥96 每200m每压实层测4处

2 弯沉值(0.01mm) 不大于设计计算值 按本文件要求检查 .

专业资料 3 纵断面高程(mm) 10,-15 水准仪每200m测4断面

4 中线偏位(mm) 50 全站仪每200m测4断面,弯道加HY、YH两点

5 宽度 不小于设计值 用尺量每200m测4处

6 平整度mm ≤15 3m直尺每200m测4处×10尺

7 横坡(%) ±0.3 水准仪每200m测4断面

8 边坡 不陡于设计值 检查每200m4处

六、路基土方工程交工验收注意事项:

1、路基施工单位,交验路段的各项技术指标必须满足《公路路基施工技术规范》和本项目的有关规定。

合集下载

公路工程交工验收的程序及主要工作

公路工程交工验收的程序及主要工作

公路工程交工验收的程序及主要工作

第一篇:公路工程交工验收的程序及主要工作

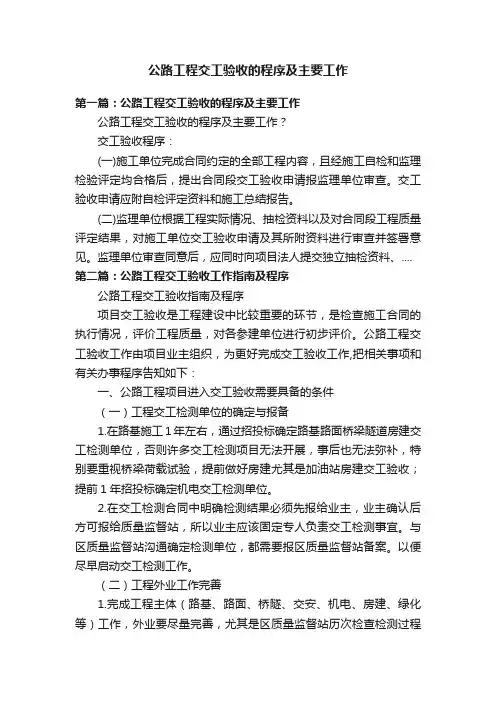

公路工程交工验收的程序及主要工作?

交工验收程序:

(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。交工验收申请应附自检评定资料和施工总结报告。

(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。监理单位审查同意后,应同时向项目法人提交独立抽检资料、....

第二篇:公路工程交工验收工作指南及程序

公路工程交工验收指南及程序

项目交工验收是工程建设中比较重要的环节,是检查施工合同的执行情况,评价工程质量,对各参建单位进行初步评价。公路工程交工验收工作由项目业主组织,为更好完成交工验收工作,把相关事项和有关办事程序告知如下:

一、公路工程项目进入交工验收需要具备的条件

(一)工程交工检测单位的确定与报备

1.在路基施工1年左右,通过招投标确定路基路面桥梁隧道房建交工检测单位,否则许多交工检测项目无法开展,事后也无法弥补,特别要重视桥梁荷载试验,提前做好房建尤其是加油站房建交工验收;提前1年招投标确定机电交工检测单位。

2.在交工检测合同中明确检测结果必须先报给业主,业主确认后方可报给质量监督站,所以业主应该固定专人负责交工检测事宜。与区质量监督站沟通确定检测单位,都需要报区质量监督站备案。以便尽早启动交工检测工作。

(二)工程外业工作完善

1.完成工程主体(路基、路面、桥隧、交安、机电、房建、绿化等)工作,外业要尽量完善,尤其是区质量监督站历次检查检测过程提出存在的问题务必要整改好,都要求有书面反馈材料。

2.要重视路容路貌,如路基边坡绿化、边坡防护外观、塌方清除、硬路肩修整及绿化、边沟及排水沟的清理、路基路面缺陷的修复、标线标牌等,做

到整洁、美观。

3.施工单位、监理单位、试验检测机构完成对工程项目的质量自检、监理检测、交工检测等外业检测工作,频率满足要求,整改好存在问题及处理反馈情况。

公路工程竣(交)工验收办法实施细则-65号文

公路工程竣(交)工验收办法实施细则-65号文

公路工程竣〔交〕工验收方法实施细那么〔交公路发〔2021〕65号〕

第一章 总那么

第一条 为进一步标准和完善公路工程竣〔交〕工验收工作,依据?公路工程竣〔交〕工验收方法?〔交通部令2004年第3号〕,制定本细那么。

第二条 公路工程验收分为交工验收和竣工验收两个时期。

交工验收时期,其要紧工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。

竣工验收时期,其要紧工作是:对工程质量、参建单位和建设工程进行综合评价,并对工程建设工程作出整体性综合评价。

第三条 公路工程竣〔交〕工验收的依据是:

〔一〕批准的工程建议书、工程可行性研究报告。

〔二〕批准的工程初步设计、施工图设计及设计变更文件。

〔三〕施工许可。

〔四〕招标文件及合同文本。

〔五〕行政主管部门的有关批复、批示文件。

〔六〕公路工程技术标准、标准、规程及国家有关部门的相关 。

第二章 交工验收

第四条 公路工程交工验收工作一般按合同段进行,并应具备以下条件:

〔一〕合同约定的各项内容已全部完成。各方就合同变更的内容达成书面一致意见。 〔二〕施工单位按?公路工程质量检验评定标准?及相关 对工程质量自检合格。

〔三〕监理单位对工程质量评定合格。

〔四〕质量监督机构按“公路工程质量鉴定方法〞〔见附件1〕对工程质量进行检测,并出具检测意见。检测意见中需整改的咨询题差不多处理完毕。

〔五〕竣工文件按公路工程档案治理的有关要求,完成“公路工程工程文件回档范围〞〔见附件2〕第三、四、五局部〔不含缺陷责任期资料〕内容的收集、整理及回档工作。

〔六〕施工单位、监理单位完本钞票合同段的工作总结报告。

第五条 交工验收程序:

〔一〕施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。交工验收申请应附自检评定资料和施工总结报告。

路基分部工程验收方案

路基分部工程验收方案

路基分部工程验收方案

一、引言

为了确保道路工程施工质量,保障人民群众出行安全,按照相关标准和规范的要求,对路基分部工程进行严格的验收是非常重要的。本验收方案旨在规范路基分部工程的验收程序和要求,保证工程质量,确保道路安全畅通。

二、路基分部工程验收范围

本验收方案所涉及的路基分部工程包括但不限于以下内容:

1. 路基填筑

2. 路基压实

3. 沥青基层

4. 水泥混凝土基层

5. 路基排水

6. 路基边坡

三、路基分部工程验收人员及资格要求

1. 验收人员应当具备相关专业技术职称,有丰富的道路工程施工验收经验;

2. 验收人员应当熟悉相关标准和规范,能够准确判断工程质量;

3. 验收人员应当具备良好的沟通与协调能力,能够与施工单位、监理单位等各方有效配合。

四、路基分部工程验收程序

1. 提前通知施工单位

验收程序开始前,应提前通知施工单位,确定验收时间,以便施工单位做好准备。

2. 路基分部工程验收内容

(1)路基填筑及压实合格证明;

(2)沥青基层和水泥混凝土基层试块(骨料密实度、压实度)合格证明;

(3)路基排水验收记录;

(4)路基边坡验收记录。 3. 现场验收

验收人员到达现场后,首先应对施工单位提供的相关验收资料和证明进行核对,确认其完整性和合法性。随后对路基分部工程进行现场检查,并填写验收记录表。在现场验收过程中,验收人员应当仔细观察路基分部工程的施工质量,对存在的问题及时提出意见和建议。

4. 整理验收资料

验收结束后,验收人员将现场填写的验收记录表和相关资料整理成文,形成路基分部工程的验收报告。

五、路基分部工程验收标准

路基分部工程的验收应当符合国家相关标准和规范的要求,具体包括但不限于以下内容:

1. 路基填筑应当满足设计要求,填筑材料应当符合相关标准,填筑质量应当均匀、密实。

2. 路基压实应当满足设计要求,压实质量应当均匀、密实。

3. 沥青基层和水泥混凝土基层试块的密实度、压实度应当符合相关标准。

公路工程质量监理评价报告—交工验收

公路工程质量监理评价报告—交工验收

公路工程质量监理评价报告—交工验收

一、工程概况

该公路工程位于XX省XX市,总长XX公里。本次监理评价报告的主要内容是对公路工程在交工验收阶段的质量情况进行评价和总结。

二、质量评价

1.施工质量评价

(1)路基工程:经监理人员对路基工程进行抽检和检测,结果显示路基工程质量良好,符合相关规范要求。工程地质勘察数据和检测报告符合实际情况,路基填筑平整,沟槽排水良好。

(2)路面工程:经监理人员对路面进行抽检和检测,结果显示路面工程质量达到设计要求。路面平整度、坡度、纵横坡等各项指标符合规范要求。

(3)桥梁工程:经监理人员对桥梁工程进行抽检和检测,结果显示桥梁工程结构稳定、施工质量良好。各项指标符合设计要求和规范要求。

(4)交通安全设施:经监理人员对交通安全设施进行抽检和检测,结果显示交通安全设施设置合理,符合规范要求。包括交通标识、标线、护栏等设施完善。

2.环境保护评价

施工期间,施工单位按照环境保护要求进行施工,并做好环境保护措施,未出现对环境造成污染或影响的情况。其中,土方开挖、矿山开采、爆破等施工行为具有较大的环境风险,但施工单位采取了合理的措施,保证了环境保护工作的顺利进行。 3.资料归档评价

施工单位按照归档要求,留存了完整的施工图纸、工程量清单、质量检测报告、施工日志等资料。资料保存完整,有序归档,并能及时提供给监理组织。

4.施工组织评价

施工单位在施工过程中,按照施工组织设计进行施工,合理安排人员和机械设备,协调配合各个工种,保证了施工进度和施工质量。施工过程中,未出现违规操作、材料浪费等问题。

三、结论与建议

通过对公路工程在交工验收阶段进行的质量评价,得出以下结论:

1.公路工程在施工质量方面达到了规范要求,各项指标符合设计要求和规范要求。

2.施工单位在环境保护方面做出了合理的措施,并采取了相应的环保措施,保证了环境保护的工作顺利进行。

基于以上评价结果,可以给出以下建议:

公路工程交工验收程序

公路工程交工验收程序

第 1 页 共 56 页 公路工程交工验收程序

公路工程交工验收程序

深圳市交通运输委员会项目管理手册(建设中心)

第一节合同段交工验收程序

一、工程初验(一)初验条件

合同段工程在满足以下条件后,承包人可尽早向监理工程师申请交工的意向:

1.承包人拟申请交工的工程已经基本完成,剩余工程收尾工作量很少,且在缺陷责任期内完成这些工程时,不影响完工工程的正常使用及施工安全;

2.监理工程师已分别按照《公路工程质量评定标准》的要求基本完成分项工程质量检查和评定,总监理工程师签发分项工程交工证书。

(二)初验检查内容

合同段工程初验由监理工程师负责组织。总监理工程师在认为上述条件基本具备后,应在收到承包人合同段交工验收申请意向书7天内组织承包人、监理工程师按以下方面内容对合同段工程完成初步检查,并通知工程管理部、相关承包人派人第 2 页 共 56 页 参加(其中路面承包人主要参与路基、桥梁宽度、高程、横坡等联合测量)。检查内容包括:

1.逐项检查拟申请交工的工程是否按合同要求已全部完成;2.分项工程质量检验评定的结果是否符合规范要求;

3.监理工程师在各种场合,以不同形式向承包人指出的各类质量问题是否得到妥善解决;4.各项技术、质量管理和合同管理程序及手续是否齐全、完备;5.是否有遗留未处理的重大技术、质量遗留问题;

6.承包人申请交工的工程现场是否进行全面清理(包括临时用地和材料堆放场、弃、取土场等);

7.是否得到当地及环保等政府部门认可;

8.承包人是否按合同规定完成或基本完成有关的工程交工资料,文件的编制是否满足归档要求;

9.现场剩余工作完成计划(如果有)。(三)初验报告

初验检查工作结束后,由监理工程师完成初验报告,初验报告主要包括以下内容:1.合同段工程总体情况及初验概述;2.现场存在的有关问题;

3.工程质量(总体)评定表及评定结果;4.与评定表相对应的工程初验检查检测记录表;5.初验检查结论。深圳市交通运输委员会项目管理手册(建设中心) 第 3 页 共 56 页 如果工程管理部认为上述交工验收条件尚不具备,则由监理工程师书面通知承包人抓紧完成上述工作,直至合同段交工验收条件成熟后,承包人再提出正式交工申请报告。

高速公路项目路基交工验收办法

高速公路项目路基交工验收办法

##项目路基工程交工验收办法

第一条 本办法适用于#####高速公路路基工程交工验收工作。

第二条 路基工程交工验收是检查路基施工合同的执行情况,评价路基工程质量是否符合技术标准及设计要求,是否可以移交下一阶段施工,对参建单位工作进行初步评价。路基工程验收不合格,不得移交路面工程施工。

第三条 路基工程交工验收的依据:

一、批准的施工图设计及变更的设计文件;

二、批准的招标文件及合同文件;

三、上级领导部门的有关批复、批示文件及会议纪要:

四、《公路工程质量检验评定标准》、《公路路基施工技术规范》及国家有关部门的相关规定。

第四条 预交验。有关预交验办法按总监办文件执行。正式交工验收前,驻监办应督促施工单位准备拟交工工程各项施工记录、质量控制及检验资料,分项工程检验评定、监理检验评定资料等相关资料。

第五条 路基工程交工验收由总监办组织路基施工单位、驻地监理办、设计单位、路面施工单位参加,并邀请省质监局监督组派员参加。

第六条 路基工程(合同段)交工验收应具备以下条件:

一、施工单位于交工验收前须做好以下准备工作:

1、恢复中线桩及路基边桩并画线;

2、备好路基弯沉检测车与弯沉仪,弯沉车须过磅(保留过磅单据),保证弯沉车重载(后轴10T)后,后轮两轮轮距最小须大于6cm;

3、画好弯沉检测路线及检测点、准备好配合检测人员,须设带桩员(兼指挥员);

4、检测仪器(包括测量、试验)及配合检测人员;

5、沿交验路段每300m设置一处水准点,由监理与承包人进行联测并闭合。凡现场发现水准点不闭合的,一律视为自检资料弄虚作假;

二、交工验收路基工程不少于一个分部工程段落。

三、施工单位按《公路工程质量检验评定标准》及相关规定的要求,对该交工段落的工程质量自检合格,凡发现弄虚作假者一律重罚。

四、驻地监理工程师对该段落路基工程质量评定合格。

五、施工单位交工验收段的交工验收资料系统、齐全完整、真实可靠。路基交工验收资料包括该交工验收段的如下内容:

公路工程竣交工验收办法实施细则范文(4篇)

第 1 页 共 17 页 公路工程竣交工验收办法实施细则范文

第一章 总 则

第一条 为规范公路工程竣工验收的程序,明确各方责任,保证工程质量和工期的要求,根据《中华人民共和国建设工程质量管理条例》等相关法规,制定本细则。

第二条 本细则适用于所有公路工程的竣工验收,包括新建、改建、扩建、维修等类型的公路工程。

第三条 公路工程竣工验收的主要目的是验证工程是否按照设计要求及相关规范进行施工,是否达到设计质量要求,保证工程质量、安全和环保等方面的要求。

第四条 竣工验收的程序包括筹备阶段、验收准备阶段、实施阶段和验收结果确认阶段。

第二章 筹备阶段

第五条 公路工程竣工验收的筹备阶段主要包括组建验收组、确定验收方案、制定验收计划等工作。

第六条 组建验收组应该根据实际情况确定结构合理、专业齐全的验收组成员,包括项目负责人、设计师、监理人员、施工人员、专家等相关人员。

第七条 验收方案应该根据工程的类型、规模和特点制定,提出验收的具体要求、方法和标准。

第八条 验收计划应该明确验收的时间、地点、人员等具体安排。

第三章 验收准备阶段 第 2 页 共 17 页 第九条 公路工程竣工验收的准备阶段主要包括资料准备、设备准备、场地准备等工作。

第十条 验收资料应该包括工程图纸、施工图、技术规范、施工记录、质量检测报告、工程变更记录等相关文件资料。

第十一条 验收设备应该包括测量仪器、检测设备、测试仪器等必要的设备。

第十二条 验收场地应该满足验收的需要,包括充足的空间、通风良好、设备齐全等。

第四章 实施阶段

第十三条 公路工程竣工验收的实施阶段主要包括现场勘察、检查验收、技术测试等工作。

第十四条 现场勘察应该对工程的各个部分进行详细的检查,包括路面平整度、路基稳定性、路缘石安装等方面。

第十五条 检查验收应该按照验收方案对工程的各个环节进行系统有序的检查,包括施工质量、安全措施等方面。

第十六条 技术测试主要包括对工程材料和结构进行必要的技术测试,确保其符合设计要求和相关规范。

公路工程竣交工验收办法

公路工程竣交工验收办法

一、总则

为了规范公路工程竣工验收程序,保证工程质量,加强对公路工程施工质量的监管,特制定本办法。

二、验收单位

公路工程竣工验收由建设单位负责组织,监理单位和设计单位全程参与,相关地方政府及相关部门监督。

三、验收内容

1.工程质量验收:对公路工程的路面平整度、路基沉降、桥梁结构、隧道通风等工程质量内容进行全面检查,确保工程质量符合相关标准要求;

2.工程量验收:对工程量进行核算和测量,确保施工完全符合设计要求;

3.环境影响验收:对公路工程对周边环境的影响进行评估,确保施工不对周边环境造成污染或破坏;

4.安全验收:对公路工程的交通安全设施、防护措施等进行评估,确保工程安全性;

5.使用功能验收:对公路工程的使用功能进行评估,确保工程能够满足设计要求和使用需求。

四、验收程序

1.建设单位提出竣工验收申请,附上竣工报告、工程图纸、技术资料等相关文件; 2.监理单位组织相关技术人员对工程进行初步验收,填写验收记录并提出意见建议;

3.设计单位审查初步验收结果,出具初审报告;

4.建设单位根据初审报告的意见进行修改完善,并提供相应的证明材料;

5.监理单位对修改完善后的工程进行复验,填写复验记录;

6.设计单位审查复验记录,出具复审报告;

7.相关地方政府及相关部门组织专家对工程进行审查评估,出具验收意见;

8.建设单位根据评审意见对工程进行整改;

9.整改完毕后,建设单位向相关地方政府及相关部门申请最终验收;

10.相关地方政府及相关部门组织专家进行最终验收,并出具最终验收意见。

五、验收标准

1.工程质量:工程质量必须符合相关规范和标准,包括路面平整度、路基沉降等指标;

2.工程量:工程量必须与设计要求相符,测量结果误差不得超过规定范围;

3.环境影响:工程对周边环境的影响必须符合环境保护相关法律法规,不得对环境造成污染或破坏; 4.安全性:工程必须符合交通安全要求,包括交通标志、交通信号灯、防护设施等方面必须齐全有效;

路基路面施工过程及交工验收检测流程

路基路面施工过程及交工验收施工检测流程

一、路基交工验收检测参数:

路床顶面:压实度、弯沉、平整度必须检测,其他参数(详见 《公路工程质量检验评定标准》 JTG F80/1-2004 P7--P8)有设计有要求时检测。

二、水泥稳定碎石底基层、基层施工过程中检测参数:

施工前:碎石、砂、水泥原材料检测,水稳配合比设计,施工过程:水泥稳定碎石混合料灰剂量(有必要时)、压实度(必须)、7d无侧限抗压强度(必须),弯沉(必须)、平整度(必须)、厚度(完整性有必要时)。(详见《公路路面基层施工技术规范》JTG 034-2000

P79--P81)

三、沥青混合料路面检测参数:

每层施工前:碎石、砂、矿粉、沥青原材料检测,沥青配合比设计,施工过程:(设计文件上面有稀浆封层时,稀浆封层混合料检测)沥青混合料马歇尔试验全套(每台班),每结构层需要检测:厚度、压实度、弯沉(设计有要求时)。沥青路面上面层检测:平整度(必须)、厚度(必须)、压实度(必须)、渗水系数(必须)、弯沉(必须)、构造深度(必须)、摩擦系数(有必要时)(详见 《公路沥青路面施工技术规范》JTG F40-2004 P62—P66及《公路工程质量检验评定标准》JTG F80/1-2004 P30)。我自己整理的,仅供参考!

路基工程中间交工验收报告

萧县凤山隧道及北延道路市政工程

中间交工验收报告

(路基8%石灰土分项工程)

K2+350~K2+960左幅

K3+220~K4+110右幅

浙江海天建设集团有限公司

2014年7月18日

市政工程中间交工报告

填报单位:浙江海天建设集团有限公司 编号:

工程名称 萧县凤山隧道及北延道路市政工程 工程地点 萧县城北

施工单位 浙江海天建设集团有限公司

计 划 开工日期 2014年5月1日

设计单位 徐州市市政工程设计院 竣工日期 2014年7月31 日

建设单位 萧县城市建设投资有限公司

实 际 开工日期 2014年 5 月 10日

监理单位 武汉广益交通科技股份有限公司 竣工日期 2014年7月7 日

施工现场地址 龙腾大道 通讯电话 工程预(决)算

计 划 交 工 工 程 量 实 际 交 工 工 程 量

一、道路工程

1、清表工程45000m3

2、8%灰土工程16320m3

3、挖土方23528m3

一、道路工程

1、清表工程45000m3

2、8%灰土工程16320m3

3、挖土方23528m3

施工单位

负责人(签名)

监理单位意见:

负责人(签名)

监督单位意见:

负责人(签名) 建设单位意见:

负责人(签名)

相关单位意见:

负责人(签名) 中间交工总结报告

一、工程概况

萧县凤山隧道及北延道路市政工程位于萧县老城区西北侧,为南北主干线,南起凤山南麓,拟建的中山北路相连,横跨芦苇路、湖滨路、陈圈路、发展路、新城路等规划路相交,设计里程桩号为K0+000~K4+131.27,线路全长4131.27米,采用左右线设计,设计时速40Km/h,轴重100KN,主要工程有隧道一座,桥梁二座,路基、路面及管道长三公里。
