外墙涂料工程施工工艺32488

一、外墙涂料工程

本工程外墙采用ICI多乐士外墙晴雨漆,具体操作规程如下 :

1.材料要求

(1)材料技术性能要求

a、确认选定的涂饰材料必须通过法定质检机构检验并具有有效的质量检测报告。

b、现场所采用的腻子产品性能应符合下表的技术要求(此标准为国家标准)

项 目 技术指标

容器中状态 无结块、均匀

施工性 刮涂无障碍

干燥时间(表干)/h ≤5

初期干燥抗裂性(6h) 无裂纹

打磨性 手工可打磨

吸水量/g/10min ≤2

耐碱性(48h) 无异常

耐水性(96h) 无异常

粘结强度/MPa 标准状态 ≥0.6

冻融循环 (5次) ≥0.4

动态抗开裂性/mm 基层裂缝 ≥0。1,〈0.3

低温贮存稳定性* —5℃冷冻4h无变化,刮涂无障碍

c、现场所采用的墙面多乐士油性封固底漆A579及管道上采用的迪威耳水性丙烯酸底漆4020底漆产品性能应符合下表的技术要求(此标准为企业标准)

项目 指标

储存稳定性 搅拌后无结皮、分离及沉淀

施工性(涂刷) 刷涂二道无障碍

涂膜外观 涂膜外观正常

低温稳定性 不变质

干燥时间(250C),h 〈3

固体含量% >50

耐碱性 168h漆膜无起泡、剥落

d、水溶性装饰漆浮雕中层漆产品性能应符合下表的技术要求(此标准为企业标准)

项目 指标

一等品 合格品

容器中状态 无沉淀、无硬块,搅拌后呈均匀状态

低温储存稳定性 3次实验后,无硬块、凝聚及组成物的变化

热储存稳定性 1个月实验后,无硬块、发霉、凝聚及及组成物的变化

干燥时间(表干)/h ≤ 1 2

固体含量, % ≥ 70 60

涂层耐温变性(5次循环) 涂层无裂纹、起泡、剥落

e、面漆产品性能应符合下表的技术要求(此标准为万科标准,高于国家标准)

项目 指标

容器中状态 无硬块,搅拌后呈均匀状态

施工性 刷涂二道无障碍

低温稳定性 不变质

干燥时间(表干),h ≤2

对比率(白色和浅色1)) ≥0.90

耐水性,96h 无异常

耐碱性,48h 无异常

耐洗刷性,次 ≥ 10000

耐人工老化性(白色和浅色) 1000h不起泡、不剥落、无裂纹

粉化,级 ≤1

变色,级 ≤2

涂层耐温变性(5次循环) 无异常

耐沾污性,% ≤15

合集下载

外墙涂料施工工艺及流程-外墙涂料施工工序

外墙涂料施工工艺及流程-外墙涂料施工工序

外墙涂料施工工艺及流程-外墙涂料施工工序

一、前言

哎呀,说到外墙涂料施工,那可是咱们家装的重头戏啊!今天小智就来给大家说说外墙涂料施工工艺及流程,让大家对这个话题有个全面的了解。话说“知己知彼,百战不殆”,咱们先来了解一下外墙涂料施工的基本知识吧!

二、外墙涂料施工工序

1. 基层处理

咱们要对墙面进行基层处理。这可不是闹着玩的,关系到涂料能否牢固地附着在墙面上。基层处理包括清理墙面、打磨、补平裂缝等。这一步可不能马虎哦!

2. 底漆涂刷

接下来,就是要给墙面涂上底漆。底漆的作用是增强涂料与墙面的附着力,同时还能起到防腐、防霉的作用。底漆涂刷要均匀,不能有漏刷的地方。

3. 中间层涂刷

底漆干了之后,我们就要涂上面漆的中间层了。中间层的作用是增加面漆的遮盖力和美观度。中间层涂刷要均匀,不能有厚薄不均的现象。

4. 面漆涂刷

就是主角登场啦!面漆涂刷。面漆有很多种颜色可以选择,可以根据个人喜好来挑选。涂刷面漆时要注意涂刷的方向,一般是从上到下,从左到右。涂刷面漆要均匀,不能有漏刷的地方。涂完一面后,要等待其干燥后再涂另一面。

5. 收尾工作

面漆涂完之后,还要进行一些收尾工作。比如清理现场、修补破损的地方等。这些工作都是为了保证外墙涂料施工的效果达到最佳。

三、外墙涂料施工注意事项

1. 选材要慎重

选购外墙涂料时,要看清楚产品的性能指标,如耐候性、遮盖力、附着力等。选择适合自己家的涂料,才能保证施工效果。

2. 施工环境要适宜

施工时的环境也很重要。温度过高或过低都会影响涂料的施工效果。一般来说,室外温度在5°C-35°C之间比较适宜。风大或雨天也要避免施工,以免影响涂料的质量。

3. 施工工具要齐全

施工时要准备好各种工具,如滚筒、刷子、批刀等。这些工具的使用要熟练,才能保证施工效果。

4. 施工过程要耐心

涂料施工是一个细致活儿,需要我们一步一个脚印地去做。在施工过程中要有耐心,不能急功近利。只有这样,才能保证涂料的质量和效果。

外墙涂料施工工艺

外墙涂料施工工艺

外墙涂料施工工艺

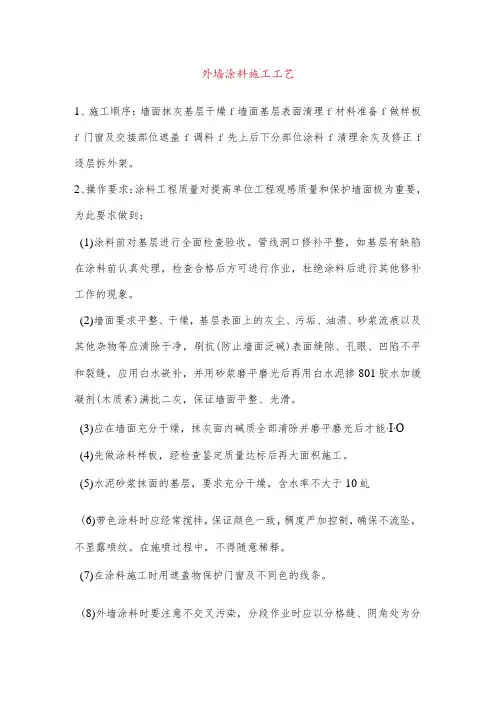

1、施工顺序:墙面抹灰基层干燥f墙面基层表面清理f材料准备f做样板f门窗及交接部位遮盖f调料f先上后下分部位涂料f清理余灰及修正f逐层拆外架。

2、操作要求:涂料工程质量对提高单位工程观感质量和保护墙面极为重要,为此要求做到:

(1)涂料前对基层进行全面检查验收。管线洞口修补平整,如基层有缺陷在涂料前认真处理,检查合格后方可进行作业,杜绝涂料后进行其他修补工作的现象。

(2)墙面要求平整、干燥,基层表面上的灰尘、污垢、油渍、砂浆流痕以及其他杂物等应清除干净,刷抗(防止墙面泛碱)表面缝隙、孔眼、凹陷不平和裂缝,应用白水嵌补,并用砂浆磨平磨光后再用白水泥掺801胶水加缓凝剂(木质素)满批二灰,保证墙面平整、光滑。

(3)应在墙面充分干燥,抹灰面内碱质全部清除并磨平磨光后才能∙I∙O

(4)先做涂料样板,经检查鉴定质量达标后再大面积施工。

(5)水泥砂浆抹面的基层,要求充分干燥,含水率不大于10虬

(6)带色涂料时应经常搅拌,保证颜色一致,稠度严加控制,确保不流坠,不显露喷纹。在施喷过程中,不得随意稀释。

(7)在涂料施工时用遮盖物保护门窗及不同色的线条。

(8)外墙涂料时要注意不交叉污染,分段作业时应以分格缝、阴角处为分界,不允许随意甩槎。

(9)不同色彩的涂料施工时应使交接处清晰,必要时可采取防护措

施。

(10)涂料施工结束后应加强管理,认真做好成品保护,拆外架时严防碰损。

3、施工方法

滚(喷)涂前用搅拌器将涂料搅拌均匀。

(1)采用滚涂操作,横、直滚涂,然后由上而下滚涂,不均匀进行修补。

(2)第一次充分干燥后,进行第二次喷涂,由上而下一次成形。

4、机械要求

(1)将气空压机的工作压力调至4-8KG/CM2。

(2)喷涂时,喷枪要保持与墙面垂直,并距墙面30-6OCM左右。喷枪移动路线要规则,移动速度要均衡。若墙面有分格线时,应尽可能将喷涂接在分格线上,以保持颜色的统一性。

外墙涂料工程施工工艺

外墙涂料工程施工工艺

外墙涂料工程施工工艺

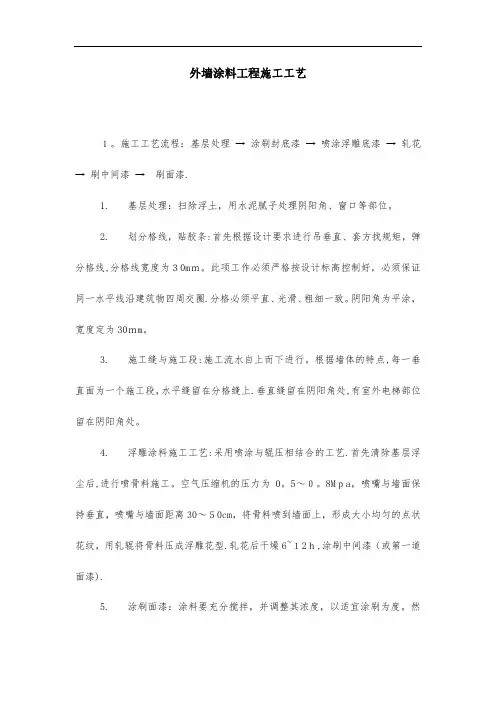

1。施工工艺流程:基层处理 → 涂刷封底漆 → 喷涂浮雕底漆 → 轧花

→ 刷中间漆 → 刷面漆.

1. 基层处理:扫除浮土,用水泥腻子处理阴阳角、窗口等部位。

2. 划分格线,贴胶条:首先根据设计要求进行吊垂直、套方找规矩,弹分格线,分格线宽度为30mm。此项工作必须严格按设计标高控制好,必须保证同一水平线沿建筑物四周交圈.分格必须平直、光滑、粗细一致。阴阳角为平涂,宽度定为30mm。

3. 施工缝与施工段:施工流水自上而下进行。根据墙体的特点,每一垂直面为一个施工段,水平缝留在分格缝上.垂直缝留在阴阳角处,有室外电梯部位留在阴阳角处。

4. 浮雕涂料施工工艺:采用喷涂与辊压相结合的工艺.首先清除基层浮尘后,进行喷骨料施工。空气压缩机的压力为0。5~0。8Mpa,喷嘴与墙面保持垂直,喷嘴与墙面距离30~50cm,将骨料喷到墙面上,形成大小均匀的点状花纹,用轧辊将骨料压成浮雕花型.轧花后干燥6~12h,涂刷中间漆(或第一道面漆).

5. 涂刷面漆:涂料要充分搅拌,并调整其浓度,以适宜涂刷为度。然

后用毛辊蘸涂料进行滚涂,滚涂不应出现微型气泡和流坠现象,一定要做到涂料厚度均匀、外型美观。

6. 质量要求:涂料的品种、质量、色调必须符合设计要求。涂料必须与基层粘结牢固。喷涂表面颜色一致,花纹、色点大小均匀,不显接茬、无漏刷、透底和流坠。分格条宽度一致,平整光滑,横平竖直,线条通顺。分格缝平直度拉5m通线检查,允许偏差3mm以内。

7. 成品保护:喷涂前应对窗口进行遮盖,如喷到窗框上应及时清理擦拭干净。落架子时,要严禁碰撞墙面或污染涂层。喷涂后2小时以内避免雨淋,应加强天气预报信息的收集工作,雨天不准施工.

8. 安全措施:高空作业必须系好安全带,严格按吊篮的操作规程进行升降使用 ,五级风以上停止作业。

外墙涂料工程施工工艺及要求

外墙涂料工程施工工艺及要求

外墙涂料工程施工工艺及要求

一、施工前的准备工作

1.梳理墙体:清除墙体表面的杂物及残留物。如果墙面有明显起壳、脱层、空鼓或老化等问题,还需进行修补处理。

2.处理墙体:对于吸水性较大的墙体,需要进行预处理,例如打底涂料或防水材料的涂刷,以提高墙面的附着力。

3.保护周边:对周边建筑物或设备进行保护,防止涂料污染或施工过程中的损坏。

二、材料的选择

在施工外墙涂料工程时,需要选择符合国家标准要求的涂料材料,确保其质量及环保性能。一般来说,外墙涂料可以选择石膏乳胶漆、水性聚合物涂料等。根据墙体的材质及需求,也可以选择具有特殊功能的涂料,如防水、防火、防污、保温等。

三、施工工艺

1.打底处理:在墙体表面进行底漆涂刷,提高涂料与墙体的附着力。

2.防护涂刷:涂刷防水材料、防霉材料等进行基础防护。

3.中涂处理:根据涂料的特性和需求,进行中涂层的施工。中涂层可以增加涂料的附着力、耐候性和色彩稳定性。

4.面涂施工:根据需求进行面涂层的涂刷,提高建筑物的美观度和防护性能。

5.当涂料干燥后,进行观察和检查,确保涂料的质量和施工效果。 四、施工要求

1.温度和湿度:施工时要注意天气条件,避免在低温、高湿度、大风或雨雪天气进行涂料施工。

2.施工厚度:根据涂料材料的要求和设计要求,合理控制施工厚度,避免施工厚度过大或过薄。

3.均匀涂刷:涂料的施工应均匀、细腻,避免出现刷痕、垂滴等问题。

4.涂刷层数:根据涂料的要求,施工时需确保涂刷的层数和涂刷间隔时间。

5.渲染平整:涂料施工后,墙面应平整、无明显色差、鼓泡、裂痕等问题。

综上所述,外墙涂料工程施工工艺及要求是一个细致、繁琐的过程,它直接关系到建筑物的外观和使用寿命。在施工前需做好充分的准备工作,选择合适的涂料材料并遵循施工要求进行操作,以确保施工质量和效果达到预期目标。

外墙涂料施工工艺 2

外墙涂料施工工艺 2

外墙涂料施工工艺

1材料要求

水泥:采用强度等级为32.5普通硅酸盐水泥。水泥和应有出厂合格证书及性能检测报告。

水泥进场后应对其凝结时间、安定性和抗压强度进行复验 。

当水泥出厂超过3个月应按试验结果使用。

颜料应选用耐光、耐碱性好的颜料,一个工程所用的颜料应采用同一厂家、同一牌号、同一批量生产的产品。

涂料:可采用厂家配置好的成品涂料,一个工程应采用同一个厂家、同一牌号、同一批量生产的产品,并应一次备齐。所选用涂料的有害物质含量必须满足《民用建筑工程室内环境污染控制规范》(GB50325-2001)的规定。

2作业条件

门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口四周缝隙堵实,高层建筑金属门窗防雷接地验收完毕。

墙面基层及防水节点应处理完毕,完成雨水管卡,设备穿墙管等安装预埋工作,并

脚手架应选用双排外架子或活动吊栏,墙面不得留设脚手眼,脚手架距墙间隙应满足安全规范的要求,同时宜流出施工操作空间,脚手架的每步高度最好与外墙分格相适应。

根据设计需要,提前做好滚涂的样板,并经鉴定合格,记录好样板施工的工艺参数和方法。

对不进行滚涂部位应进行遮挡,提前用美纹纸贴好。

操作施工时,现场的温度不得低于5℃。

3操作工艺

外墙涂料采用滚涂施工工艺。

工艺流程 :

基层处理→刷底漆→分格、弹线、粘条→拌制涂饰用料→面层滚涂→起分格条→勾缝

清理基层:将抹灰面表面浮土、垃圾、灰浆清理干净;

涂刷封底漆:涂刷前基面的含水率应小于10℅。在、基面上均匀地用用刷子涂刷一层防潮底漆,进行封底处理,直到完全无渗色为止。以免由于基面渗色、透湿、从而污染涂料,影响施工质量。防潮底漆干透时间约60min。

面层滚涂:

施工顺序:由上往下进行,根据设计要求,结合厂家说明书,选择涂料品种,并确定涂料涂刷遍数等具体工艺。

滚涂:在预涂墙面上下垂直来会滚动,应避免扭曲蛇行。滚动的遍数应注意保持墙面涂料的颜色一致。

外墙涂料施工工艺 3

外墙涂料施工工艺 3

外墙涂料施工工艺

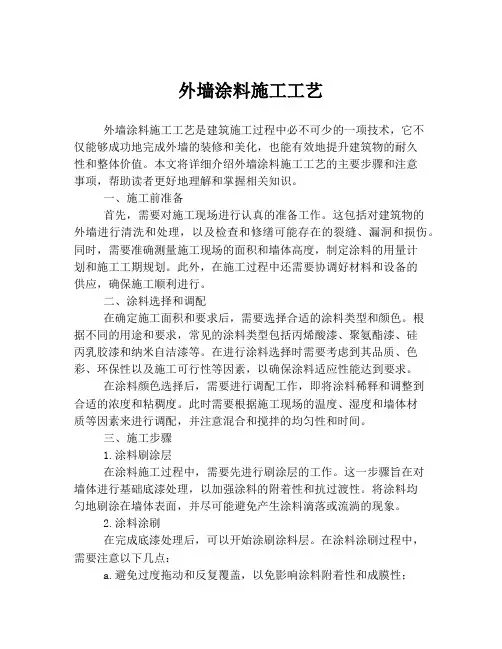

外墙涂料施工工艺是建筑施工过程中必不可少的一项技术,它不仅能够成功地完成外墙的装修和美化,也能有效地提升建筑物的耐久性和整体价值。本文将详细介绍外墙涂料施工工艺的主要步骤和注意事项,帮助读者更好地理解和掌握相关知识。

一、施工前准备

首先,需要对施工现场进行认真的准备工作。这包括对建筑物的外墙进行清洗和处理,以及检查和修缮可能存在的裂缝、漏洞和损伤。同时,需要准确测量施工现场的面积和墙体高度,制定涂料的用量计划和施工工期规划。此外,在施工过程中还需要协调好材料和设备的供应,确保施工顺利进行。

二、涂料选择和调配

在确定施工面积和要求后,需要选择合适的涂料类型和颜色。根据不同的用途和要求,常见的涂料类型包括丙烯酸漆、聚氨酯漆、硅丙乳胶漆和纳米自洁漆等。在进行涂料选择时需要考虑到其品质、色彩、环保性以及施工可行性等因素,以确保涂料适应性能达到要求。

在涂料颜色选择后,需要进行调配工作,即将涂料稀释和调整到合适的浓度和粘稠度。此时需要根据施工现场的温度、湿度和墙体材质等因素来进行调配,并注意混合和搅拌的均匀性和时间。

三、施工步骤

1.涂料刷涂层

在涂料施工过程中,需要先进行刷涂层的工作。这一步骤旨在对墙体进行基础底漆处理,以加强涂料的附着性和抗过渡性。将涂料均匀地刷涂在墙体表面,并尽可能避免产生涂料滴落或流淌的现象。

2.涂料涂刷

在完成底漆处理后,可以开始涂刷涂料层。在涂料涂刷过程中,需要注意以下几点:

a.避免过度拖动和反复覆盖,以免影响涂料附着性和成膜性; b.避免太厚或太薄的涂层,以确保涂料的质量和效果;

c.涂刷方向应均匀,避免出现局部落笔或重复覆盖的现象。

3.涂料喷涂

在涂刷涂料层之后,可以进行喷涂涂料。在喷涂的过程中,需要注意以下几点:

a.喷涂方向应保持稳定和均匀,避免产生不同角度的涂料现象;

b.由于喷涂易形成雾状物,故须采取严格的防护措施,以避免对施工现场和环境造成污染和影响;

外墙涂料施工工艺 4

外墙涂料施工工艺

1. 概述

本文档旨在介绍外墙涂料施工的工艺流程和注意事项。

2. 工艺流程

外墙涂料施工的工艺流程一般包括以下几个步骤:

1. 准备工作:

- 对施工区域进行清理,清除杂物和尘土;

- 确保墙面平整,修补裂缝和凹凸不平的部分;

- 涂料颜色的选择和搭配。

2. 上底漆:

- 选择合适的底漆,根据涂料的种类和墙面情况进行选择;

- 均匀涂布底漆,保持一致的厚度;

- 等待底漆干燥。

3. 中间涂层:

- 选择适合外墙的涂料; - 均匀涂布中间涂层,并注意避免出现刷痕和滴落;

- 保持涂料层的一致性和平整度。

4. 面漆:

- 选择合适的面漆,根据所需的效果和保护性进行选择;

- 均匀涂布面漆,注意避免浮色和起皮现象;

- 根据需要进行两遍涂刷,保证涂料的牢固和美观。

5. 收尾工作:

- 清理施工现场,清除多余的涂料和工具;

- 检查施工质量,修复可能存在的瑕疵;

- 等待涂料干燥完全。

3. 注意事项

在进行外墙涂料施工时,需要注意以下几点:

- 确保施工现场通风良好,避免涂料对人体造成伤害;

- 选择符合环保标准的涂料,避免对环境造成污染;

- 涂料施工时,温度和湿度要适宜,避免影响涂层的质量;

- 使用合适的工具和设备,提高施工效率和质量; - 施工前应了解涂料的材质和性能,避免不当使用。

4. 结论

外墙涂料施工工艺的正确操作对于保护墙面、美化环境具有重要意义。通过遵循适当的工艺流程和注意事项,可以保证涂料施工的质量和效果。在选择涂料和进行施工前,应充分了解涂料的特性和要求,确保选择合适的材料和工艺。

外墙涂料施工工艺流程

外墙涂料施工工艺流程

1. 准备工作

- 对施工现场进行清理,确保墙面平整、干净

- 检查外墙是否有裂缝或潮湿情况,需要进行修复和干燥处理

- 准备好所需涂料、工具和防护设备

2. 底漆处理

- 在干燥的外墙上涂刷底漆,提高涂料附着力和抗碱性能

- 底漆应均匀涂抹并确保完全干燥

3. 涂料施工

- 选择合适的涂料,根据涂料说明进行搅拌

- 使用刷子、辊筒或喷涂设备均匀涂抹涂料

- 根据设计要求,可进行多遍涂抹,确保涂料层均匀且不漏涂

4. 检查和修复

- 在涂料干燥后,对施工质量进行检查

- 如有漏涂、油斑或颜色不均等问题,及时修复和调整涂料

5. 防水处理(如需要)

- 根据建筑设计要求,进行外墙的防水处理

- 使用专门的防水涂料或涂膜进行施工,确保外墙防水效果

6. 清理工作

- 施工完成后,清理施工现场,包括清理工具和材料残留物

- 严格遵守环保要求,对废弃物做妥善处理

以上是外墙涂料施工的基本工艺流程,具体操作应根据具体项目和涂料产品说明进行。保证施工质量和安全是每个施工人员的责任。

外墙涂料施工工艺 5

外墙涂料施工工艺

外墙涂料施工工艺

一、前期准备工作

1. 确定施工区域范围:根据建筑设计图纸和实地勘测情况,确定外墙涂料施工的区域范围,包括墙面高度、面积等参数。

2. 确定施工时间计划:根据工期要求和天气情况,制定施工时间计划,确保施工进度不受影响。

3. 墙面清洁处理:清除墙面上的尘土、杂物和附着物,保证施工前墙面的干净平整。

4. 整修处理:对墙面上的破损、裂缝等进行修复,确保墙面的平整度和结构完整性。

5. 确定涂料品种和颜色:根据设计要求和客户需求,选定适合的外墙涂料品种和颜色。

二、施工工艺步骤

1. 基层处理:涂刷底漆,增强基层附着力,优化整体效果。

a. 清洗基层:用清水和洗涤剂清洗墙面,去除灰尘和污垢。

b. 补充底漆:根据涂料品种及厂家要求,刷涂底漆,提高涂料附着力。 c. 防水处理:对需要防水的区域,涂刷防水材料。

2. 涂料施工:按照涂料厂家提供的使用说明进行施工。

a. 刷涂面漆:将涂料均匀刷涂在墙面上,注意涂刷的方向和涂刷层数。

b. 滚涂面漆:使用滚筒进行墙面的涂料滚涂,确保涂料均匀、一致。

c. 喷涂面漆:使用专业喷涂设备进行墙面的喷涂,提高施工效率和涂料均匀度。

3. 装饰处理:根据设计要求进行装饰处理,如涂刷纹理、贴墙砖等。

a. 纹理处理:使用专业纹理涂料施工工具,按照设计要求进行纹理处理。

b. 墙面砖施工:根据设计要求,进行墙面砖的安装,注意砖与砖之间的缝隙。

4. 检验验收:对施工完成的墙面进行检验验收,确保质量符合要求。

a. 视觉检查:检查墙面表面是否平整、光滑,无明显刷痕、滴漏等问题。 b. 抗压测试:采用专业设备对墙面进行抗压测试,确保墙面强度符合要求。

c. 防水测试:对需要防水的墙面进行防水测试,确保防水效果良好。

5. 清理工作:将施工现场进行清理,清除垃圾、杂物等,保持环境整洁。

三、附件

1. 设计图纸:外墙涂料施工的设计图纸。

2. 施工时间计划表:详细的施工时间计划安排。

建筑外墙涂料施工工艺

建筑外墙涂料施工工艺

建筑外墙涂料的施工工艺是确保外墙涂料质量和美观的重要环节之一。本文将详细介绍建筑外墙涂料施工的工艺步骤及注意事项。

一、准备工作

1. 材料准备:根据设计要求和施工方案准备所需的外墙涂料、底漆、防水材料、辅助材料等。

2. 工具准备:检查并准备好所需的刷具、滚筒、刮刀、搅拌器、喷枪等工具,并确保其良好状态。

3. 表面处理:清理外墙表面的尘土、油污等,并修复裂缝、凹凸不平的部位。

二、底漆施工

1. 搅拌底漆:按照说明书的要求将底漆倒入容器中,并用搅拌器充分搅拌,直到底漆均匀无颗粒。

2. 底漆刷涂:使用刷具将底漆均匀地刷涂在外墙表面,注意刷涂的方向要一致,确保底漆薄厚一致。

三、涂料施工

1. 涂料搅拌:根据涂料说明书要求,将涂料倒入容器中,使用搅拌器进行充分搅拌,使其达到理想的涂敷状态。 2. 涂料刷涂:根据要求选择适合的刷具进行刷涂,注意刷涂的方向要一致,并确保涂料均匀涂布在外墙表面。

3. 涂料滚涂:使用滚筒进行涂料的滚涂,同样要保持涂涂的方向一致,确保涂料均匀覆盖外墙表面。

4. 涂料喷涂:使用喷枪进行涂料的喷涂,注意喷涂的距离和角度,保持均匀的喷涂厚度。

四、涂层处理

1. 排除气泡:在涂料施工后,及时使用专用工具排除涂层上的气泡,使涂料表面更加平整。

2. 二次涂刷:根据需要可以进行二次涂刷,确保涂层的厚度和质量。

五、施工注意事项

1. 温度要求:施工时环境温度适宜,一般在5℃-35℃之间,避免在高温、低温、高湿度或阳光直射下施工。

2. 湿度要求:施工前检查外墙表面的湿度,确保表面干燥,一般湿度不超过10%。

3. 基层处理:确保外墙基层干净、牢固,如有松动的部分应进行修复。

4. 搅拌均匀:搅拌涂料时要均匀搅拌,防止颜色不均匀。

5. 施工厚度:根据涂料的要求和设计要求施工涂层的厚度,避免施工过厚或过薄。 6. 干燥时间:施工完成后要保证涂料充分干燥,切勿提前接触水或暴露在恶劣的天气中。
