索道架设运输专项施工方案

.

Word文档 新建周宁110kV东关变~纯池变

35kV输电线路工程

#5、#6、#7、#8、#9号桩位

索

道

架

设

运

输

专

项

施

.

Word文档 工

方

案

编写: 年 月 日

审核 年 月 日

批准: 年 月 日

.

Word文档

四川成蜀电力建设有限公司

新建周宁110kV东关变~纯池变35kV输电线路工程施工项目部

目 录

1 编制依据 ............................................................................................................................................................ 4

2 工程概况 ............................................................................................................................................................ 4

3 方案概述 ............................................................................................................................................................ 5

4 索道的构成 ........................................................................................................................................................ 6

5 工器具的选择 ................................................................................................................................................... 7

6 架空索道的安装与架设 ................................................................................................................................. 9

.

Word文档 7 架空索道的装卸与运输 .............................................................................................................................. 11

8 架空索道的运输安全要求 ......................................................................................................................... 11

9 人员组织 ......................................................................................................................................................... 12

10 操作程序及使用 ........................................................................................................................................... 14

11 索道运输工器具 ......................................................................................................................................... 14

索道架设运输专项施工方案

1 编制依据

1.1、电力建设安全工作规程 第二部分:架空电力线路(DL 5009.2-2004)

1.2、电业安全工作规程(电力线路部分)(DL 409-1991)

1.3、架空索道工程技术规范 CBJ127—89

2 工程概况

建设单位:国网周宁县供电有限公司

设计单位:宁德市电力勘察设计所

监理单位:河南豫电电力建设监理有限公司

承包单位:四川成蜀电力建设有限公司

.

Word文档 本工程为新建周宁110kV东关变~纯池变35kV输电线路工程,线路起自110kV东关变电站35kV出线间隔(209备用间隔),终止于拟建的35kV纯池变电站。新建线路总长度约15.472km,采用单、双回路杆塔混合架设(110kV东关变电站出线侧前两基及35kV纯池变侧终端塔采用双回路塔,其他均为单回路杆塔)。本工程导线采用JL/G1A-185/30型钢芯铝绞线,其路径长度为15.472km,地线一根采用GJ-50镀锌钢绞线,另一根采用OPGW通信光缆(OPGW另册设计),东关变出线电缆采用直埋敷设方式出线,电缆为YJV22-26/35-3*240铜芯电力电缆,其长度为0.48km。线路建设地点位于周宁县境内。

3 方案概述

新建周宁110kV东关变~纯池变35kV输电线路工程地处周宁县,其中#5、#6、#7、#8、#9桩号位于高山峻岭之上,线路海拔高程在900~1100m之间,相对高差达200m,沿线地形起伏很大,地形:高山100%,给工程材料、施工机具的运输构成了极大的挑战。经我施工单位同监理单位实地勘察路径并多方调查,该部分桩位难以靠传统山地运输方式(牲口驮或人力扛抬)来完成材料的运输,并且施工效率低,劳动强度高,成本花费大,环境影响大。而索道运输能够完全克服上述困难和问题,但索道运输是一项专业性极强、危险性较高的作业,必须要有科学、合理、先进的施工技术方案和安全技术措施作保证,因此,作业过程中必须确证严格执行方案中有关安全技术措施规定,在实施中做到科学组织、精心布置,认真检查,确保工程安全、质量、进度等各项目标的顺利实现。

.

Word文档 为满足线路基础现场浇制过程中水泥、砂、碎石的运输的要求,本次设计并架设额定载重为1000kg的货运循环索道。

本工程架设索道杆塔号分别是#5、#6、#7、#8、#9共计5基,分2个索道施工队架设索道,具体如下:

施工一队架设:#5、#6、#7

施工二队架设:#8、#9

索道进场总人数:40人

架设长度 架设次数 架设长度 架设次数

#5架设长度: 两次 #6架设长度: 两次

#7架设长度: 两次 #8架设长度: 两次

#9架设长度: 两次

4 索道的构成

4.1、承载索:是运输物件的轨道,并是承受其荷载的绳索,选用12.5mm钢绳两根。

4.2、牵引绳:牵引运输物件的绳索,选用10mm钢丝绳两根。

4.3、支持构架:支持承载索和牵引索的构架,由于本工程运输重量小选用直径300mm的圆木搭建,搭建时脚架埋深800mm,回填石块和细土,承重架四方均打拉线一根,拉线采用10钢绳。

4.4、行走滑车和吊篮:悬挂运输物件并在承载索上行走的特制滑车;吊篮为悬挂在行走滑车上用于装载物件。

4.5、固定滑车:支承牵引绳索或将承载绳索固定在支架上;牵引绳索走

.

Word文档 向滑车。

4.6、索道机:索道牵引机和动力柴油机组成。

牵引式架空索道示意图(3-1-1)

图3-1-1牵引式架空索道示意图

1-承载索、2-牵引索、3-支持架、4-行走滑车、5-固定滑车

6-牵引绞磨、7-吊篮或物件

平面布置图如下

5 工器具的选择 4

1 3

25

6 3

5

7

1 2

3 6

.

Word文档 5.1、承索的选择

5.1.1、承索的选择原则:架空索道承载索的张力与弧垂是根据承载索的均匀自重,、集中荷重(运载的物件)的重力、位置等因素而定。当集中荷重位于档距中点时,承载索的张力和弧垂均为最大。故承载索须按此条件进行计算。承载索的选择原则一般为:

1)承载索在最大张力情况下,其强度安全系数不小于2.5;

2)承载索在运输过程中,须保持其对地障碍物有一定的安全距离;

3)承载索在重载情况下,档距中点的最大弧垂应不小于档距的7%;

但为了避免因承载索弧垂过大而增加牵引力,故档距中点的最大弧垂又须不大于档距的10%。

5.1.2、承载索的最大张力

1)无集中荷重作用时(如图4-1-1)

T=H/cosβ=l2ω/8fcos2β

β=tg-1h/l

T-承载索的平均张力,N;

H-承载索的水平张力,N;

l-承载索支持点间的档距,m;

ω-承载索单位长度的重量,N/m; 图4-1-1

f-档距中点承载索的弧垂。m;

β-承载索支持点的高差角,(°);

h-承载索支持点的高差,m。

2)有集中荷重作用时(如图4-1-2) l h f β

h f

l β

Q

合集下载

电力运输标准索道方案

电力运输标准索道方案

电力运输标准索道方案

一、背景与意义: 随着电力需求的不断增长,传统的输电方式已经无法满足日益增长的负荷需求。为了提高电力输送的效率和质量,电力运输标准索道方案应运而生。该方案通过利用高架索道进行电力输送,具有输送容量大、输送距离远、输送效率高等优点,是未来电力输送的发展趋势。

二、设计思路:

1. 线路设计:选择合适的线路,确保线路安全、稳定、可靠。考虑地形、气候、环境等因素,选择最优的线路方案。 2. 设备选型:根据线路设计,选择合适的电力输送设备,如索道支架、吊篮、动力传输系统等。确保设备性能稳定、安全可靠。 3. 安全管理:建立健全的安全管理制度,加强设备维护和检修,确保设备在运行过程中的安全性和稳定性。 4. 环保措施:考虑环保因素,采用环保材料和工艺,降低对环境的影响。同时,加强环保监测和评估,确保环保达标。

三、技术要求:

1. 索道跨度:根据线路设计要求,确保索道具有足够的跨度,满足输送容量和距离的需求。 2. 输送效率:确保电力输送效率高,降低能源损失和成本。 3. 稳定性:确保索道在运行过程中具有较高的稳定性和可靠性,避免因设备故障或自然灾害等意外情况导致电力输送中断。 4. 安全性:确保所有设备符合国家相关安全标准,并经过严格的安全测试和验收。

四、实施步骤:

1. 前期准备:开展现场勘察和调研,确定线路走向和设备选型。 2. 施工建设:按照设计方案进行施工建设,确保工程质量。

3. 设备调试:完成施工后,进行设备调试和试运行,确保设备正常运行。 4. 验收与投入运营:经过验收合格后,正式投入运营,并定期进行维护和检修。

五、预期效果:

1. 提高电力输送效率:通过标准索道方案进行电力输送,能够大幅提高输送效率,降低能源损失和成本。 2. 提升供电可靠性:标准索道方案具有较高的稳定性和可靠性,能够有效减少因设备故障或自然灾害等意外情况导致的停电事故,提高供电可靠性。 3.

索道架设施工方案9.22

索道架设施工方案9.22

大唐广元望江坪风电场

升压站及110KV送出线路工程

索

道

架

设

运

输

方

案

中国水利水电第七工程局有限公司望江坪风电场项目经理部

2016年9月

索道架设运输方案

编制:

审核:

批准:

2016年9月

目 录

1 编制依据 ................................................................................................ 2

3 索道的构成 ............................................................................................ 3

4 工器具的选择 ........................................................................................ 5

5 架空索道的安装与架设 ........................................................................ 7

6 架空索道的装卸与运输 ........................................................................ 8

7 架空索道的运输安全要求 .................................................................... 9

索道运输方案

索道运输方案

索道运输方案

1. 引言

索道运输是一种通过张力索(通常是钢缆)来运输人员和物品的交通方式。索道运输通常应用在山地、峡谷等地形复杂的区域,具有快速、高效、安全等优势。本文将介绍索道运输方案的基本原理、分类以及一些应用案例。

2. 索道运输的基本原理

索道运输的基本原理是利用两端支撑的支架和张力索来实现运输的目的。支架通常由高强度的材料制成,能够经受住张力索的拉力。张力索由多股细钢丝绳组成,具有很高的强度和抗拉性能。

运输过程中,索道的一端固定在起始点,另一端通过驱动装置将索道拉动,使索道形成一条连续的线路。人员和物品则通过吊舱等运输设备悬挂在张力索上,沿着线路进行运输。张力索的张力和角度可以根据实际情况进行调整,以确保运输过程的平稳和安全。

3. 索道运输的分类

根据用途和工作原理的不同,索道运输可以分为以下几类: 3.1. 索道运输车

索道运输车通常用于峡谷、山地等地形复杂的地区。它们由两端的支架和中间的张力索组成,运输设备则通过吊舱或者缆车悬挂在张力索上。这种运输方式适用于运输人员、物品和车辆,可以提高运输效率和减少交通拥堵。

3.2. 索道缆车

索道缆车采用驱动装置将张力索拉动,通过绞盘等装置来控制缆车的速度和行进方向。缆车通常用于运输人员或者观光旅游,能够在复杂地形中提供快速、舒适和安全的运输服务。在一些山区和旅游景点,索道缆车已经成为重要的旅游项目之一。

3.3. 索道拖车

索道拖车是一种将车辆通过拖缆进行运输的方式。车辆通过拖缆连接到张力索上,通过张力索的运动来推动车辆的移动。索道拖车通常用于工矿企业、矿山和建筑工地等场所,可以提高运输效率和减少对地面交通的依赖。

4. 索道运输的应用案例

索道运输在全球范围内有多种应用案例,以下是一些典型案例的介绍: 4.1. 瑞士阿尔卑斯山区的缆车系统

瑞士阿尔卑斯山区是世界著名的滑雪胜地,为了方便游客的交通,该地区建立了大量的缆车系统。这些缆车系统能够将游客从山脚到山顶,提供快速、舒适和安全的交通服务,并且在美丽的山区风景中享受旅行。

索道施工工程预算方案

索道施工工程预算方案

索道施工工程预算方案

一、引言

索道是一种通过索道运输车厢在两地之间运行的交通工具,广泛应用于山区、海拔较高地区以及旅游景点。索道施工工程预算方案是为了保证索道施工工程在质量、进度和成本三个方面的全面把控,确保索道工程顺利实施并达到预期效果而制定的。本预算方案将充分考虑施工的各个方面,包括施工设备、人力资源、施工材料、技术服务、劳务费用等,并结合实际情况进行详细预算。

二、项目概述

本次索道施工工程预算方案针对某山区旅游景点的索道建设工程,包括索道起止点的基础工程、索道架设、运输系统、控制系统、安全设备等方面。整个项目分为前期准备、施工实施、竣工验收等阶段,预计总工期18个月,总投资约5000万元。

三、施工设备费

1. 索道架设相关设备:包括索道支架、索道拉线、安装工具等设备,预计投资50万元。

2. 基础工程施工设备:包括起止点基础混凝土搅拌机、挖掘机、起重机等设备,预计投资100万元。

3. 运输设备:钢筋、混凝土运输车、辅助机械等,预计投资30万元。

四、人力资源费

1. 施工人员:包括项目经理、技术员、普工等,预计150人,施工人员薪酬、福利费用约200万元。

2. 安全防护人员:保安员及相关安全管理人员,预计投资20万元。

3. 管理人员:包括施工管理人员、质量管理人员等,预计投资80万元。

五、施工材料费

1. 结构材料:索道架构件、钢材、混凝土等,预计投资200万元。

2. 电缆、电力设备:包括索道运行所需的电缆、电动机、电气控制设备等,预计投资100万元。

3. 安全设备材料:包括索道安全防护网、警示标志、救援设备等,预计投资50万元。

六、技术服务费

1. 设计方案费用:索道施工工程设计费、施工方案编制费用等,预计50万元。 2. 监理服务费用:施工过程中的施工监理、质量监督费用,预计150万元。

3. 检测服务费用:包括材料检测、结构安全检测等,预计100万元。

七、其他费用

索道运输方法

索道运输方法

索道运输方法

我公司拟采用索道运输及马帮运输及人力运输相结合的方式解决山区运输存在的问题。尽量减少森林资源和自然植被的破坏。

索道运输方案:(根据《架空索道工程技术规范》执行制定该方案)该方案的执行由专业人士执行。

a索道设计和设备选型,应符合下列原则:

技术先进、经济合理、安全可靠。

二、用于生产和安全的抱索器、货车制动器等关键新设备,未经试验或模拟试验,严禁用于工程中。

三、货运索道设备出厂时,应进行严格检验,并应具有合格证书.

四、索道工程应经竣工验收合格后,才能正式投入运行。

不符合设计要求的设备,严禁使用。

当承载能力大于3.2t和运行速度大于3.6m/s时,选用弹簧式抱索器;

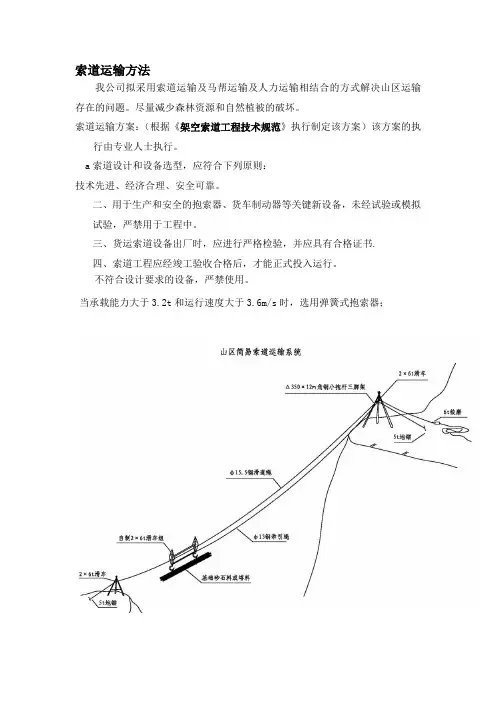

单线循环式货运索道的索距,当货车容积为0。2~0。25时应为2。5m,当货车容积为0.32~0.8时应为3m,当货车容积为1。0~1.25时应为3。5m。

当验算货运索道的索距时,应选择最大跨距中点处。在200Pa工作风压作用下,重车侧承载索及货车应向外侧偏斜,空车侧承载索及货车亦应向同一方向偏斜,此时空车不得接触重车侧任何部位。

单线循环式货运索道的索距,应按某一重车侧的承载牵引索保持垂直,但另一重车侧的承载牵引索按等速运行时最大挠度的5%向内侧偏斜,两侧的货车均应向内侧摆动20%计算

线路的选择,应符合下列要求:一个传动区段的索道线路应为直线,不宜设置转角站。当受条件限制需设置转角站时,索道线路应经技术经济比较确定.单线循环式拖牵索道的线路,纵向坡度不得大于50%,线路变坡处应平缓过渡且不应有反向坡度。并不得与冬季使用的公路或滑雪道交叉。

索道线路应避开滑坡、雪崩、沼泽、泥石流、卡斯特等不良工程地质区和采矿崩落影响区。当受条件限制不能避开时,站房和支架应采取可靠的工程措施。

索道线路不宜跨越工厂区和居民区,亦不宜多次跨越公路、航道和架空电力线路。当货运索道跨越上述设施时应设保护设施。

索道桥专项施工方案

索道桥专项施工方案

一、工程概况

本工程为XX地区某河流上的一座索道桥,全长XX米,主跨XX米,采用单跨悬索结构。桥面宽度为XX米,双向四车道。该桥设计使用年限为XX年,抗震设防烈度为XX度,设计洪水频率为XX年一遇。

二、施工准备

1. 技术准备

(1)组织技术交底,明确施工工艺、施工要点和安全措施。

(2)编制施工组织设计,明确施工顺序、施工方法、施工工艺和施工进度。

(3)对施工人员进行专业培训,提高施工人员的技术水平。

2. 人员准备

(1)成立索道桥施工项目部,明确各部门职责。

(2)配备具有丰富经验的施工人员,确保施工质量。

3. 机具准备

(1)采购、租赁必要的施工机械设备,如吊车、钻机、切割机等。

(2)对机械设备进行检查、调试,确保其正常运行。

4. 材料准备

(1)采购符合设计要求的钢材、水泥、砂石等原材料。

(2)对原材料进行检验,确保其质量符合要求。

三、施工方案

1. 索道架设

(1)选择合适的索道架设方案,确保索道安全、稳定。

(2)按照设计要求,安装索道支架,确保其稳固可靠。

(3)铺设索道,进行索道张拉,调整索道长度。

2. 主梁安装 (1)在支架上铺设主梁,进行主梁焊接。

(2)对主梁进行检测,确保焊接质量。

(3)调整主梁位置,使其符合设计要求。

3. 桥面系施工

(1)按照设计要求,铺设桥面防水层。

(2)铺设桥面铺装层,进行桥面平整。

(3)安装桥面伸缩缝,确保桥面平整度。

4. 安全防护

(1)设置安全警示标志,提醒施工人员注意安全。

(2)加强施工现场安全管理,确保施工人员安全。

(3)定期进行安全检查,发现问题及时整改。

四、施工进度安排

1. 施工准备阶段:XX天

2. 索道架设阶段:XX天

3. 主梁安装阶段:XX天

4. 桥面系施工阶段:XX天

5. 安全防护阶段:XX天

五、质量控制措施

1. 严格按照设计要求,对原材料、施工过程进行检验。

2. 对施工人员进行技术交底,确保施工质量。

索道安装专项方案计算书

一、项目背景

本项目为某景区观光索道安装工程,位于我国某著名风景区内。索道全长约1000米,采用单线循环式索道,设计载客量为每小时400人次。为确保索道安装工程顺利进行,特制定本专项方案计算书。

二、计算依据

1. 国家及行业标准:《索道设计规范》(GB 50157-2013)、《索道安装规范》(GB 50207-2013)等。

2. 索道设备制造商提供的技术参数。

3. 工程现场实际情况。

三、计算内容

1. 索道线路参数计算

(1)索道水平距离:根据现场地形,索道水平距离为1000米。

(2)索道垂直高度:根据现场地形,索道垂直高度为200米。

(3)索道转角:根据现场地形,索道转角为30度。

2. 索道张力计算

(1)索道设计张力:根据设备制造商提供的技术参数,索道设计张力为200kN。

(2)索道运行张力:考虑运行过程中索道弯曲、振动等因素,索道运行张力为设计张力的1.2倍,即240kN。

3. 索道架设张力计算

(1)索道架设张力:根据设备制造商提供的技术参数,索道架设张力为设计张力的1.3倍,即260kN。

(2)索道架设过程中,需考虑索道弯曲、振动等因素,索道架设张力为260kN的1.2倍,即312kN。

4. 索道支架计算

(1)索道支架设计:根据索道张力、索道水平距离、索道垂直高度等因素,设计索道支架。 (2)索道支架材料:采用Q345B钢,其屈服强度为345MPa。

(3)索道支架受力分析:根据索道张力、支架材料强度等因素,对索道支架进行受力分析。

四、施工方案

1. 施工准备

(1)现场测量:准确测量索道线路、支架位置等参数。

(2)设备检查:检查索道设备、支架等是否完好。

(3)人员培训:对施工人员进行技术培训,确保施工质量。

2. 施工步骤

(1)支架安装:根据设计图纸,安装索道支架。

(2)索道铺设:按照设计要求,铺设索道。

(3)索道张拉:采用张拉机具,对索道进行张拉,确保索道张力。

旅游索道架设方案

旅游索道架设方案

随着旅游业的发展,越来越多的旅游区域对旅游索道的需求越来越大。而如何建造一个安全、稳定、高效的旅游索道,成为了旅游区域建设的重要问题。本文将详细介绍旅游索道架设方案。

确定索道线路

旅游索道建造的第一步是要确定好索道线路的路径。这需要考虑到旅游区域的地形、通行的道路条件等多种因素。在确定索道线路时,还需对每个站点的选址进行考虑。最终确定好索道线路后,可以进行索道的规划及设计。

设计索道系统

索道系统的设计包含索道的线路规划、站点的选址、索道基础的建造和索道支架的选择等方面。设计索道系统时,需要考虑索道能否适应地形条件和站点的设置是否合理。经过多次论证后,确立好索道系统的设计方案。

稳定索道的基础建造

索道系统的基础建造是保证整个索道设施稳定性的重要环节。基础建造的质量将直接影响到索道设施的使用寿命。索道系统的基础建造既包括立柱和钢桁架的基础建造,也包括隧道和站点的支撑。 选择索道支架

索道的支架是索道系统中非常关键的一部分。支架的质量和稳定性,直接影响索道的稳定性和使用寿命。在进行索道支架的选择时,首先需要确保支架的质量和稳定性,其次需要考虑支架的重量和材料的适应性。

安装索道系统

当索道基础建设完成后,可以进行索道系统的安装工作。这包含了索道的线缆安装、支架的安装等方面。索道的安装要求非常高,需要具备专业的技术人员和完善的设备。

确保索道的安全

最后,索道的安全问题是一项非常重要的研究领域。索道系统的设计、建造、安装都需要遵循严格的技术规范,以确保索道的安全性。同时,索道的维护保养也是不能忽视的环节,对索道的检查、维修和更换等维护工作应定期进行。

结论

旅游索道的建造需要严格遵守技术规范,保证索道的安全性和稳定性。最终确定好索道线路,设计好索道系统,稳定索道的基础建造,选择好索道支架,安装好索道系统,并定期进行维护保养,才能保证索道设施的安全、稳定和长期运营。

索道架设施工方案完整版

索道架设施工方案

HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】 蜂桶寨~黄岗110kV输电线路新建工程

索

道

架

设

作

业

指

导

书

雅安蜀能水利水电工程有限责任公司

蜂桶寨~黄岗110kV输电线路新建工程项目部

二0一二年五月三日

批 准: 年 月 日

审 核: 年 月 日

安全 审核: 年 月 日 安全 审核: 年 月 日

编 写: 年 月

日

一、编制依据

1)电力建设安全工作规程 第二部分:架空电力线路(DL -2004)

2)电业安全工作规程(电力线路部分)(DL 409-1991)

3)架空索道工程技术规范 CBJ127—89

二、 工程概况

1)本工程从黄岗220kV变电站110kV构架起,至110kV蜂桶寨110kV构架止,新建线路全长,其中双回,双回路单侧挂线;导线采用JL/G1A-300/40,一侧地线采用OPGW-100复合光缆,另一侧地线采用JLB20A-80铝包钢绞线。

2)线路路径位于宝兴县境内,顺水洛河和东义河走线;沿线海拔高程在800~1700m之间,相对高差达900m;工程沿线地形起伏很大,沿线地形划分:沿线地形:山地70%,高山30%。沿线地质:岩石60%,松砂石30%,普通土10%;

3)架设索道的杆塔号分别是G11、G21、G22、G36、G37、G38、G39、G70、G71共计9基。

山区峡谷索道桥主索架设安装施工工法(2)

山区峡谷索道桥主索架设安装施工工法

山区峡谷索道桥主索架设安装施工工法

一、前言山区峡谷索道桥主索架设安装施工工法是一种在峡谷地形中进行索道桥建设的工法。峡谷地形复杂,地形起伏大,传统的桥梁施工方法难以适应。为了解决这一问题,应用了山区峡谷索道桥主索架设安装施工工法,通过悬挂索道进行施工,提高了施工效率和质量。

二、工法特点山区峡谷索道桥主索架设安装施工工法具有以下特点:1. 适应性强:可以适应各种复杂的地形条件,包括陡峭的山坡、峡谷等。2. 施工效率高:相比传统的施工方法,节省了大量的人力和物力资源,缩短了施工周期。3. 质量可靠:通过悬挂索道进行施工,提高了施工过程中的安全性和稳定性,保证了工程质量。4. 经济性好:减少了施工成本和施工所需的材料,节约了投资。5. 灵活性强:可以根据不同的地形条件进行调整和改变,适应各种施工需求。

三、适应范围山区峡谷索道桥主索架设安装施工工法适用于以下范围:1. 山区峡谷桥梁的施工,包括索道桥、吊桥等。2. 地形复杂、起伏大的峡谷地带的桥梁建设。

四、工艺原理山区峡谷索道桥主索架设安装施工工法的工艺原理是通过悬挂索道进行施工。主要包括以下环节:1. 设计方案确定:根据实际工程情况和地形条件,制定合理的施工方案。2. 索道架设:在峡谷两侧架设起索道,通过索道进行材料、机械等物资运输。3. 主索架设:在架设好的索道上,利用安全设备和专业施工人员,将主索悬挂在索道上。4. 主索固定:通过专业设备和工艺,将主索固定在设计位置,保证其稳定性和安全性。5. 主索支撑:根据具体需要,在主索上进行适当的支撑工作,确保其承载能力和稳定性。6. 桥面施工:在主索上架设桥面结构,包括主梁、板梁等。7. 检测和验收:对主索安装、桥面施工等进行检测和验收,确保符合安全和质量要求。

五、施工工艺1. 设计方案确定:工程师根据实际情况和地形条件,制定施工方案,包括主索的悬挂位置、索道的架设路径等。2. 索道架设:在峡谷两侧设置起点和终点,利用起重机和吊车等机械设备,将索道逐段架设起来。3. 主索架设:利用吊车将主索悬挂在索道上方,保持水平状态。4. 主索固定:使用专门的索道固定设备,将主索固定在设计位置上,并进行拉力测试。5. 主索支撑:根据主索的长度和设计要求,在适当位置设置支撑构件,增加主索的承载能力。6. 桥面施工:将主梁等结构架设在主索上,进行焊接和钢筋混凝土浇筑等工艺。7. 检测和验收:进行安全检测和质量验收,确保施工符合要求。
