综合体机电安装施工组织设计

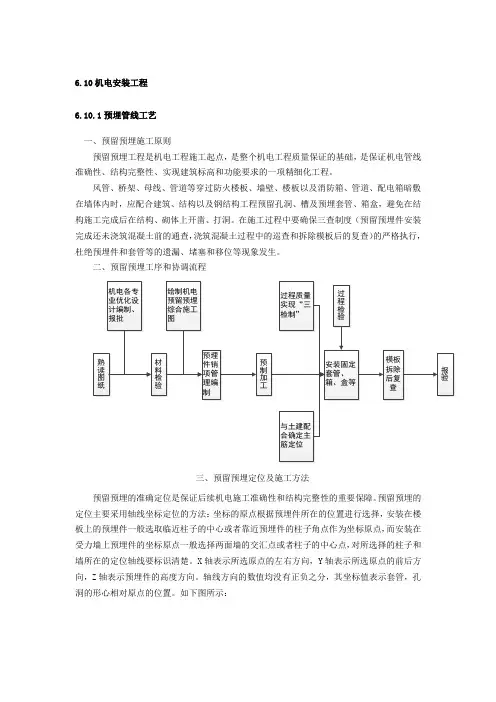

商业综合体机电安装工程施工方案

6.10机电安装工程6.10.1预埋管线工艺一、预留预埋施工原则预留预埋工程是机电工程施工起点,是整个机电工程质量保证的基础,是保证机电管线准确性、结构完整性、实现建筑标高和功能要求的一项精细化工程。
风管、桥架、母线、管道等穿过防火楼板、墙壁、楼板以及消防箱、管道、配电箱暗敷在墙体内时,应配合建筑、结构以及钢结构工程预留孔洞、槽及预埋套管、箱盒,避免在结构施工完成后在结构、砌体上开凿、打洞。
在施工过程中要确保三查制度(预留预埋件安装完成还未浇筑混凝土前的通查,浇筑混凝土过程中的巡查和拆除模板后的复查)的严格执行,杜绝预埋件和套管等的遗漏、堵塞和移位等现象发生。
二、预留预埋工序和协调流程三、预留预埋定位及施工方法预留预埋的准确定位是保证后续机电施工准确性和结构完整性的重要保障。
预留预埋的定位主要采用轴线坐标定位的方法:坐标的原点根据预埋件所在的位置进行选择,安装在楼板上的预埋件一般选取临近柱子的中心或者靠近预埋件的柱子角点作为坐标原点,而安装在受力墙上预埋件的坐标原点一般选择两面墙的交汇点或者柱子的中心点,对所选择的柱子和墙所在的定位轴线要标识清楚。
X轴表示所选原点的左右方向,Y轴表示所选原点的前后方向,Z轴表示预埋件的高度方向。
轴线方向的数值均没有正负之分,其坐标值表示套管,孔洞的形心相对原点的位置。
如下图所示::表示预埋套管/预留洞的定位尺寸,前面的值表示沿相应轴线的水平距离,值表示高度(1000,):下部表示预埋套管/预留洞对原点相对尺寸根据柱/墙角选取的原点,坐标为(0,0):上部表示预埋套管/预留洞的功用和尺寸面盆(100*100)(1200,150):穿楼板洞:穿楼板套管:穿墙套管混凝土结构墙冷冻水供水()(1300,)冷冻水供水()(1000,)给水立管((1800,100)柱 (500*500)座便器(200*200)(100,1400)地漏(0)(300,300)面盆(100)(1200,150)图例说明:标注说明:预留预埋定位示例1.线管、线盒预留预埋电气预埋电线管主要采用镀锌钢管丝扣连接和焊接钢管套管连接。
机电安装工程施工组织设计

机电安装工程施工组织设计机电安装工程施工组织设计是机电安装施工的重要环节之一,它的目的是合理确定施工组织机构,明确施工活动的分工和配合关系,确保施工任务按时、高效地完成。
本篇文章将详细介绍机电安装工程施工组织设计的内容和步骤。
1.施工组织设计的内容(1)组织机构设计。
确定施工组织机构的设置和职责,明确各个施工单位的分工和配合关系,确保施工任务能够顺利进行。
(2)施工任务分解。
将整个机电安装工程划分为若干个施工任务,明确各个任务的工作内容、工作量和工期要求。
(3)工期安排。
根据施工任务的性质和工作量,制定合理的工期安排,保证施工进度的顺利进行。
(4)资源配置。
根据施工任务的要求,合理配置施工资源,包括人力、物资和设备等,确保施工所需资源的供应和利用。
(5)施工方法选择。
根据施工任务的特点和要求,选择合适的施工方法和工艺,确保施工质量和效率。
(6)安全、质量和文明施工管理。
制定相应的安全、质量和文明施工管理措施,确保施工过程中的安全和质量。
2.施工组织设计的步骤(1)项目调研和资料收集。
对机电安装工程的项目要求进行调研,收集相关的施工资料,包括设计文件、施工图纸和合同等。
(2)施工任务分析。
根据项目资料和实际情况,对机电安装工程的施工任务进行细化和分解,明确各个施工任务的工作内容和工期要求。
(3)组织机构设计。
根据施工任务的性质和要求,确定施工组织机构的设置和职责,明确各个施工单位的分工和配合关系。
(4)工期安排和资源配置。
根据施工任务的工作量和要求,制定合理的工期安排,确定施工所需的人力、物资和设备等资源,并进行适当的调配。
(5)施工方法选择和工艺设计。
根据施工任务的特点和要求,选择合适的施工方法和工艺,并进行相应的工艺设计。
(6)安全、质量和文明施工管理措施制定。
根据施工任务的要求,制定相应的安全、质量和文明施工管理措施,确保施工过程中的安全和质量。
(7)施工组织设计方案编制。
将以上步骤的结果进行整理和编制成施工组织设计方案,明确施工的各项内容和要求。
机电安装工程施工组织设计方案

机电安装工程施工组织设计方案一、工程概况本机电安装工程大型工业厂房的机电设备安装工程,包括电力系统、照明系统、给排水系统、通风系统等。
二、施工组织原则1.安全第一原则:确保施工过程中人员和设备的安全;2.质量第一原则:保证施工质量符合设计和相关标准;3.高效原则:合理安排工期,提高施工效率;4.协同原则:各施工工种之间协调配合,优化施工流程。
三、施工组织方案1.施工管理组织(1)设立总监施工经理,负责整个工程的施工管理;(2)设立项目经理,负责具体的施工管理工作;(3)设立技术负责人,负责解决施工过程中的技术问题;(4)安排充足的专业技术人员,包括电气工程师、给排水工程师、通风工程师等。
2.设备准备和购置组织(1)根据工程设备清单和施工进度计划,提前采购必要的施工设备和工具;(2)与供应商签订合同,保证设备质量和到货时间;(3)设立专门的仓库,对设备进行分类、保管和管理。
3.施工人员组织(1)根据工程进度计划,合理调配施工人员;(2)对施工人员进行培训和安全教育,提高工作效率和工作质量;(3)根据施工工序的不同,合理划分施工分包单位,分包单位负责具体工序的施工。
4.施工场地管理组织(1)安排专人进行现场管理,负责安全、卫生、环保等管理工作;(2)根据施工进度计划,合理安排施工场地和设备的摆放,确保施工顺利进行;(3)严禁乱堆乱放和乱扔乱倒现象,保持施工现场的整洁和良好的工作环境。
5.进度控制和质量控制组织(1)制定详细的施工进度计划,明确各个工序的时间节点;(2)设立专门的监测人员,监控施工进度和质量,及时发现和解决问题;(3)定期召开进度和质量汇报会议,分析施工过程中存在的问题,并提出改进措施。
6.安全管理组织(1)制定安全管理规章制度和操作规程,确保施工现场安全;(2)配置足够的安全防护设备,如安全帽、安全绳等;(3)定期进行安全培训和考核,提高施工人员的安全意识和技能。
四、施工组织方案实施措施1.确定上述施工组织方案并进行详细说明;2.成立施工组织方案实施小组,负责方案的具体实施;3.制定施工计划表,明确各个工序的时间节点;4.进行施工过程中的现场监督和巡查,及时发现和解决问题;5.定期召开施工汇报会议,分析施工进展情况,及时调整施工方案。
机电安装工程施工组织设计方案

机电安装工程施工组织设计方案标题:机电安装工程施工组织设计方案
引言概述:
机电安装工程是指利用机械、电气等设备进行建筑物内部的设备安装工作。
在进行机电安装工程施工时,施工组织设计方案是非常重要的,它能够有效地指导施工人员进行施工,确保施工进度和质量。
本文将详细介绍机电安装工程施工组织设计方案的内容和要点。
一、施工组织设计方案的编制
1.1 制定施工组织设计方案的目的和意义
1.2 确定施工组织设计方案的编制原则
1.3 制定施工组织设计方案的依据和范围
二、施工组织设计方案的内容
2.1 施工组织设计方案的基本要素
2.2 施工组织设计方案的施工方案
2.3 施工组织设计方案的施工组织图
三、施工组织设计方案的编制步骤
3.1 调查研究和资料收集
3.2 综合分析和方案确定
3.3 编制施工组织设计方案
四、施工组织设计方案的实施
4.1 施工组织设计方案的审批和备案
4.2 施工组织设计方案的传达和宣传
4.3 施工组织设计方案的执行和监督
五、施工组织设计方案的评估和总结
5.1 施工组织设计方案的效果评估
5.2 施工组织设计方案的改进和优化
5.3 施工组织设计方案的总结和经验分享
结论:
机电安装工程施工组织设计方案对于保障施工质量和进度具有重要意义,只有制定科学合理的施工组织设计方案,才能有效地指导施工人员进行施工工作。
希望本文的介绍能够帮助读者更好地理解机电安装工程施工组织设计方案的重要性和内容要点。
机电安装工程施工组织设计方案

机电安装工程施工组织设计方案引言概述:机电安装工程施工组织设计方案是指在机电安装工程项目实施过程中,根据工程的特点和要求,制定出一套合理的施工组织设计方案,以确保施工过程的顺利进行和工程质量的保证。
本文将从五个方面详细阐述机电安装工程施工组织设计方案的内容。
一、施工组织设计方案的目标1.1 确定工程施工的总体目标和任务,明确工期要求和质量要求。
1.2 制定施工组织设计方案的基本原则,包括安全、经济、合理、高效等。
1.3 确定施工组织设计方案的总体思路和方法,包括施工方法、施工顺序、施工工艺等。
二、施工组织设计方案的内容2.1 施工组织设计方案的编制依据,包括工程设计文件、施工图纸、合同条款等。
2.2 施工组织设计方案的施工组织结构,包括施工组织机构、人员配置、职责分工等。
2.3 施工组织设计方案的施工措施,包括施工方法、施工工艺、施工设备的选择和使用等。
三、施工组织设计方案的实施步骤3.1 制定施工计划,明确施工的起止时间、施工的关键节点和重要任务。
3.2 组织施工人员进行技术交底,确保施工人员对施工方案的理解和掌握。
3.3 确定施工现场的布置和安全措施,包括施工区域的划分、施工设备的摆放和安全防护措施等。
四、施工组织设计方案的风险控制4.1 针对施工过程中可能出现的风险,制定相应的应急预案和应对措施。
4.2 加强施工现场的安全管理,确保施工人员的人身安全和工程设备的安全。
4.3 进行施工质量的监督和检查,及时发现和解决施工过程中的质量问题。
五、施工组织设计方案的优化改进5.1 在施工过程中,根据实际情况进行施工组织设计方案的调整和改进。
5.2 借鉴前期施工经验,总结施工组织设计方案的优点和不足,提出改进措施。
5.3 加强与其他工程部门的协调配合,确保施工组织设计方案的顺利实施。
结论:机电安装工程施工组织设计方案是机电安装工程项目实施过程中的重要文件,它的准确性和合理性直接关系到工程的施工质量和进度。
机电安装工程施工组织设计方案

机电安装工程施工组织设计方案标题:机电安装工程施工组织设计方案
引言概述:
机电安装工程是指在建造物内部或者外部进行的电气、给排水、暖通空调等设备安装工程。
为了保证机电安装工程施工的顺利进行,需要制定详细的施工组织设计方案。
本文将从施工前的准备工作、施工过程的安全管理、质量控制、进度控制、以及施工后的验收工作等方面进行详细阐述。
一、施工前的准备工作
1.1 制定施工组织设计方案
1.2 确定施工单位及人员
1.3 确认施工现场及材料准备
二、施工过程的安全管理
2.1 制定安全生产方案
2.2 安排专人负责安全工作
2.3 定期进行安全检查和培训
三、质量控制
3.1 制定质量控制计划
3.2 严格执行施工标准
3.3 定期进行工程质量检查
四、进度控制
4.1 制定施工进度计划
4.2 合理安排施工工序
4.3 定期进行进度检查和调整
五、施工后的验收工作
5.1 进行工程竣工验收
5.2 编制竣工资料
5.3 完成工程交接手续
结论:
机电安装工程施工组织设计方案的制定对于工程的顺利进行至关重要。
通过合理的施工前准备、安全管理、质量控制、进度控制和验收工作,可以保证机电安装工程施工的质量和进度,确保工程顺利完成。
希翼各施工单位在实施机电安装工程时,能够认真制定施工组织设计方案,确保工程质量和安全。
机电安装工程施工组织设计方案
机电安装工程施工组织设计方案一、项目概况本项目是一座高层综合建造,总建造面积为X平方米,共有X层,包括商业区、办公区和住宅区。
机电安装工程是该项目的重要组成部份,涵盖电气、给排水、暖通空调、消防等方面。
二、施工组织原则1. 安全第一:施工过程中,必须严格遵守国家和地方的安全生产法规,确保施工人员的人身安全。
2. 质量保证:施工过程中,严格按照像关技术规范和标准进行施工,确保工程质量达到设计要求。
3. 进度控制:合理安排施工进度,确保按时完成各项工程,并与其他施工工序协调配合。
三、施工组织方案1. 人员组织(1)项目经理:负责全面组织、协调和管理机电安装工程施工,确保施工进度和质量。
(2)技术负责人:负责施工方案的制定、技术指导和质量控制。
(3)施工人员:包括电工、管道工、空调工、焊工等,根据施工进度合理安排人员配备。
(4)安全员:负责施工现场的安全管理和事故预防措施的执行。
2. 施工流程(1)准备工作:包括施工现场的搭建、施工设备和材料的准备等。
(2)电气工程施工:包括电缆敷设、路线连接和设备安装等。
(3)给排水工程施工:包括给水管道、排水管道和设备的安装等。
(4)暖通空调工程施工:包括供暖系统、通风系统和空调系统的安装等。
(5)消防工程施工:包括消防设备的安装和喷淋管道的敷设等。
(6)综合调试:对各个系统进行综合调试和试运行,确保正常工作。
(7)竣工验收:按照像关规定进行机电安装工程的竣工验收。
四、施工安全措施1. 安全教育:施工前,对施工人员进行安全教育和培训,提高施工人员的安全意识。
2. 安全防护:施工现场设置明显的安全警示标志,配备必要的安全防护设施,如安全帽、安全绳等。
3. 施工现场管理:严格控制施工现场的人员进出,确保施工现场的安全秩序。
4. 废弃物处理:及时清理施工现场产生的废弃物,保持施工现场的整洁和安全。
五、质量控制措施1. 施工材料:严格按照设计要求选择合格的施工材料,并进行验收和记录。
机电设备安装工程施工组织设计
机电设备安装工程施工组织设计一、工程概况本项目为某企业机电设备安装工程,主要包括生产线的设备安装、管道铺设、电气设备安装等。
工程地点位于某企业生产基地内。
工程规模约为XX平方米,预计工期为XX个月。
二、施工目标1. 确保工程质量达到国家标准,设备安装符合设计要求,运行稳定可靠。
2. 确保施工安全,减少安全事故的发生,保护施工人员的人身安全。
3. 确保施工进度按计划进行,按时完成工程。
4. 确保施工成本控制在预算范围内。
三、施工组织设计1. 施工人员组织根据工程规模和施工内容,本项目计划投入XX名管理人员,XX名技术人员,XX名施工人员。
施工人员根据工程进度和施工内容进行合理安排,确保各个环节的施工顺利进行。
2. 施工流程安排本项目施工流程分为前期准备、设备安装、管道铺设、电气设备安装、调试验收等阶段。
各阶段施工内容相互衔接,确保工程顺利进行。
3. 施工材料管理本项目所需材料包括设备、管道、电气设备等。
材料采购应根据工程进度和施工需求进行合理安排,确保材料及时到位。
材料到场后,应进行验收、存储和管理,防止材料损坏和浪费。
4. 施工设备管理本项目所需设备包括施工工具、测量仪器、运输设备等。
设备应进行合理配置,确保设备正常运行。
同时,应加强设备维护和保养,提高设备使用寿命。
5. 施工安全管理本项目应制定严格的安全管理制度,施工人员应进行安全培训,掌握安全操作规程。
施工现场应设置安全警示标志,定期进行安全检查,发现问题及时整改。
6. 施工质量控制本项目应制定严格的质量控制措施,施工过程中应加强质量检查,确保工程质量达到国家标准。
同时,应定期对施工人员进行质量培训,提高施工质量意识。
7. 施工进度管理本项目应制定详细的施工进度计划,并根据实际情况进行调整。
施工过程中应加强进度监控,确保工程按计划进行。
8. 施工成本控制本项目应制定详细的成本预算,施工过程中应加强成本控制,防止成本超支。
同时,应合理安排施工人员和管理人员,降低人力成本。
机电安装工程施工组织设计方案
机电安装工程施工组织设计方案一、项目概况本项目是一座新建的综合性建造,总建造面积为5000平方米,共有地上5层和地下2层。
机电安装工程是整个建造的重要组成部份,包括电气、给排水、暖通空调等系统的安装。
二、施工组织原则1. 安全第一:施工过程中,必须严格遵守相关安全操作规程,保障施工人员的人身安全。
2. 质量优先:施工过程中,必须按照像关标准和规范进行施工,确保工程质量符合要求。
3. 进度控制:制定合理的施工计划,合理安排施工顺序和工期,确保项目按时完成。
4. 协调配合:各专业之间要密切配合,确保施工进度和质量。
5. 资源合理利用:合理安排材料和设备的采购、使用和管理,避免资源浪费。
三、施工组织流程1. 前期准备阶段:a. 成立项目组,明确各成员的职责和任务。
b. 制定详细的施工计划,并进行评审和修改。
c. 确定施工现场的布置和暂时设施的搭建。
d. 确定施工所需的材料和设备清单,并进行采购准备。
2. 施工准备阶段:a. 按照施工计划,进行场地的清理和平整。
b. 搭建施工暂时设施,包括暂时办公室、仓库、工人宿舍等。
c. 准备施工所需的材料和设备,确保供应及时。
3. 施工阶段:a. 按照施工计划,先进行地下管道的敷设和安装。
b. 进行电气系统的布线和设备的安装。
c. 进行给排水系统的管道敷设和设备的安装。
d. 进行暖通空调系统的管道敷设和设备的安装。
e. 进行消防系统的安装。
f. 进行其他机电设备的安装和调试。
4. 施工总结阶段:a. 进行工程的验收和整理,确保工程质量符合要求。
b. 整理施工记录和相关资料,形成施工档案。
c. 进行施工过程中的问题总结和经验分享。
四、施工组织要点1. 安全管理:a. 制定安全生产管理制度,确保施工过程中的安全。
b. 安排专人负责安全检查和事故预防。
c. 加强施工现场的安全警示标识,确保施工人员的安全意识。
2. 质量管理:a. 按照像关标准和规范进行施工,确保工程质量。
机电安装施工组织设计
机电安装施工组织设计1、项目概况及编制依据1.1、项目概况(1).项目名称:除尘系统采购项目。
(2).项目地点:五大有限责任公司。
(3).项目范围:提供4 套除尘系统,服务范围包含除尘设备与包装、运输、保险、设备的到厂卸货、二次转运、安装调试、验收移交前的维护、人员培训以及质保期内的各项服务。
(4).交付期:合同签订后,我公司在 70 日历天内完成设备制造,接到甲方通知后 10 日历天内交货至甲方现场。
货物到达甲方现场后 50 日历天内完成安装调试。
(5).设计标准:设计方案及产品制造符合中华人民共和国国家质量标准、行业标准及制丝线工艺设计要求。
设备的噪声等级、粉尘排放浓度、臭气浓度应满足或优于国家的相关标准要求。
1.2、编制说明本次招标项目是一个系统性、复杂性、专业性较高的项目,我公司有幸参加本项目的投标非常荣幸!通过认真学习、研究项目招标文件和图纸资料,并在踏勘施工现场的基础上,深入分析了本项目施工的特点、重点、难点以及各种影响施工的因素后,我公司有十足的信心完成招标文件规定的所有工程任务。
本工程项目特点是:本项目时间紧、任务重、施工复杂,既要满足施工进度要求,又是一个涉及专业多、交叉作业多、高空作业多、焊接作业多、施工作业空间有限、综合性很强的购置安装工程。
鉴于项目上述特点,我公司具有独特承担本项目的优势。
优势一:我公司承包过许多类似购置安装及改造工程,积累了丰富的安装工程项目管理经验,无论是进度工期,还是质量可靠性,都得了建设单位的肯定与信赖。
优势二:我公司具备丰厚的人力、物力、财力基础,能在最短时间内响应招标人的任何安装、调试、售后服务、技术支持等要求。
优势三:我公司与行业的多年合作,积累了丰厚的技术储备,从厂房结构布局,到工艺设备接口尺寸,以及配套辅联电力、水、气、汽、空调等设施的能力、布局、设计、支吊架等均有相当程度的了解和掌握,这为项目分部分项精确测量,施工工具、设备、材料准备提供了过硬的基础。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 (此文档为word格式,下载后您可任意编辑修改!) 一、编制依据 1. 为确保公司一体化管理体系有效运行,加强施工过程控制,严格按照国家建筑工程质量验收规范标准,精心施工,满足顾客要求。 2. 编制依据: 2.1 依据该工程设计图纸、招标文件、招标答疑、招标文件补充、合同及预算书。 2.2 国家有关建筑工程质量验收规范。 2.2.1 《建筑工程施工质量验收统一标准》GB50300-2001 2.2.2 《建筑电气工程施工质量验收规范》GB50303-2002 2.2.3 《建筑电气工程施工工艺标准》ZJQ00-SG-006-2003 2.2.4 《建筑给排水及采暖工程施工质量验收规范》GB50242-2002 2.2.5 《采暖与卫生器具安装工程施工图集》中国建筑标准设计研究所出版 2.2.6 《通风与空调工程施工质量验收规范》GB50243-2002 二、目标 为了达到设计和业主要求,我们将在施工中贯彻GBT19000-IS9002《质量管理和质量保证》系列标准,充分发挥本企业实力优势,按照国际惯例对该工程进行管理,确保实现下列目标: 1、 质量目标:合格 2、 环境目标:杜绝有害物质泄漏,固体废物分类收集,统一处理。 3、 质量健康目标:无物体打击事故,无火灾、爆炸事故。 4、 投资控制目标:积极协助业主进行投资控制,在施工中积极推广应用新工艺、新技术,提出合理化建议,科学地编制施工方案和作业计划,减少定额消耗,以帮助业主达到投资与效益的最佳结合点。 5、 科技进步目标:充分发挥科学技术是第一生产力的作用,在施工中积极推广应用先进、成熟、适用的科技成果和现代化管理方法。 6、 服务目标:信守合约,密切配合,认真协调与各有关方面的关系,接受2
业主和监理对工程质量、进度、安全、文明施工的控制与监督。 三、工程概况 本建筑为“郑州丹尼斯二七商业广场”,地下四层,地上二十四层,为钢筋混凝土框架剪力墙结构。总建筑高度99.95米,总建筑面积38.8万平方米,属一类高层综合楼。工程地点:郑州市。 主要功能:地下四层~地下二层为汽车库,地下一层为超市,仓库即附属用房,地上建筑分商业和酒店两大部分,其中南侧十四层为商业;北侧1~6层为商业,7~9层为酒店附属用房,10~24层为酒店客房。 安装工程包括:生活给水系统、生活污废水系统、中水系统、雨水系统、照明系统、电力系统、防雷接地、消防联动报警预埋、综合布线预埋和通风系统预埋等。 四、人员组织计划 4.1人员组织计划 工程开工后,立即组织安装管理人员和施工作业人员进场,施工进度与土建的施工进度保持一致,当主体施工及其它工程项目的进度提前或推迟时,本工程亦相应提前或推迟。 4.2 技术部署 1、安装各专业人员认真熟悉图纸及相关标准图集后并详细绘制出各类管线位置、标高的交叉草图。 2、熟悉和掌握国家施工验收规范、技术规程,对尚无规范的新工艺,提出施工工艺标准,报经设计单位等主管部门审批。 3、由项目经理组织各专业人员对安装各分部分项工程进行更进一步的图纸会审和深化设计,精心安排各专业的施工程序,编制切实可行的施工方案和技术保障措施;根据图纸会审纪要及设计变更等内容对施工队伍做好技术交底工作。 4、对确保施工队伍的技术交底办法和实施细则落实到位。 5、始终做到各分部、分项工程的原始记录、检测、调试、竣工等技术资料的齐全整洁。 6、在土建施工前,与总承包方尽早协调所有影响土建施工的事项,如预埋3
配件、套管、管道敷设的位置等。 7、为确保工程施工时,项目部根据工程的具体情况编制施工方案;对工艺
要求比较复杂或施工难度大的分部分项工程及易出现质量通病的部位,编制作业指导书。 4.3施工机具与材料的准备 1 、认真做好原材料的计划、采购、备样、仓储、保管工作。具体的材料物质计划严格根据施工进度和各个专业的特点分阶段进行。 2、开工前组织各专业工长做好分部分项工程工料分析表,根据施工图预算提出材料、成品、半成品加工订货及供应计划。做好施工机械的落实以及材料的采供工作。根据工期网络计划图确定施工机具和各种材料的进场时间。 3、会同监理、设计院和业主尽早确定材料、设备及其规格、品质和供货商,并采取有效措施,确保供货商在预订的时间内保质保量供货。关键材料和特殊材料、设备提前将样品报送给工程管理方审批,在工程管理方认可后订货采购。 4、认真把好原材料进场检验关,严格按质量标准检查、核对、验收,对进场的阀门和特殊管件、管材进行试压和渗漏试验。 5、材料提报要有充分余量,材料的场内运输、保存及使用按最小的方式进行,减少由于材料未及时订货或到货、性能与规格有误、品质不良、数量不足等因素给工程进度造成的延误。 4.4 施工现场临时设施的准备 施工现场临时设施统一按项目部的规定执行,并保证与该工程的其他单位相处协调,现场所有的临时设施严格按照相关规定布置。 五 主要分部分项工程施工方法 5.1 给排水工程 5..1.1专业概况 本工程包括给水系统、中水系统、热水系统、排水系统、雨水系统、消火栓给水系统、自动喷淋系统、水喷雾灭火系统、大空间智能主动喷水灭火系统等 (1)给水系统竖向分五个区 a 地下室部分至地上三层为低区,由室外给水管网直接给水; 4
b 商业四至九层为中低区,由商业水泵房变频加压供水; c商业十至十四层为中区,由商业水泵房变频加压供水; d 酒店地下部分至九层为低区,由酒店生活水泵房变频加压供水; e 酒店客房部分十至十七层为中区,由酒店生活水泵房变频加压供水; f酒店客房部分十八至二十四层为高区,由酒店生活水泵房变频加压供水; (2)中水供水系统分两个区 底区:B4至5层 高区:6层至14层 中水原水为酒店的盥洗、沐浴用水。回收处理后用于商业冲厕、冲洗车道,绿化浇洒等。 (3)热水系统 酒店部分设集中热水系统与分散热水系统相结合的方式。酒店客房部分设集中热水供应系统,分区和给水系统一致,采用上供下回同程式循环方式。 (4)排水系统 酒店卫生间采用污废分流,合用通气管的三管制排水系统,废水收集作为中水原水,污水排至室外化粪池。商业及酒店公共部分卫生间采用专用通气管与伸顶通气管相结合的方式。 (5)雨水系统 店客房屋顶采用重力流雨水排水方式,商业裙楼屋面采用虹吸雨水压力流排水方式。雨水管采用HDPE管,采用热熔连接。 5.1.2 施工程序 5.1.2.1给水管道安装施工程序
安装准备 材料检查 预埋预留 支架安装 管道加工制作 干管安装 立管安装 管道试压 支管安装 管道试压 管道冲洗消毒
5.1.2.2排水管道安装施工程序 安装准备 材料检查 预埋预留 支架安装 5
立管安装 干管安装 闭水试验 支管安装 闭水试验 防腐处理 灌水试验
5.1.3.1管材的选用和连接方式 本工程管材的选用及连接方式见表1-1 表1-1:给排水系统管材的选用及连接方式表 管道名称 管径(mm) 管材 连接方式
给水管道 内衬塑无缝钢管、不锈钢管、内筋衬塑镀锌钢管 沟槽、环压、螺纹 中水管道 衬塑复合钢管 沟槽 热水管道 不锈钢管、内外衬塑钢管 环压、法兰
污、废水管道 机制铸铁管、镀锌钢管 密封胶圈压兰式连接、螺纹连接 雨水管道 HDPE管 热熔
5.1.3.2 预留预埋 预留预埋是给水排水专业在主体施工中的工作重点,它主要包括防水套管,穿墙、梁钢套管,卫生洁具排水预留洞,管道穿楼板空洞等。 (1)孔洞预留工艺流程 模具制作 放线标识 复核确认 模具定位 配合施工 在结构施工前,熟悉设计图纸,根据图纸绘制管道留洞图,并同其他专业共同复核留洞图位置的准确性。如发现有专业交叉,应及时与设计沟通洽商,并办理洽商变更手续,以保证管道洞口的预留和工程的顺利进行。根据施工图中给定的管道坐标和标高在模板上做好标记,将事先准备好的模具固定在板面或钢筋上。在土建施工过程中,安排管道预埋人员值班,随时检查是否移位、损坏和漏留情况的发生。 6
(2)管道穿越地下室外墙时,按要求设置刚性防水套管,套管大管两号。 管道穿越墙壁或楼板,设置套管,大管两号,顶部高出地面20mm。卫生间及厨房内的套管顶部高出地面50mm,底部与板底持平,安装在墙壁内的套管其两端与饰面持。严格按照标准图集加工制作防水套管、穿墙套管,套管长度按结构施工图尺寸确定。 表1-2:套管管径参照下列标准 管径(mm) 50-75 75-100 125-150 200-300
预留尺寸(mm) 100*100 200*200 300*300 400*400
防水套管(mm) ¢114 ¢140-159 ¢180-219 ¢273-325
(3)管道支架的选型:管道支架加工制作前应根据管道的材质、管径大小等按标准图集进行选型。支架的高度应与其它专业进行协调后确定,防止施工过程中管道与其它专业的管道发生“打架”。 (4)管道支架制作加工:管道支架采用工厂化制作,制作质量必须符合规范要求,制作形成后应进行除锈和防腐处理。 (5)管道支架必须满足管道的安全和稳定,并符合设计要求的安装标高和平面定位。 (6)给水主管安装管卡时,层高H≦5米每层设一个,层高H≧5米时每层两个。管道水平安装时,支架安装的间距应符合图1-3要求: 表1-3:支架安装的间距 公称直径(mm) 15 20 25 32 40 50 70 80 100 125 150
支架间距(m) 1.5 2 2 2.5 3 3 4 4 4.5 5 6
5.1.3.4管道安装 (一)镀锌衬塑钢管安装 1、采用专用的切管机、套丝机对管道进行处理,套丝时螺纹深度要符合产品要
