水泥混凝土路面施工工艺流程

水泥混凝土路面施工工艺流程
关键词:混凝土施工、工艺流程
一、 概述
水泥混凝土路面是指以水泥混凝土板和基(垫)层所组成的路
面,亦称为刚性路面。它包括普通水泥混凝土、钢筋混凝土、碾压
混凝土和连续配筋混凝土路面等。水泥混凝土路面以其抗压、抗弯、
抗磨损、高稳定性等诸多优势,在各级路面上得到广泛应用,在我
国高等级公路中水泥混凝土路面日渐增多,加上近年来农村公路建
设中普遍采用水泥路面,使得水泥混凝土路面科学化、规范化施工
成为广大公路建设者关注的问题。水泥混凝土路面施工中,核心环
节是混凝土的拌和生产和混凝土的摊铺,本文仅对公路水泥混凝土
路面施工工艺流程进行探讨。
二、 工艺流程
1、模板安装
模板宜采用钢模板,弯道等非标准部位以及小型工程也可采用木
模板。模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平
整、顺直,局部变形不得大于3mm,振捣时模板横向最大挠曲应小
于4mm,高度应与混凝土路面板厚度一致,误差不超过±2mm,纵缝
模板平缝的拉杆穿孔眼位应准确,企口缝则其企口舌部或凹槽的长度
误差为钢模板±1mm,木模板±2mm。

2、安设传力杆
当侧模安装完毕后,即在需要安装传力杆位置上安装传力杆。
当混凝土板连续浇筑时,可采用钢筋支架法安设传力杆。即在嵌缝板
上预留园孔,以便传力杆穿过,嵌缝板上面设木制或铁制压缝板条,
按传力杆位置和间距,在接缝模板下部做成倒U形槽,使传力杆由
此通过,传力杆的两端固定在支架上,支架脚插入基层内。
当混凝土板不连续浇筑时,可采用顶头木模固定法安设传力杆。
即在端模板外侧增加一块定位模板,板上按照传为杆的间距及杆径、
钻孔眼,将传力杆穿过端模板孔眼,并直至外侧定位模板孔眼。两模
板之间可用传力杆一半长度的横木固定。继续浇筑邻板混凝土时,拆
除挡板、横木及定位模板,设置接缝板、木制压缝板条和传力杆套管。
3、摊铺和振捣
1) 摊铺前的准备工作
混凝土摊铺前的准备工作很多,主要强调一下摊铺前洒水的卸料工
序。
1.1 洒水
摊铺前洒水是一个看似简单的工序,往往不被施工人员重视,但如
果洒水处理不好会严重影响路面质量。
洒水量要根据基层材料、空气温度、湿度、风速等诸多因素来确定
洒水量,即保证摊铺混凝土前基层湿润,而且尽可能撒布均匀,尤其在
基层不平整之处禁止有存水现象。从目前施工现场来看,大多数情况下
是洒水量不足,因为基层较干,铺筑后混凝土路面底部产生大量细小裂
纹,有些小裂纹与混凝土本身收缩应力产生的裂重叠后使整个混凝土路
面裂纹增多。
1.2 卸料
自卸车的卸料也是常常不被重视的工序,在施工中经常发生堆料过
多给施工造成困难,有时布料过少使混凝土量不足,路面厚度得不到保
证。这种混凝土忽多忽少现象会严重影响混凝土路面的平整度。在施工
过程中大多数施工者死板地间隔一定距离卸一车料,而忽视了基层不平
整的变化,这种变化在客观上是普遍存在的。目前许多企业施工水平不
是很高,尤其是对路面基层的标高控制不到位,造成基层平整度较差,
加大了混凝土路面施工的难度。在实际施工中,我们可对基层表面与面
层基准标高线隔段实测来决定混凝土的卸料量,这样会避免卸料不均的
问题。
对于半干硬性现场拌制的混凝土一次摊铺容许达到的混凝土路
面板最大板厚度为22~24cm;塑性的商品混凝土一次摊铺的最大厚度
为26cm。超过一次摊铺的最大厚度时,应分两次摊铺和振捣,两层铺
筑的间隔时间不得超过3Omin,下层厚度约大于上层,且下层厚度为3/5。
每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施
工缝,其位置应在设计规定的接缝位置。振捣时,可用平板式振捣器或
插入式振捣器。
施工时,可采用真空吸水法施工。其特点是混凝土拌合物的水灰
比比常用的增大5%~10%,可易于摊铺、振捣,减轻劳动强度,加快
施工进度,缩短混凝土抹面工序,改善混凝土的抗干缩性、抗渗性和抗
冻性。施工中应注意以下几点:
(1)真空吸水深度不可超过30cm。

(2)真空吸水时间宜为混凝土路面板厚度的1.5倍(吸水时间以min计,板
厚以cm计)。

(3)吸垫铺设,特别是周边应紧贴密致。开泵吸水一般控制真空表lmin
内逐步升高到400~500mmHg,最高值不宜大于650~700mgHg,计量
出水量达到要求。关泵时,亦逐渐减少真空度,并略提起吸垫四角,继
续抽吸10~15s,以脱尽作业表面及管路中残余水。
(4) 真空吸水后,可用滚杠或振动梁以及抹石机进行复平,以保证表面
平整和进一步增强板面强度的均匀性。
4、接缝施工
纵缝应根据设计文件的规定施工,一般纵缝为纵向施工缝。拉杆在
立模后浇筑混凝土之前安设,纵向施工缝的拉杆则穿过模板的拉杆孔安
设,横缝槽宜在混凝土硬化后用锯缝机锯切;也可以在浇筑过程中埋人
接缝板,待混凝土初凝后拔出即形成缝槽。锯缝时,混凝土应达到5~
10Mpa强度后方可进行,也可由现场试锯确定。横缩缝宜在混凝土硬结
后锯成,在条件不具备的情况下,也可在新浇混凝土中压缝而成。锯缝
必须及时,在夏季施工时,宜每隔3~4块板先锯一条,然后补齐;也
允许每隔3~4块板先压一条缩缝,以防止混凝土板未锯先裂。横胀缝
应与路中心线成90°,缝壁必须竖直,缝隙宽度一致,缝中不得连浆,
缝隙下部设胀缝板,上部灌封缝料。胀缝板应事先预制,常用的有油浸
纤维板(或软木板)、海绵橡胶泡沫板等。预制胀缝板嵌大前,应使缝壁
洁净干燥,胀缝板与经壁紧密结合。具体的切缝时间见表:
5、表面修整和防滑措施
水泥混凝土路面面层混凝土浇筑后,当混凝土终凝前必须用人工或
机械将其表面抹平。当采用人工抹光时,其劳动强度大,还会把水分、
水泥和细砂带到混凝土表面,以致表面比下部混凝土或砂浆有较高的干
缩性和较低的强度。当采用机械抹光时,其机械上安装圆盘,即可进行
粗光;安装细抹叶片,即可进行精光。
为了保证行车安全,混凝土表面应具有粗糙抗滑的表面。而抗滑标
准,据国际道路会议路面防滑委员会建议,新铺混凝土路面当车速为
45km/h时,摩擦系数最低值为0.45;车速为50km/h时,摩擦系数最低
值为0.40。其施工时,可用棕刷顺横向在抹平后的表面轻轻刷毛,也可
用金属丝梳子梳成深1~2mm的横槽;目前,常用在已硬结的路面上,
用锯槽机将路面锯成深5~6mm、宽2~3mm、间距2Omm的小横槽。

6、养护和填缝
混凝土板做面完毕应及时进行养护,使混凝土中拌合料有良好的水
化、水解强度发育条件以及防止收缩裂缝的产生。养护时间一般约为
14~2ld。混凝土宜达到设计要求,且在养护期间和封缝前,禁止车辆通
行,在达到设计强度的40%后,方可允许行人通行。其养护方法一般有
两种方法:
湿治养生法,这是最为常用的一种养护方法。即是在混凝土抹面2h
后,表面有一定强度,用湿麻袋或草垫,或者20~3Omm厚的湿砂覆盖
于混凝土表面以及混凝土板边侧。覆盖物还兼有隔温作用,保证混凝土
少受剧烈的天气变化影响。在规定的养生期间,每天应均匀洒水数次,
使其保持潮湿状态。
塑料薄膜养生法,即在混凝土板做面完毕后,均匀喷洒过氯乙烯等
成胰液(由过氯乙烯树脂、溶剂油和苯二甲酸二丁脂,按10%、88%和
3%的重量比配制而成),使形成不透气的薄膜保持膜内混凝土的水分保
湿养生。但注意过氯乙烯树脂是有毒、易燃品,应妥善防护。封(填)缝
工作宜在混凝土初凝后进行,封缝时,应先清除干净缝隙内泥砂等杂物。
如封缝为胀缝时,应在缝壁内涂一薄层冷底子油,封填料要填充实,夏
天应与混凝土板表面齐平,冬天宜稍低于板面。常用的封缝料有两大类,
即: 加热施工式封缝料 常用的是沥青橡胶封缝料,也可采用聚氯乙烯胶
泥和沥青玛蹄脂等。温施工式封缝料 主要有聚氨脂封缝胶、聚硫脂封
缝胶以及氯丁橡胶类、乳化沥青橡胶类等常温施工式封缝料。
总之,混凝土路面浇筑的各个环节,必须严格按照规范和既定的程
序进行施工,这样才能使混凝土的质量满足设计的要求。

目前已广泛使用滑动模板摊辅机建筑混凝土路面。这种机械尾部
两侧装有模板随机前进,能兼做摊铺、振捣、压人杆件、切缝、整面和
刻划防滑小槽等作业,可铺筑不同厚度和宽度的混凝土路面,对无筋或
配筋的混凝土路面均可使用。这种机械工序紧凑、施工质量高,行驶速
度一般为1.2~3.0m/min,每天能铺筑1600m双车道路面。

通过我们对混凝土路面的施工,了解了混凝土的施工工艺,并对
其关键环节做了施工分析,对我们在施工中遇到的难题、不足进行了补
充和完善,使我们在以后的施工中能够顺利的开展工作,并有效的提高
施工效率,保证工程质量。

合集下载

混凝土道路工程施工顺序(3篇)

混凝土道路工程施工顺序(3篇)

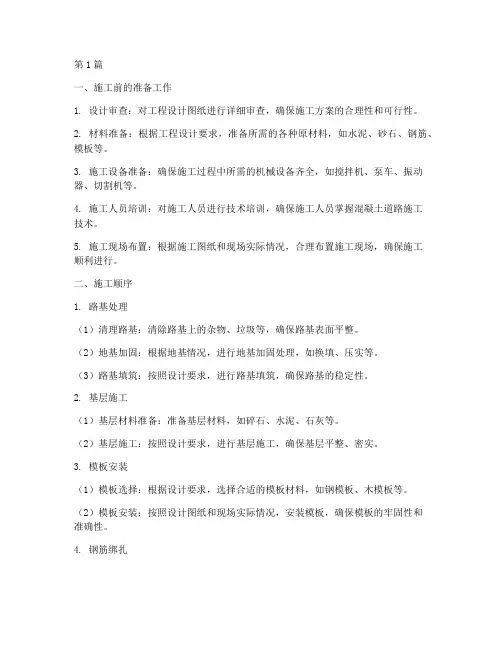

第1篇一、施工前的准备工作1. 设计审查:对工程设计图纸进行详细审查,确保施工方案的合理性和可行性。

2. 材料准备:根据工程设计要求,准备所需的各种原材料,如水泥、砂石、钢筋、模板等。

3. 施工设备准备:确保施工过程中所需的机械设备齐全,如搅拌机、泵车、振动器、切割机等。

4. 施工人员培训:对施工人员进行技术培训,确保施工人员掌握混凝土道路施工技术。

5. 施工现场布置:根据施工图纸和现场实际情况,合理布置施工现场,确保施工顺利进行。

二、施工顺序1. 路基处理(1)清理路基:清除路基上的杂物、垃圾等,确保路基表面平整。

(2)地基加固:根据地基情况,进行地基加固处理,如换填、压实等。

(3)路基填筑:按照设计要求,进行路基填筑,确保路基的稳定性。

2. 基层施工(1)基层材料准备:准备基层材料,如碎石、水泥、石灰等。

(2)基层施工:按照设计要求,进行基层施工,确保基层平整、密实。

3. 模板安装(1)模板选择:根据设计要求,选择合适的模板材料,如钢模板、木模板等。

(2)模板安装:按照设计图纸和现场实际情况,安装模板,确保模板的牢固性和准确性。

4. 钢筋绑扎(1)钢筋加工:根据设计要求,加工钢筋,确保钢筋的规格、长度、间距等符合要求。

(2)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋的位置、间距、搭接长度等符合规范。

5. 混凝土浇筑(1)混凝土搅拌:按照设计要求,进行混凝土搅拌,确保混凝土的强度、坍落度等符合要求。

(2)混凝土运输:将搅拌好的混凝土运输到施工现场。

(3)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土的厚度、平整度等符合规范。

6. 混凝土养护(1)覆盖养护:在混凝土浇筑完成后,及时覆盖养护,确保混凝土的强度发展。

(2)养护时间:根据混凝土强度发展要求,确定养护时间。

7. 混凝土切割(1)切割机准备:准备合适的切割机,如切割机、切割片等。

(2)切割施工:按照设计要求,进行混凝土切割,确保切割缝的尺寸、位置等符合规范。

混凝土路面施工方案

混凝土路面施工方案

水泥混凝土路面【1】施工方案1、施工方法和工艺流程:水泥混凝土路面施工采用集中拌和、小型摊铺机摊铺、机械振实的施工方法,其主要工艺流程为:施工放样→基层检验→支立模板和安设钢筋→混凝土拌和与运输→摊铺混凝土→振捣→表面修整→接缝施工→养生、拆模→验收检测。

2、施工技术措施:(1)、作业准备:A、基层经检查合格后,方可进行混凝土施工。

B、施工前,对劳力进行组合、机具配备、水电技术保障等进行全面检查,并对搅拌机进行带负荷试运转,切实充分做好准备。

C、在技术交底和培训的基础上组织混凝土试铺,使全体操作人员熟悉和掌握混凝土施工操作的全过程,做到规范化、标准化,按技术规程施工。

(2)、材料准备和性能检验:A、根据施工进度计划,在施工前分批备好所需各种材料,包括水泥、砂、碎石、及必要的外掺剂,采用强度高、收缩性小、耐磨性强、抗冻性好的水泥,标号不低于42.5#,所用的碎石和砂的级配应符合规范要求,所用的水要清洁,PH值不小于4。

B、对已备好的砂、碎石选择代表性样品抽验含泥量、级配、有害物质含量、坚固性;对碎石还应抽检其强度、针片状含量及磨耗等。

C、混合料配合比检验及调整:①、混凝土施工前,必须检验其设计配合比是否合适,按设计配合比取样试拌,测定其和易性(坍落度),如和易性偏小,可酌量增加水泥浆或减少砂的用量;如偏大,可酌量减少水泥浆或增加砂的用量。

调整配合比后,应重新试验观察,直至符合规范要求为止。

②、按和易性符合要求的配合比,成型混凝土抗弯拉及抗压试件,保养28天后测定强度,符合要求后方可用于施工。

(3)、混凝土混合料的拌和及运输:A、工地试验室提供的当日混凝土施工配合比是混凝土混合料施工的配制的依据,未经试验室许可,任何人不得随意更改。

B、每班开机前,应认真检查校正秤量系统,施工中专人经常检查并及时清除料斗上的残料,确保各种材料配合比计量准确无误。

拌制混凝土配料时,各种衡器保持准确,对骨料的含水率经常进行检测,雨天施工增加测定次数,据以调整骨料和水的用量。

农村透水混凝土路面施工工艺流程

农村透水混凝土路面施工工艺流程

农村透水混凝土路面施工工艺流程一、透水混凝土搅拌透水混凝土搅拌投料应严格按配合比进行,不得错投、误投。

现场施工时应根据石子粒径、材质及含水率调整用水量,建议水胶比范围:0.3-0.4。

透水混凝土的搅拌宜先将集料和50%用水量加入搅拌机拌合30s,再加入水泥、增强料、外加剂拌和40s,最后加入剩余用水量拌和50s以上。

二、成品料运输透水混凝土拌合物从搅拌机出料后,运至施工地点进行摊铺、压实直至浇筑完毕的允许最长时间,可由实验室根据水泥初凝时间及施工气温确定。

三、透水混凝土铺筑全透型透水混凝土路面施工摊铺有两种施工方法:第一种为连续施工法,在结构层浇筑单块体积满足缩缝要求时,随即摊铺面层;这种施工方法使结构层与面层黏结牢固不容易发生空鼓现象,但刚施工完的透水底层应避免受力,以免损坏结构层,导致后期产生相关质量问题;四、切缝、填缝胀缝主要设置在与周围构筑物相交处或面积过大处,缝宽18-21mm,深度贯穿路面面层。

缩缝在路面上等距布置,间距可根据宽幅分为3m、4m、6m,最小间距不宜小于路宽,缝宽3-8m,切缝深度应贯穿路面面层。

施工缝的设置尽量保证在缩缝或胀缝处。

切缝缝口泥浆冲洗干净,胀缝切缝时应保持结构层与面层的缝口上下一致,不得错缝。

单块缩缝面积的设置首先满足设计要求,必须按规范规定的25㎡-30㎡,面积过大会造成混凝土面层产生裂纹,甚至会有空鼓现象发生。

对胀缩缝的填置采取定型的柔性嵌缝材料嵌缝,嵌缝材料必须回弹性好,适应混凝土的膨胀与收缩,并且不溶于水、不渗水、耐老化、高温时不流淌,低温时不脆裂。

五、透水混凝土养护宜采用塑料薄膜覆盖的方法养护,为了保持一定的湿度,1天之后应洒水养护,高温天气,洒水次数应相应增加。

养护时间应根据透水混凝土强度增长情况确定,养护时间不宜少于14d。

养护期间透水混凝土面层不得通车,并应保证覆盖材料的完整;透水混凝土路面未达到设计强度前不得投入使用。

六、透水混凝土面层喷涂透水混凝土罩面剂施工机械推荐为无气喷涂机,喷涂时喷枪应垂直于施工面,喷枪与被喷涂表面的距离宜为250-300mm,喷枪匀速移动并保持厚薄均匀;连续搭接喷涂的宽度一般为有效喷幅的1/2左右;喷漆时应对周边的前道工序材料予以保护,可采用美纹纸粘贴,也可用钢(木)板遮挡。

[公路隧道水泥混凝土路面施工工艺]水泥混凝土路面施工工艺流程

[公路隧道水泥混凝土路面施工工艺]水泥混凝土路面施工工艺流程

[公路隧道水泥混凝土路面施工工艺]水泥混凝土路面施工工艺流程1工程概况雅泸高速公路三标段老虎石隧道全长1712m,路面宽度8.75m,横坡+2%,无超高段。

路面面层为26cm厚水泥混凝土面层(水泥混凝土弯拉强度不得低于5.0MPa);隧道进出口及紧急停车带两侧各设胀缝一条, 与其相邻的三道横缝均设Φ25传力杆。

施工采用三辊轴路面摊铺机施工。

2施工前准备2.1材料准备混凝土混合料由水泥、粗集料、细集料、水与外加剂组成。

水泥采用峨胜42.5R级水泥,查验其出厂质量报告单,逐批抽检其细度、凝结时间、安全性及其3d、7d、28d的水泥抗压强度、弯拉强度;碎石为机制碎石,抽检其强度及针片状颗粒含量和磨耗率;砂采用细度模数在2.3-3.0的河沙;施工用水为饮用水。

2.2混凝土配合比的检验与调整施工前由试验室试验确定混凝土配合比。

首先按设计配合比取样试拌, 成型混凝土抗弯拉及抗压试件, 养护28d后测定其强度。

强度较低时提高水泥标号, 降低水灰比或改善集料级配等措施。

施工中应根据天气、季节及运距等的变化,微调减水剂、引气剂或保塑剂的掺量,保证施工现场混凝土的振动薪度系数、坍落度等工作性适宜于三辊轴机组摊铺,且波动最小。

同时,根据当天不同时间的气温变化微调加水量,维持坍落度基本稳定。

2.3技术交底在摊铺开始前,对施工、试验、机械、管理等岗位的技术人员进行技术交底,对各工种技术工人进行技术操作培训。

技术人员、操作工人对工序衔接、各工序技术要求做到心中有数,把握操作要点,经培训不合格者不得上岗。

3施工工艺工艺流程:基底清理→测量放样→模板安装→混凝土铺筑→密排振实→拉杆安装→人工补料→三辊轴整平→精平饰面→切缝→填缝→防滑处理→养护。

3.1基底清理基底平整,基底表面的淤泥、杂物均应清理干净,表面用水润湿,但不能有积水。

3.2测量放样立模前在基层上进行模板安装及摊铺位置的测量放样,每10m 布设中桩和边桩;每100m布设临时水准点;核对路面高程、面板分块、胀缝和构造物位置。

混凝土路面施工方案(5篇)

混凝土路面施工方案(5篇)

混凝土路面施工方案(5篇)一、什么是施工方案施工方案是依据一个施工工程制定的实施方案。

其中包括组织机构方案(各职能机构的构成、各自职责、相互关系等)、人员组成方案(工程负责人、各机构负责人、各专业负责人等)、技术方案(进度安排、关键技术预案、重大施工步骤预案等)、安全方案(安全总体要求、施工危急因素分析、安全措施、重大施工步骤安全预案等)、材料供给方案(材料供给流程、接保检流程、临时(急发)材料选购流程等),此外,依据工程大小还有现场保卫方案、后勤保障方案等等。

施工方案是依据工程确定的,有些工程简洁、工期短就不需要制订简单的方案。

二、混凝土路面施工方案(通用5篇)为了确保事情或工作有序有力开展,就经常需要事先预备方案,方案属于规划类文书的一种。

你知道什么样的方案才能切实地帮忙到我们吗?下面是小编为大家收集的混凝土路面施工方案(通用5篇),仅供参考,盼望能够帮忙到大家。

混凝土路面施工方案1一、依据标准:1、《建筑地基根底设计标准》(GB50007-2023)2、《大路水泥混凝土路面施工技术标准》(JTGF30-2023)3、《水泥混凝土路面施工及验收标准》(GBJ97-87)4、北京首运物流生产办公仓储工程总图运输施工图:U15、依据现场勘察、施工验收标准及规程、业主要求等进展编制。

二、工程概况:1、本工程为北京首运物流有限责任公司顺义分公司生产办公仓储基地工程室外道路。

2、混凝土路面工程做法:整个厂区新建路面4388m,下铺100mm碎石,上做260mm厚C30混凝土路面,面层拉毛。

3、透水彩砖地面做法:厂内新建彩砖地面249m,100mm 厚3:7灰土夯实,上铺透水彩砖,水泥勾缝。

4、路牙:厂区内新建12*30*49.5混凝土立缘石322m,10*20*49.5平缘石98m。

三、施工预备(1)技术预备技术人员会审图纸,熟识相关技术标准及施工工艺,然后分别对各部门技术人员进展技术交底。

测量工程师做好施工放样工作。

水泥混凝土路面上加铺沥青混凝土施工方案

水泥混凝土路面上加铺沥青混凝土施工方案

水泥混凝土路面上加铺沥青混凝土施工方案一、背景介绍随着中国城市化进程的加速,城市道路面临着日益增长的交通压力。

为了提高道路的通行能力和舒适度,许多城市选择在原有的水泥混凝土路面上加铺沥青混凝土层。

这种施工方案不仅能够延长道路的使用寿命,还能改善道路的行车体验。

本文将详细介绍水泥混凝土路面上加铺沥青混凝土施工方案的相关内容。

二、施工前的准备工作1、路面评估:对原有水泥混凝土路面进行全面评估,检测路面的平整度、强度和损坏情况,以便确定合适的加铺方案。

2、路面清理:彻底清理路面的杂物、污垢和油脂,确保路面干净、干燥。

3、路面裂缝处理:对存在的裂缝进行修补,防止水分渗透,确保路面结构的稳定性。

4、材料准备:选择优质的沥青混凝土材料,确保施工质量。

5、人员培训:对施工人员进行技术交底和安全培训,提高施工质量和安全意识。

三、施工工艺流程1、铺设防水粘结层:在原有水泥混凝土路面上铺设防水粘结层,防止水分渗透,确保沥青混凝土与原路面紧密粘结。

2、沥青混凝土摊铺:采用热拌沥青混凝土进行摊铺,确保路面平整、无裂纹。

3、碾压:使用压路机对摊铺后的沥青混凝土进行碾压,提高路面的密实度和承载能力。

4、接缝处理:对沥青混凝土路面的接缝进行特殊处理,确保接缝处平整、牢固。

5、养护:对施工完毕的道路进行养护,避免车辆通行对路面造成损害。

四、质量控制措施1、材料检验:对进场的沥青混凝土材料进行严格检验,确保材料质量符合设计要求。

2、施工温度控制:沥青混凝土摊铺和碾压过程中,严格控制施工温度,确保沥青混凝土在合适的温度下施工。

3、路面平整度控制:采用先进的摊铺设备和熟练的施工人员,确保路面平整度符合设计要求。

4、质量检测:对施工后的路面进行质量检测,包括压实度、平整度、渗水性等指标的检查,确保施工质量符合规范要求。

五、安全保障措施1、施工现场设置安全警示标志,配备安全员进行现场监管。

2、对施工人员定期进行安全培训,提高安全意识。

3、对现场施工设备进行检查和维护,确保设备正常运行,防止因设备故障导致的安全事故。

公路水泥混凝土路面施工技术细则


平整度测量的要点
在进行平整度测量时,需要注意等高距线、间距、测线位置、 测量方法等要点。特别是在测量时需要遵循一定的采样密度, 对于硬质路面,一般采样密度为每100平方米采样一次。
平整度测量的数据处理
对于平整度测量所得数据,需要进行数据处理,一般采用 Excel等数据处理软件,进行平均值计算和数据筛选等操作。 在进行数据分析时,还需要进行数据可视化,以便更好地理 解和分析数据。
现场实测的意义和必要性
确定路面结构 参数
通过测量、测试等 手段,获取路面的 物理参数和力学参 数,如弹性模量、 位移、荷载等,以 评价路面的承载能 力、稳定性、耐久 性等,为路面结构 优化提供依据。
优化路面设计
通过路面实测结果, 结合路面设计的要 求和限制,优化路 面的设计方案,提 高路面的性能和质
水泥混合料试验检测 步骤
01 取样
按照要求从混合料中取出一定量样品
02 制备试样
按照不同试验要求制备试样
03 加水拌合
按照一定比例加水拌合混合料
骨料物理性质
颗粒形状
骨料的形状对路面的力学性能 和耐久性有很大的影响 常见的骨料形状有圆形、六棱 柱形、立方体等
表面粗糙度
表面粗糙度影响骨料与水泥浆 体的结合质量 骨料表面粗糙度的测试方法包 括磨损法和拓扑法
参考文献
文献一
XXX XXX
文献二
XXX XXX
文献三
XXX XXX
文献四
XXX XXX
谢谢观看!
水泥混凝土路面介绍
水泥混凝土路面是由水泥、碎石、沙子、水、添加剂等组成 的。水泥混凝土路面的优点是承载能力强、耐久性高、防滑 性好、维护方便等。
水泥混凝土路面的特点

水泥路施工程序(3篇)

第1篇一、工程准备1. 工程设计:根据工程需求,进行道路工程设计,包括道路平面、纵断面、横断面设计,以及结构设计。

2. 材料准备:根据工程设计要求,准备水泥、砂、石子、钢筋等原材料,确保材料质量符合国家相关标准。

3. 施工设备:准备施工所需的各种设备,如挖掘机、压路机、摊铺机、搅拌机、切割机等。

4. 施工人员:组织施工队伍,进行技术交底和安全培训,确保施工人员具备相应的施工技能和安全意识。

5. 施工现场:平整场地,设置临时设施,确保施工现场安全、整洁。

二、施工步骤1. 土方施工:根据工程设计,进行路基土方开挖、填筑、平整,确保路基稳定、坚实。

2. 基层施工:铺设基层,采用碎石、砂石混合料等材料,确保基层平整、密实。

3. 水泥混凝土施工:(1)模板制作:根据工程设计,制作符合要求的模板,确保模板尺寸准确、稳固。

(2)混凝土搅拌:按照配合比要求,搅拌水泥混凝土,确保混凝土质量。

(3)混凝土浇筑:将搅拌好的混凝土均匀地浇筑在模板内,采用振动棒进行振捣,确保混凝土密实。

(4)混凝土养护:浇筑完成后,进行混凝土养护,保持混凝土表面湿润,防止开裂。

4. 道路路面施工:(1)路面切割:按照设计要求,对水泥混凝土路面进行切割,形成整齐的路面。

(2)路面打磨:对切割后的路面进行打磨,确保路面平整、光滑。

(3)路面涂装:对路面进行涂装,提高路面耐磨、抗滑性能。

5. 道路附属设施施工:(1)排水设施:设置排水沟、雨水口等排水设施,确保路面排水顺畅。

(2)交通安全设施:设置交通标志、标线、护栏等交通安全设施,提高道路通行安全性。

(3)绿化施工:根据设计要求,进行道路绿化施工,美化道路环境。

三、施工质量控制1. 材料质量控制:对原材料进行严格检验,确保材料质量符合国家相关标准。

2. 施工过程控制:加强施工过程中的质量控制,确保施工质量。

3. 成品保护:对已完成施工的路面进行保护,防止污染、损坏。

4. 工程验收:按照国家相关标准,对施工完成的工程进行验收,确保工程质量。

混凝土路面施工方案(8篇)

混凝土路面施工方案(8篇)混凝土路面施工方案 1本工程路面面层设计为AC-20C中粒式沥青砼6cm,AC-13C细粒式沥青混凝土4cm。

本工程采用沥青混凝土拌合设备厂拌法拌合,沥青混凝土摊铺机摊铺,采用15t双钢轮振动压路机、轮胎压路机碾压施工。

一、施工准备工作(一)沥青混凝土所用粗细集,填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准。

(二)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。

(三)路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层沥青。

(四)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。

(五)施工测量放样:恢复中线:在直线每10m设一钢筋桩,平曲线每5m设一桩,桩的位置在中央隔离带所摊铺结构层的宽度外20cm处。

水平测量:对设立好的钢筋桩进行水平测量,并标出摊铺层的设计标高,挂好钢筋,作为摊铺机的自动找平基线。

(六)沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160℃的沥青胶结料。

(七)集料准备,集料应加热到不超过170℃,集料在送进拌和设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。

二、拌和及其运输(一)拌和采用德国进口型号为LINT型沥青拌合设备(150t/h)集中拌合。

集料和沥青材料按工地配合比公式规定的用量测定和送进拌和,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的`混合料的温度,应不超过160℃。

把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌和直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。

水泥砼路面施工方案(3篇)

第1篇一、工程概况本工程为某道路水泥砼路面施工,道路全长XX公里,路面宽度XX米,设计时速XX公里/小时。

路面结构设计采用双层式水泥砼路面结构,基层采用水泥稳定碎石,面层采用C30级水泥砼。

二、施工准备1. 施工图纸及技术资料(1)施工图纸:包括路面设计图纸、结构计算书、施工组织设计等。

(2)技术资料:包括原材料质量证明、试验报告、施工工艺流程等。

2. 施工队伍及人员(1)施工队伍:选择具有丰富水泥砼路面施工经验的专业施工队伍。

(2)人员配置:项目经理、技术负责人、施工员、质检员、安全员等。

3. 施工设备(1)拌合设备:混凝土搅拌楼、混凝土搅拌车等。

(2)运输设备:自卸汽车、平板拖车等。

(3)施工设备:摊铺机、振捣器、切缝机、养护设备等。

4. 材料准备(1)水泥:符合国家标准的水泥,强度等级不低于32.5级。

(2)粗细集料:碎石、砂等,应符合国家标准。

(3)外加剂:减水剂、缓凝剂等,应符合国家标准。

(4)钢筋:符合国家标准的热轧钢筋,直径及间距按设计要求。

三、施工工艺流程1. 基层施工(1)材料准备:根据设计要求,准备水泥、碎石、砂等材料。

(2)基层施工:按照施工图纸及规范要求,进行基层施工。

(3)基层养护:基层施工完成后,进行洒水养护,保持湿润。

2. 面层施工(1)材料准备:按照设计要求,准备水泥、粗细集料、外加剂等材料。

(2)混凝土拌合:根据混凝土配合比,进行混凝土拌合。

(3)运输:采用混凝土搅拌车进行混凝土运输。

(4)摊铺:采用摊铺机进行混凝土摊铺,摊铺厚度及平整度应符合设计要求。

(5)振捣:采用振捣器进行混凝土振捣,确保混凝土密实。

(6)养护:混凝土摊铺完成后,进行洒水养护,保持湿润。

(7)切缝:混凝土养护7天后,采用切缝机进行切缝。

四、施工质量控制1. 材料质量控制(1)水泥、粗细集料、外加剂等原材料必须符合国家标准。

(2)原材料进场时,应进行抽样检验,合格后方可使用。

2. 施工过程控制(1)混凝土拌合:按照混凝土配合比进行拌合,确保混凝土质量。
