梁柱节点不同强度等级硂施工方案

合集下载

梁柱混凝土强度等级不同的框架节点施工工艺

梁柱混凝土强度等级不同的框架节点施工工艺

梁柱混凝土强度等级不同的框架节点施工工艺1 前言在高层建筑中,为了满足柱子轴压比的要求,同时要控制柱截面不能过大。

柱子采用较高等级混凝土是一种必然,而对于受弯为主的楼层梁板,过高的混凝土强度等级是不需要且是不适宜的。

《高层建筑混凝土结构技术规程》对梁柱节点区混凝土的设计及施工并未作出明确的规定,国内对节点区受力性能的研究也不是很全面,提出的施工方法不仅难于施工,而且强度也得不到很好的保证,取得的效果往往是事倍功半,存在很大的质量隐患。

因为节点处钢筋纵横交错,且梁端柱端和节点区钢筋都需要加密,这就给传统的梁柱混凝土强度等级不同的节点施工方法带来难度。

传统做法是在距柱端1倍梁高处采用45o快易收口网进行分隔,然后将节点区与柱混凝土一起浇注,在柱混凝土初凝之前再浇注梁板混凝土。

这种方法存在的问题是有:①45o搭接面很难实现,②在浇注梁板混凝土之前柱混凝土已经过了初凝时间。

而一旦这个分隔的搭接面做的不好,则很容易在梁端发生剪切破坏。

而在高层建筑混凝土结构的设计与施工中,这一问题又是不可能回避的。

因此,有必要对梁板柱混凝土强度不同的节点承载能力、变形能力、耗能能力进行进一步的研究。

针对这一问题,江苏省***局确定了《高层大跨组合混合结构的施工控制研究》研究课题,经过***大学试验证明夹心节点具备一定的承载和变形能力,能够在一定条件下取代传统的节点施工方法下,我公司在江苏省建设管理综合楼和南京***中进行应用。

使得每个分项施工环节均达到质量控制标准。

2 . 工法特点传统的施工方法是下层柱的高强度混凝土浇至梁板顶面,在距柱端1倍梁高处采用45o快易收口网进行分隔,工人施工操作麻烦。

本工法先将节点核芯区部分的箍筋做成箍筋笼,然后下层柱的高强度等级混凝土只需浇到本层梁底,本层的梁板和节点核芯区都采用楼层梁板的较低强度等级混凝土统一浇筑。

这样就可以避免梁柱分隔面施工不当以及不同强度等级混凝土同时浇筑等问题。

这种施工方法比传统的施工方法快捷、保证质量易操作。

不同混凝土强度等级梁柱节点浇筑专项施工方案精品文档

不同混凝土强度等级梁柱节点浇筑专项施工方案精品文档

汇融广场土建工程二标段墙柱与梁板节点不一样样级混凝土浇筑专项施工方案编制单位:南通英豪苏州分企业第一项目部编制日期: 2014 年 04 月 16 日一、编制依照1、工程施工图纸及现场概略2、《建筑施工模板安全技术规范》( JGJ162-2008)3、《混凝土结构工程施工质量查收规范》(GB50204-2002)4、《建筑施工手册》第四版(缩印本)苏州汇融广场土建工程二标段项目位于苏州市新区城际路与浒莲路交织口。

此中 A1 区酒店位于北侧,东西方向部署。

结构为框架剪力墙结构,酒店地上 20 层,南侧为 A2 区裙房,地上四层。

地下为二层地下室,建筑面积:㎡;基础型式:为桩筏板基础,楼层标高及砼标号区分见下表:见附图一三、施工方法从施工方面讲 , 因为节点结构复杂 , 钢筋绑扎密集 , 并且都是高空作业 , 特别是中间柱子钢筋纵横交织 , 给施工造成很多麻烦 , 稍有大意质量就难以保证。

1、墙柱与梁节点砼毗邻面隔绝举措:墙柱与梁节点处主梁钢筋绑扎时, 在梁柱节点邻近走开柱边≥ 500㎜, 且≥1/2梁高处,沿45°斜面从梁顶面到梁底面用钢丝网分开 ( 做为高低等级砼的分界 ), 钢丝网绑扎 C12 钢筋上,钢筋数目同梁箍支数。

(详细见附图二)2 、梁柱节点中心区的混凝土浇捣方法:预先作好技术交底和准备工作。

施工时 , 混凝土推行“先高后低”的浇捣原则 , 即先浇高强度等级混凝土 , 后浇低强度等级混凝土 , 严格控制在先浇墙、柱砼初凝前持续浇捣梁、板砼 , 先用塔吊吊斗或混凝土泵输送墙、柱等级的混凝土就位 , 分层振捣 , 在楼面梁板处留出 45 度斜面。

在混凝土初凝前 , 使用混凝土泵 , 赶快浇筑楼面梁板的混凝土 , 在混凝土初凝前要点控制高低强度等级混凝土的毗邻面不可以形成冷缝 , 故应在墙、柱顶梁双侧处留设备工缝 , 防止高低强度等级混凝土的毗邻面之间形成冷缝。

同时对梁柱节点钢筋密集的核心区用小型插入振捣器增强振捣 , 果断根绝漏振死角 , 防止形成蜂窝麻面 , 以保证节点中心区混凝土的密实性和设计强度。

梁 柱 节 点不 同 强 度 等 级 混 凝 土的 施 工 质 量 控 制

梁 柱 节 点不 同 强 度 等 级 混 凝 土的 施 工 质 量 控 制

框架梁柱节点不同强度等级混凝土浇筑的施工(1) 柱、剪力墙梁板节点四周距柱、墙边线500mm处加设钢片网。

在框架梁或次梁中绑扎钢筋时垂直设置两道钢丝网(网眼4mm×4mm),用绑扎铅丝与梁钢筋扎牢,以阻挡混凝土的自然流动。

(2)在产生裂缝相对较多的梁的侧面,增加水平构造钢筋,提高梁的抗裂性。

(3)严格控制混凝土拌合物的坍落度,梁、板是混凝土坍落度控制在(16±2)㎝范围内,柱、剪力墙混凝土落度根据浇筑部位不同分为(16±2)㎝、(12 4-2)㎝两种,节点核心区柱子部位混凝土采用塔吊输送,以降低坍落度,并且不与泵管内梁板的低强度等级的混凝土相混。

在现场,对每车混凝土都应进行坍落度检测。

(4)在施工现场必须加强不同标号混凝土输送监督和调度工作,根据浇筑部分的不同选用不同的标号用坍落度的混凝土,控制好浇筑进度,确保标号不同的混凝土在初凝前整体浇筑完毕(5)节点处的混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇注混凝土初凝前继续浇捣梁板的混凝土,事先做好技术交底和准备工作。

(6)浇筑柱、剪力墙高标号混凝土时,选用坍落度为(16 4-2)cm的混凝土进行浇筑,一次性浇至柱顶,高出lOem,边浇筑边振捣密实,对少量通过网眼渗^梁的混凝土浆要及时处理干净。

(7)柱、剪力墙、梁、板节点混凝土预浇时,输送高标号混凝土浇筑柱、剪力墙至梁底、振捣密实后停止混凝土输送,由塔吊配合进行下一步混疑土浇筑,即采用lm3吊斗装载坍落度为(12±2)em高标号混凝土对柱梁节点处顶浇,混凝土坍落度可根据其流动性进行调整。

确保卸料过程中混凝土是稠状堆集。

卸料范围控制在距柱,墙边线+50em范围内,混凝土面高出楼板面30cm,卸料过程中不振捣,等其自然沉实,随后浇筑粱、板低标号混凝土,在高标号混凝土初凝前与之混合,同步进行振捣。

(8)根据商品混凝土初凝时间不早于6h的规律,严格控制柱、剪力墙混凝土的浇筑速度与梁板平面覆盖浇筑的时间差,即在高标号混凝土浇筑完毕后未初凝前,立即跟进低标号混凝土连续覆盖浇筑,这样就能保证其在同—截面的分界处不会产生施工缝。

不同强度等级混凝土施工专项措施

不同强度等级混凝土施工专项措施

不同强度等级混凝土施工专项措施:
1.梁柱节点不同强度等级砼的分界面处理:在距离柱、墙边线500mm处,垂直设置两
层钢丝网(网眼为5×5)以分隔不同强度等级的混凝土。

2.浇筑顺序:先浇柱子砼,后浇梁板砼。

对于层高4.2m的柱,C40砼应分两次浇捣,
第一次浇筑2/3柱高,待沉实1h左右后进行第二次浇捣,C40砼连续振捣密实至柱顶,并高出楼板面200。

3.砼输送泵管的使用:上部结构设置两条砼输送泵管,一条专门泵送高强度等级砼,
另一条泵管输送低强度等级的砼,以确保不同强度砼不混用。

4.严格控制砼的浇捣速度和梁板平面覆盖浇捣的时间差:根据砼的初凝时间不早于6h
的规律,严格控制砼柱的浇捣速度和梁板平面覆盖浇捣的时间差。

5.施工现场的监督和调度工作:在施工现场必须加强不同强度等级砼输送监督和调度
工作,在砼入泵前要有专人验收砼入泵前的强度等级(凭车上贴出的砼强度等级标志和运输车),并按现场操作调度的指令开泵输送砼。

6.制定详细的砼供料计划和浇捣施工方案:根据主体结构每层柱与梁板不同强度等级
砼的方量、砼搅拌站的距离与砼输送泵的能力,编制详细的砼供料计划和浇捣施工方案。

梁柱节点不同等级混凝土浇筑施工方案

梁柱节点不同等级混凝土浇筑施工方案

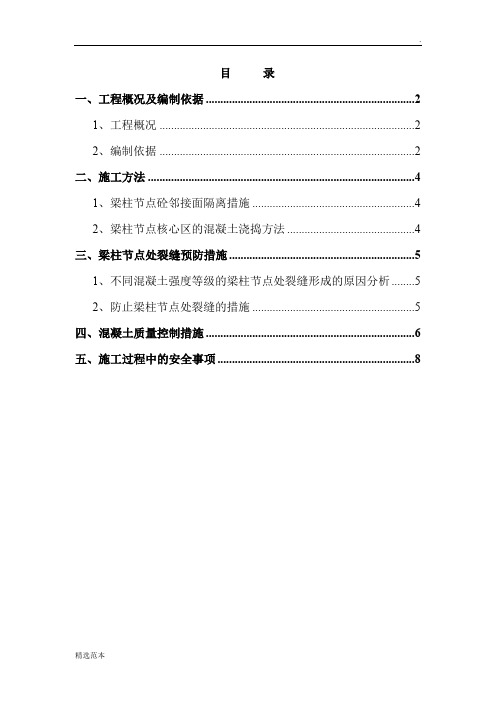

目录一、工程概况及编制依据 (2)1、工程概况 (2)2、编制依据 (2)二、施工方法 (4)1、梁柱节点砼邻接面隔离措施 (4)2、梁柱节点核心区的混凝土浇捣方法 (4)三、梁柱节点处裂缝预防措施 (5)1、不同混凝土强度等级的梁柱节点处裂缝形成的原因分析 (5)2、防止梁柱节点处裂缝的措施 (5)四、混凝土质量控制措施 (6)五、施工过程中的安全事项 (8)一、工程概况及编制依据1、工程概况工程名称:瀚林雅筑二期工程建设单位:南宁市瀚轩房地产开发有限公司设计单位:广西城市设计有限公司第二分公司监理单位:南宁品正建设咨询有限责任公司施工单位:茂名市电白建筑工程总公司勘察单位:广西土木勘察检测治理有限公司瀚林君庭工程位于南宁市科德路西段。

本工程地下为2层地下室,主要是作人防工程、车库及设备用房;地上由7栋27~34层楼房组成,该工程结构均采用框剪结构。

2、编制依据由建设单位提供的建筑施工图及有关资料《混凝土结构设计规范》(GB50010-2010)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑施工安全检查标准》(JGJ59-99)《混凝土泵送施工技术规程》(JGJ/T10-95)《高层建筑混凝土结构技术规程》(JGJ3-2002)注:高层框架结构梁柱节点是框架结构的关键部位,在《高层建筑混凝土结构技术规程》(JGJ3-2002)中,有关框架梁柱节点区混凝土的设计和浇注有以下的条文内容及条文说明:当柱混凝土设计强度高于梁、楼板的设计强度时,应对梁柱节点混凝土施工采取有效措施(第13.5.7条):二、施工方法从施工方面讲,由于节点构造复杂,钢筋绑扎密集,而且都是高空作业,特别是中间柱子钢筋纵横交错,给施工造成许多麻烦,稍有疏忽质量就难以保证。

1、梁柱节点砼邻接面隔离措施框支柱梁柱节点区内混凝土按柱强度等级要求施工。

框架柱梁柱节点区内的混凝土强度等级相差2个等级(C10)之内时,可按低等级施工;当等级差异3个及3个以上等级时,按高等级施工(见下图)。

梁柱墙节点不同强度等级混凝土的施工1

梁柱墙节点不同强度等级混凝土的施工1

梁柱墙节点不同强度等级混凝土的施工1 梁柱节点不同强度等级混凝土的常见施工方法1.1 不同等级混凝土邻接面的留设在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级。

钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要留水平施工缝则应留于梁底。

若同层的竖向构件和水平构件的混凝土同时浇捣,则柱顶不留施工缝。

1.2 梁柱不同强度等级混凝土分别浇捣的施工根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,梁柱墙节点核心区的混凝土浇捣方法为:不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。

在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。

采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。

同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。

2 梁柱节点随同楼面统一浇捣梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm2) ,可考虑梁柱节点处的混凝土随同梁板一起浇捣。

但应当指出:此时,梁柱节点处的混凝土强度如果取用梁板的混凝土强度,会引起柱在竖向荷载作用下的承载力不足,以及地震作用下节点核心区的抗剪承载力不足,所以一般不应采用。

3 控制和消除梁柱节点处裂缝的具体措施3.1 产生梁柱节点不同混凝土强度等级处裂缝的原因据高层建筑工程施工的实践,梁柱节点不同混凝土强度等级均按先柱后梁的次序浇捣,也曾发现少数楼层在梁柱节点处高低强度等级混凝土交界面附近出现微细裂缝。

梁柱不同强度等级混凝土分别浇捣的施工

梁柱不同强度等级混凝土分别浇捣的施工
【学员问题】梁柱不同强度等级混凝土分别浇捣的施工?
【解答】根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,柱节点核心区的混凝土浇捣方法为,不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45摄氏度斜面。

在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。

采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土邻接面形成冷缝。

同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。

2 梁柱节点随同楼面统一浇捣
梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm 2),可考虑梁柱节点处的混凝土随同梁板一起浇捣。

但应当指出:此时,梁柱节点处的混凝土强度如果取用梁板的混凝土强度,会引起柱在
竖向荷载作用下的承载力不足,以及地震作用下节点核心区的抗剪承载力不足,所以一般不应采用。

以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。

不同混凝土强度等级梁柱节点浇筑专项施工方案(已过OA)

不同砼强度等级梁柱节点浇筑专项施工方案不同砼强度等级梁柱节点浇筑专项施工方案广西建工集团X X X X X2015年月日施工组织设计、施工方案审批表说明:1、施工组织设计及重要施工方案(详见重要施工方案流程表)需以下人员签字:编制:由项目工程师(或专业人员)编制并签字。

校核:由项目经理、分公司项目管理科长签字。

复核:由分公司主任工程师签字。

(会签:专业性强的方案增加会签栏,由专业人员签字。

其它方案不用该栏)。

审核:施组由项管处负责人签字;方案由总工办负责人签字。

审批:由公司总工程师签字。

2、一般专项施工方案需以下人员签字:编制:由项目工程师(或专业人员)编制并签字。

校核:由项目经理签字。

(会签:专业性强的方案增加会签栏,由专业人员签字。

其它方案不用该栏)。

审核:由分公司质安科科长签字。

审批:由分公司主任工程师签字。

3、分包工程施工组织设计及方案:由有资质的分包单位负责编制至审批,报总包单位审查备案。

目录一、编制依据 (3)二、工程概况 (3)三、施工方法 (4)四、质量控制 (6)五、梁柱节点处裂缝预防措施 (6)六、混凝土质量控制措施 (6)七、节点钢筋绑扎 (6)一、编制依据工程施工图纸及现场概况《建筑施工模板安全技术规范》(JGJ162-2008)《建设工程施工现场供用电安全规范》(GB50194-93)《混凝土结构工程施工质量验收规范》(GB50204-2011)《建筑工程施工质量验收统一标准》(GB50300-2013)《混凝土强度检验评定标准》(GB/T50107-2010)《混凝土质量控制标准》(GB50164-2011)《混凝土外加剂应用技术规范》(GB50119-2013)《混凝土外加剂均质性试验方法》(GB/T8077-2012)《普通混凝土力学性能试验方法标准》(GB/T50081-2002)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》(JGJ59-2011)《建筑施工手册》第四版(缩印本)二、工程概况工程名称:X X X X X工程工程地址:南宁市五象新区建设单位:广西大唐世家投资有限公司勘察单位:X X X X X工程勘察院设计单位:X X X X X设计院监理单位:X X X X X监理有限责任公司施工单位:X X X X X工程建筑规模简介:本工程为广西X X X X X投资有限公司开发建设的X X X X X工程,本项目位于南宁市良庆区五象新区工程总建筑面积约160000.00万平方米,设计标高±0.000m相当于绝对标高76.900m。

梁柱节点混凝土的施工.

梁柱节点混凝土的施工1、梁柱节点不同强度等级混凝土的常见施工方法1.1、不同等级混凝土邻接面的留设在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级。

钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要留水平施工缝则应留于梁底。

若同层的竖向构件和水平构件的混凝土同时浇捣,则柱顶不留施工缝。

1.2、梁柱不同强度等级混凝土分别浇捣的施工根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,梁柱节点核心区的混凝土浇捣方法为:如图1所示,不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。

在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。

采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。

同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。

2、梁柱节点随同楼面统一浇捣梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm2 ,可考虑梁柱节点处的混凝土随同梁板一起浇捣。

但应当指出:此时,梁柱节点处的混凝土强度如果取用梁板的混凝土强度,会引起柱在竖向荷载作用下的承载力不足,以及地震作用下节点核心区的抗剪承载力不足,所以一般不应采用。

3、控制和消除梁柱节点处裂缝的具体措施3.1产生梁柱节点不同混凝土强度等级处裂缝的原因根据我公司在宁波、杭州、上海等地高层建筑工程施工的实践,梁柱节点不同混凝土强度等级均按先柱后梁的次序浇捣,也曾发现少数楼层在梁柱节点处高低强度等级混凝土交界面附近出现微细裂缝。

梁柱节点不同等级混凝土浇筑施工方案精编WORD版

梁柱节点不同等级混凝土浇筑施工方案精编W O R D版IBM system office room 【A0816H-A0912AAAHH-GX8Q8-GNTHHJ8】容桂华庭不同混凝土强度等级梁柱节点混凝土浇筑施工方案编制人:审核人:审批人:南宁市三建建筑安装工程有限责任公司2015年4月目录一、工程概况 (1)二、施工方法 (2)(一)施工工序 (2)(二)注意要点 (3)(三)梁柱节点核心区的混凝土浇捣方法 (3)三、节点钢筋绑扎 (4)四、梁柱节点处裂缝产生的原因分析 (4)五、梁柱节点处裂缝预防措施 (4)六、混凝土质量控制措施 (5)一、工程概况:本工程为容桂华庭项目,框架剪力墙结构,建筑总高度为55.3米,建筑面积为10097.96平方米。

不同混凝土强度等级梁柱节点混凝土浇筑按本方案,以确保工程施工质量和结构安全。

混凝土强度等级设计要求由于节点构造复杂,钢筋绑扎密集,而且都是高空作业,特别是中间柱子钢筋纵横交错,给施工造成许多麻烦,稍有疏忽质量就难以保证。

梁柱节点处主梁钢筋绑扎时,在梁柱节点附近离开柱边≥500㎜,且≥1/2梁高处,沿45°斜面从梁顶面到梁底面用2㎜网眼的密目铝丝网分隔(做为高低等级砼的分界),铁丝网绑扎?12钢筋上,钢筋数量同梁箍支数。

梁柱节点框架核心区域的配筋较多,箍筋对混凝土的约束作用有利于提高混凝土抗压作用,并且考虑施工方便,通常对柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10 N/mm ),将梁柱节点处的混凝土随同楼面梁板一起浇捣;本工程楼层中柱的强度等级比楼层梁板混凝土强度等级均高二级以上(10 N/mm ),采用楼面与柱同时浇捣的施工方法,节点做法见附图一。

附图一为了避免在施工时误将梁板的混凝土使用到梁柱节点中,引起柱在竖向荷载作用下的承载力不足,以及地震作用下节点核心区的抗剪承载力不足。

采取下列措施:(一)施工工序(1)采用商品混凝土,由搅拌站负责配合比设计和试配,并提供商品混凝土。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目 录 一、编制说明及编制依据 ................................................................................... 1 1.1编制说明 ......................................................................................................................... 1 1.2编制依据 ......................................................................................................................... 1 二、工程概况 ....................................................................................................... 1

三、梁柱节点不同强度等级混凝土施工方法 ................................................... 4 3.1剪力墙、柱施工缝留置 ................................................................................................. 4 3.2节点钢丝网安装 ............................................................................................................. 4 3.3混凝土浇灌 ..................................................................................................................... 4 四、技术质量控制措施 ....................................................................................... 5

五、梁柱节点处裂缝控制措施 ........................................................................... 6 附图:梁柱节点施工大样平面图 1

一、编制说明及编制依据 1.1编制说明 高层建筑结构梁柱节点为结构的关键部位,在《高层建筑混凝土结构技术规程》JGJ3-2010中,有关梁柱节点区的混凝土的设计和浇注有以下的条文内容及及条文说明:当柱混凝土高于梁、楼板的设计强度时,应对梁柱节点混凝土施工采取有效措施(第13.5.7条);高层建筑不同强度的梁、柱节点混凝土浇筑需要有关单位具体协商解决(条文说明)。本施工方案中,凡未注明计量单位的尺寸均以“mm”为单位。 1.2编制依据 1.2.1本工程结施、建施图; 1.2.2《建筑工程施工质量验收统一标准》(GB 50300-2013); 1.2.3我公司的技术、机械设备装备情况及管理制度; 1.2.4我公司掌握的国内外新技术、先进经验和各种施工技术资料; 1.2.5我公司编制的质量、环境、职业健康安全管理体系程序文件、作业文件及公司编制的施工工艺标准; 1.2.6《工程建设标准强制性条文(房屋建筑部分)》; 1.2.7《混凝土结构工程施工质量验收规范》GB50204—2002(2011版); 1.2.8《高层建筑混凝土结构技术规程》JGJ3-2010;

二、工程概况 2.1工程名称: 2.2建设地点: 2.3建设单位: 2.4设计单位: 2.5监理单位: 2.6建筑规模、结构形式: 1#、2#楼地下1层,3#、4#楼地下2层,1#、4#楼地上40层,2#、3#楼地上47层,建筑面积104000 m2 。 2

采用机械冲孔灌注桩,主体为框架剪力墙结构。 墙柱、梁板混凝土强度等级如下(3#、4#楼图纸未出): 1#楼 层号 标高(m) 层高(m) 墙柱混凝土强度 梁板混凝土强度 备注 机房屋面 123.970 C30 屋面 118.770 5.200 C30 C30 40 115.870 2.900 C30 C30 39 112.970 2.900 C30 C30 38 110.070 2.900 C30 C30 37 107.170 2.900 C30 C30 36 104.270 2.900 C30 C30 35 101.370 2.900 C30 C30 34 98.470 2.900 C30 C30 33 95.570 2.900 C30 C30 32 92.670 2.900 C30 C30 31 89.770 2.900 C30 C30 30 86.870 2.900 C35 C30 避难层 29 73.970 2.900 C35 C30 28 81.070 2.900 C35 C30 27 78.170 2.900 C35 C30 26 75.270 2.900 C35 C30 25 72.370 2.900 C40 C30 24 69.470 2.900 C40 C30 23 66.570 2.900 C40 C30 22 63.670 2.900 C40 C30 21 60.770 2.900 C40 C30 20 57.870 2.900 C45 C30 19 54.970 2.900 C45 C30 18 52.070 2.900 C45 C30 17 49.170 2.900 C45 C30 16 46.270 2.900 C45 C30 15 43.370 2.900 C50 C30 避难层 14 40.470 2.900 C50 C30 13 37.570 2.900 C50 C30 12 34.670 2.900 C50 C30 11 31.770 2.900 C50 C30 10 28.870 2.900 C55 C30 9 25.970 2.900 C55 C30 8 23.070 2.900 C55 C30 7 20.170 2.900 C55 C30 6 17.270 2.900 C55 C30 5 14.370 2.900 C60 C30 4 11.470 2.900 C60 C30 3 8.570 2.900 C60 C30 2 4.670 3.900 C60 C30 1 -0.000 4.670 C60 C35 -1 -4.600 4.600 C60 3

2#楼 层号 标高(m) 层高(m) 墙柱混凝土强度 梁板混凝土强度 备注 机房屋面 144.270 C30 屋面 139.070 5.200 C30 C30 47 136.170 2.900 C30 C30 46 133.270 2.900 C30 C30 45 130.370 2.900 C30 C30 44 127.470 2.900 C30 C30 43 124.570 2.900 C30 C30 42 121.670 2.900 C30 C30 41 118.770 2.900 C30 C30 40 115.870 2.900 C35 C30 39 112.970 2.900 C35 C30 38 110.070 2.900 C35 C30 37 107.170 2.900 C35 C30 36 104.270 2.900 C35 C30 35 101.370 2.900 C35 C30 34 98.470 2.900 C40 C30 33 95.570 2.900 C40 C30 32 92.670 2.900 C40 C30 31 89.770 2.900 C40 C30 30 86.870 2.900 C40 C30 避难层 29 73.970 2.900 C40 C30 28 81.070 2.900 C45 C30 27 78.170 2.900 C45 C30 26 75.270 2.900 C45 C30 25 72.370 2.900 C45 C30 24 69.470 2.900 C45 C30 23 66.570 2.900 C45 C30 22 63.670 2.900 C50 C30 21 60.770 2.900 C50 C30 20 57.870 2.900 C50 C30 19 54.970 2.900 C50 C30 18 52.070 2.900 C50 C30 17 49.170 2.900 C50 C30 16 46.270 2.900 C55 C30 15 43.370 2.900 C55 C30 避难层 14 40.470 2.900 C55 C30 13 37.570 2.900 C55 C30 12 34.670 2.900 C55 C30 11 31.770 2.900 C55 C30 10 28.870 2.900 C55 C30 9 25.970 2.900 C55 C30 8 23.070 2.900 C60 C30 7 20.170 2.900 C60 C30 6 17.270 2.900 C60 C30 5 14.370 2.900 C60 C30 4 11.470 2.900 C60 C30 3 8.570 2.900 C60 C30 2 4.670 3.900 C60 C30 1 -0.000 4.670 C60 C35 -1 -4.600 4.600 C60
