房屋托梁拔柱加固设计

房屋托梁拔柱加固设计

上海铁路局福州勘测设计院 黄水木

摘 要 结合实例介绍房屋托梁拔柱加固工程的设计与实施办法。

关键词 房屋改造 托梁拔柱

近年来,由于建筑使用功能的变更,建筑增层或附加设施

等工程倍受重视。本文介绍某一沿街建筑底层因采用托梁拔柱

的方法进行加固设计增大了使用空间,既满足了用户的使用要

求,又满足了结构和抗震的需要。

1 工程概况

某一沿街建筑于1988年10月竣工,现浇钢筋混凝土框架

结构,1~10轴为6层,10~14轴为4层,1层层高为3.9m,2~

6层层高均为3.0m(框架立面见图1),基础为钢筋混凝土独立

基础。该建筑地基为挖方场地,地基承载力标准值为200kPa。

由于功能要求,要在4层部分处,即在10~14轴间设一条8.0

m宽的通道,以通行汽车,经研究决定采用托梁拔柱的方法进行改造。

图1 房屋改造前框架立面图(单位:mm)2 方案的确定

托梁拔柱是在不拆或少拆上部结构的情况下,拆除、更换、

接长柱子或拆除墙体的一门综合性技术。它与传统的大掀盖改

造相比,托梁拔柱法具有对生产及生活影响小、改造时间短、费

用低等优点,但其技术要求较高,安全措施必须严密。该工程结

合既有建筑的实际情况和对房屋改造的建筑要求,拔去11、12

轴上共4根柱子,在1/10、1/12轴上增设柱子来支承托梁承受

上部重量。因支承托梁的柱子是新增设的,所以首要问题是确

定托梁的方案。选择托梁考虑了2种方案:一是采用钢筋混凝

土三面围套三层框架梁截面,按整体性设计托梁,即考虑原框

架梁参与工作,共同承受上部荷载,但新旧结构能否形成整体,

关键在于界面处能否有效地传递剪力。因而,在设计、施工上必

须采取有效措施保证新旧构件共同工作;二是在满足通道净高要求的条件下,直接在三层框架梁下新加钢筋混凝土托梁。方

案一托梁高度可以小些,但施工较麻烦。方案二可以满足托梁高度与通道净高的要求,且施工方便。经过反复比较,最后决定

采用方案二。改造后框架立面图见图2。

图2 房屋改造后框架立面图(单位:mm)3 托梁拔柱的设计与措施

托梁拔柱的计算包括荷载传递路线的转移、托梁支撑设

计、相关柱子及地基基础的加固设计,以及施工阶段的承载力

和稳定验算等,这些设计计算相互影响,有时需要多次反复方

能得出最佳方案,以达到加固的目的。首先,对拔柱前原结构进

行内力分析;其次,确定拔柱后结构新的传力路线及计算简图,

并计算其内力。然后根据新的结构方案及内力计算结果,设计

托梁、柱子及向支撑,并对原结构有关构件进行加固设计,提高

结构安全度。

托梁是结构的重要构件,要承担被拔去的柱所承受的轴力

和弯矩,并通过新增柱子直接把内力传至基础,故该托梁的承

载力是否足够,以及托梁、新增柱子与原结构的联结是否牢靠,

直接关系到整个建筑物的安全与使用。原设计柱断面为350

mm×500mm,按构造要求,并通过电算,确定新增柱子断面为

550mm×700mm,托梁断面为650mm×1500mm。新增柱子

与原结构的联结,以及11、12轴的柱子与托梁的联结是加固的

关键。为此,新增柱子与既有10、13轴上柱子间用240mm厚钢

筋混凝土墙联结,新柱纵筋伸入原三层梁内并与梁内钢筋焊

接,且沿横向增设钢筋混凝土拉梁。因拟割柱子纵筋距托梁外

侧有100mm距离,为了安全起见,托梁在拟割柱子两侧各附加

3󰀁16钢筋。托梁一部分钢筋从11、12轴上拟割柱子两侧通过,

一部分钢筋从11、12轴上拟割柱中穿过,托梁内上下主筋(1号、

2号钢筋)、侧面附加钢筋󰀁16(3号钢筋)与拟割柱箍筋或纵筋

焊接(见图3、4)。同时,为了保证拟割柱子与托梁在联结处有效

地传递剪力,沿拟割柱柱高方向设置󰀁16@200mm加固筋,加47房屋托梁拔柱加固设计——黄水木自动喷水灭火系统设计体会

铁道部专业设计院建筑处 刘俊彤

摘 要 自动喷水灭火系统应用比较普遍,笔者就自动喷水灭火系统中的喷头布置及类型、管网布置、系统的

保护区域等问题提出己见。

关键词 自动喷水灭火系统 喷头 保护区域

采用自动喷水灭火系统是目前最经济的一种自动灭火手

段,国内外应用极普遍,其灭火成功率高,安全、经济、管理方

便。笔者根据多年设计经验谈一些体会。

1 喷头布置及类型

(1)喷头布置

喷头是自动喷水灭火设备的关键部件,在火灾探测及灭火

方面担负着重要作用,其布置形式有正方形、长方形、菱形。对

于不同建筑危险等级,规范对喷头间距作了规定限值。因此设计时要看实际平面尺寸进行布置,不能直接套用规定值,那样

有可能使喷头贴梁、柱安装,影响美观及喷头功能发挥。有些大

型公共建筑的功能区划分时常变动,设计时应结合建筑平面分

块布置,并把喷头布在易燃物上方,这样既满足灭火又很灵活。

无论采用何种布置都要求喷头易于接触火灾热气流,没有障碍

物阻挡,利于均匀洒水,喷头布置无空白点,保护范围不致重叠

太多。󰀁正方形布置:如图1喷头ABCD组成一个正方形,根据要

固筋均与拟割柱箍筋或纵筋焊在一起,这样一来,原结构与托

梁更有机地融为一体。施工时先在拟割柱穿钢筋的位置中钻

󰀁30孔穿透,用吹风器吹净孔内土粉,用砂纸磨净,并用丙酮清

洗,塞满结构胶将钢筋从洞中穿过。梁包柱处柱身要凿毛,麻坑

深6mm,间隔200mm。混凝土浇注前,原结构梁、柱均必须先

涂刷界面剂。新增柱子、托梁混凝土强度等级均为C30。由于荷载传递路线的转移,势必引起基础的加固处理。该工程基础加

固采用增大支承面积法。原基底钢筋凿出,与新增钢筋焊接,并

在原基础面上插入󰀁14@400mm钢筋,梅花型布置,用结构胶

固结,钢筋长300mm,埋入深度为150mm。顶部按构造配置󰀁12架立筋。

图3 托梁断面图(单位:mm)图4 托梁󰀁󰀂 钢筋与拟割柱纵筋联结大样(单位:mm)4 施工要求

(1)基础施工时必须保证基础无地下水。基础开挖前,先拆

除底层、二层砖墙,以减轻基础承受荷载。基础开挖后及时与原

设计图纸进行校对,是否相符。若相符,可进行加固。在凿基础

底部时,尽量减少基土扰动,若有扰动,应在基础处理前,清理

干净并用C15混凝土振实。

(2)托梁中部支承起拱30mm。托梁与柱子混凝土强度达

到100%后方可拆除旧柱子。拆除旧柱子以前先搭架用千斤顶

支承,用小锤轻凿旧柱,严禁用大锤敲打,以防止旧柱子与新浇筑的混凝土发生松动,气割钢筋。拆除千斤顶分3次进行,每隔

2d拆除1次,拆除时应缓慢进行。5 结语

该改建工程于1998年9月1日竣工,至今使用正常,说明

该工程托梁拔柱加固是成功的。房屋改造加固是一项复杂而繁

琐的工作,必须认真、细致地处理,并注意房屋整体的连接措

施,既要安全可靠,又要节约造价,便于施工。

参考文献

1 卓尚木,季直仓,卓昌志,等.钢筋混凝土结构事故分析与加固.中国

建筑工业出版社,19972 房屋增层改建地基基础的评价与加固方法专辑.铁道学报.中国铁道

学会,1989

(来稿日期 1999-12-21)48铁道标准设计 2001年4月第21卷第4期

合集下载

如何做建筑柱子顶部加固方案设计

如何做建筑柱子顶部加固方案设计

建筑柱子顶部加固方案设计

一、加固方案的确定

1. 确定加固的目的:加固建筑柱子顶部的主要目的是增加柱子的承载能力,提高建筑物的整体稳定性和安全性。

2. 初步评估柱子顶部的受力情况:通过对柱子顶部受力情况的初步评估,确定柱子顶部存在的主要问题,如弯曲、剪切、压力等受力形式,以便制定合适的加固方案。

3. 确定加固的方法:根据柱子顶部的受力情况和加固的目的,确定加固的方法,如增加柱子的截面尺寸、设置加固板、加固带等。

二、加固方案的具体设计

1. 增加柱子截面尺寸:通过增加柱子的截面尺寸,可以有效提高柱子的承载能力。可以在柱子顶部设置加大截面的柱帽或柱顶板,以增加柱子的抗弯强度和承载能力。

2. 设置加固板:在柱子顶部设置加固板,可以提高柱子的抗剪强度和承载能力。加固板可采用钢板、混凝土板等材料制作,将其固定在柱子顶部,与柱子形成整体结构,增强整体承载能力。

3. 设置加固带:在柱子顶部设置加固带,可以有效提高柱子的抗压强度和承载能力。加固带可采用钢筋混凝土、碳纤维等材料制作,将其缠绕在柱子顶部,形成环向加固,增强柱子顶部的抗压性能。

4. 考虑加固与柱子顶部的连接方式:在设计加固方案时,需要考虑加固与柱子顶部的连接方式。连接方式应该结实可靠,确保加固与柱子形成紧密结合,提高加固效果。

5. 考虑加固的施工难度:在设计加固方案时,需要考虑施工的实际情况和难度。设计方案应该简单易行,施工过程需要考虑安全性和施工效率,确保加固工程能够顺利进行。

三、加固方案的实施

1. 编制详细的加固施工图纸:在确定加固方案后,需要编制详细的加固施工图纸,包括加固部件的尺寸、材料、连接方式等具体要求,为施工提供参考。

2. 选择合适的材料和设备:在实施加固工程前,需要选择合适的材料和设备,确保加固工程的质量和效果。材料质量应该符合相关标准和要求,设备使用应该符合安全规范。

3. 精心组织施工过程:在实施加固工程过程中,需要精心组织施工过程,确保施工质量和安全。施工过程中需要注意加固部件的安装顺序、连接方式等细节,确保加固效果达到预期目标。 4. 监控施工质量:在施工过程中,需要定期对施工质量进行监控和检查,及时发现问题并及时处理。确保加固工程的质量和效果符合设计要求。

房屋加固改造中的托梁换柱技术

房屋加固改造中的托梁换柱技术

房屋加固改造中的托梁换柱技术

周晓或 (安徽建工集团有限公司,安徽合肥230001)

==jE== =口摘 要:通过既有结构加固改造技术的介绍,阐述了实际工程

- 上几类常用加固改造技术方法及适用范围,并在此基础上重点 :H 介绍了在实际工程中已广泛使用的托梁换柱技术,特别是其三 蚺: 点设计原则和两项设计思路,以供实际设计参考。作为一种常 蠹- 用的加固改造手段,托梁换柱技术具有工期短、影响小、经济效 : 益高等特点,值得在加固改造工程中深入推广。 : 关键词:加固改造;托梁换柱;设计原则;房屋结构 中图分类号:TU746.3 文献标志码:B 文章编号:1007—7359(2018)02—0120—03 DOl:1 0.1 63304.cnki.1 007—7359.201 8.02.050

圜 0前言

建国以来,特别是近几十年来,我国经济稳步发 展,一栋栋建筑拔地而起,建筑数量和规模都得到了

迅猛发展,据不完全统计,我国既有建筑面积已达到

了450亿mz,且以每年2O亿m 的总量持续增大【”。 但是随着经济的飞速发展,人们对建筑结构性能要求

不断提高,既有的一些建筑或是已达到设计基准期,

或是受自然灾害、使用维护不当等因素的影响,其功

能与要求已不能满足现今人们多元化的需求。加之上 世纪90年代,我国建筑业存在着粗放式发展问题,部

分建筑在功能或承载力上存有着一定的缺陷,也严重

影响到了结构的安全和正常的使用。针对既有建筑所

存在的上述问题,拆除重建是一种较为直接的方法, 但针对我国基本国情,其可操作性和经济性偏低。相

较拆除重建,结构的加固改造技术具有投资小、工期

短、不产生大量的建筑垃圾以及环境噪音等优势。因

此,采用具有较好经济性和操作性的加固改造技术来 满足结构的安全使用要求和性能要求已然成为主流

发展趋势[21。 鉴于加固改造技术的优势和迫切的使用需求,近

些年来研究者们对加固改造技术展开了深入的研究

如何做建筑柱子结构加固方案设计

如何做建筑柱子结构加固方案设计

建筑柱子结构加固方案设计

一、背景介绍

建筑结构中的柱子是支撑整个建筑物重量和各个部分之间承力的重要构件。然而,由于种种原因,柱子可能会出现裂缝、倾斜或者其他损坏情况,这将对建筑物的安全性和稳定性造成严重影响。因此,对于存在问题的柱子结构进行加固是非常必要的。

二、现状分析

在对建筑物柱子结构进行加固之前,首先需要对现有柱子结构进行全面的检测和分析,了解其存在的问题和损坏程度。根据现状分析,我们可以得出以下结论:

1. 柱子裂缝严重,存在安全隐患。

2. 柱子倾斜严重,影响了建筑物的整体稳定性。

3. 柱子的承载能力不足,无法满足建筑物的实际荷载需求。

三、加固方案设计

基于对现状的分析,我们提出以下柱子结构加固方案设计:

1. 纵向加固

纵向加固是对柱子纵向承载能力进行加强的一种方法。主要包括在柱子周围设置环向加固筋、包裹加固筋或者粘贴碳纤维加固的措施。这些加固措施可以提高柱子的承载能力,防止裂缝的继续扩张。

2. 横向加固

横向加固是对柱子横向稳定性进行加强的一种方法。主要包括设置箍筋、剪力墙、钢筋网或者外包裹混凝土等措施。这些加固措施可以增加柱子的抗弯扭能力,提高其整体稳定性。

3. 表面加固

表面加固是对柱子表面进行修补和加固的一种方法。主要包括使用修补材料、粘贴预应力碳纤维布或者外包裹混凝土等措施。这些加固措施可以修复柱子的裂缝和损坏部分,提高其受力性能。

四、施工方法

在实施柱子结构加固方案设计时,需要遵循以下施工方法:

1. 检测分析:对建筑物柱子结构进行全面检测和分析,了解其存在的问题和损坏情况。

2. 方案设计:根据检测分析结果,设计合理的加固方案,确定加固材料和施工工艺。 3. 材料准备:准备所需的加固材料和施工工具,确保施工质量和进度。

4. 施工加固:按照设计方案,进行加固施工,保证加固效果和施工质量。

5. 检测验收:完成加固施工后,进行全面检测和验收,确保加固效果符合设计要求。

单层工业厂房托梁拔柱常见方法

单层工业厂房托梁拔柱常见方法

现有单层工业厂房进行技术改造时,根据工艺要求需要拔除已有的1根或若干根柱。此类技术改造项目与生产交叉较多、安全风险大。工期要求紧、质量要求高。根据厂房结构特点,对托梁拔柱几种常见方法进行介绍。

1 全柱拔除法

将影响工艺布置的柱整根拔除,拔柱后采用钢架或实腹钢梁支撑屋架,并附加钢柱或包钢加固柱增设托座来支撑钢托架或钢梁,使拔柱后屋架单成体系。

1.1 施工方法

采用千斤顶顶升屋盖体系,分段截除整根柱,即拆除吊车梁后,在被拔柱托座。上支设台阶式小钢柱,小钢柱台阶上架设千斤顶,屋盖顶升后,截除被拔上柱,安装钢桁架,落下屋盖,拔除下柱和柱基础。根据屋面荷载确定钢柱截面和千斤顶型号,小钢柱一般用2根槽钢焊制而成,柱顶伸至屋架下弦20mm左右;为保证小钢柱侧向稳定,两侧用直径48x3钢管与两侧厂房柱连接,下部与上柱根部连接。屋架端焊接L形8号一级钢筋,水平段端部砸尖,伸到挂在小钢柱侧面的钢板尺上,读出屋盖起降高度。本方法适用于单阶边柱或屋面荷载较小中柱(图1)。

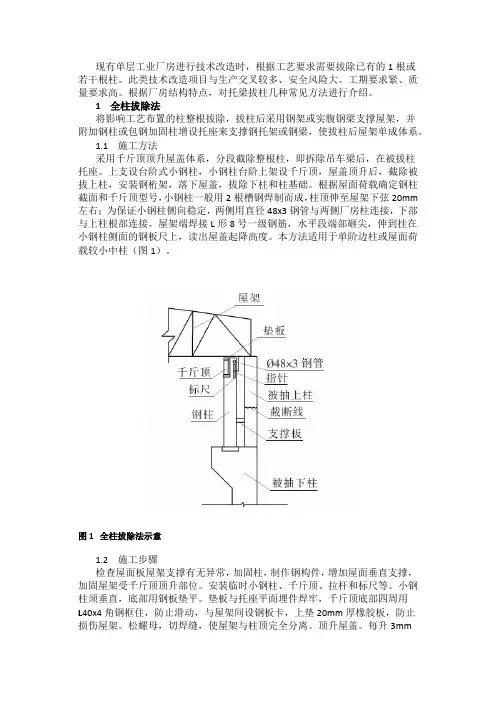

图1 全柱拔除法示意
