场地平整土石方爆破挖运施工方案

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录

1、编制依据 (1)

1.1、设计及业主文件 (1)

1.2、主要规程、规范及方案 (1)

1.3、主要法规、规定 (1)

2、工程概况 (2)

2.1、工程概况 (2)

2.2、场区地质情况特征 (3)

3、施工部署 (3)

3.1、总体施工方案 (3)

3.2、总体施工顺序 (3)

3.3、测量控制 (4)

4、施工准备 (4)

4.1、机械准备 (4)

4.2、人员准备 (5)

4.3、组织机构 (5)

4.4、施工工期控制准备 (6)

4.5、试验准备 (6)

5、施工方法 (6)

5.1、爆破工程 (6)

5.2、土石方开挖工程 (10)

5.3、土方回填工程 (12)

6、质量保证措施 (12)

6.1、质量控制原则 (12)

6.2、质量管理措施 (12)

6.3、分项工程质量保证措施 (13)

7、安全、文明施工措施 (13)

7.1、安全、文明施工组织保证体系 (13)

7.2、专项安全措施 (14)

8、工期及保证措施 (14)

8.1、保证措施 (14)

8.2、管理措施 (15)

8.3、夜间施工措施 (15)

9、应急预案 (16)

9.1、爆破事故的预防措施 (16)

9.2、爆破事故的应急措施 (17)

1、编制依据

1.1、设计及业主文件

1.1.1、××××××基础开挖图;

1.1.2、××××××《岩土地基勘察报告》;

1.1.3、××××××土石方测量图;

1.2、主要规程、规范及方案

表1-1

1.3、主要法规、规定

表1-2

2、工程概况2.1、工程概况表2-1

2.2、场区地质情况特征

1、基坑开挖深度范围内的岩土层主要有:素填土、碎块状强风化泥质粉砂岩、碎块状强风化砂岩、破碎中风化泥质粉砂岩、破碎中风化砂岩、中风化泥质粉砂岩及中风化砂岩等。

2、拟建场地地下水属潜水类型,水位埋深为3.00~8.00m,开挖范围内的土层属弱中透水层。本工程售楼处基坑深度不超过3m,不及地下水位,故不需要降水施工。

3、施工部署

3.1、总体施工方案

3.1.1、场平区域

1、表皮土清运

2、土石方爆破

3、土石方运输

3.1.2、基坑区域

爆破基坑范围线为独立基础外边线四周各外扩1.5米。

1、基坑内部土石方爆破(控制爆破标高,严禁超爆)

2、爆破后土石方挖运(若存在少爆现象,采用人工或者机械破碎,严禁扰动基底土石方)

3、部分少爆独基基坑机械破碎处理

3.2、总体施工顺序

测量放线→修筑临时道路→表层清理→售楼处石方浅孔爆破、隔离沟石方深孔爆破→土石方挖运→独基基坑土石方处理→碎石回填平整→清理验收。

售楼处总体施工流程详见附图二。

3.3、测量控制

3.3.1、测量控制系统

本工程施工区域内拟建建筑物,不同区域场平标高不同,测量精度要求高,以业主提供的测量控制基准点为基础,建立闭合导线控制网。根据施工控制网,测设边线。

开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、施工放样。施工测量的精度按《工程测量规范》(GB50026-2007)执行。

3.3.2、爆破区域测设方法(全站仪控制)

根据甲方提供的用地红线坐标,将全站仪架设在较高的一个坐标点上,根据图纸给定的基底位置,将坡底线的折点全部放出,施工前用白灰将坡底折点全部连接,在爆破施工过程中,随时利用全站仪校核坡底线的准确性,所放控制点必须再延伸出施工范围并加以保护。平面放线控制网的控制线测距精度不小于1/1000,测角精度不低于20秒。

3.3.3、水平标高控制

技术人员根据现状标高,结合爆破方案认真控制爆破标高,爆破清理出工作面后,技术人员对工作面进行测量,利用水准仪进行测量时,需遵循以下原则:水准点和需要测量的标高可以同视时,技术人员每测量一个点时必须调整水准仪微调(抛物线),减少误差;若水准点与需测量的标高不同视,在移动水准仪时必须有两人看境高,同时对所放的水准点进行一次复核后才能测量开挖标高。

3.3.4、测量放线注意事项

1、进场后首先对甲方提供施工定位图进行图上复核,以确保设计图纸的正确。其次与甲方一同对现场的坐标点和水准点进行交接验收。

2、现场建立控制坐标网和水准点。水准点由永久水准点引入,水准点应采取保护措施,确保水准点不被破坏。

3、工程定位后要经建设单位和监理单位验收合格后方可开始施工。

4、施工准备

4.1、机械准备

表4-1 施工机械表

4.2、人员准备

表4-2 土石方工程劳动力计划

4.3、组织机构

表4-3

4.4、施工工期控制准备

本工程工期紧张,必须选用、调用大型土石方机械进行两班制施工。遇雨天等特殊气候,影响工程进度时,及时调整作业时间,补回工期损失。做到人停机不停。施工用(柴)油、夜间施工用照明设施必须有充分的储备量。

施工前,应编制行之有效的施工进度控制计划、物资需求计划、物资招标采购计划等,并且严格执行。

4.5、试验准备

1、在相关工程施工前,委托试验室进行土体击实试验和承载力实验。

2、应按规范要求进行砂土状强风化砂岩层平板载荷试验,同一土层参加统计的试验点不应少于三点,各试验实测值的极差不得超过其平均值的30%,取此平均值作为该土层的地基承载力特征值(fak);如有异常情况,应增加试验点数。

5、施工方法

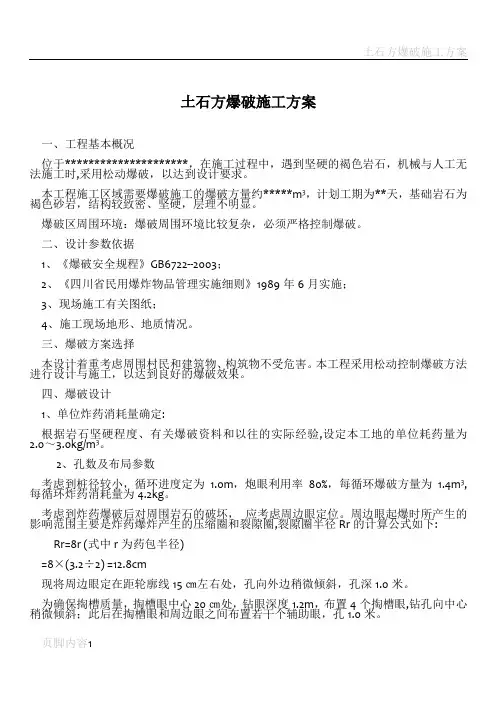

5.1、爆破工程

本工程售楼处基坑深度不足3m,故采用浅孔爆破。标高超过基底标高0.5米以上部分的石方由爆破找平;低于0.5米的石方由机械破碎处理;在基坑分层开挖过程中由挖掘机按1:3放坡系数理坡。

由于本工程工期紧张,为满足模块计划要求,拟将场平与独基基坑一次性爆破完成。为满足后期住宅楼施工要求,基坑爆破范围额外向北扩展20m(见附图二)。爆破深度不满足要求的独基基坑另由机械破碎处理。

5.1.1、爆破施工流程

测量放线→修筑临时道路→表层清理→售楼处石方浅孔爆破、隔离沟石方深孔爆破
