建设项目财务管理审计
建设项目财务管理审计基本建设财务管理是指依据国家有关方针、政策、法律、法规和建设项目的概(预)算文件,对建设项目所需资金进行合理筹集、正确使用、科学控制的一系列活动。
其基本任务就是:贯彻执行国家有关法律、法规、方针、政策,做好基本建设资金的预算、控制、监督和考核工作,依法、合理、及时筹集、使用建设资金,严格控制建设成本,提高投资效益。
如何更好的执行基本建设单位会计制度,规范基建会计核算,加强基本建设项目的财务管理是很紧迫的事情。
下面就目前的基本建设财务管理中存在的问题做如下探讨。
建设项目财务审计分为资金来源情况的审计和资金使用情况的审计。
一、资金来源情况的审计(一)审查资金来源渠道审查方法:审查基建拨款通知书、有关会计帐簿、记帐凭证、借款合同。
容易发现的问题:资金来源渠道不规范表现形式1:不符合国家规定预算拨款范围却以各种手段取得预算拨款按照国家规定,只有行政事业单位、没有还款能力的企业和经过特殊批准的建设单位,才能取得预算拨款,审计人员必须审查建设项目是否符合预算拨款的范围,可以通过审查基建拨款通知书和会计帐簿的一致性,查证基建拨款的使用范围,如果发现建设单位不属于国家规定的范围,应追究拨款单位的责任并要求收回拨款,如果发现建设单位有采取不正当手段骗取预算拨款的行为,审计人员应及时建议银行停止拨付或收回预算拨款,并对建设单位追究经济责任和法律责任。
表现形式2:资金来源渠道不符合国家规定按照国家规定,资金建设项目资金来源中发现不允许有银行拆借资金、银行投资、以银行贷款作自筹资金、未经批准的社会集资等,建设单位如有上述情况,应当如实向批准建设项目开工机关报告。
表现形式3:通过乱摊派、乱集资等途径取得资金按照国家规定,建设项目资金来源不允许通过向向企、事业单位和机关、团体等乱摊派、乱集资情况取得项目资金。
对于通过乱摊派、乱集资等途径取得的资金,应督促建设单位及时退还,对于通过其他非法所得的资金,应予以没收。
表现形式4:借款合同的签定不符合规定、多计少计借款利息行政上具有独立的组织形式、经济上实行独立核算、自负盈亏、符合国家对该种借款范围规定的建设单位,可以通过借款取得建设资金。
审计时,主要审查借款合同的签定是否符合《合同法》的规定,审查借款合同所规定的项目名称、借款金额、借款利率、借款期限是否按照批准的设计概算签定,以及国家规定的借款利率等法规文件要求。
贷款人应当按照中国人民银行规定的贷款利率的上下限,确定每笔贷款利率,并在借款合同中载明,审计时,计算出借款利息,和被审计单位帐上记录的实际利息进行核对,审查是否存在少计多计利息的问题。
表现形式5:建设单位未实行资本金制度或者抽逃资本金按照国务院《关于固定资产投资项目试行资本金制度的通知》和财政部关于印发《基本建设财务管理规定》的通知,对各种经营性投资项目,包括国有单位的基本建设、技术改造、房地产开发项目和集体投资项目,在项目总投资中筹集一定比例的非负债资金作为项目资本金,试行资本金制度,一是以工业产权、非专利技术作价出资的比例不得超过投资项目资本金总额的2%;二是交通运输、煤炭项目,资本金比例为35%及以上;三是钢铁、邮电、化肥项目,资本金比例为25%及以上;四是电力、机电、建材、化工、石油加工、有色金属、轻工、纺织、商贸及其他行业的项目,资本金比例为20%及以上,审计时要审查建设项目的资本金是否具有相应资质的社会审计组织出具的验资报告,审查建设单位有关资本金帐簿以及银行对帐单,以防出现建设单位抽逃资本金的问题,一经发现,要立即责令建设单位归回资金,以保证建设资金的安全完整。
二是审查项目建设资金是否按照概算批复足额到位。
审查方法:审查建设项目概算、有关建设资金有关帐簿、凭证容易出现的问题:项目资金不到位,影响项目建设当前,我市的基本建设项目的资金来源有开行贷款、国债资金、省配套资金、市财政等渠道,基本建设投资呈多元化、多渠道状态,项目资金“拼盘”已成为基本建设投资的重要特点,地方、部门的投资比重相对增加,近几年来,由于资金不按时到位影响工程建设的情况时有发生。
尤其是地方配套资金到位迟缓,资金不能够及时到位,工程就无法按计划建设,必然导致建设项目工期拖延,从而造成工程费用增加。
针对工程的配套资金问题,我们也一直建议有关单位 “配套资金不到位,禁止开工”,以促使配套资金及时到位,确定无法到位的,取消项目;对已开工项目,配套资金未到位的,积极与资金拨付单位联系,争取配套资金早日到位,为工程按期完工提供保证。
二、资金使用情况的审计资金使用情况其实也就是基本建设支出情况,基本建设支出是指建设单位在基本建设过程中所发生的各种实际支出。
在基本建设过程中,基本建设项目按单项工程首先通过建筑安装工程投资、设备投资、其他投资等科目核算。
(一)建筑安装工程投资的审计建筑安装工程投资完成额的核算,由于施工方式不同,审查方法也不尽相同,我市的大部分工程以出包方式为主,在出包方式下,支付给承包单位的各种款项中,只有按照合同规定支付的工程进度款,才能计入建筑安装工程投资额。
因此对建筑安装工程投资进行审查,必须确定建筑安装工程投资是否完整记录;确认所记录的建筑安装工程投资是否存在;建筑安装工程投资业务的会计处理是否正确,计价是否准确。
审计程序:1、取得或编制建筑安装工程投资明细表,复核加计正确,并与总帐、明细帐和会计报表核对相符;2、对照有关财务核算办法,检查建筑安装工程投资的科目设置是否恰当、合理,建设单位对建筑安装工程投资的核算是通过设置“建筑安装工程投资”、“应付工程款”“预付工程款”等会计科目来进行的。
是否按单项工程和单位工程进行明细核算;3、取得项目概算说明书,年度投资计划以及与项目建设有关的施工合同,了解工程价款结算办法、材料供应方式、施工承包合同总金额、预付工程款、质量保证金等内容,检查:(2)会计记录的支出是否确实发生,是否与所附工程价款结算单一致,工程价款结算单是否经建设单位、监理单位审核签证。
4、对转入交付使用资产科目的转出数额,应取得交付使用资产明细表,检查是否经过批准,手续是否完备,转出数额是否正确。
5、抽查单项工程形象进度和实际完成投资支出情况,落实是否与帐面投资数相符。
容易发现的问题1:概算外投资审查方法:取得概算说明书明细与实际发生的项目支出对比例如:我们在对某项目的审计中发现:概算中未列培训中心及二食堂,而建设单位在实际已建培训中心建筑面积6794平方米,估算投资679万元;建第二食堂建筑面积3296平方米,估算投资498万元,估算投资要根据工程造价师的专业判断。
问题2:未按规定预留质量保证金审查方法:审查建设单位工程款支付情况建设工程质量保证金或保修金,是发包人与承包人在建设工程承包合同中约定,从应付的工程款中预留,用以保证承包人在缺陷责任期内对建设工程出现的缺陷进行维修的资金。
《基本建设财务管理规定》规定:工程建设期间,建设单位与施工单位进行工程价款结算,建设单位必须按工程价款结算总额的5%预留工程质量保证金,待工程竣工验收一年后再清算。
有些建设单位没按规定预留质量保证金,工程质量有问题时很难向施工单位找回应扣回的款项,起不到约束施工单位确保工程质量的作用。
问题3:超进度支付工程款审查方法:通过往来帐款审查建设单位工程款支付情况以及审查建设单位是否存在以非货币形式抵付工程款的问题如某项工程审计时,从账面看工程款支付符合合同约定及质保金预留的规定,但是审计人员凭着职业的敏感性,查出建设单位以土地抵工程款430万元的问题,在不考虑施工企业施工附属工程的情况下,主体工程款已超付。
问题4:将工程款转入非中标单位,施工单位收取管理费审查方法:审查施工单位的中标情况以及工程款支付情况以及有关往来款项,分析工程项目资金拨付有关参建单位分布情况有的建设单位将工程款支付给未中标施工单位,从而暴露出工程招投标过程中可能存在的借用和出借资质、挂靠资质单位中标、施工企业中标后转包和分包工程收取管理费和赚取差价的问题。
如审计发现,某单位将两次中标工程全部转包获得转包费8.92万元。
问题5:规避招标,甚至行贿受贿审查方法:审查施工单位的中标情况以及工程款支付情况以及有关往来款项,分析工程项目资金拨付有关参建单位分布情况依据《中华人民共和国招标投标法》第四条:“任何单位和个人不得将依法必须进行招标的项目化整为零或者以其他任何方式规避招标”,审计人员可以通过审查揭露未中标的参建单位参建的原因,查找是否存在规避招标、回扣和行贿受贿等违法违纪问题。
例如:通过分析和审查某项目结算资金分布情况,发现未中标施工企业参建的原因是招标后随意切割标段,将原有的18个标段分割为30个标段造成,并通过对往来款项的深查细究,查处了在招投标过程中,未中标参建单位与项目法人之间的行贿受贿行为。
问题6:建设单位垫付工程款过多,影响建设资金的使用按照基本建设会计核算的要求,在项目尚未批准开工以前,可以支付前期工作费用(但不得支付工程款);计划任务书已经批准,初步设计和概算尚未批准的,可以支付必要的施工费用;施工企业确需备料周转金的,建设单位可根据合同规定拨付一定的备料款。
备料款一般不得超过当年建筑安装工作量所需资金的25%。
建设单位支付的备料款,应根据周转情况,陆续冲抵工程款。
凡是不具备施工条件的,不得拨给备料款。
而在实际的会计核算中,有的单位并没有按以上要求执行,没有严格按照计量支付制度支付工程价款,而是为施工单位大额垫付资金,不按工程进度拨付建设资金。
有的垫付工程款比例过高,占用建设资金较多,影响了建设资金的使用效益。
(二)设备的审计关于设备投资,我们确定以下审计目标:确定设备投资是否完整记录;确认所记录的设备投资是否确实存在;投资业务的会计处理是否正确,计价是否正确;所反映会计期间是否正确。
审计程序:1、编制设备明细表,复核加计正确,并与总帐、明细帐、财务报表核对相符;2、依据有关财务核算办法,检查设备材料投资的科目设置是否恰当、合理,是否按“在安装设备”、“不需安装设备”和“工具及器具”设置明细科目,并按单项工程和设备、工具、器具的类别、品名、规格等进行明细核算。
3、检查不需安装设备、工具、器具的记帐凭证所附的发票、银行结算单等单据是否齐全,数字是否正确,内容与明细科目是否相符。
4、当年转出计入交付使用资产的设备投资,应检查是否经过批准,手续是否完备,并与交付使用资产验收交接清单核对一致;5、抽查部分设备并进行现场察看,确认设备确实存在并与帐面记录相符容易出现的问题1:概算外设备投资审查方法:查阅设计概算说明书,以及建设单位的设备帐簿凭证,并实地查看。
审核发生的设备投资是否确属项目概算范围,有无概算外投资或挤占项目投资的问题,容易出现的问题2:限额以上的设备未经过招投标或者招投标程序不规范审查方法:查看相关招投标资料依据山西省人民政府办公厅《关于印发山西省工程建设项目招标范围和规模标准规定的通知》(晋政办发[2006]6号)第七条“本规定第二条至第六条规定范围内的各类工程建设项目,达到下列标准之一的,必须进行招标:(二)重要设备、材料等货物的采购,单项合同估算在100万元人民币以上的;单项合同估算价低于以上规定的标准,但项目总投资额在3000万元人民币以上的”。
工程项目财务审计制度

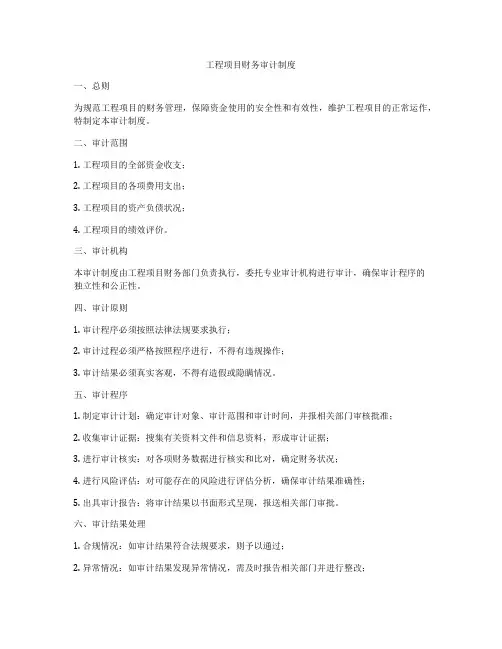

工程项目财务审计制度一、总则为规范工程项目的财务管理,保障资金使用的安全性和有效性,维护工程项目的正常运作,特制定本审计制度。
二、审计范围1. 工程项目的全部资金收支;2. 工程项目的各项费用支出;3. 工程项目的资产负债状况;4. 工程项目的绩效评价。
三、审计机构本审计制度由工程项目财务部门负责执行,委托专业审计机构进行审计,确保审计程序的独立性和公正性。
四、审计原则1. 审计程序必须按照法律法规要求执行;2. 审计过程必须严格按照程序进行,不得有违规操作;3. 审计结果必须真实客观,不得有造假或隐瞒情况。
五、审计程序1. 制定审计计划:确定审计对象、审计范围和审计时间,并报相关部门审核批准;2. 收集审计证据:搜集有关资料文件和信息资料,形成审计证据;3. 进行审计核实:对各项财务数据进行核实和比对,确定财务状况;4. 进行风险评估:对可能存在的风险进行评估分析,确保审计结果准确性;5. 出具审计报告:将审计结果以书面形式呈现,报送相关部门审批。
六、审计结果处理1. 合规情况:如审计结果符合法规要求,则予以通过;2. 异常情况:如审计结果发现异常情况,需及时报告相关部门并进行整改;3. 复审程序:对整改情况进行复审,确认问题已经得到解决;4. 结案程序:经过复审合格后,交由有权机构结案。
七、保密原则1. 审计过程中所有相关资料和信息均属机密,不得外泄;2. 审计结果也属机密信息,不得擅自公开;3. 保障审计人员和审计对象的个人信息安全。
八、法律责任1. 对于违反审计制度的行为,将按照法律法规进行处理;2. 对于故意造成损失的行为,将追究法律责任。
九、其他事项1. 如有需要调整审计制度内容,需经相关部门批准;2. 本制度自公布之日起生效,如有疑义,按相关法律法规解释。
以上即为工程项目财务审计制度,所有相关人员必须严格按照本制度执行,确保工程项目的财务安全和正常运作。
工程项目财务审计的主要内容

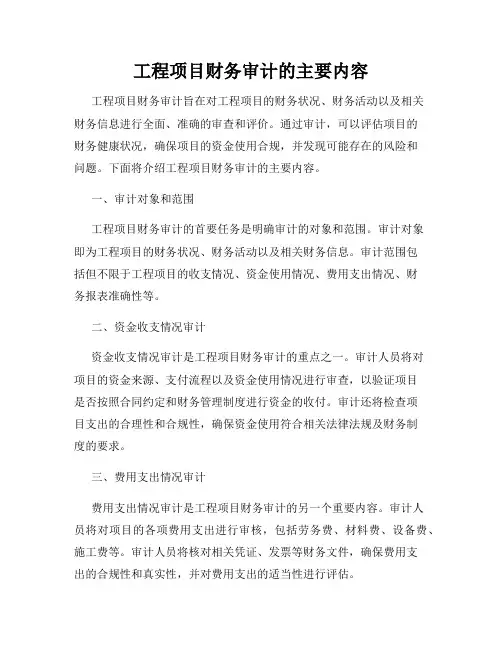

工程项目财务审计的主要内容工程项目财务审计旨在对工程项目的财务状况、财务活动以及相关财务信息进行全面、准确的审查和评价。
通过审计,可以评估项目的财务健康状况,确保项目的资金使用合规,并发现可能存在的风险和问题。
下面将介绍工程项目财务审计的主要内容。
一、审计对象和范围工程项目财务审计的首要任务是明确审计的对象和范围。
审计对象即为工程项目的财务状况、财务活动以及相关财务信息。
审计范围包括但不限于工程项目的收支情况、资金使用情况、费用支出情况、财务报表准确性等。
二、资金收支情况审计资金收支情况审计是工程项目财务审计的重点之一。
审计人员将对项目的资金来源、支付流程以及资金使用情况进行审查,以验证项目是否按照合同约定和财务管理制度进行资金的收付。
审计还将检查项目支出的合理性和合规性,确保资金使用符合相关法律法规及财务制度的要求。
三、费用支出情况审计费用支出情况审计是工程项目财务审计的另一个重要内容。
审计人员将对项目的各项费用支出进行审核,包括劳务费、材料费、设备费、施工费等。
审计人员将核对相关凭证、发票等财务文件,确保费用支出的合规性和真实性,并对费用支出的适当性进行评估。
四、财务报表审计财务报表审计是工程项目财务审计的核心内容之一。
审计人员将对项目的财务报表进行全面的审查,以保证财务报表的准确性和真实性。
审计人员将核对财务报表的编制依据、计算方法、核算科目等,确保财务报表符合会计准则和相关法律法规的要求。
五、风险评估和问题发现工程项目财务审计还包括风险评估和问题发现。
审计人员将对项目可能存在的财务风险进行评估,包括资金风险、成本风险、合规风险等。
同时,审计人员还会发现可能存在的问题和隐患,如审计对象的违规行为、财务管理漏洞等,并提出相应建议和整改意见。
六、审计报告和意见最后,工程项目财务审计将形成审计报告和意见。
审计报告是审计人员根据实际审计情况编制的书面报告,对审计发现的问题、风险和建议进行详细阐述。
浅谈高速公路建设项目财务管理与审计
建设成本, 提高投资效益 文章对高速
公路项 目财 务的管理和审计两方面进行 了详 细的阐述 ,以供读者参 考。 【 关键词】 高速 公路 ;财 务管理 ;审计
高速公路建设单位财务会计工作 的基 本任务就 是依法合理 及时筹集 建设资金 , 以保证 工程 建设 资金需求 ;依规做好资金 预 算, 资金使用过程的核算、 制与监督 , 控 以及资金使 用效果 的考核 。而高速公路建 设 项 目审计 的范 围是 十分广泛 ,“ 凡是与 该 项 目相 关的事或人 ( 单位 ) 都在审计 的 , 范 围之 内” 。按照审计 所涉及 的内容划分 , 它 包括项 目建设全过程 的经济 技术活动 、 与项 目建设相 关的外部环境条件 、以及项 目建成 后的经济 效益评价 。如何做好高速 公路建设项 目财务管理与审计是会计人员 需 要面临的重大课题 。
竣工决算报告 由竣工决算财务报表和竣工 财务 决算说 明书两个部分组成 , ̄ J通常 l' ;l - 随同竣工财务决算一起报送的还有竣工决 算 平面示意 图以及报告封面和 目录 。
二 、高 速公 路 建 设项 目审 计 范 围及 内 容
1 审计 范围。 、 高速 公路建设项 目审计 范围不仅涉及到项 目的财务收支 ,而且 与 项 目相 关的财务收支也涉及在 内;不仅涉 及 到项 目的建设方案 、设计图纸、工程质 量和效益评估等多方面 内容 ,而且涉及到 审计技术经济指标 、评价工程质量 ;它不 仅涉及到工程建设本身 ,而且涉及到征迁 安置 、建设协调 、材料 供应、审批手续的 办理等等 。按照所涉及的单位划 分,则包 括建设项 目管理单位 、 目的设计 、 项 施工、 监理及材料供应 ,地方征迁安置和建设协 调机构等 ,必 要时可以上溯 到项 目的审批 单位 。 2 、项 目审计 内容 ( )建设前期审计阶段。就是对项 目 1 开 工前的设 计。其审计主要 内容有 : 1 )建 设程序 执行情 况审计。 2 )项 目概预 算编制真实性和合法性 审计 。 3 施工 准备工作审计 。 ) 主要是对工程 招投标进行 “ 公”审计 。 三 () 2 建设 中期审计 阶段 。 是以对建设 、 设计 、施工、监理 以及与项 目有关的财务 收支的真实性 、合法性 审计 ,保 障建设资 金合理 、合法使用为主 。其主要 内容有 : 1 对项 目实施管理情况进行审计。 ) 其 内容主要有 :在工程建设管理 中,对 四项 制度 ( 业主制、监理 制、招投标制和合同 制 )的执行 ,是否 落实 到位 ;有无转包或 是违规分包的现象存在 ;项 目建设的进度 是否符合总的建设工期要求;工程质量是 否达到 了国家规定的标准 ;设计变更的合 理性 、合 法性 ,应该办理的各项手续是否 完备 ;工程计量的合理性 、合法性 ,各项 手续的办理是否完备 ;征迁安置工作是否 落实到位 ,征迁安置资金是否做 到了专款 专用 ,有 没有截 留、转移 、挪用的现象存 在。 2 对建设资金管理、 ) 使用情 况进行 审
建设项目管理费用的审计与监督
建设项目管理费用的审计与监督建设项目是国家经济发展的重要组成部分,管理费用对项目的顺利推进和质量的提高起着至关重要的作用。
为了保障管理费用的使用合规、有效,并避免资源的浪费和滥用,建设项目管理费用的审计与监督显得尤为重要。
本文将就建设项目管理费用的审计与监督进行探讨,以期提出科学、有效的方法和措施。
一、建设项目管理费用审计的重要性在建设项目的整个生命周期中,管理费用是必不可少的,它涉及到项目成本、进度、质量、安全等多个方面。
通过对管理费用的审计,可以实现以下目标:1. 提高使用效益:通过审计工作,发现和纠正管理费用的滥用和浪费现象,提高资源的利用效率。
2. 防范腐败风险:建设项目涉及的巨额资金容易成为腐败行为的温床,审计可以发现和防范腐败风险,维护项目的廉洁和公正。
3. 促进项目管理的规范化:审计可以对项目管理的各项规定和制度进行检查,发现问题并提出改进意见,推动项目管理的规范化和持续改进。
二、建设项目管理费用审计的内容和方法1. 审计内容建设项目管理费用审计的内容主要包括预算编制、使用执行、费用核销等方面。
审计人员需要对项目的费用发生情况、核算凭证、财务报表等进行全面的检查,确保费用的真实性、合规性和有效性。
2. 审计方法建设项目管理费用审计通常采用抽样、比对、核查等方法。
审计人员可以选取一部分样本进行审计,通过与核实的凭证、合同或相关文件进行比对,确保费用的准确性和合规性。
三、建设项目管理费用监督的方式和手段除了审计外,建设项目管理费用还需要通过监督来确保其合规和有效性。
监督主体可以包括政府监管部门、建设单位、项目管理机构等。
以下是一些常用的监督方式和手段:1. 监督检查:政府监管部门可以对建设项目的管理费用进行定期或随机的检查,发现问题及时纠正。
2. 财务审计:建设单位可以采用财务审计的方式,对管理费用的使用情况进行审核,确保合规性。
3. 内部控制:建设项目管理机构可以通过完善项目管理制度、加强内部控制等措施,有效监督管理费用的使用。
工程项目财务审计服务方案
工程项目财务审计服务方案一、服务内容1. 项目准备阶段:审计方案设计、编制审核,项目审计合同签订,明确审计项目的目标、范围、内容和期限。
2. 实施阶段:按照审计计划进行实地实施,确认审计对象的财务报表真实性和合法合规性,审核项目中的关键风险点,进行内部控制的评估和测试。
3. 报告编制阶段:根据审计结果编制审计报告,提出合理和建设性的意见和建议,将审计报告提交给相关利益相关方,包括项目方及相关监管机构等。
4. 建议阶段:当项目财务问题暴露时,给出合理化建议,提供针对问题的有效解决方案,对监管机构的法规法规进行解释和沟通。
5. 项目结束阶段:对项目的全程活动进行总结和分析,提出改进建议,促使项目管理团队不断完善项目财务管理流程二、服务流程1. 项目启动会议:与项目方进行会议,了解项目的基本情况和审计服务的内容。
2. 风险评估:对项目进行全面的风险评估和内部控制评估,确定审计的关键风险点和审核重点。
3. 审计计划编制:根据风险评估结果编制审计计划,并进行内部审核和确认。
4. 实施审计:根据审计计划进行实地审计实施,进行财务报表的真实性和合规性审核,对风险点进行详细审核,收集相关证据做好底稿。
5. 报告编制:根据审计结果编制审计报告,包括财务报表的真实性和合规性发现、问题分析、建议解决方案等内容。
6. 报告问题沟通:与项目方进行问题沟通,当场发现问题与解决问题。
7. 建议阶段:对项目方提出的合理化建议,提供针对问题的有效解决方案。
8. 审计报告提交:将审计报告提交给项目方及相关监管机构,为相关利益相关方提供辅助意见。
三、服务标准1. 严格遵守职业道德守则和业务准则,保证审计服务的真实、客观和公正。
2. 严格按照审计规范和法律法规进行审计工作,保证审计过程的合规性和规范性。
3. 提供专业和高效的审计服务,保证审计报告的准确性和及时性。
4. 按照双方合同约定,保证审计服务的服务质量和效果。
四、服务特点1. 多元化专业团队:具有多年审计经验的财务专业人员和财务审计师,确保审计水平和服务效果。
工程项目财务审计案例

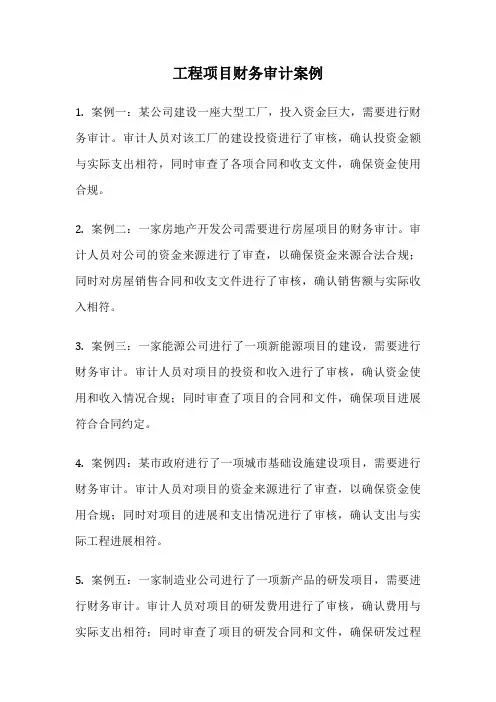

工程项目财务审计案例1. 案例一:某公司建设一座大型工厂,投入资金巨大,需要进行财务审计。
审计人员对该工厂的建设投资进行了审核,确认投资金额与实际支出相符,同时审查了各项合同和收支文件,确保资金使用合规。
2. 案例二:一家房地产开发公司需要进行房屋项目的财务审计。
审计人员对公司的资金来源进行了审查,以确保资金来源合法合规;同时对房屋销售合同和收支文件进行了审核,确认销售额与实际收入相符。
3. 案例三:一家能源公司进行了一项新能源项目的建设,需要进行财务审计。
审计人员对项目的投资和收入进行了审核,确认资金使用和收入情况合规;同时审查了项目的合同和文件,确保项目进展符合合同约定。
4. 案例四:某市政府进行了一项城市基础设施建设项目,需要进行财务审计。
审计人员对项目的资金来源进行了审查,以确保资金使用合规;同时对项目的进展和支出情况进行了审核,确认支出与实际工程进展相符。
5. 案例五:一家制造业公司进行了一项新产品的研发项目,需要进行财务审计。
审计人员对项目的研发费用进行了审核,确认费用与实际支出相符;同时审查了项目的研发合同和文件,确保研发过程合规。
6. 案例六:某银行进行了一项信息系统升级项目,需要进行财务审计。
审计人员对项目的投资和收益进行了审核,确认投资回报符合预期;同时审查了项目的合同和文件,确保升级过程合规。
7. 案例七:一家航空公司进行了一项新航线的开通项目,需要进行财务审计。
审计人员对项目的投资和收入进行了审核,确认投资回报符合预期;同时审查了项目的合同和文件,确保航线开通符合规定。
8. 案例八:一家电力公司进行了一项电网升级项目,需要进行财务审计。
审计人员对项目的投资和收益进行了审核,确认投资回报符合预期;同时审查了项目的合同和文件,确保升级过程合规。
9. 案例九:某公司进行了一项新产品生产线的建设项目,需要进行财务审计。
审计人员对项目的投资和收益进行了审核,确认投资回报符合预期;同时审查了项目的合同和文件,确保生产线建设合规。
南山区基本建设财务管理情况专项审计调查结果
南山区基本建设财务管理情况专项审计调查结果一、绪论南山区基本建设是一项重要的民生工程,其财务管理情况一直备受关注。
为了全面了解南山区基本建设财务管理情况,特展开专项审计调查。
此次调查旨在发现问题、查找差距、提出建议,为优化财务管理提供参考依据。
二、审计范围和对象本次审计范围涉及南山区基本建设财务管理的全过程,包括预算编制、资金使用、项目实施等方面。
审计对象为南山区基本建设相关部门及财务管理人员。
三、审计发现与分析1. 预算编制不规范在审计中发现,南山区基本建设的预算编制存在不规范的情况。
部分项目预算编制不够严谨,存在预算与实际支出不符的情况;部分项目预算审核不够透明,导致出现资金使用不当的问题。
2. 资金管理不到位资金管理是财务管理的核心环节,但在南山区基本建设中发现,部分项目的资金管理不到位。
存在资金挪用、滞留等情况,资金流向不清晰,难以监督和管理。
3. 项目建设效益不明显审计结果显示,部分基本建设项目的建设效益不明显,投资回报率较低。
项目实施存在同质化、浪费资源等问题,需要加强项目效益评估和监督。
四、整改建议1. 完善预算管理制度建立健全的预算编制、执行、监督机制,规范项目预算的编制和审核流程,确保预算与实际支出一致。
2. 加强资金监管建立资金监管的内部控制机制,加强资金使用的审计和监督,杜绝资金挪用、滞留等问题。
3. 提升项目管理水平加强项目管理和效益评估,注重项目建设的质量和效益,避免资源浪费和低效率的问题。
五、结论南山区基本建设财务管理情况存在一些问题,需要加强预算管理、资金监管和项目管理,提高财务管理水平,确保基本建设的顺利实施和项目效益的最大化。
希望南山区基本建设部门和财务管理人员能认真对待审计调查结果,并积极采取措施加以整改,促进南山区基本建设财务管理的改善和发展。
工程项目财务审计查账要点
工程项目财务审计查账要点工程项目的财务审计是确保项目资金使用合规并确保财务数据的准确性与真实性的关键环节。
通过审计查账,可以有效监督工程项目的资金流入流出,预防和发现潜在的风险与问题。
本文将就工程项目财务审计查账的要点进行探讨。
一、审计对象与范围确定工程项目财务审计的第一步是明确审计的对象和范围。
审计对象指的是参与工程项目的各方,包括建设单位、设计单位、施工单位、监理单位等,同时还包括工程项目所涉及的各项合同和协议。
审计范围应涵盖工程项目从立项阶段到完工验收的全过程,包括财务会计记录、项目资金来源和使用情况、相关合同的履约情况等。
二、资金流入与支出的审计工程项目的资金流入主要包括建设单位投资、政府补贴、贷款等来源,而支出则涉及各方的工资、材料采购、施工费用等。
审计人员需要仔细核对资金流出和流入的凭证,确保其真实性和合规性。
此外,还需要对资金使用的合理性和效益进行评估。
三、合同履约情况的审计工程项目通常伴随着多项合同的签订和执行,包括设计合同、施工合同、供货合同等。
审计人员需要仔细核对各合同的履约情况,包括履约时间、合同变更、支付情况等。
同时,还需评估各方是否按照合同要求确实履行义务。
四、成本核算的审计工程项目的成本核算是财务审计的重要环节。
审计人员需要对各项成本进行核查,包括直接成本、间接成本和管理费用等。
重点审计的内容包括成本核算方法是否合理、成本项目有无虚报、成本支出是否符合预算等。
五、资产负债表和利润表的审计审计人员还需要对工程项目的资产负债表和利润表进行审查。
这需要核实项目资产和负债的准确性,并评估项目的盈利能力和偿债能力。
同时,审计人员还需对项目税务申报表及相关报表进行核对,确保报表数据的准确性。
综上所述,工程项目财务审计查账要点包括审计对象与范围确定、资金流入与支出的审计、合同履约情况的审计、成本核算的审计以及资产负债表和利润表的审计等。
通过严格执行这些要点,能够确保工程项目的财务数据准确可靠,提高项目的管理水平和经济效益。
工程项目财务审计整改方案
工程项目财务审计整改方案一、前言工程项目财务审计整改方案是为了满足国家有关财务审计整改要求,保障投资者的利益,提高公司财务管理水平和透明度,促进企业可持续发展。
二、整改背景公司在最近一次财务审计中,发现了一些财务管理和资金使用方面的问题。
这些问题主要包括企业资金使用不规范、资金管理不严密、财务数据不够真实、财务报表不够完整等。
这些问题严重影响了公司的正常运营和发展,也影响了投资者的利益,因此,需要对这些问题进行整改。
三、整改目标1.规范企业资金使用,加强资金管理;2.提高财务数据的真实性和完整性;3.提高财务报表的透明度和准确性;4.促进企业可持续发展,增强财务管理能力。
四、整改措施1.建立健全内部控制制度制定内部控制制度,包括资金使用管理、审批流程、财务数据录入和审核流程等,确保企业内部控制得到完善和健全,提高财务管理的规范性和科学性。
2.加强财务数据的真实性和完整性对公司财务数据的录入和审核进行加强,确保数据的真实性和完整性,避免虚假财务数据的出现。
对财务数据的管理和监督进行严格的落实。
3.提高财务报表的透明度和准确性对公司的财务报表进行审查和整理,确保报表的透明度和准确性。
同时,加强对财务报表的披露,让投资者和相关方能够更好地了解公司的财务状况。
4.加强财务管理人员的培训加强对财务管理人员的培训和教育,提高他们的专业素养和业务水平,增强他们的财务管理能力。
五、整改进展1.制定内部控制制度制定了一套完善的内部控制制度,并进行了全员培训,确保内部控制制度的贯彻执行。
2.加强财务数据的真实性和完整性严格审核财务数据录入,加强对财务数据的监督和管理,避免虚假财务数据的出现。
3.提高财务报表的透明度和准确性对公司的财务报表进行审查和整理,确保报表的透明度和准确性。
并对财务报表进行披露,让投资者和相关方更好地了解公司的财务状况。
4.加强财务管理人员的培训加强对财务管理人员的培训和教育,提高他们的专业素养和业务水平,增强他们的财务管理能力。
建设项目竣工决算(财务)审计
建设项目竣工决算审计(财务)建设项目竣工决算审计是建设项目审计的一个重要环节,它是指建设项目正式竣工验收前,由审计人员依法对建设项目竣工决算的正确性、真实性、合法性和实现的经济效益、社会效益及环境效益进行的检查、评价和鉴证。
其主要的目的是保障建设资金合理、合法使用,正确评价投资效果,促进总结建设经验,提高建设项目管理水平。
中文名建设项目竣工决算审计作用有利于节约项目投资等方法资金来源的审计等依据工程竣工报告和工程验收单等目录1 内容2 作用3 方法4 依据5 问题及对策内容编辑审计人员对建设项目实施建设项目竣工决算审计业务的内容视具体情况和项目的行业特点而确定。
其基本审计内容主要包括以下方面:[1](1)审查竣工决算编制依据。
审核决算依据是否齐全、是否符合有关规定、是否存在遗留问题。
(2)审查是否按规定的时间及时进行竣工决算的编报。
现行制度规定,建设项目的竣工决算应在项目办理竣工验收后的一个月内编报。
(3)审核竣工决算资料的齐全性和真实性。
有关财务报表、主要附表是否齐全,表中各项目的内容填列是否完整、正确、真实,各表之间应该一致的数字是否相符;竣工情况说明书所列项目内容是否全面、真实。
(4)审核建设单位的竣工验收工作是否符合有关规定,决算编制工作有无专门的人员,各项清理工作是否彻底和全面。
(5)审查项目建设是否按照批准的初步设计进行,各单位工程是否严格按照批准的概算内容进行,有无概算外项目和提高建设标准、扩大建设规模的问题;有无重大质量事故和经济损失。
(6)工程施工发生计划调整、设计变更有无批准调整计划的文件和变更设计的手续;设计变更和现场签证是否合理,有关手续是否符合规定。
(7)审查在工程实施过程中有关设备和材料的变化情况、建筑经济政策的变化情况、补充合同的内容变化等是否正常,调整是否合理。
(8)审查交付使用财产是否真实和完整,是否符合交付条件,移交手续是否齐全、合规。
审查竣工决算中所列的交付使用资产价值是否真实、准确,其构成是否合理;应计入交付使用资产成本的报废工程损失、坏账损失和非常损失等,是否已按规定程序报经有关部门批准;应分摊计入交付使用资产成本的待摊投资,是否已按规定的方法分摊计入交付使用资产成本,其分摊标准是否合理;有无多报、重报、虚报交付使用资产价值的情况等。
