人防地下室模板支撑专项施工方案
精心整理
word1 秀 水 花 苑 工 程
模
板
支
撑
与
模
板
施
工
方
案
城建集团秀水花园项目部
2014年8月30日 精心整理
word2
第一章 编制依据
1.1 施工组织设计
1.2 施工图纸
1.3 主要规程、规范
《混凝土结构工程施工质量验收规范》 GB 50204-2002
《建筑工程施工质量验收统一标准》 GB 50300-2011
《建筑工程模板技术规程》 JGJ 74-2003
第二章 工程结构概况
该工程为秀水花苑5#、6#住宅楼及地下车库二期工程,位于滨州市黄河一路以北、渤海十六路以东。建筑总面积21506.89平方米,皆为混凝土框架剪力墙结构。5#住宅楼为地上18+1层,地下2层;6#住宅楼为地上10层,地下2层。基础设置350㎜抗水板和承台梁桩及承台,为C30抗渗混凝土,抗渗等级为P6。
第三章 施工准备
3.1 技术准备
(1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。
(2)编制模板施工方案,对施工队组进行技术交底。 精心整理
word3 (3)对施工人员进行安全和技术培训,加强队组的技术素质。
3.2 材料选择
3.2.1 设计要求
按清水混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。
3.2.2 模板材料
3.2.2.1 基础模板
(1)承台模板:
采用15mm 厚木胶合板在木工车间制作施工现场组拼,背楞采用50×80方木,加固采用48×3.0 钢管
加固。柱与柱之间采用拉通线检查验收。柱模木楞盖住板缝,以减少漏浆。
(3)顶板及梁模板:
采用木胶合板厚度为 15㎜、50×80木方、48×3.0钢管顶撑现场拼制,支撑采用扣件式脚手架,由立杆、横杆、支座、支托组成。50×80 木方作次楞,立杆间距1200mm。
(4)楼梯
本工程楼梯采用木胶合板,木方作楞,钢管上部加螺旋顶撑。
3.3 材料计划(详见表3-1)
材料计划一览表 表3-1
序号 材料名称 规 格 单 位 数 量 备 注
1 木胶合板 14、18 张 5000 1.22×2.44m2
2 木方 50mm×80mm m3 180 4m 长
3 U托 只 2800
4 钢管 φ48×3.5 根 10000 1~2m 精心整理
word4 5 钢管 φ48×3.5 根 30000 3~4m
6 钢管 φ48×3.0 根 6000 5~6m
7 扣件 十字 只 27000
8 扣件 套接 只 8000
9 扣件 转向 只 7000
10 脱模剂 T 3 水性剂
11 机油 T 0.8
12 柴油 T 3
13 3型卡 只 400
14 对拉螺栓 套 3300
15 铁钉 若干
3.4 中小型机械需用计划(详见表3-2)
中小型机械需用计划一览表 表3-2
序号 机械名称 型号 数量 单机功率
1 圆盘锯 MJ104A 1 台 3KW
2 电焊机 BX1-500 2 台 32KVA
3 台钻 MK362 1 台
4 砂轮机 立 式 1 台 精心整理
word5 3.5 模板加工及堆场
本工程木模板由现场加工:依据图纸、方案、交底、洽商、现场实际尺寸等画出班组施工范围内模板拼装图(模板翻样图),经项目工程审核后交队组施工。根据现场特点,模板堆放在基坑南侧。在木模板堆放区放置足够数量的灭火器。
第四章 模板工程施工方法
4.1 统一要求
(1)、材料设备要求
1)、木胶合模板。
2)、方木、木楔、支撑(木或钢),铅丝(12~14号),隔离剂等。
(2)、主要机具
打眼电钻、搬手、钳子。
(3)、作业条件
1)、弹好墙身+50cm水平线,混凝土墙的位置是否符线。办理预检手续。
2)模板拉杆如需螺栓穿墙,砌砖时应按要求预留螺栓孔洞。
3)检查构造柱内的灰浆清理:包括砖墙舌头灰,钢筋上挂的灰浆及根部的落地灰。
(4)、操作工艺
工艺流程:
支剪力墙模板 精心整理
word6 作清理准备工作 办预检
支框梁、平板模板
(5)、支模板
支模前将构造柱、圈梁及板缝处杂物全部清理干净。
1)、脱模剂的涂刷:模板安装前清净板面,并涂刷好隔离剂。
2)、模板安装前弹出模板就位线,模板吊装前,距柱身3mm 的位置贴上3cm×3cm 的海绵条,海绵条顺直、接头严密、粘贴牢固;模板就位校正后,经验收合格,对模板下口边用水泥砂浆做钝角,以防止模板穿墙螺栓高低错位及模板下口漏浆。
3)、每个房间模板组装顺序,每一块模板安装前,先将每个房间的4 个角模安装牢固就位,角模、平模就位后,用斜支撑调整模板位置及垂直度。
4)、模板安装工序:
弹模板就位线 → 模板制作 → 合模前钢筋隐检 → 安放模板、固定→ 调整模板垂直度 → 预检 →浇筑混凝土 → 拆模清理
5)、在顶板上放出柱边90线、模板边线、500 控制线、门窗洞口定位控制线;在外墙上放出阳角控制线以及弹出楼梯起、止步线及墙体500 线,并经专业工程师验收合格。
6)、安装外侧模时,必须严格控制外模错台现象。
7)、按墙体500控制线安装模板,在底层混凝土强度不低于7.5MPa 时,开始安装。
8)、模板施工注意事项
A、混凝土浇筑速度对模板侧压力影响较大,施工中,混凝土分层浇筑,浇筑速度不大于2m/h。
B、拆模时,混凝土强度遵照GB50204 有关规定,不得提前松动对拉螺栓,根据天气、温度掌握、控制在混凝土初凝后即可拆模,但不得超过时间过长。
C、拆模时,不得使用大锤,以防止模板碰撞墙体开裂及损坏模板,如拆除困难,可用撬棒从模板底部撬动。 精心整理
word7 D、模板起吊时,保证模板与砼体的距离,防止模板碰撞砼体。
E、模板堆放时要保证模板倾角为70°~80°,不得将模板堆放在施工层上,防止模板在风荷载作用下倾覆。模板堆放地要平整,不得堆放在松土上及坑洼不平处。
F、模板上部自带操作平台,不得堆放混凝土,保证操作人员安全。
4.1.1 模板组拼
模板组装要严格按照模板配板图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢固,以保持模板的整体性。拼装要求详见表4-1。
拼装的精度要求一览表 表4-1
序号 项 目 允许偏差
1 两块模板之间拼缝 ≤1
2 相邻模板之间高低差 ≤1
3 模板平整度 ≤2
4 模板平面尺寸偏差 ±3
4.1.2 模板定位
当楼板混凝土浇筑完毕并具有一定强度(≥1.2MPa),即用手按不松软、无痕迹,方可上人开始进行轴线投测。根据轴线位置放出柱截面位置尺寸线、模板500 控制线,以便于模板的安装和校正。首先根据楼面轴线测量孔引测建筑物的主轴线的控制线,并以该控制线为起点,引出每道墙轴线,根据轴线与施工图用墨线弹出模板的内线、边线以及外侧控制线,施工前三线必须到位,以便于模板的安装和校正。
4.1.3 模板的支设
模板支设前用空压机将楼面清理干净。不得有积水、杂物,并将施工缝表面浮浆剔除,用水冲净。所有内侧模板必须刷脱模剂。
4.4、平板模板 精心整理
word8 1)、顶板模板采用15mm 厚木胶合板;次龙骨用50mm×80mm 木方,间距300mm,尽量保证胶合板的拼缝在龙骨上面,支撑用扣件式支撑系统。
2)、楼面混凝土浇筑后能上人时,根据立杆位置在平面上弹线,搭设间距为900mm 或1200mm,从墙根300mm 开始弹第一道线,向中间布置。多余小于900mm 的尺寸留在中间,保证上下立杆支撑一致、对齐。支撑下垫木方以增大楼面受压面积。
3)、模板与模板之间拼接缝小于1mm,否则用腻子封条,板铺完后,用水准仪校正标高,并用水平靠尺找平。
4)、 板模每次周转使用前,将表面的水泥浆清理干净,对变形和四周破损的模板及时修整和更换以确保接缝严密,板面平整;楼面模板严禁刷油性脱模剂,要刷水性脱模剂,水性脱模剂雨天具有遮盖措施,防止被雨水冲洗,脱模剂涂刷前必须把模板上水和杂物清理干净。
5)、 顶板模板支设
6)、 跨度小于4m 时,不考虑起拱,4m≤L≤6m,起拱10mm,L>6m 起拱15mm。
7)、 所有的木胶合板均需按房间编号,上下层同一房间进行倒用。
4.5、特殊部位模板
1)、门窗洞口模板
门窗洞口模板用木胶合板制作成工具式模匣。为防止模板跑位用顶模撑顶死,水平支撑间距控制在600mm 以内,每面不少于3 道。在门洞部加设45°的斜撑,以确保窗洞的侧模刚度,在斜撑上设水平拉杆,以增强整体刚度。
2)、 楼梯模板
楼梯踏步模板采用40mm×100mm 方木与木胶合板制作而成,背面通过方木连接成整体,钢管支撑。
楼梯模板底模采用15mm 厚木胶合板,侧模采用5cm 厚木板,踏步立模采用12mm 厚木胶合板,施工前根据实际层高放样,先安装休息平台梁模板,再安装楼梯模板斜楞,然后铺设楼梯底模,安装外帮侧模和踏步模板。安装模板时要特别注意斜向支柱(斜撑)的固定,防止浇筑混凝土时模板移动。
楼梯支模时要求注意考虑到装修厚度的要求,使上下跑之间的梯阶线在装修后对齐,确保梯阶尺寸一致。按这样的要求施工时,踏步要向里移动20mm。
3)、 阳台模板
人防工程模板工程施工方案
卫华、世纪城人 防 地 下
室
模
板
工
程
施
工
方
案
编制人:
审批人:
日 12 年 2012 月 10 工 程 概 况:
卫华、世纪城位于长垣大道与宏力大道交叉口,建筑面积
7626.1 m2,地下一层,结构类型:框架结构。平时为大型汽 车车库(481车位);掩蔽面积1997.9川地下室平时为车库, 战时为二等人员掩蔽部、物资库。防常规武器 6 级,防化等 级为丙、丁级,防护类别乙类, 。本工程战时分为三个防护 单元,共设有 7 个出入口,其中 1、3、5 号口部为主要出入 口,其余为次要出入口。战时掩蔽人员按清洁、隔绝、滤毒 三种通风方式设计,物资库按隔绝、滤毒两种通风方式。
本工程主体结构形式为钢筋混凝土框剪 - 剪力墙结构,主
楼地下室部分结构底板为筏板,车库部分为独立基础和防水 筏板,顶板为梁板式,本工程设计顶板面标高为± 0.000 米 相当于绝对标高
62.55 米。主楼地下室部分, 基础垫层砼 C15 , 基础筏板及地下室外墙砼 C35,框支(支)柱及剪力墙C45, 地下室顶板C35.防水等级P6。地下车库部分,基础垫层砼 C15,基础筏板C30,地下室外墙砼
C35,,顶板砼C35.防水 等级 P6。
本工程中的模板工程主要包括:基础整体筏板模板、砼剪力 墙、框架柱模板,现浇砼梁板等模板。模板工程是砼成型的 一个十分重要的组成部分。它对工程结构砼质量、垂直度的 控制,外观形状及各部分的几何尺寸起决定 性作用,它是确保工程质量的主要前提。所以必须高度重视 模板工程的施工质量。
二、 模板工程施工前准备:
1、 材料及主要机具:(1)、定型复合模板(规格为:1830mm
x 915mm x 18mm); (2)、成品方木、木楔、立模用排架
支撑钢管、扣件、碟形扣件、对拉螺栓、 止水螺栓、紧固 螺栓、铁丝 、圆钉、隔离剂、海绵条、胶带条等施工材料。
( 3 )、电锯、电刨、打眼电钻、 搬手、钳子、羊角锤等。 ( 4 )、
地下室模板支撑体系专项方案
地下室模板支撑体系专项方案
1 / 251 / 25 目录
1、编制范围、说明及编制依据 ......................... 错误!未指定书签。
1.1 编制范围 ...................................... 错误!未指定书签。
1.2 编制说明 ...................................... 错误!未指定书签。
1.3 编制依据 ...................................... 错误!未指定书签。
2、工程概况 ....................................... 错误!未指定书签。
2.1 工程简介 ...................................... 错误!未指定书签。
3、施工部署 ......................................... 错误!未指定书签。
3.1 地下室施工块划分 .............................. 错误!未指定书签。
3.2 主要施工材料配置 ........................... 错误!未指定书签。
3.3施工准备 ...................................... 错误!未指定书签。
4、模板施工工艺技术 ................................. 错误!未指定书签。
4.1模板技术参数 .................................. 错误!未指定书签。
4.2 施工方法 ...................................... 错误!未指定书签。
4.3 拆除模板施工 .................................. 错误!未指定书签。
地下室模板及支架专项施工方案
1
目 录
一、工程概况 ...................................................................................................... 2
二、编制依据 ...................................................................................................... 4
三、模板及支架参数汇总 .................................................. 错误!未定义书签。
四、模板支架构造措施 ...................................................................................... 7
五、模板支架施工要求 ...................................................................................... 7
六、模板支架验收检查规定 .............................................................................. 8
七、模板支架的安全管理 .................................................................................. 9
八、模板及支架计算书 ...................................................................................... 9
8.1 板模板计算书 ............................................................................................... 9
人防施工技术方案和措施
人防施工技术方案和措施
第一节 人防工程
1、地下室人防模板施工
1.1施工流程:梁、平台模——梁、平台拆模——基础底板砖模——水池、积水坑、电梯井吊模——地下室墙模——墙体拆模。
1.1.2人防顶板模板支设
1)本地下室人防部位顶梁、平台采用扣件式钢管搭设排架,立杆间距900-1200mm,在梁底位置加设一排顶撑立杆钢管,立杆纵横平之,上下层的立杆轴线偏差不得大于30mm,立杆端头使用可调顶托,调节控制标高。用双根φ48钢管作主龙骨,次龙骨采用100mmx100mm木方梁底、平台间距300mm,框架梁跨度大于4000mm时,按千分之1.5起拱,所用梁板,严禁出现负拱现象。严格按照梁板几何尺寸拼装模板,不符合模数时,留到梁跨中和平台板中位置用50mm厚的木板或木条补模.
1.1.2墙体模板:
1)基础底板向上500mm设置一道水平施工缝,设置3mm×300mm钢板止水带,水池墙水平施工缝处均设置3mm×300mm通长止水钢板,施工缝以下采用木模吊模,底板砼浇筑后,拆除吊模。820
2)墙体模板采用木模支设,支设高度至人防顶板下反墙底标高以下15cm,并在墙体两侧设置喇叭口,以便混凝土浇筑质量达到设计要求。
3)沿墙两侧的墙边线用L形φ8@1500钢筋限位,墙体穿墙加固采用止水螺杆,人防墙范围严禁使用PVC穿墙导管。间距控制在400mm(螺杆用φ12钢筋制成,长为‘墙厚+500mm’),墙体模板1600mm以上间距控制在600mm,用钢管加设多道斜撑,下支撑于地锚钢筋头上(地锚钢筋头:300mm长Ф251500、距墙2000mm,沿墙两侧布置),上支撑于背楞立管及水平管都必须为双管。双螺帽、螺杆拧紧,不得有松动。
1.1.3模板拆除条件:
柱、墙体板拆除,应保证其表面及棱角不因拆除模板而受损坏后,方可拆除,在常温条件下,一般柱、墙体混凝土强度达到1Mpa可拆除模板;人防部分顶平台模需同条件混凝土试块强度达设计的100%后方可拆除;主楼平台模跨度小于8米时,需同条件混凝土试块强度达设计的75%后拆除。

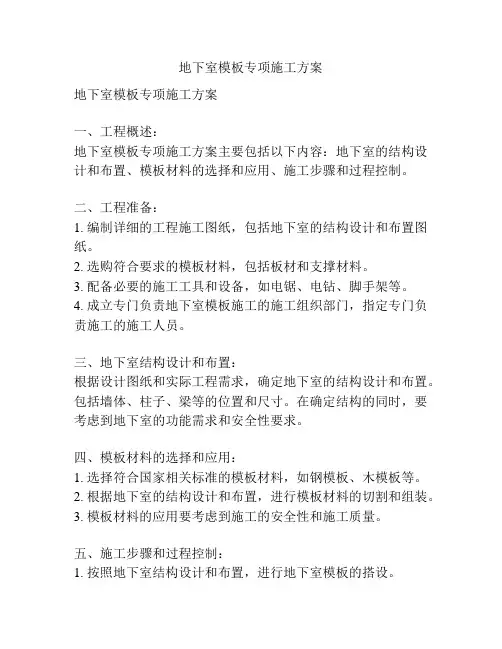

地下室模板专项施工方案
地下室模板专项施工方案
地下室模板专项施工方案
一、工程概述:
地下室模板专项施工方案主要包括以下内容:地下室的结构设计和布置、模板材料的选择和应用、施工步骤和过程控制。
二、工程准备:
1. 编制详细的工程施工图纸,包括地下室的结构设计和布置图纸。
2. 选购符合要求的模板材料,包括板材和支撑材料。
3. 配备必要的施工工具和设备,如电锯、电钻、脚手架等。
4. 成立专门负责地下室模板施工的施工组织部门,指定专门负责施工的施工人员。
三、地下室结构设计和布置:
根据设计图纸和实际工程需求,确定地下室的结构设计和布置。包括墙体、柱子、梁等的位置和尺寸。在确定结构的同时,要考虑到地下室的功能需求和安全性要求。
四、模板材料的选择和应用:
1. 选择符合国家相关标准的模板材料,如钢模板、木模板等。
2. 根据地下室的结构设计和布置,进行模板材料的切割和组装。
3. 模板材料的应用要考虑到施工的安全性和施工质量。
五、施工步骤和过程控制:
1. 按照地下室结构设计和布置,进行地下室模板的搭设。 2. 进行模板的调整和修正,确保模板的平整度和稳定性。
3. 进行地下室模板的支撑和固定,确保模板的稳定性和承载能力。
4. 进行地下室模板的拆除和清理,确保施工的顺利进行。
六、安全措施:
1. 施工人员必须经过专业培训,熟练掌握模板施工技术和操作规程。
2. 施工过程中必须按照相关安全规定和操作规程进行施工,严禁违规操作。
3. 在施工现场设置警示标志,确保施工现场的安全。
4. 使用合格的模板材料,确保施工的质量和安全。
总结:
地下室模板专项施工方案是地下室施工的重要组成部分,通过严格的施工控制和安全措施,可以保证地下室的施工质量和安全。在施工过程中,施工人员要严格按照施工方案进行施工,确保施工的顺利进行。同时,施工方案还应根据实际情况进行调整和优化,以提高施工质量和效益。
超高模板支撑方案(2)
1 紫竹林安置小区西区人防地下室
超高层模板支撑
专项施工方案
安徽水安建设集团股份有限公司
2011年10月
2 施工专项方案报审表
工程名称:紫竹林安置小区西区人防地下室 编号:
致:安徽省志成建设工程咨询有限责任公司(监理单位)
我方已根据施工合同的有关规定完成了紫竹林安置小区西区人防地下室 工程施工方案的编制,并经我单位上级技术负责人审查批准,准予审查。
附:超高层模板支撑方案
承包单位(章):
项目经理:
日 期:
专业监理工程师审查意见:
专业监理工程师:
日 期:
总监理工程师审查意见:
项目监理机构:
总监理工程师:
日 期: 3 专项方案会签表
工程名称 紫竹林安置小区西区人防地下室
编制说明:
本设计根据施工图、现行安全施工规范、标准进行编制,结合工程的实际情况提出了具体的针对性的施工方案和一系列保证措施,施工中要狠抓落实并做必要的改进,不断总结经验,提高项目的管理水平
编制人: 年 月 日
审核说明:
审核人: 年 月 日
施工企业审批意见:
审批人: 年 月 日 4 模板安装拆除专项施工方案
模板专项施工方案(地下室)
模板专项施工方案(地下室)
一、前期准备工作
在进行地下室模板专项施工之前,必须做好充分的前期准备工作。具体工作内容包括: 1. 查看地下室施工图纸,了解设计要求和施工步骤。 2. 安排好专业施工人员,保证施工人员具备相关经验和技能。 3. 准备好所需的施工材料和设备,确保施工进度。 4. 检查地下室施工现场,确保环境安全和通风良好。
二、模板设置
1. 按照设计图纸要求,进行地下室的模板设置工作。确保模板的平整度和牢固度。
2. 采用适当的支撑和固定措施,保证模板的稳定性和整体性。
3. 检查模板设置情况,及时修补和调整存在的问题,确保施工质量。
三、混凝土浇筑
1. 在模板设置完毕后,进行混凝土浇筑工作。确保混凝土浇筑的质量和密实度。
2. 采用适当的振捣和养护措施,保证混凝土的强度和耐久性。
3. 检查浇筑后的混凝土质量,及时修复裂缝和缺陷,保证地下室结构的完整性。
四、模板拆除
1. 在混凝土充分固化后,进行模板拆除工作。注意拆除过程中不损坏混凝土结构。
2. 采用适当的拆除工具和方法,确保安全高效地完成模板拆除工作。
3. 检查拆除后的地下室结构,及时修复和加固存在的问题,保证地下室的使用安全性。
五、清理整理
1. 完成施工后,进行地下室的清理整理工作。清除施工现场的杂物和垃圾。
2. 对地下室内部进行清洁和整理,确保环境整洁和舒适。
3. 进行最终的验收和检查,保证施工结果符合设计要求和标准。
六、总结
地下室模板专项施工是一个重要的工程环节,需要严格按照设计要求和工程标准进行施工,确保地下室结构的安全和稳固。只有做好前期准备工作、细心施工操作和及时整改问题,才能保证地下室结构的质量和可靠性。希望本施工方案对相关工程实施提供参考和指导。
以上是模板专项施工方案(地下室)的具体操作步骤和注意事项,希望对相关施工人员有所帮助和启发。
人防地下室工程施工方案
人防地下室工程施工方案
1.1 编制目的
作为本工程施工技术指导性文件,全面布置,统筹规划,使用科学的施工技术合理高效地组织施工管理,优化资源投入的配置,指导工程有序、高速、优质、安全的施工。
1.2 编制根据
①橡府住宅小区地下室工程图纸土建、给排水、电气、通风施工图。
②人民防空工程施工及验收规范GB50134-2004
③人防图集FG01-05;FD01(2007合订本)
④人防设计规范
⑤施工合同
1.3 编制原则
①以遵守国家及南昌市各项建设法律法规为前提,确保履行合同。
②合理安排工序,充分利用时间与空间,实行流水施工,妥善安排好雨季施工,注重提高效益。
③切实执行施工规范操作规程,实行全员质量管理,坚持质量第一,服务业主,尊重监理,优质高效完成施工任务。
第二章综合说明
2.1、建筑概况
本工程橡府住宅小区地下室人防工程按平战结合设计,平常功能为汽车停车库,战时功能为甲类核六级常六级二等人员掩蔽部与物资库,建筑面积为13332平方米,人防地下室由物资库;战时进风机房、除尘间、配电间、扩散室、管理室、密闭通道、排风机房构成。各房间之间,各单元、房间与外界通道均设钢筋混凝土防护密闭门或者密闭门。施工参考图集有国标07FJ (建筑),国标07FG(结构)。露出地上建筑有楼梯间、汽车坡道处出入口。
2.2、结构概况
地下室底板及侧墙混凝土为卷材防水及结构防水混凝土,为4厚APP聚合物改性沥青卷材防水及防水混凝土,防水混凝土抗渗等级P6,商品混凝土。钢筋有热扎HPB300级、HRB335级、HRB400级,钢筋连接方式:框架柱纵向钢筋连接使用直螺纹套筒及电渣压力焊,地下室底板、墙筋使用绑扎搭接,梁筋使用直螺纹套筒连接。地下室底板、基础梁、承台使用砖胎膜,地下室底板与墙500mm施工缝处下止水钢板,框柱为600*600mm、650*600mm,剪力墙外墙有300mm、350mm,梁宽350、500等,顶板厚250mm。基础底板混凝土强度等级C30,墙柱、框架梁、顶板C35。
人防工程施工规划(3篇)
第1篇
一、工程概况
本项目位于我国某城市,总建筑面积为12000平方米,其中人防建筑面积为8000平方米。人防工程分为两个防护单元,共设置6个抗爆单元。战时用途为人员掩蔽部、物资库,平时用途为停车场。人防工程采用钢筋混凝土结构,抗力级别为核6级/常6级,防化等级为丙/丁级。
二、施工准备
1. 施工现场准备:施工现场需平整、开阔,具备施工用水、用电、排水条件。施工前,对施工现场进行清理,确保施工环境整洁。
2. 施工流水段划分原则:根据工程特点和施工进度要求,将人防工程划分为若干个施工流水段,确保各流水段施工顺利进行。
3. 施工流程:施工流程主要包括基础施工、主体结构施工、装饰装修施工、设备安装施工等。
4. 技术准备:组织技术交底,明确施工技术要求和质量标准。编制施工组织设计,制定施工方案。
5. 材料准备:根据施工进度计划,提前采购各类建筑材料,确保材料质量符合要求。
三、机具准备和劳动力安排
1. 机具准备:根据施工需求,配备各类施工机械设备,如混凝土搅拌机、钢筋切割机、焊接机、起重设备等。
2. 劳动力安排:根据施工进度和工程量,合理配置施工人员,确保施工人员具备相应技能和素质。
四、主要施工方法和技术措施
1. 钢筋工程:采用绑扎、焊接、机械连接等方式进行钢筋加工,确保钢筋质量。
2. 模板工程:采用钢模板体系,确保模板的稳定性、刚度和防水性能。
3. 混凝土工程:采用商品混凝土,严格按照配合比进行搅拌、运输、浇筑、养护等工序。 4. 管道与附件安装:根据设计要求,进行管道敷设、附件安装,确保管道系统畅通、安全。
5. 人防门安装:严格按照设计要求,进行人防门的安装,确保其密封性能。
五、质量保证措施
1. 钢筋工程质量控制:加强钢筋加工、绑扎、焊接等工序的质量检查,确保钢筋质量。
2. 模板工程质量控制:对模板的稳定性、刚度和防水性能进行检查,确保模板质量。
3. 混凝土施工质量控制措施:严格控制混凝土的配合比、搅拌、运输、浇筑、养护等工序,确保混凝土质量。
地下室人防工程施工方案(3篇)
第1篇
一、工程概况
1. 工程名称:某市某区地下室人防工程
2. 工程地点:某市某区
3. 工程规模:总建筑面积约12000平方米,地下室建筑面积约8000平方米,人防建筑面积约4000平方米。
4. 工程性质:地下人防工程,兼作商业、办公用途。
5. 工程设计:采用钢筋混凝土框架结构,地下室一层,人防区域一层。
二、施工准备
1. 施工组织设计
(1)施工组织机构:成立以项目经理为领导的施工组织机构,下设施工技术组、质量安全管理组、物资供应组、施工管理组等。
(2)施工方案编制:根据工程特点和施工要求,编制详细的施工方案,明确施工工艺、施工顺序、施工质量标准等。
2. 施工人员准备
(1)施工队伍:选用具有丰富人防工程施工经验的施工队伍,确保施工质量。
(2)人员培训:对施工人员进行技术培训和安全教育,提高施工人员的业务素质和安全意识。
3. 施工材料准备
(1)材料采购:根据施工方案,采购符合质量标准的建筑材料,如钢筋、水泥、砂石等。
(2)材料验收:对进场材料进行严格验收,确保材料质量。
4. 施工设备准备
(1)施工设备采购:根据施工需求,采购必要的施工设备,如挖掘机、混凝土搅拌机、泵车、运输车等。 (2)设备调试:对施工设备进行调试,确保设备正常运行。
三、施工工艺
1. 土方开挖
(1)采用挖掘机进行土方开挖,确保开挖深度符合设计要求。
(2)及时清理现场,确保施工环境整洁。
2. 基坑支护
(1)采用钢筋混凝土桩支护,确保基坑稳定。
(2)桩基施工过程中,严格控制桩基质量,确保桩基垂直度、桩位偏差等指标符合要求。
3. 地下室主体结构施工
(1)钢筋工程:严格按照设计图纸进行钢筋加工、绑扎、焊接,确保钢筋位置、间距、保护层厚度等符合要求。
(2)混凝土工程:采用商品混凝土,确保混凝土强度、坍落度等指标符合要求。
(3)模板工程:选用符合要求的模板,确保模板安装牢固、平整、接缝严密。
